秦三厂OT209大修已进行了20天,期间运行五处上下一心,众志成城,按计划顺利攻克各大关键节点,保质保量完成了各项大修任务。在此,让我们跟随小编的脚步,一起来感受这精彩的20天。
一、重要节点
· 2号机停机解列 ·
左右滑动查看更多
2018年4月4日20:00
经华东总调许可后,秦三厂2号机组以7.28MWe/min开始降功率
4月5日凌晨1点35分

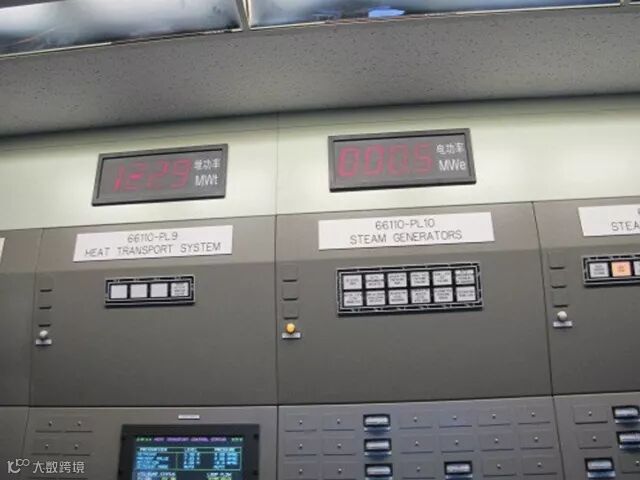

机组电功率降至30MW
当班值主控室操纵员按照指令按下停机按钮,发电机与电网成功解列
至此
秦三厂OT209大修正式开启
· GSS安措建立 ·
左右滑动查看更多
2018年4月5日
秦三厂209大修重要节点——

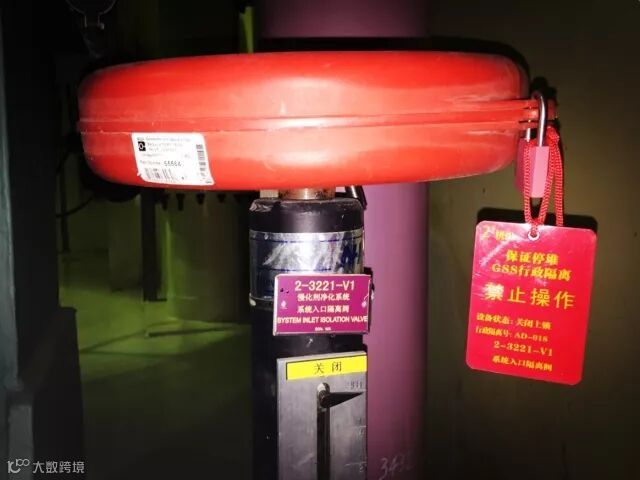

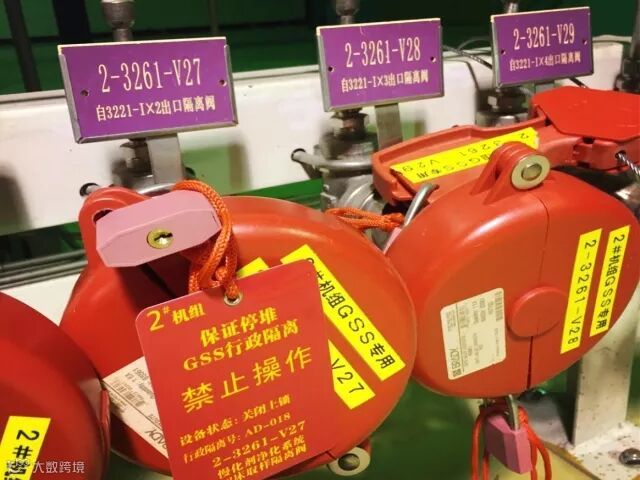

GSS(保证停堆状态)安措建立完成
该工作为后续一系列重要检修工作
的开展建立了条件
· 攻克RBLRT试验 ·
左右滑动查看更多

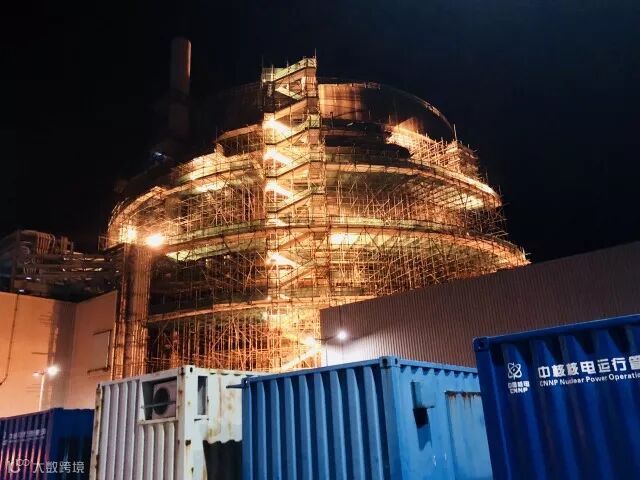

RBLRT试验
即反应堆厂房高压泄漏率试验
是每6年一次的大型试验
4月6日,上午
RBLRT就列操作开始
忙碌的身影随处可见
4月10日,21:00
历时一周,攻坚克难
顺利按要求完成所有系统就列
4月10日,22:00
反应堆厂房开始升压
4月12日,09:35
反应堆厂房到达124kpa设计要求压力
升压期间韩兆强与张德乐勇于担当
两次进岛承担相关工作
4月13日,13:00
开始降压,降压期间
张翔、艾志文、潘坤华和诸葛峰
四人及时响应
按要求圆满完成岛内工作
4月15日,05:15
降压至0kpa
标志试验顺利完成
4月18日,下午
RBLRT试验所有解列操作完成
宣告该专项工作全部完成
· 顺利完成奇母线停送电操作 ·
左右滑动查看更多

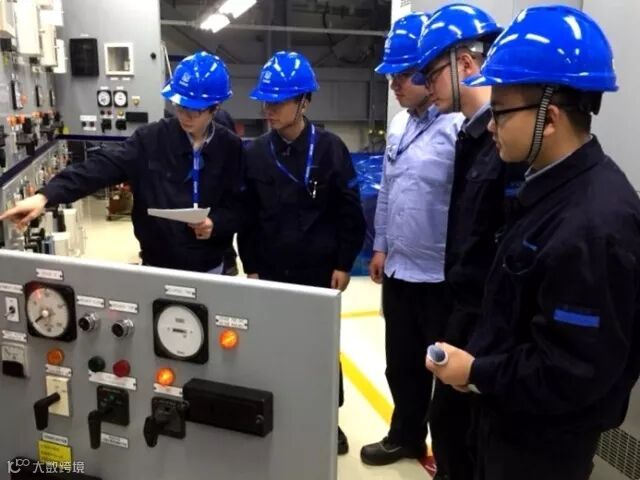

4月5日

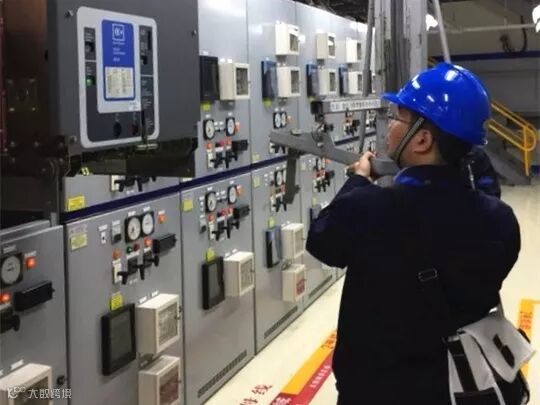

开始执行奇母线相关MCC扫负荷操作
4月9日
按计划成功完成奇母线停运操作
4月14日

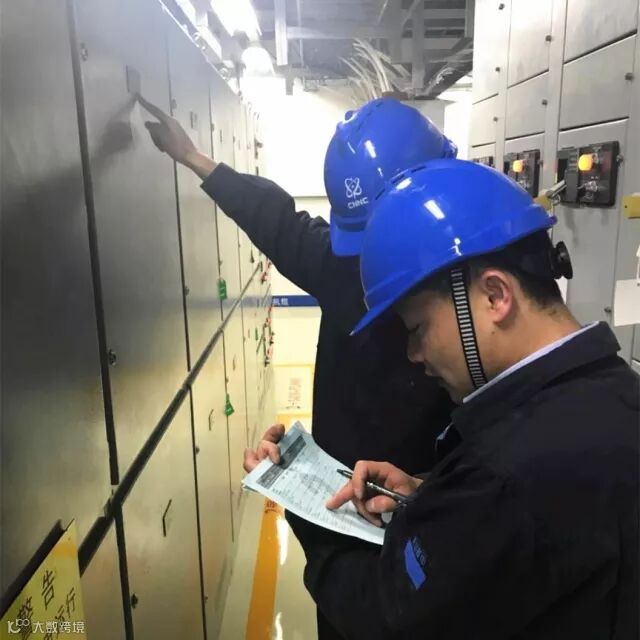

紧锣密鼓的进行BUA母线送电准备
最终
通过运行兄弟们团结一致、通力协作
奇列各母线全部成功送电
奇侧重要设备的电源及时恢复可用
为机组安全提供了保障

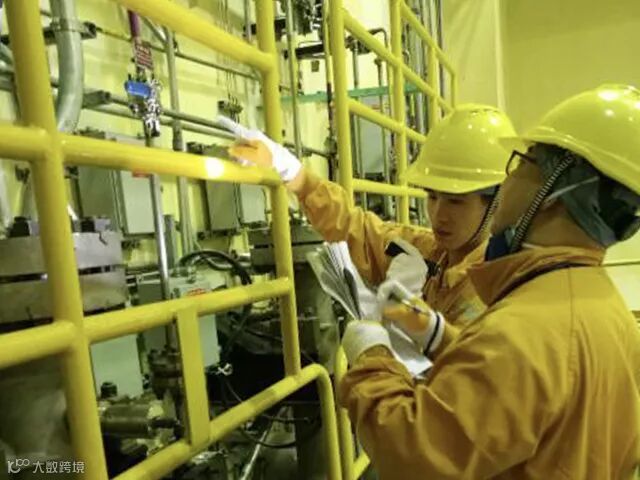

· 1#柴油机解体检修工作 ·
左右滑动查看更多
此次是1号备用柴油发电机十年检修
4月2日
2号柴油机预大修工作顺利完成
4月5日
1号柴油机顺利退出热备用
并建立隔离疏水安措
目前维修后试验正在紧锣密鼓的进行中
预计于5月2日18:00完成解体检修工作
· RCW、RSW系统停复役操作 ·
RCW、RSW系统分别为:
再循坏冷却水系统、重要海水冷却系统
左右滑动查看更多
目前RCW、RSW系统已成功停役
相关疏水操作正在进行中
所有风险点都处于可管控状态
充水复役操作待后期按计划执行
相关准备工作已经完毕
二、大修风采
大修工作的顺利进行,离不开所有运五人的辛勤付出,让我们一睹他们的风采~
党员带头攻关,引领大修旗帜
(党总支委员孙伟生正在协调RBLRT工作)

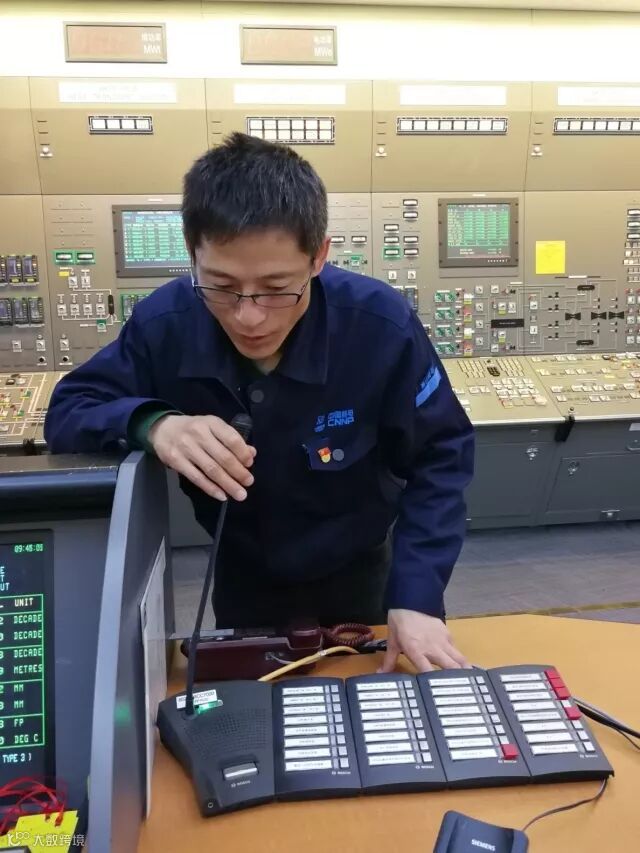

青年突击队成员韦启航投运
液体区域控制系统

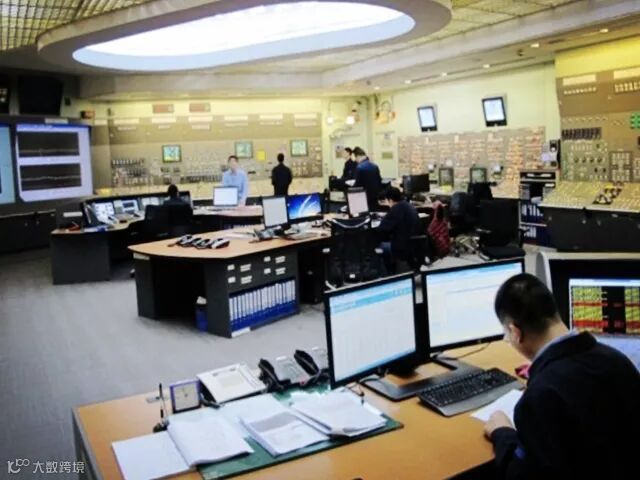

大修协调组统筹计划、运筹帷幄

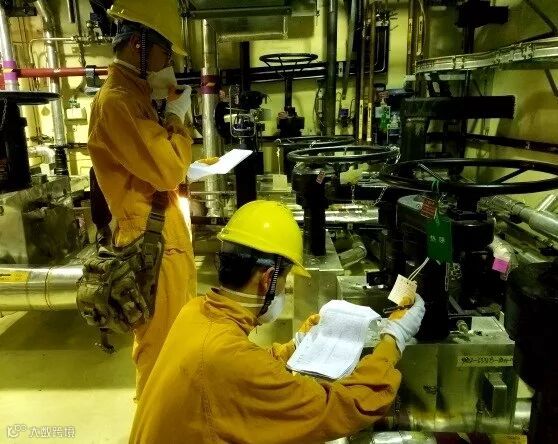

胡虎、王宁宁主动请缨进岛
支持毒物罐疏水及建立系统安措

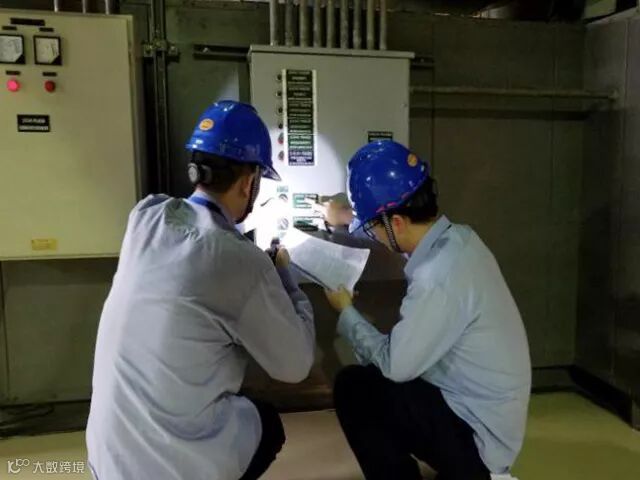

程汉再次发现再循环冷却水泵轴承漏油缺陷,积极为1号机安全运行保驾护航

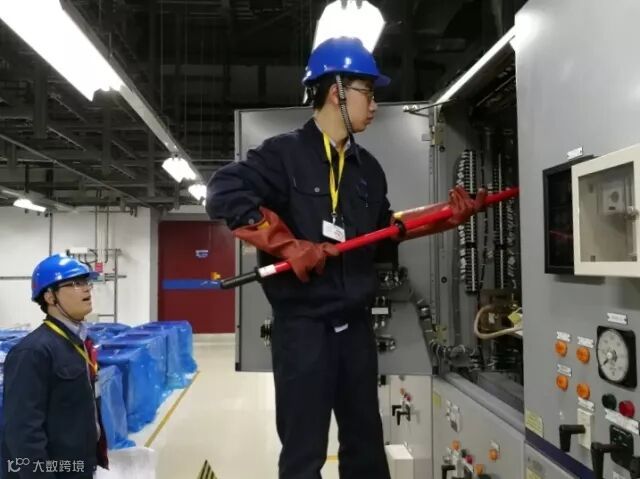

安树魁副值长带班长程兵、葛红辉配合维修更换220V B通道3号和4号整流器开关
2017届新入值员工在大修现场担当责任,
散发活力
兄弟机组白班支持,齐心协力,保质保量
2017届新入值员工以大修为课堂,
用心学习,逐渐成长
在挥洒青春和热血的大修现场,所有运五人都在一起努力,秉承处室“坦诚、专业、责任、团队”的核心价值观,创造更加光辉璀璨的明天,也预祝后期OT209各项工作圆满完成!
本期编辑:肖梦阳、项正标
