俗话说:纸上谈兵终觉空,化虚为实需躬行。大修已过去一周有余,对于每项检修工作而言,能否井然有序的进行,考验的是准备功课,但每项工作能否按质按量的完成,考验的就是现场兢兢业业的标准化作业。

故障
2018/4/18
维修三处涉网技术科利用大修窗口与电网协调后确定在4月18日对秦二厂爱立信涉网通信设备进行故障处理。

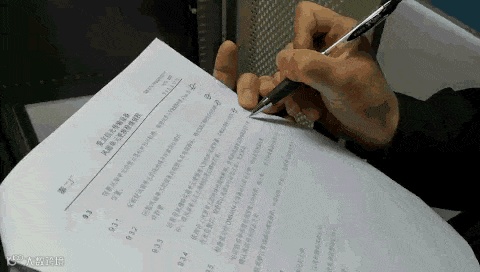

文件准备

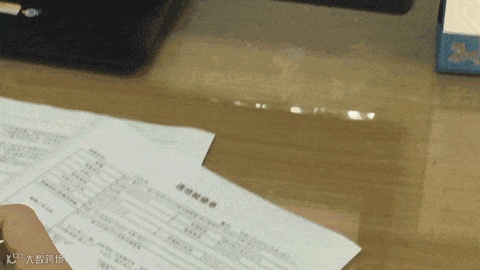

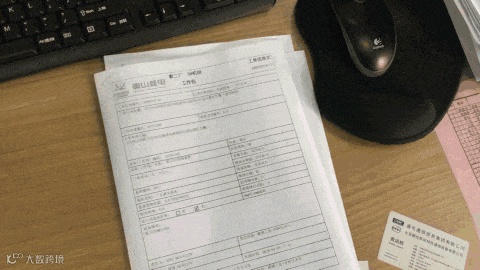

每项涉网工作开工前,均需要向公司及电网提交月度计划,并准备通信检修单、三措一案等文件,待电网批复后方可进行维修活动。

班前会
8:30

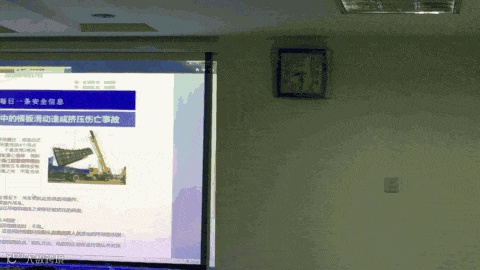

与往日相同,8:30涉网技术科准时开始了每天的班前会,在各位同事通报完昨日工作后杨建明科长开始安排今日的工作。

出发前准备

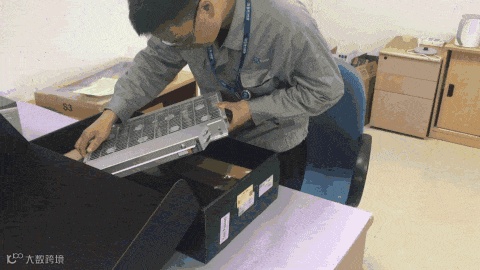

8:50
班前会结束后,涉网科胡钊便开始出发前的最后确认工作,其中包括维修文件、备件、工器具等多项检查。

工前会

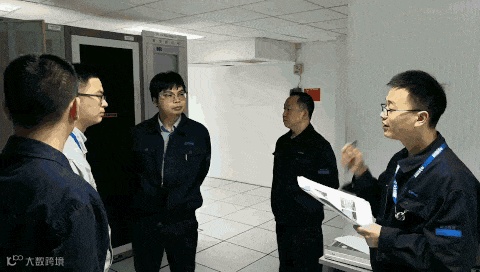

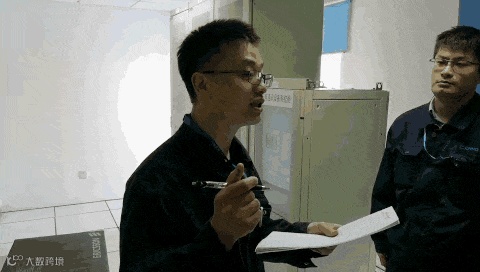

9:30
9:30,抵达现场后,工作负责人胡钊便开始了现场简单工前会,按照SAFER原则:总结关键步骤、预见可能发生错误的情况及后果、制定预防措施,并介绍了相关维修工作的经验,由于设备重要,科长杨建明、郦威随行参加检修。

开工前通知电网

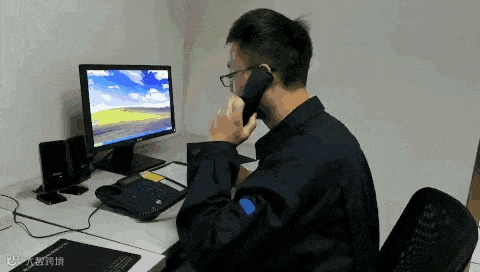

9:45
涉网检修不同于厂内其他维修工作,开工前需要向电网请示,待电网同意后方可动工。完工时需要向电网汇报。

现场施工图

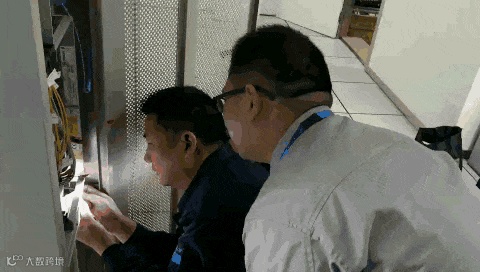

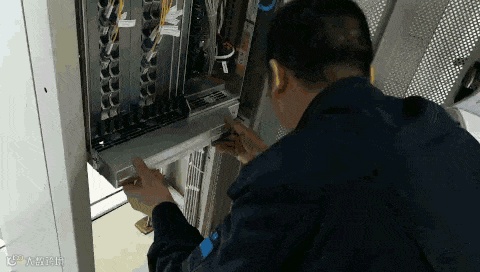

10:02
施工过程小心翼翼。。。

严格使用规程
10:02
规范使用维修规程是维三2018年重点管理项目,为了提高维修规程的实用性,机、电、仪、涉网等班组均对相应的操作票、规程进行了升版,并要求现场施工时,执行一步、钩一步,做到不漏项、不跳项。

工后会
11:08
大修涉及到的维修工作大多为正常运行时少见的工作,所以工后会的总结,将对日后的类似工作起到实践性的指导作用。

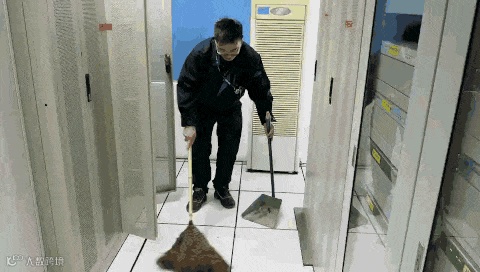

完工料尽场地清
一次简单的维修工作,诠释了我们涉网维修工作标准化作业的基本流程。后续将记录更多大修检修项目的场景,敬请期待…..
