秦山三期(重水堆)核电站是继秦山一期、秦山二期核电站之后在秦山地区建造的又一座核电站。它毗邻秦山一期和秦山二期,是我国唯一一座商用重水堆核电站,采用加拿大坎杜6重水堆核电技术,装机容量2×72.8万千瓦,两台机组分别于2002年12月31日和2003年7月24日投入商业运行,实现“核电工程管理与国际接轨”,被誉为“中加合作典范”。
今昔面貌变化
|
秦山三期厂址原貌 |
|

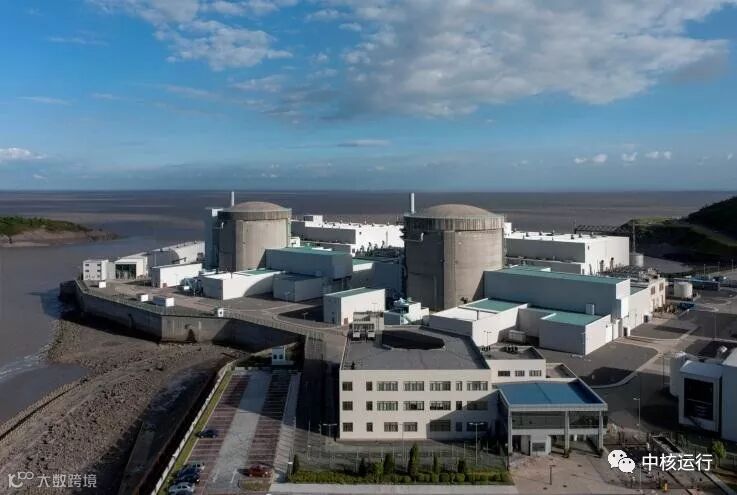

秦山三期厂址现貌 |
领导亲切关怀

2003年2月19日,习近平视察秦山三期。
|

1996年11月26日,中加两国总理签署了合作建设的商务合同。 |
|
1996年11月30日,李鹏、吴邦国视察秦山三期重水堆核电站建设工地。 |
|
1998年11月10日,邹家华视察秦山三期。 |
项目核准历程
1996年2月6日,国家计划委员会下发“浙江秦山三期(重水堆)核电站工程项目建议书的批复”。
1997年1月31日,国家计划委员会下发“浙江秦山三期(重水堆)核电站工程项目可行性报告的批复”。
1998年6月5日,国家核安全局下达“秦山第三核电厂建造许可证的通知”。
|

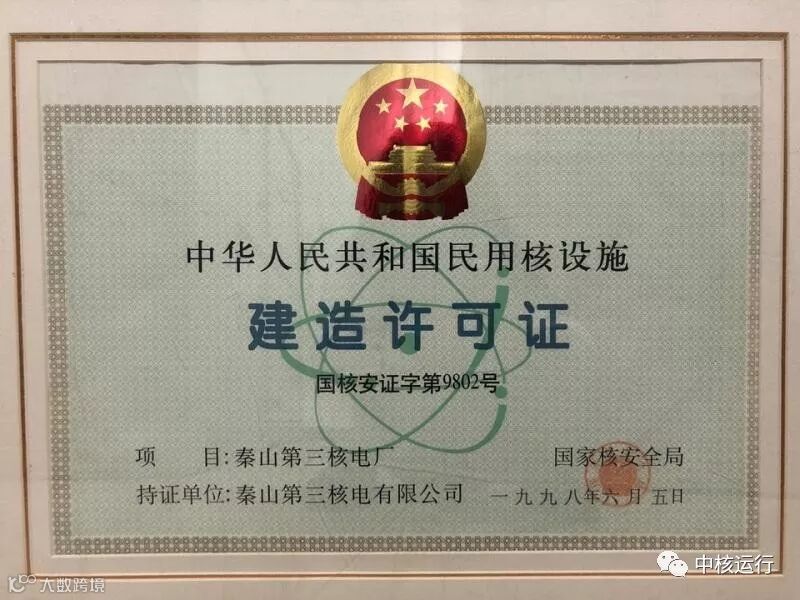

1998年6月5日,秦山第三核电厂建造许可证。 |
工程建设节点
|

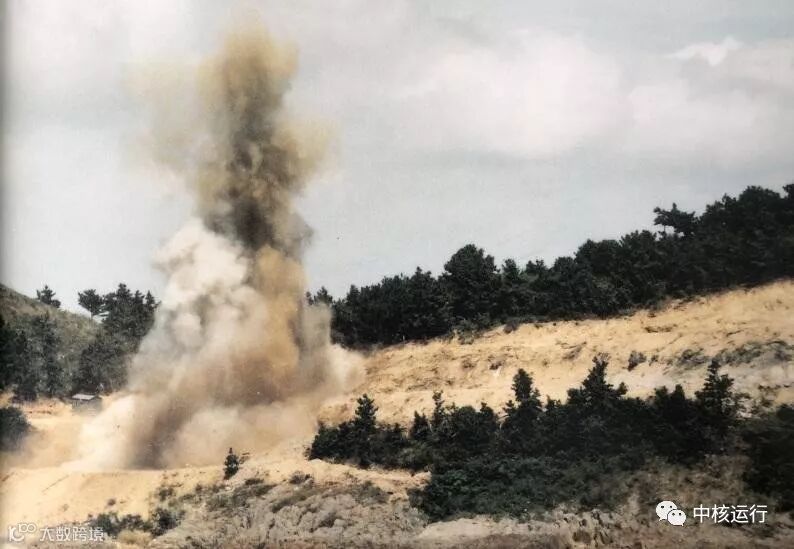

1995年10月18日,开山第一炮。 |
1号机组重大节点 |
|

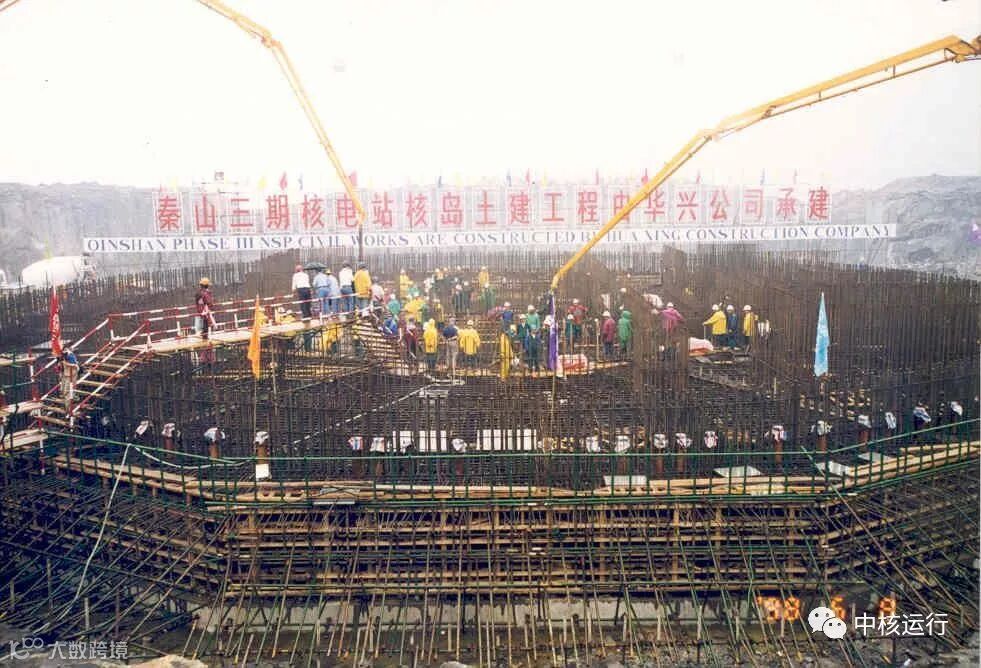

1998年6月8日,1号机组浇灌第一罐混凝土,工程正式开工建设。 |
|

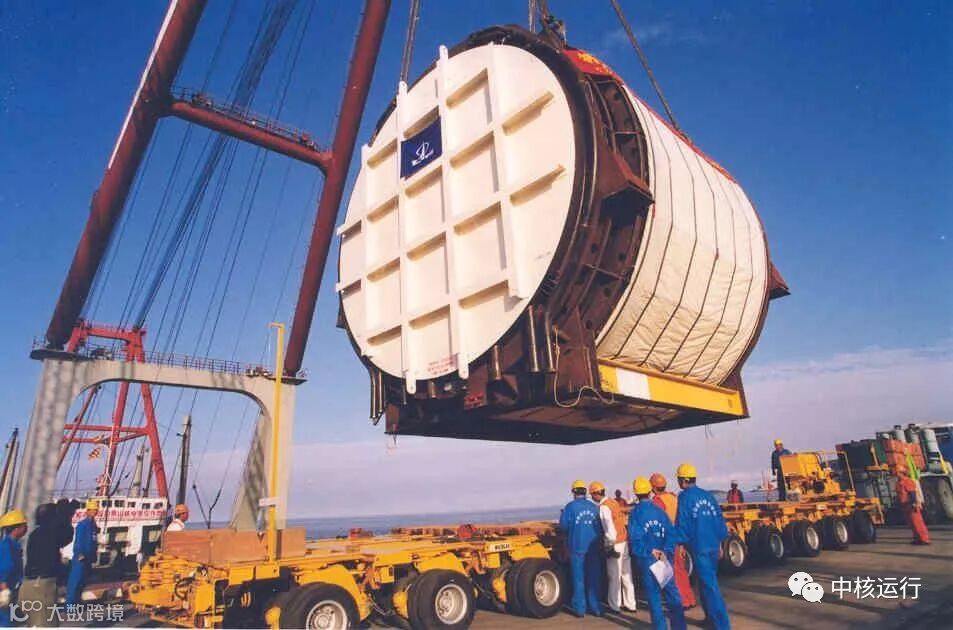

1999年6月18日,1号机组排管容器海运运抵现场。 |
|
1999年11月29日,1号机组排管容器移入反应堆厂房就位。 |
|

2001年7月4日,1号机组反应堆厂房封顶,标志着工程进入安装阶段。 |
|
2002年2月9日,1号机组主系统水压试验完成。 |
2002年3月31日,1号机组慢化剂系统充装重水。 |
2002年4月28日,1号机组冷态功能试验完成。 |
2002年6月27日,1号机组实现500kV倒送电。 |
2002年7月4日,1号机组热态功能试验完成。 |
|

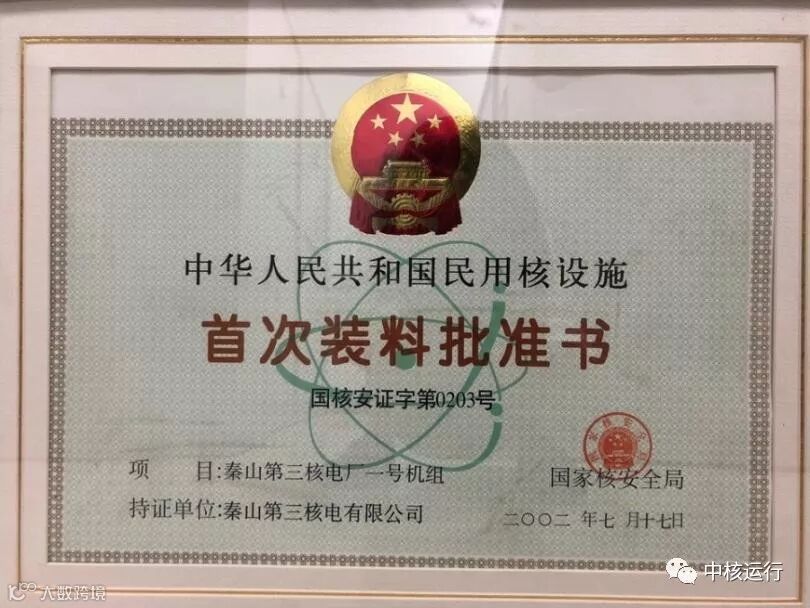

2002年7月17日,国家核安全局颁发秦山第三核电厂1号机组首次装料批准书。 |
|
2002年7月18日,1号机组开始首次装料。 |
2002年8月2日,1号机组首次装料完成。 |
|
2002年9月21日,1号机组首次临界试验成功。 |
|
2002年11月19日,1号机组首次并网发电。 |
2002年12月17日,1号机组首次达到满功率。 |
2002年12月31日,1号机组正式投入商业运行,比中加主合同规定的工期提前43天。 |
2号机组重大节点 |
1998年9月25日,2号机组浇灌第一罐混凝土,正式开工建设。 |
2000年1月21日,2号机组排管容器海运运抵现场。

2001年7月23日,2号机组核岛穹顶吊装。
2002年11月27日,2号机组主系统水压试验完成。 2003年1月3日,2号机组慢化剂系统充装重水。 2003年1月17日,2号机组冷态功能试验完成。 |
2003年2月19日,2号机组热态功能试验完成。 2003年2月26日,2号机组实现500kV倒送电。 |
|

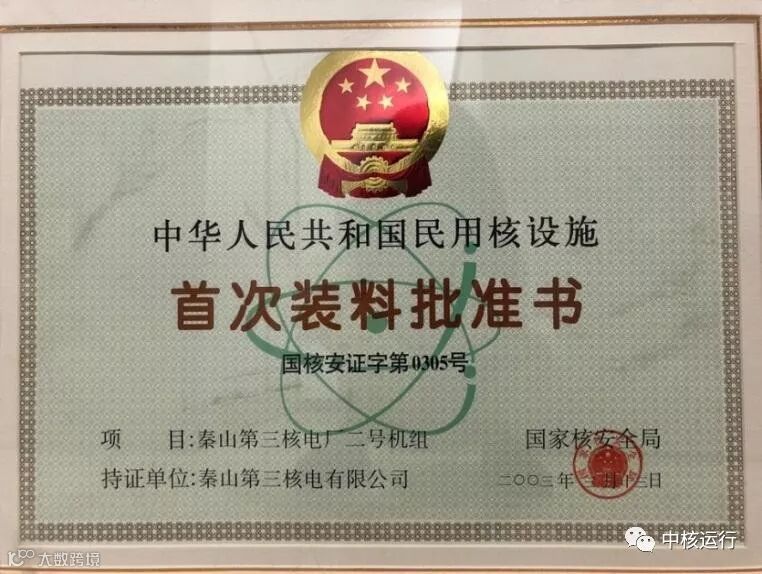

2003年3月13日,国家核安全局颁发秦山第三核电厂2号机组首次装料批准书。 |
|
2003年3月23日,2号机组首次装料完成。 |
2003年4月29日,2号机组首次临界。 |
|
2003年6月12日,2号机组首次并网发电。 |
|
2003年7月24日,提前投入商业运行,比中加主合同规定的工期提前112天。 |
|

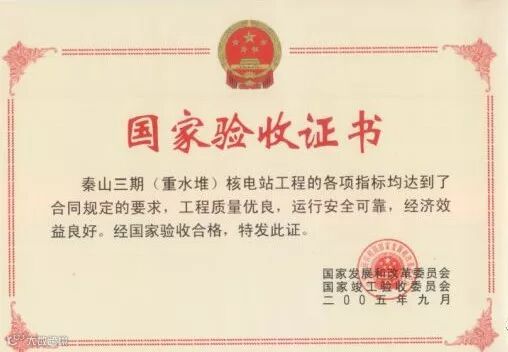

2005年9月22日,秦山三期(重水堆)核电站通过国家竣工验收。 |
秦山三期(重水堆)核电站在所有工程参与者的共同努力下,工程按期或提前实现了76个项目里程碑节点,1号机组在55个月合同工期的基础上,比计划进度提前43天投入商业运行,2号机组比计划进度提前112天投入商业运行,这是目前我国在运核电机组中建设周期最短的,也创造了33座重水堆建设周期最短的世界纪录,其多项施工指标创国际坎杜型重水堆核电站之最,并实现了多项技术突破,达到了世界重水堆核电站建造的先进水平。
