秦山核电30万机组118大修实现第一阶段目标

秦山核电30万机组118大修实现第一阶段目标 秦山核电
2018-07-27
2
导读:点击查看详情。

7月27日20时27分,秦一厂1号机组正式并网,秦一厂1号机组第十八次换料大修(简称118大修)第一阶段(机组解列至正式并网)工作顺利结束。118大修自2月26日10时55分开始,第一阶段计划工期152天,实际工期151.4天。

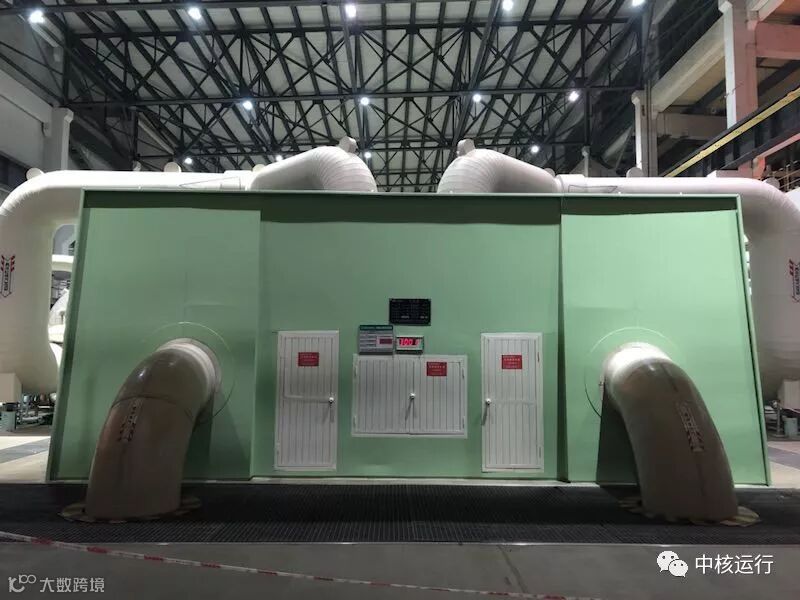

118大修完成检修项目共计15500余项,包括反应堆压力容器在役检查、安全壳整体严密性试验、主泵A/B解体检修等十年度大修项目,并且实施了主控室盘台改造和常规岛设备更新等11项特大工程改造项目。

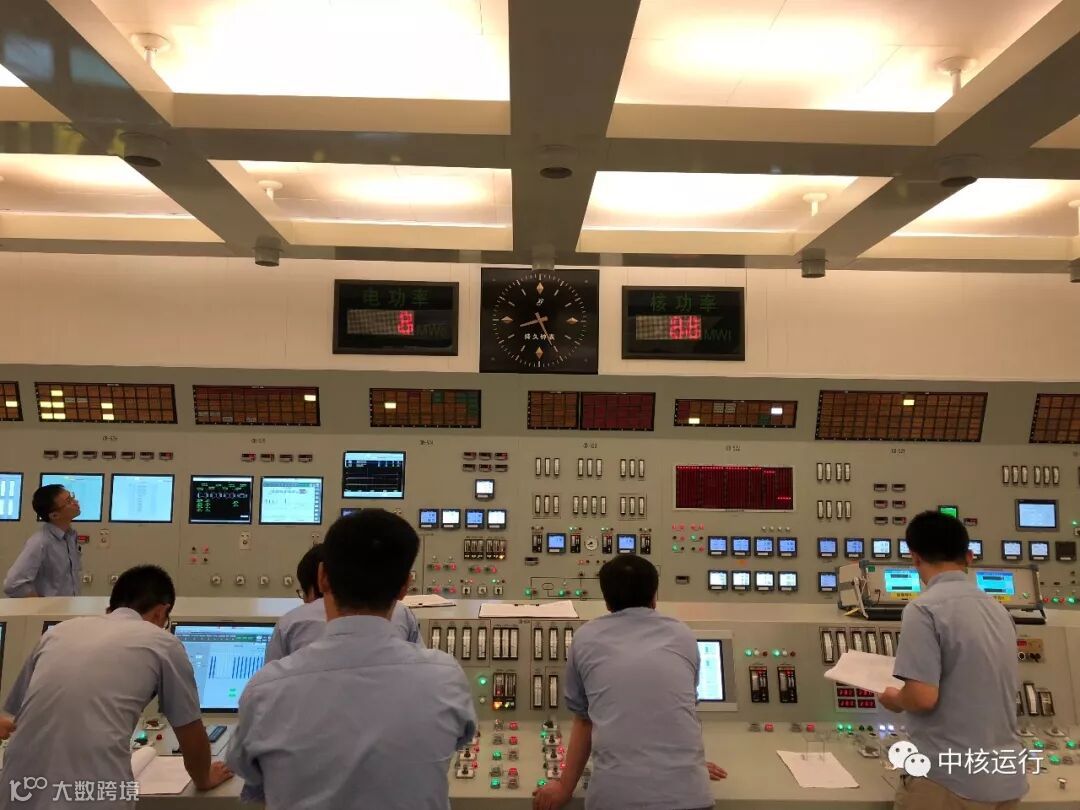

118大修变更改造项目多、施工逻辑复杂、工期长,尤其主控室盘台改造属于国内核电厂首次实践、技术难度空前高。在公司党委、总经理部和大修指挥部的统一领导和部署下,在各协作单位密切配合下,中核运行全体干部职工凝心聚力、攻坚克难,严格遵守“保安全、重质量、严计划、强管理”的工作要求,充分发挥团队力量,团结协作、全力以赴,高质量高效率地完成了大修第一阶段工作。机组并网之后,将进入118大修第二阶段,后续稳步提升功率并完成各负荷平台的热态调试和定期试验,重新升负荷至满功率稳定运行。
