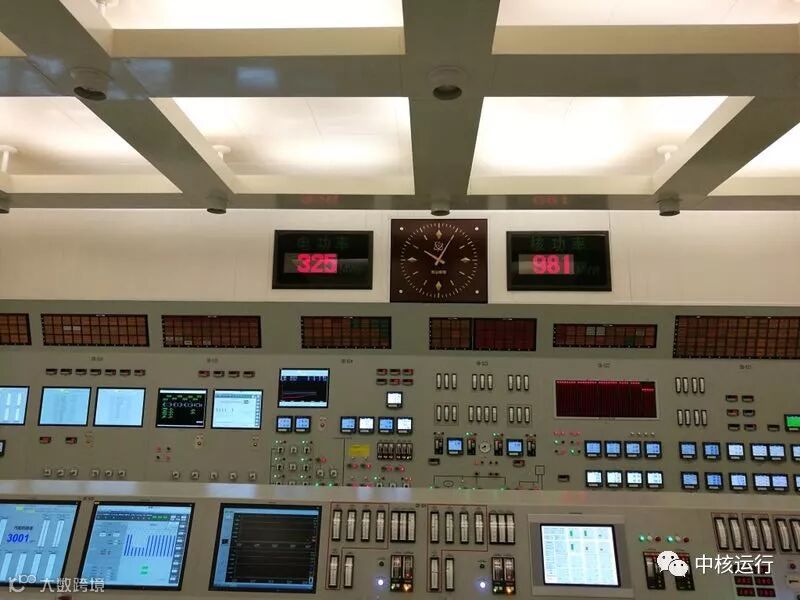

8月16日22时05分,秦一厂30万机组在经过21天的并网后调试工作升负荷至满功率,标志着秦一厂第十八次换料大修(简称118大修)调试工作顺利完成,118大修圆满结束。

在并网后调试工作期间,秦一厂30万机组先后完成了负荷阶跃、负荷线性变化、甩负荷、电站停止等重大负荷变动试验及多个控制系统热态调试等项目,并且所有试验均一次成功。(文/陈望 图/毛家祥)
