重大工程|冷试留影:华龙一号全球首堆成长录

重大工程|冷试留影:华龙一号全球首堆成长录 秦山核电
2019-04-30
3
导读:华龙一号全球首堆成长录

随着华龙一号全球首堆福清核电5号机组冷态功能性试验的提前实现,机组成功跨越土建、安装阶段,全面转向调试阶段。一路走来,机组成长的点点滴滴都凝聚着“华龙一号”示范工程建设团队的珍贵回忆。

2015年5月7日

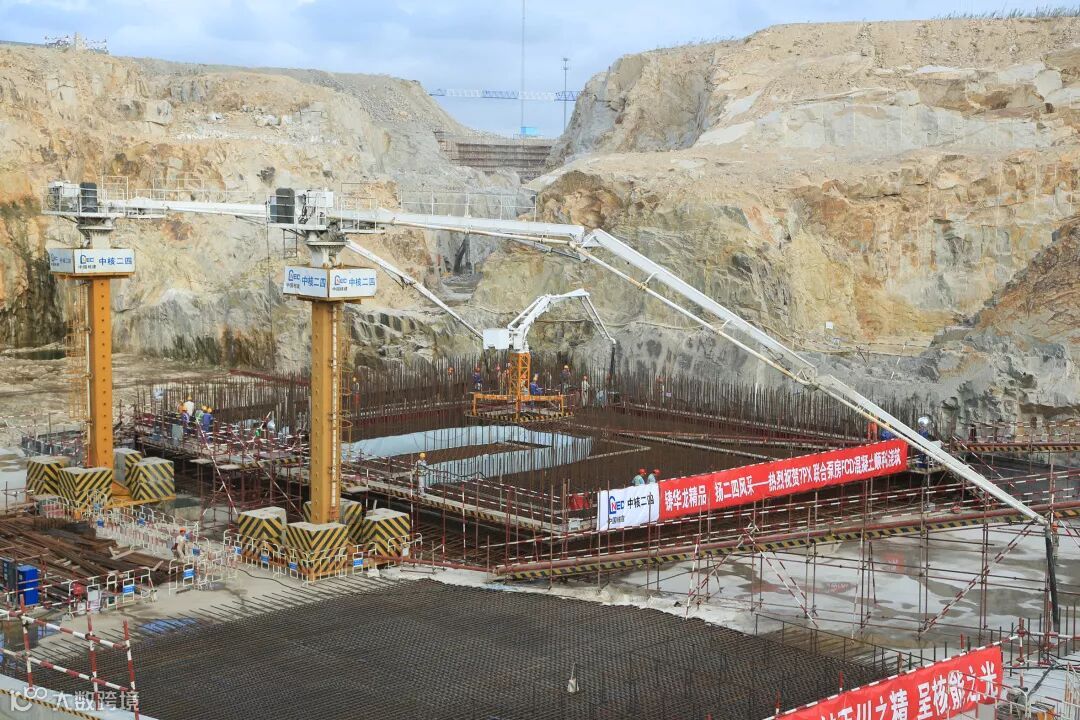

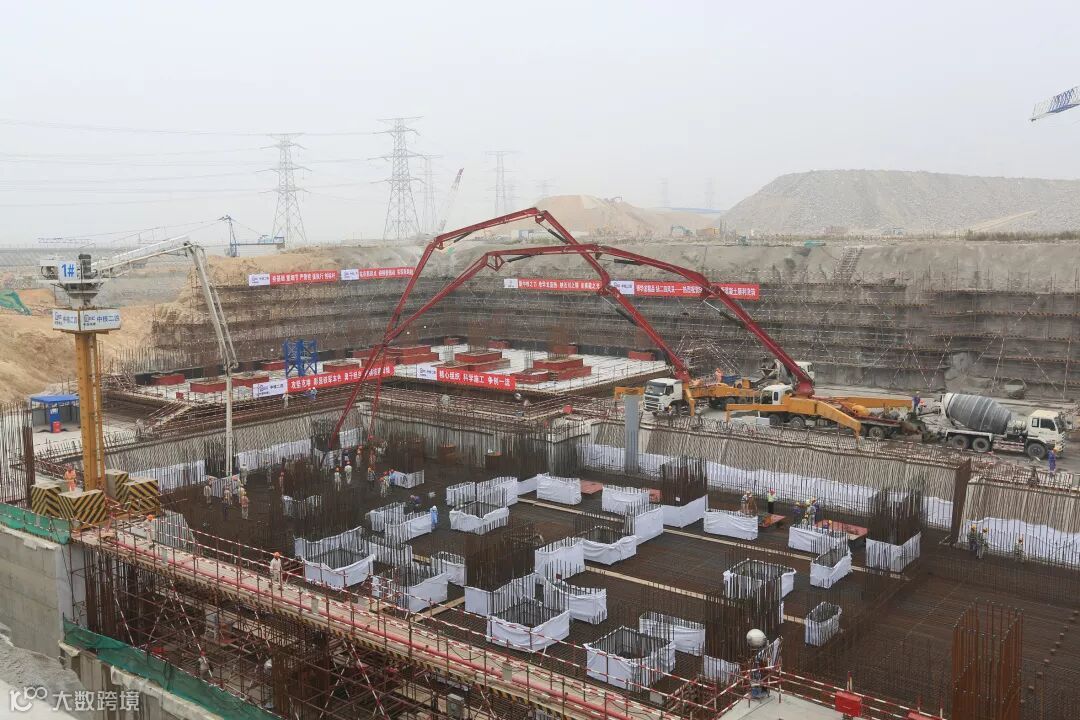

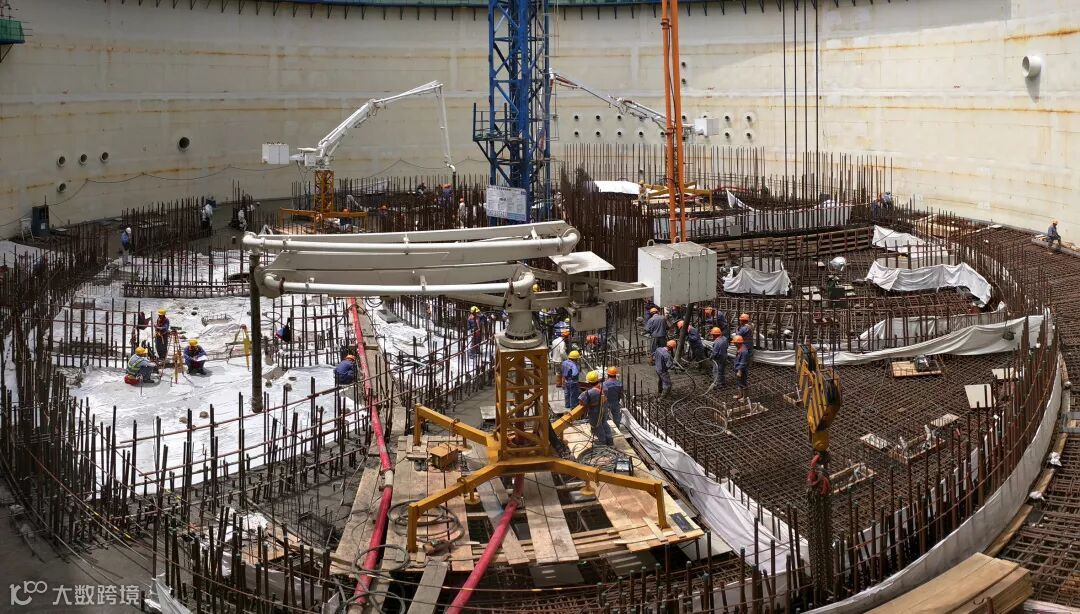

5号机组核岛浇筑第一罐混凝土

2015年8月16日

5号机组核岛钢衬里模块整体吊装开始

2015年10月30日

5号机组常规岛主厂房施工开始

2015年11月6日

5号机组联合泵房施工开始

2015年12月26日

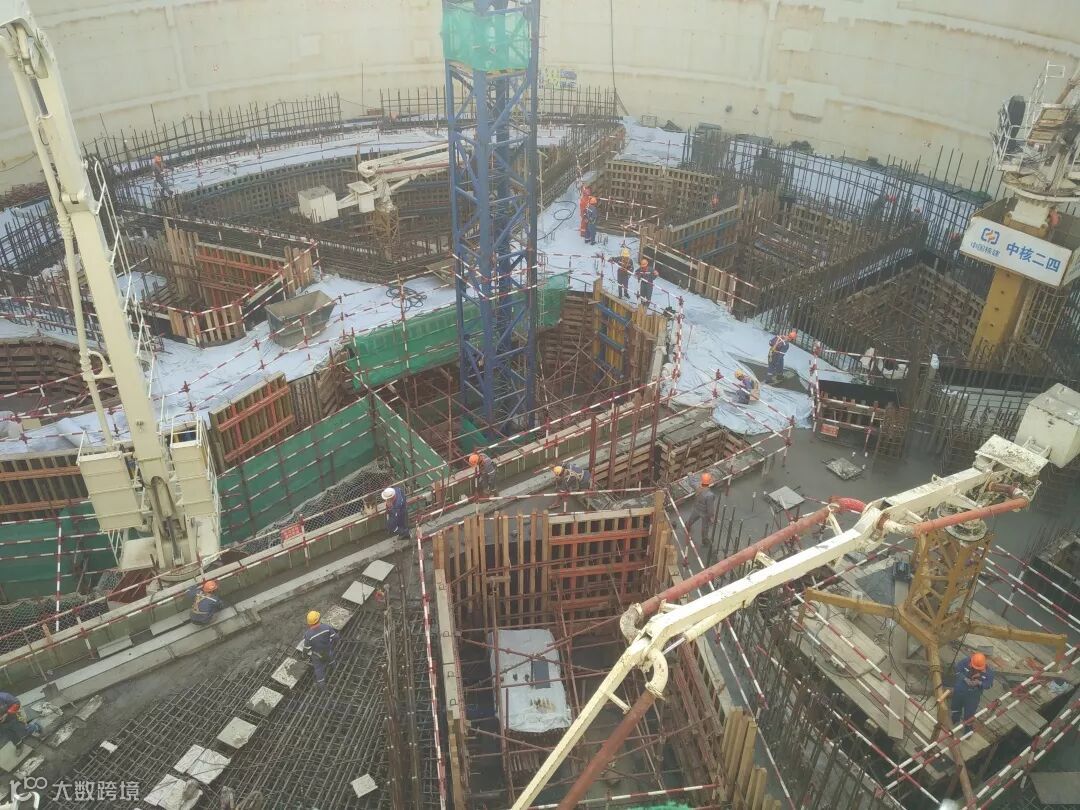

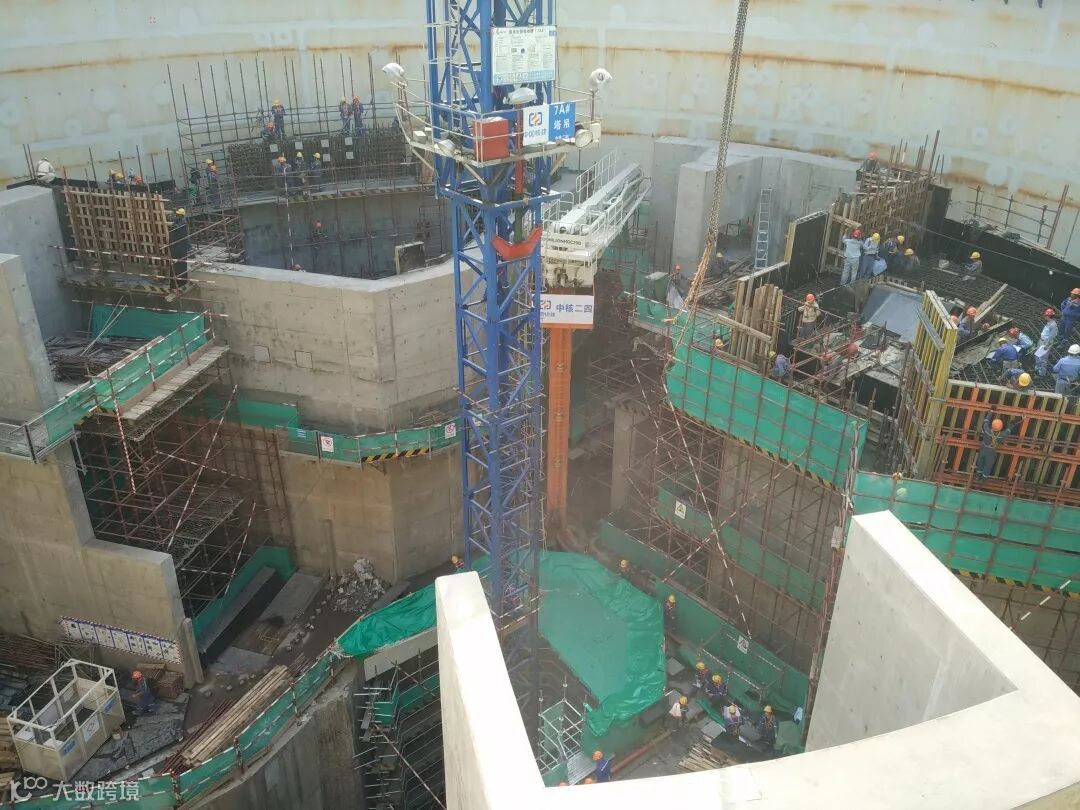

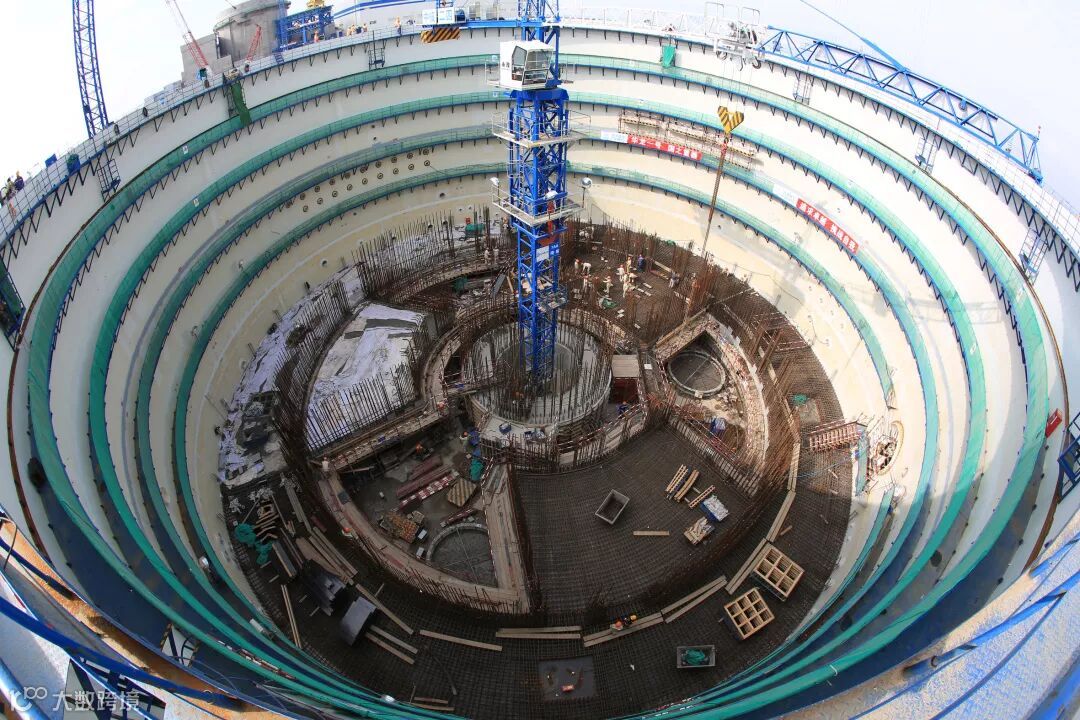

5号机组核岛内部结构施工开始

2016年4月22日

5号机组核岛三台安注箱吊装完成

2016年5月12日

5号机组核岛0米板施工开始

2016年6月4日

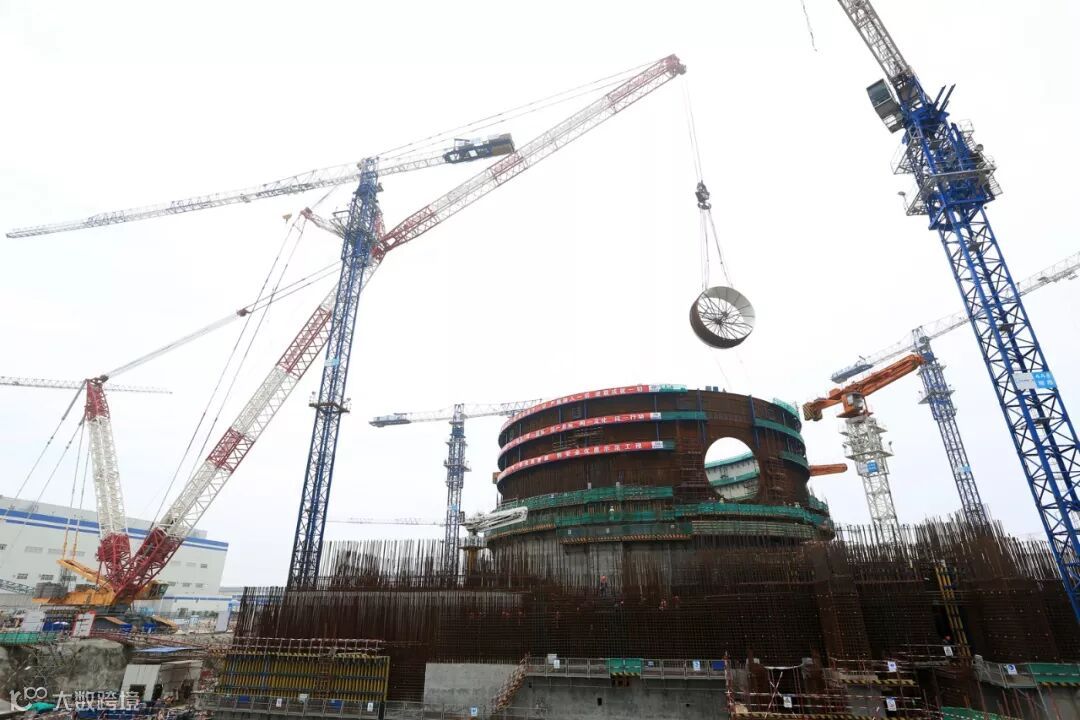

5号机组核岛设备闸门套筒吊装

2016年12月3日

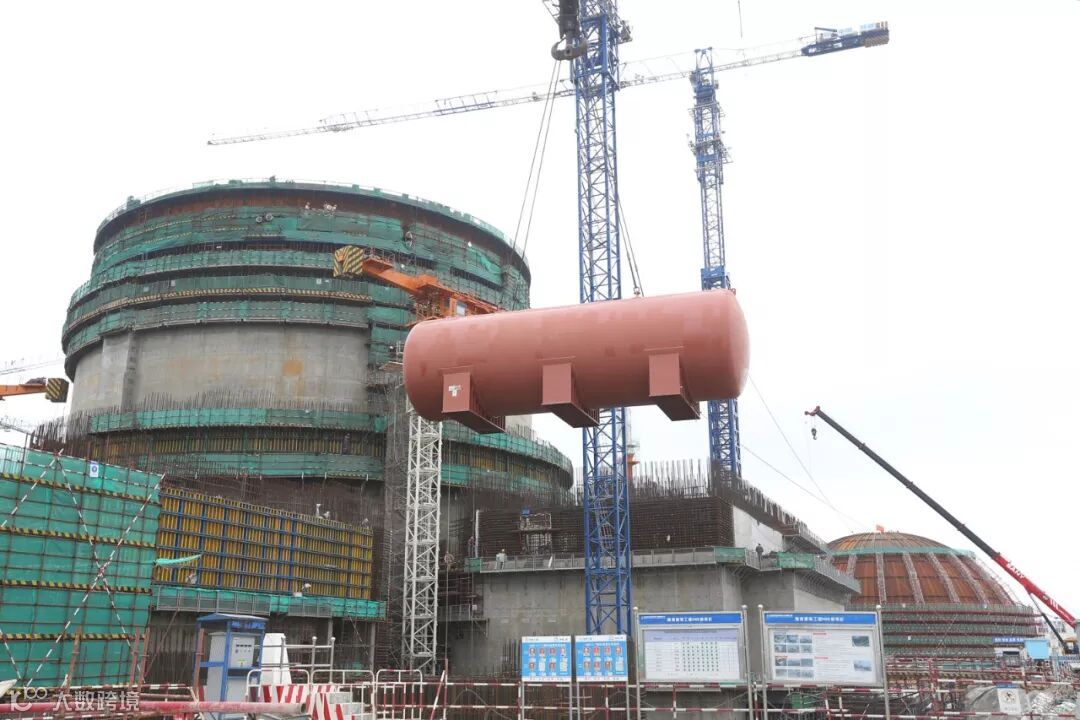

5号机组柴油机主贮油罐吊装

2017年2月23日

5号机组核岛环吊牛腿安装完成

2017年3月27日

5号机组核岛内部结构16.5米板施工完成

2017年4月7日

5号机组核岛环吊轨道吊装就位

2017年4月8日

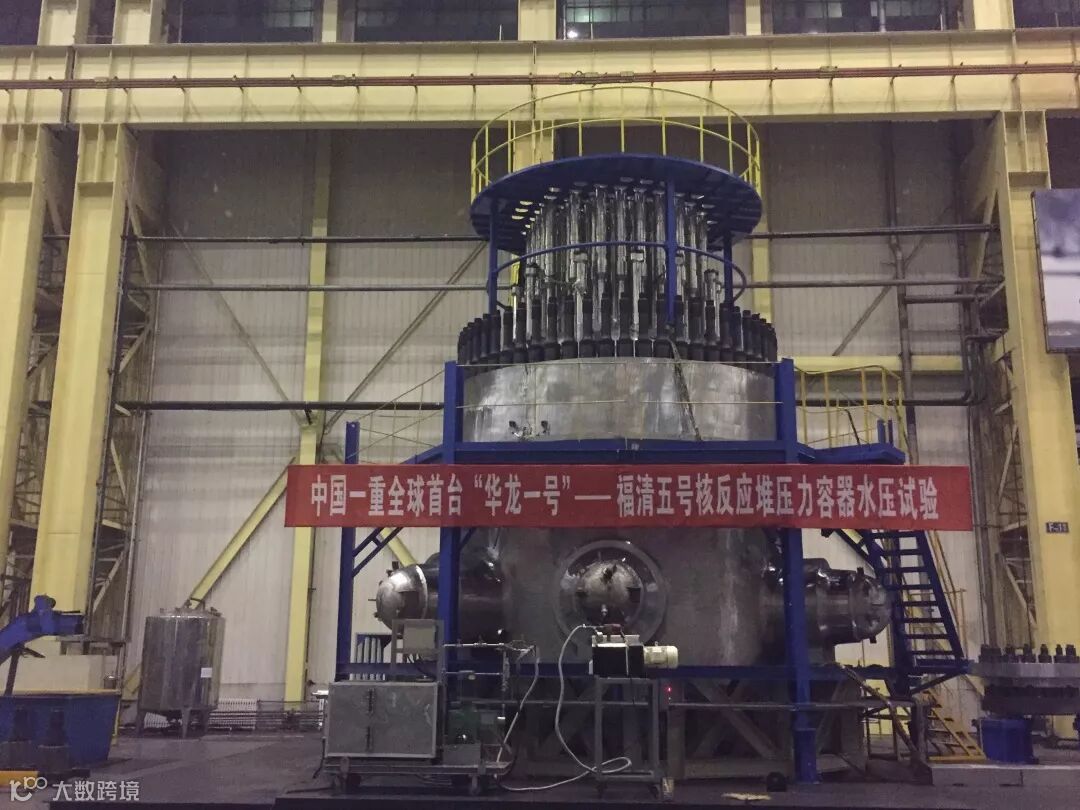

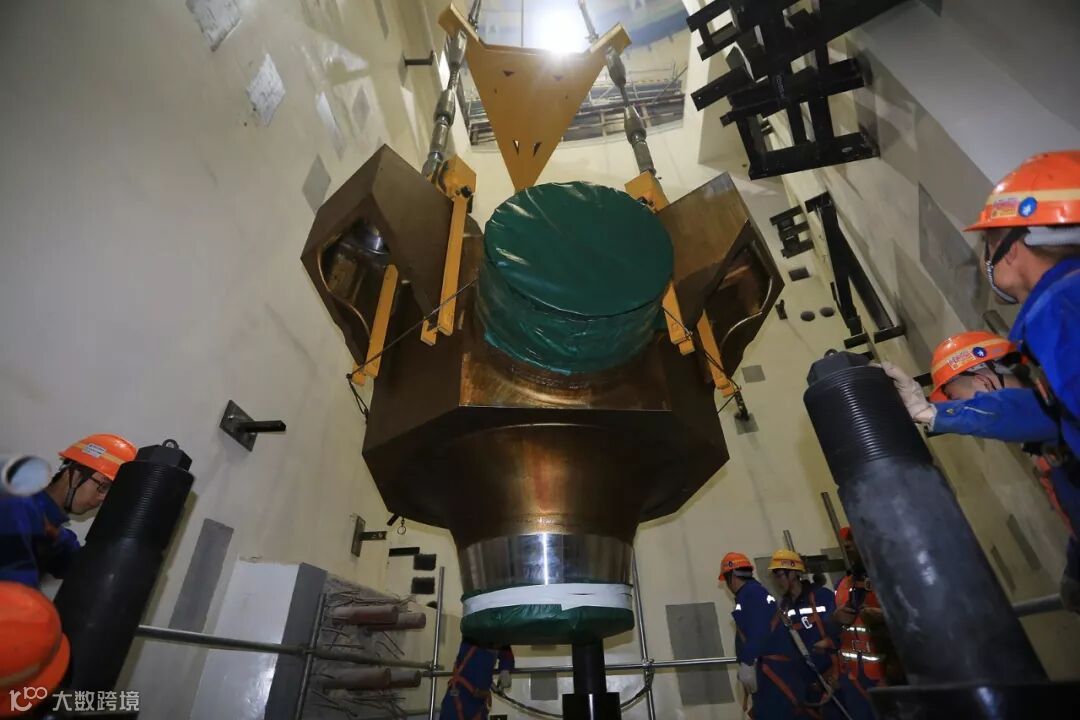

5号机组压力容器水压试验成功

2017年4月23日

5号机组3200吨履带式起重机组装完成

2017年5月3日

5号机组核岛内部结构土建施工完成

2017年5月8日

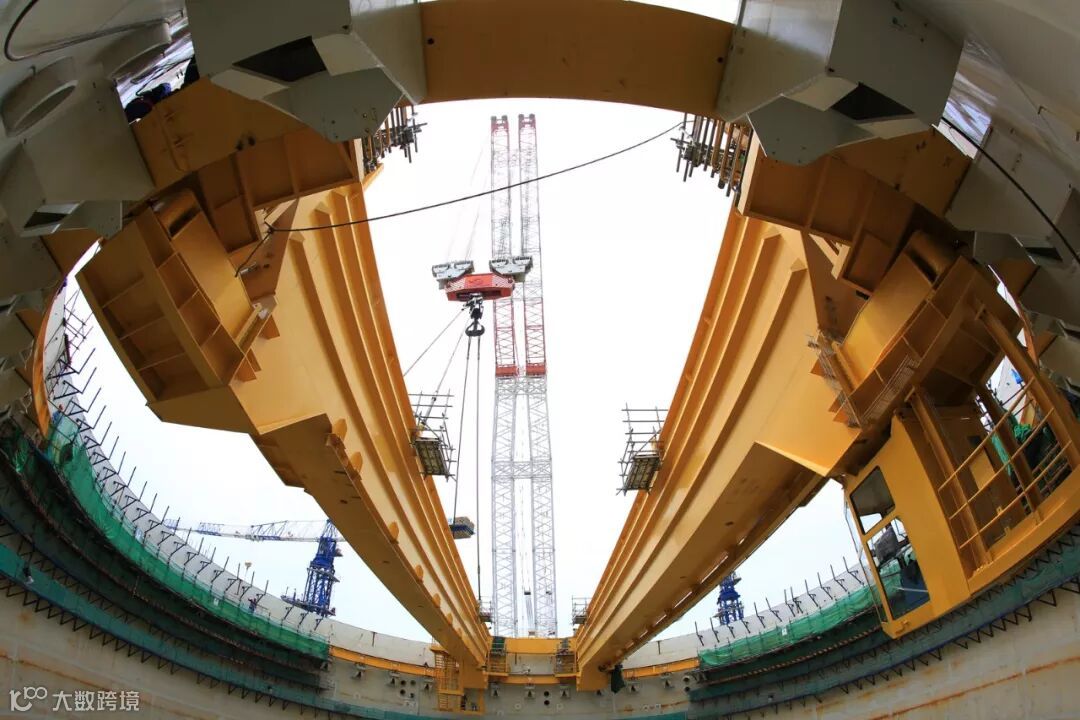

5号机组核岛环吊主梁吊装就位

2017年5月25日

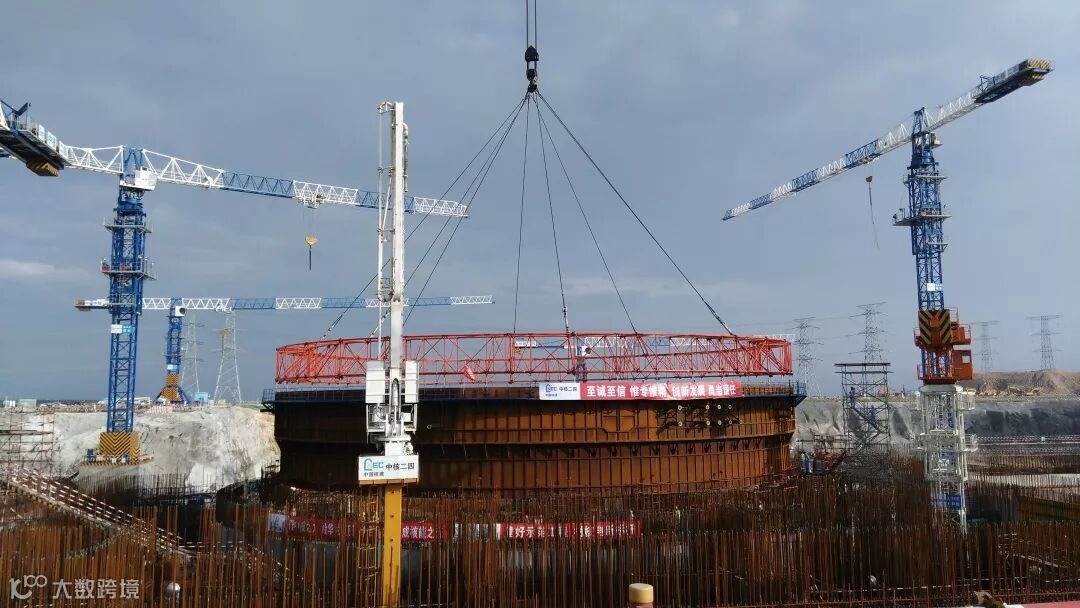

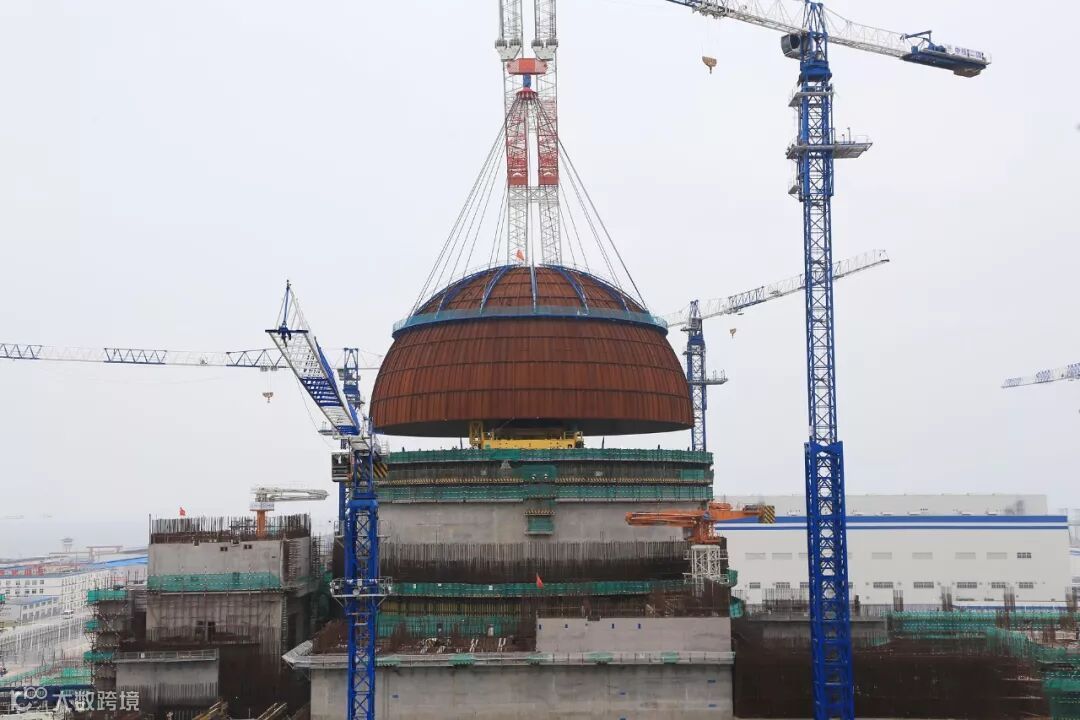

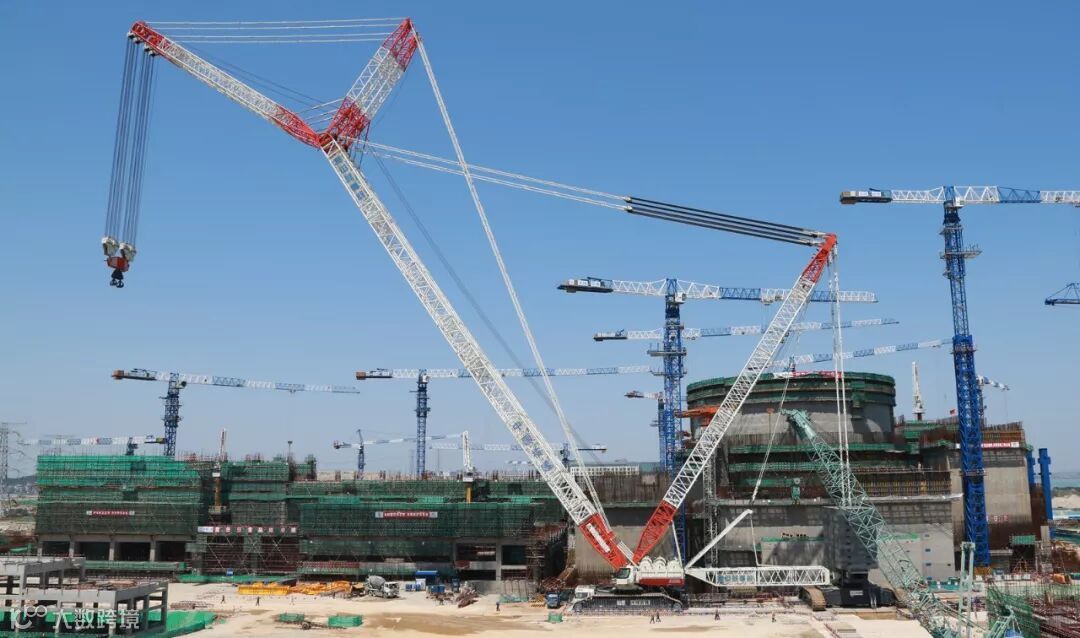

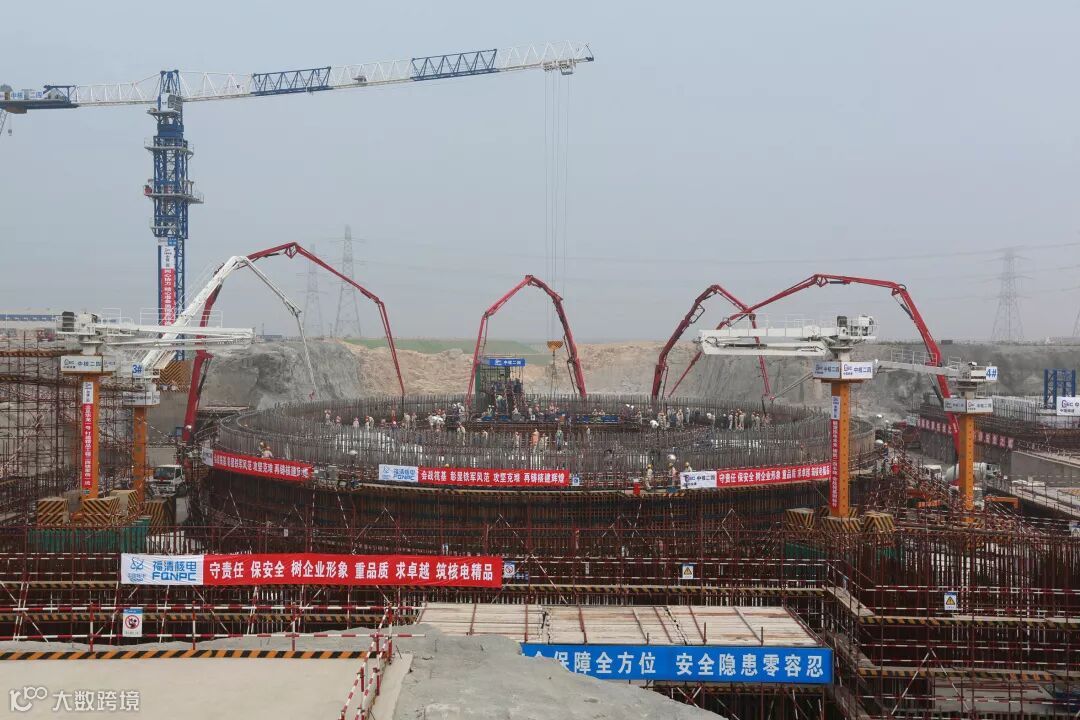

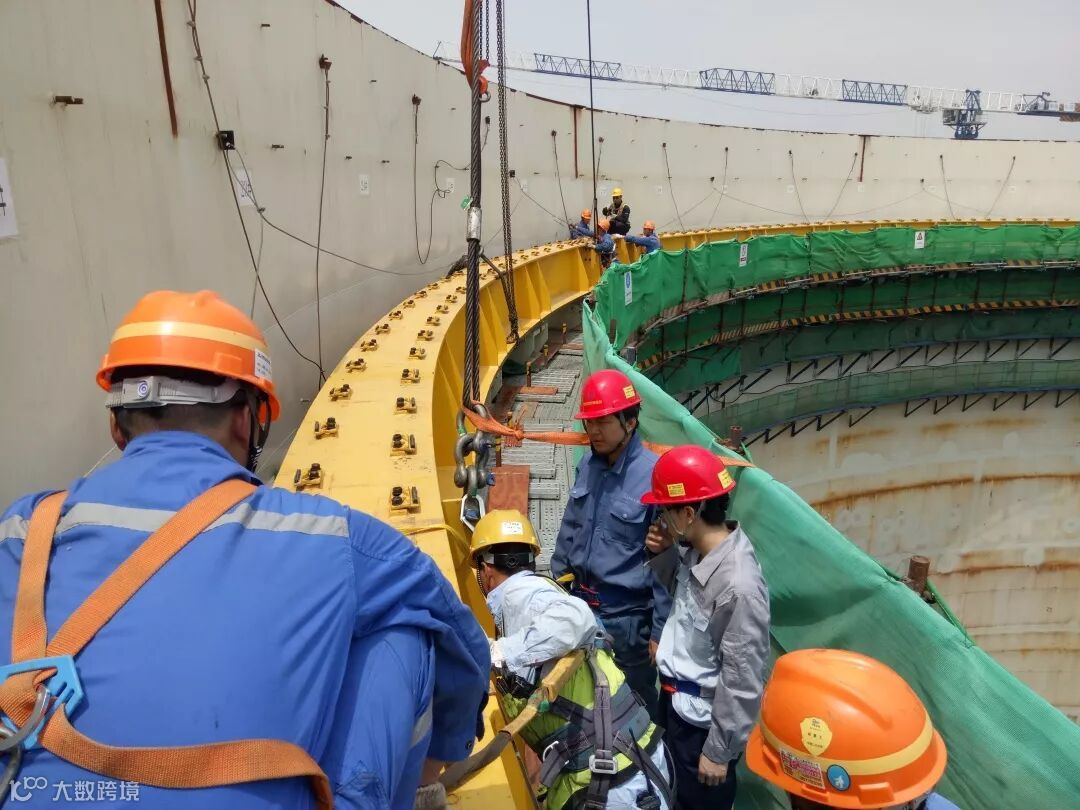

5号机组穹顶吊装完成

2017年8月20日

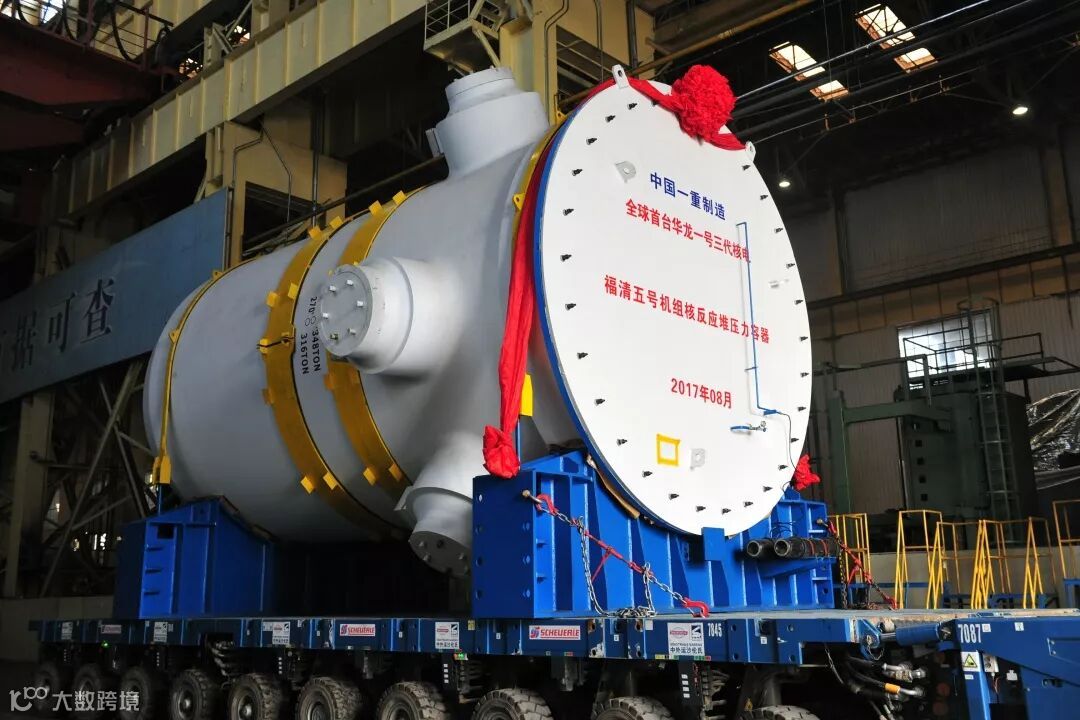

5号机组反应堆压力容器顺利完成验收交付

2017年8月31日

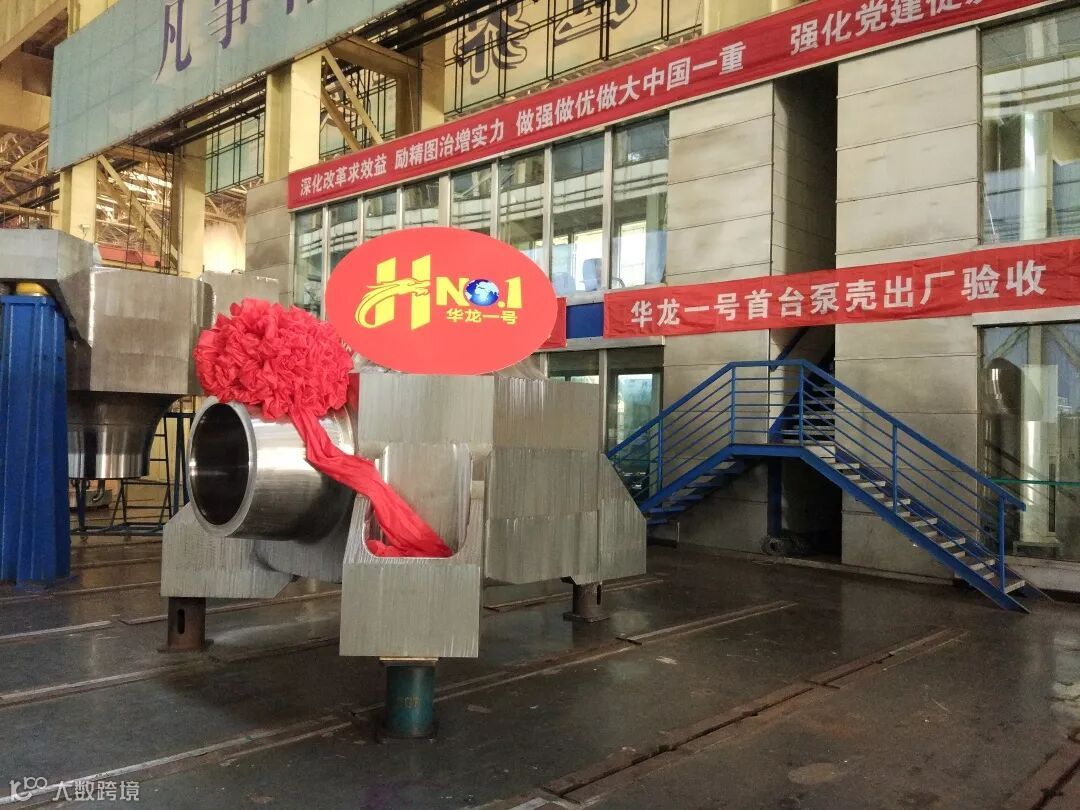

5号机组主泵泵壳顺利完成验收交付

2017年9月8日

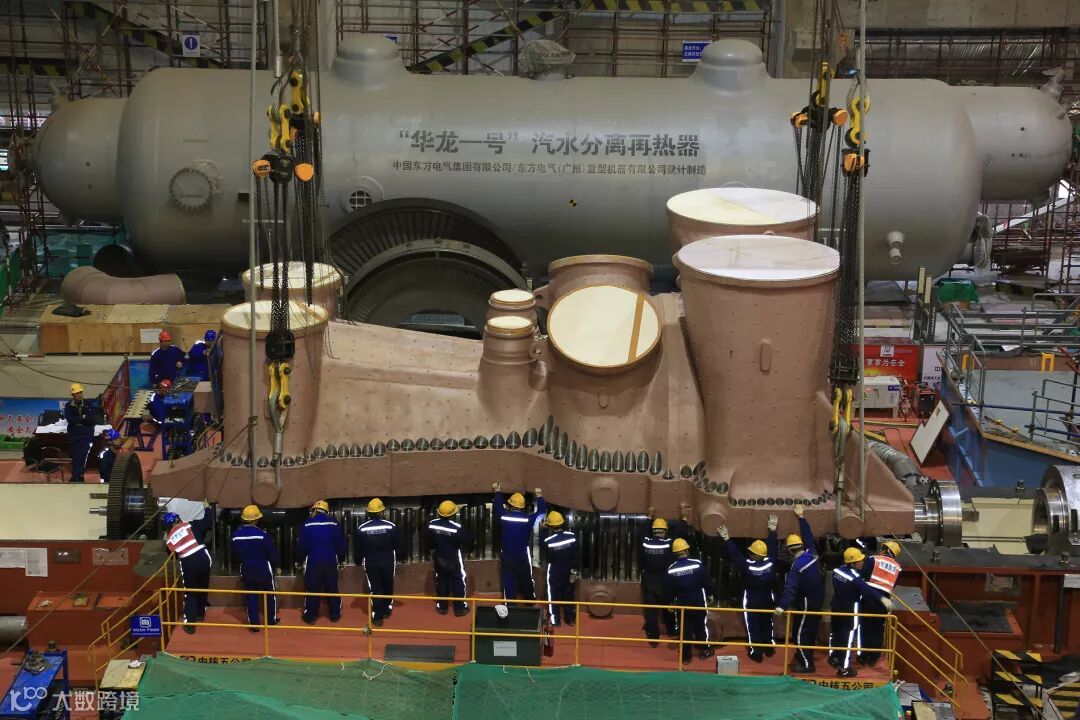

5号机组首台蒸汽发生器通过验收

2017年10月17日

5号机组首台蒸汽发生器发运

2017年11月28日

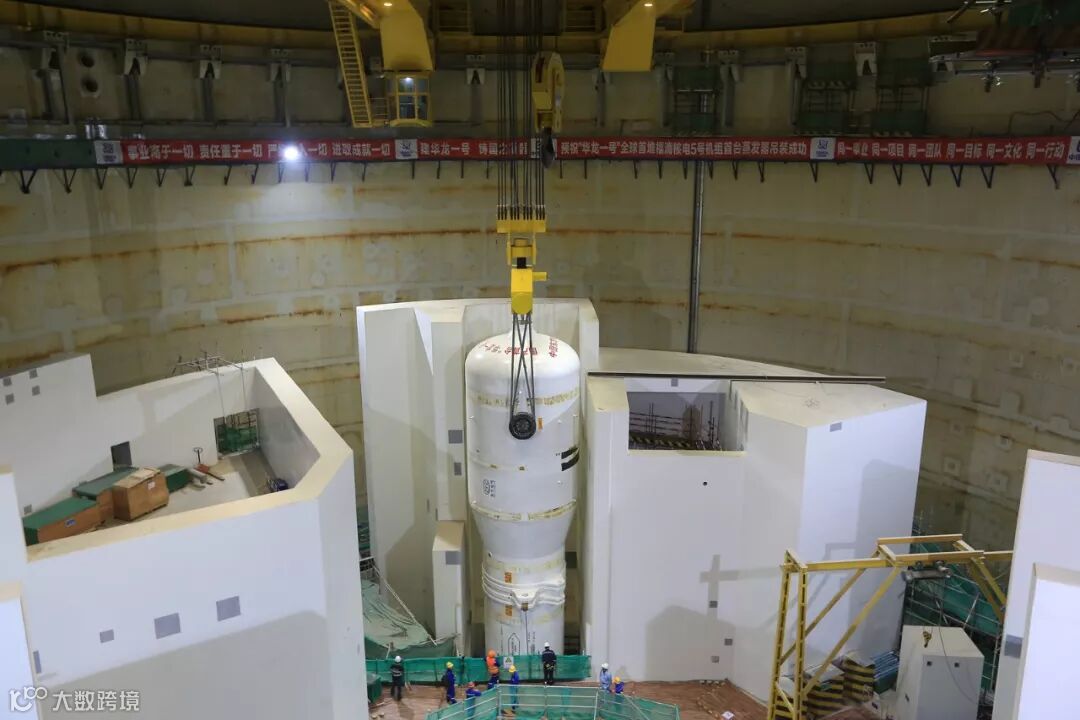

5号机组首台蒸汽发生器顺利吊入设备房间

2018年1月6日

5号机组反应堆压力容器装船发运见证

2018年1月7日

5号机组第三台蒸汽发生器顺利吊装就位

2018年1月11日

5号机组内层安全壳顺利封顶

2018年1月15日

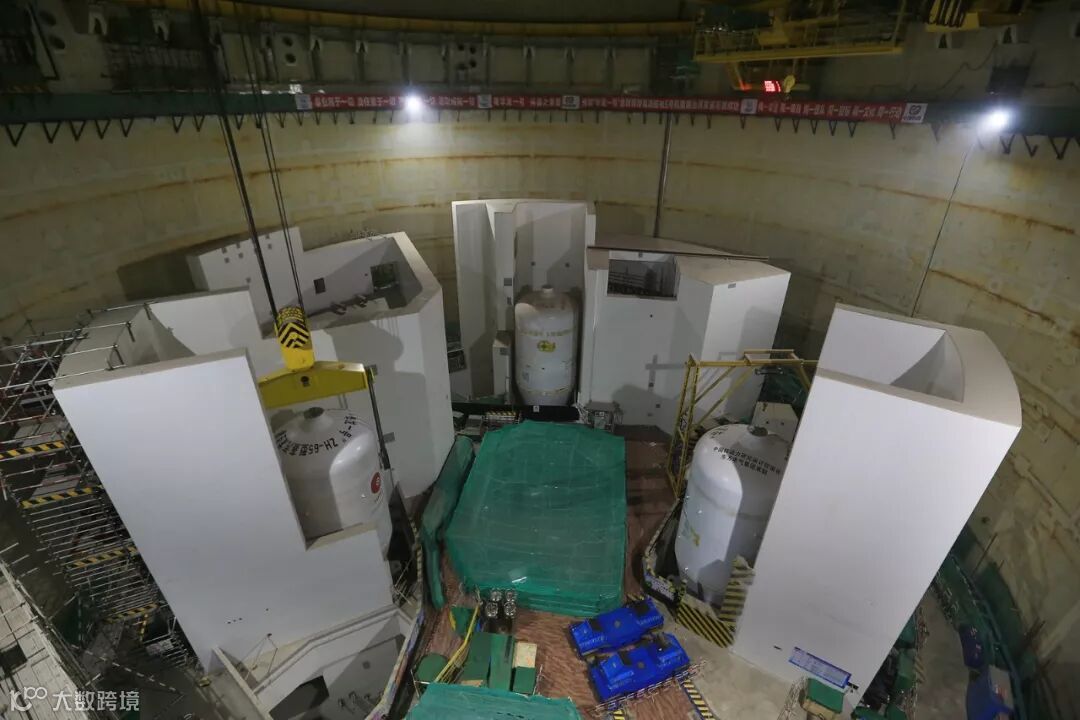

5号机组第三台主泵泵壳吊装就位

2018年1月28日

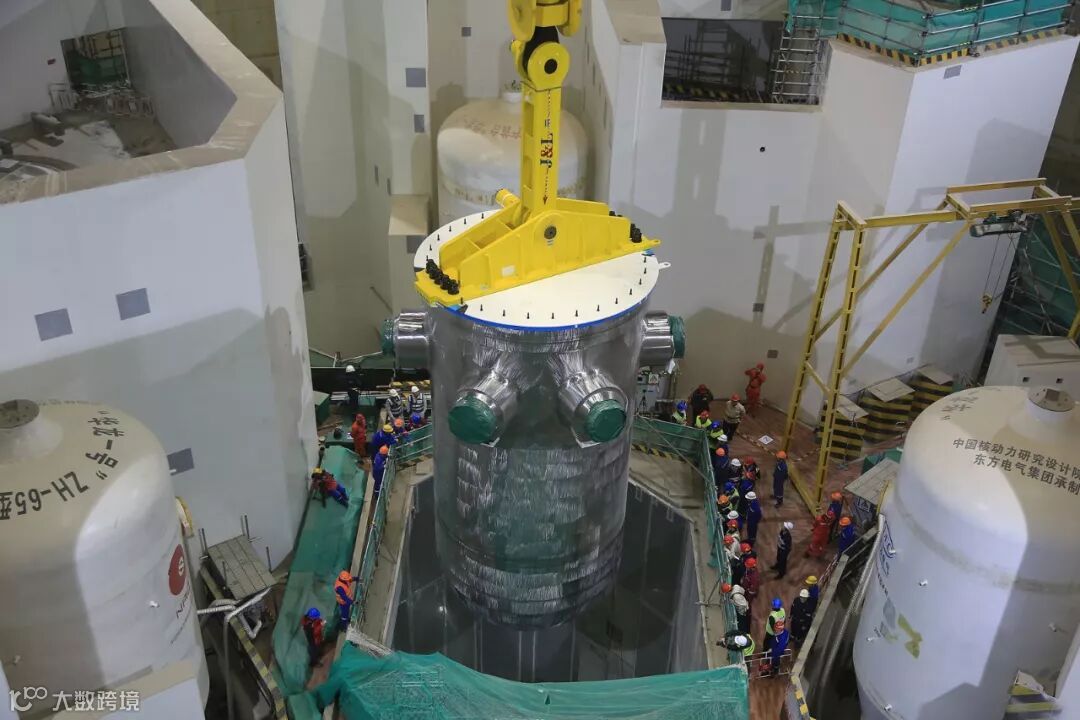

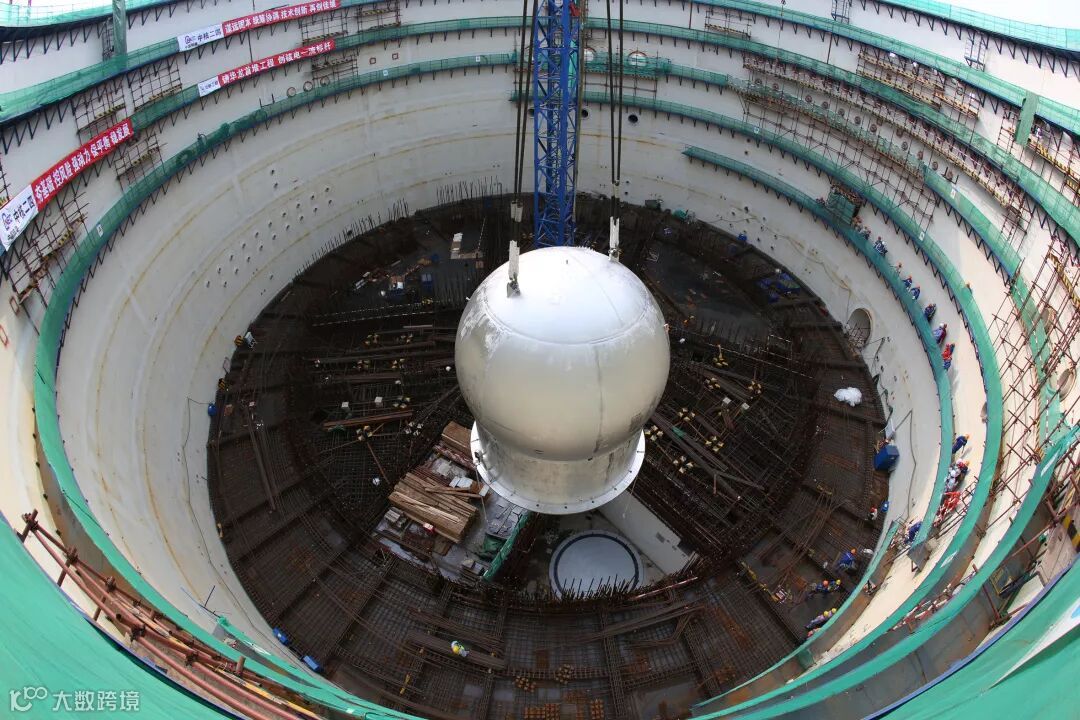

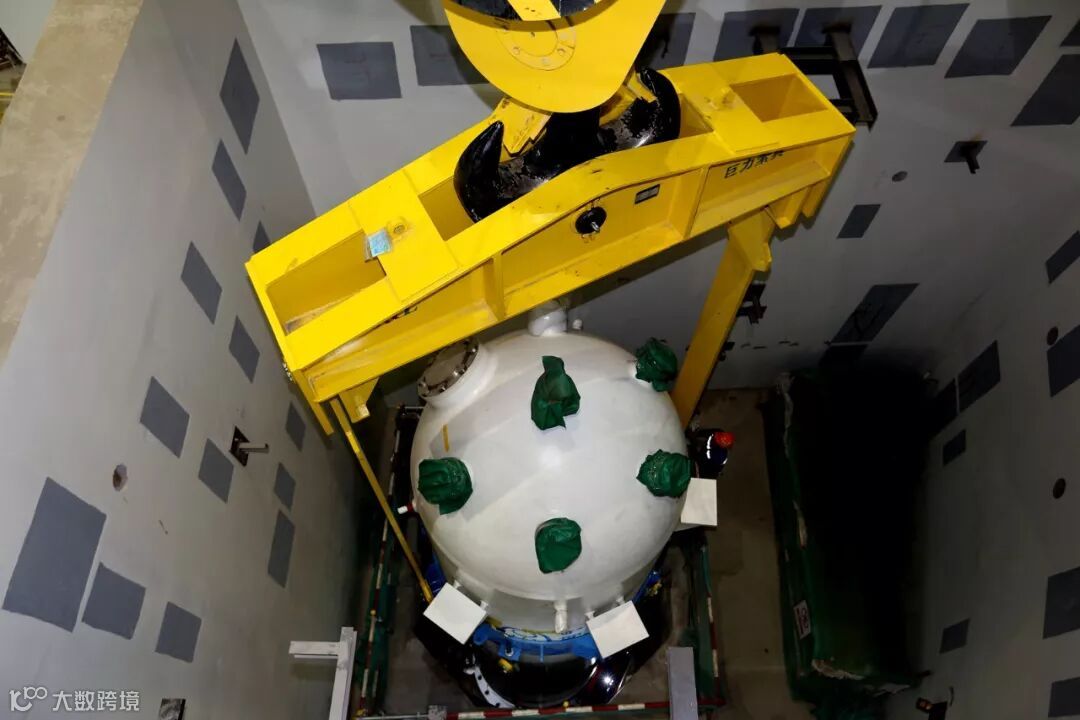

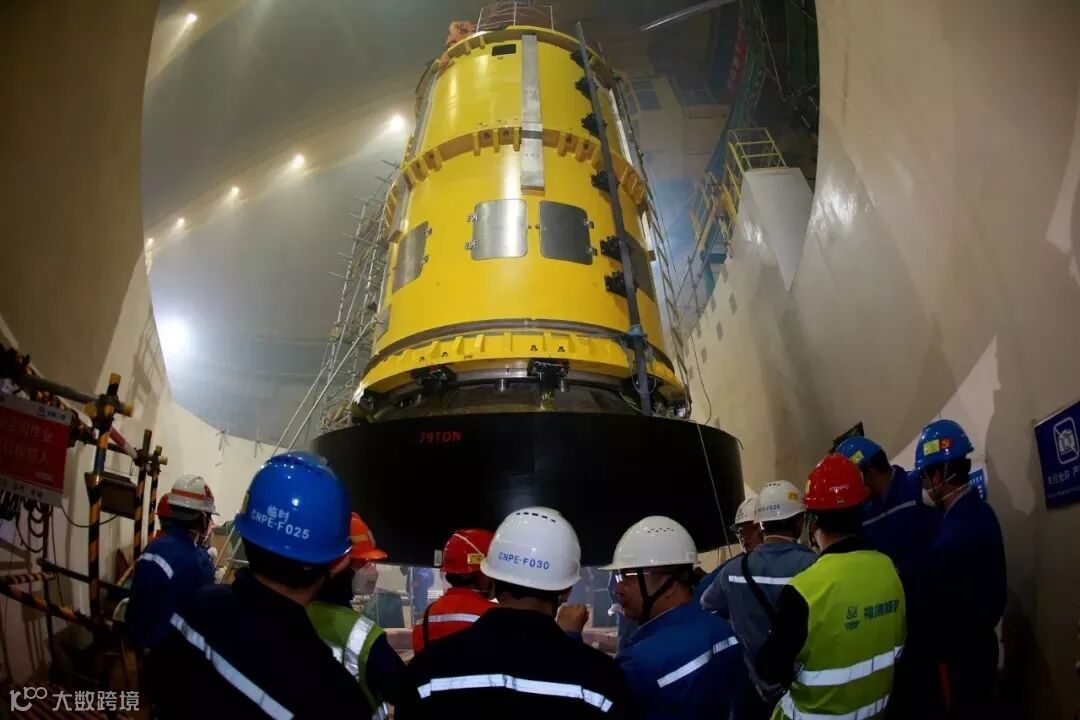

5号机组压力容器成功吊入反应堆

2018年3月2日

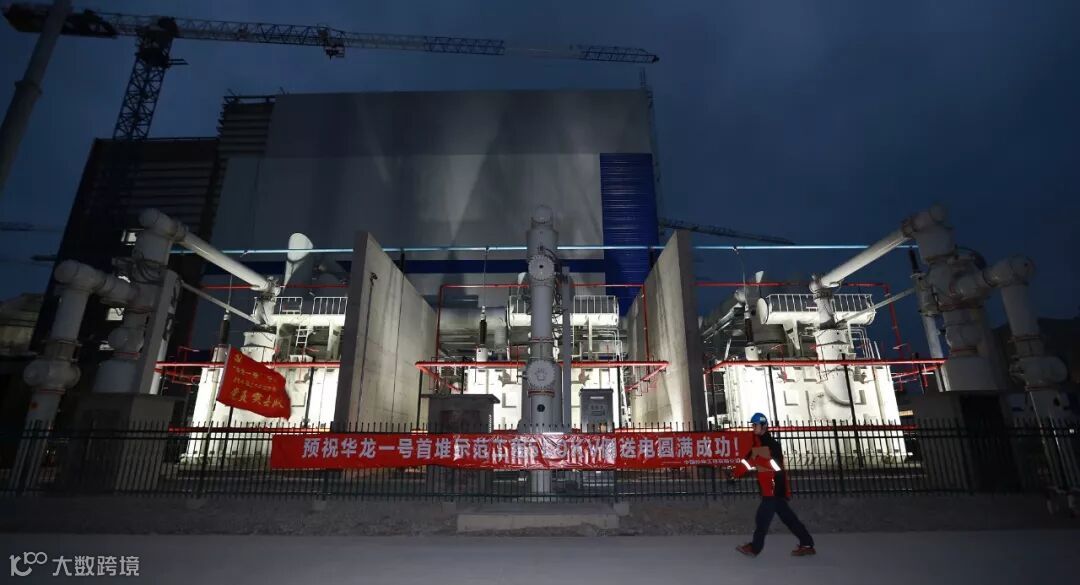

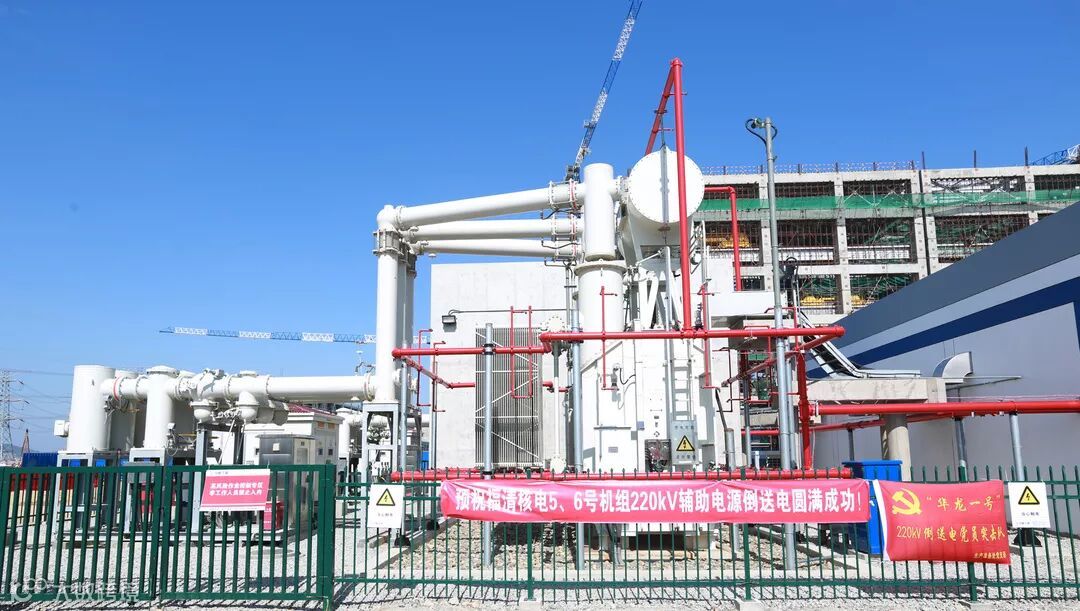

5、6号机组220千伏倒送电一次成功

2018年5月16日

5号机组稳压器吊装就位

2018年5月18日

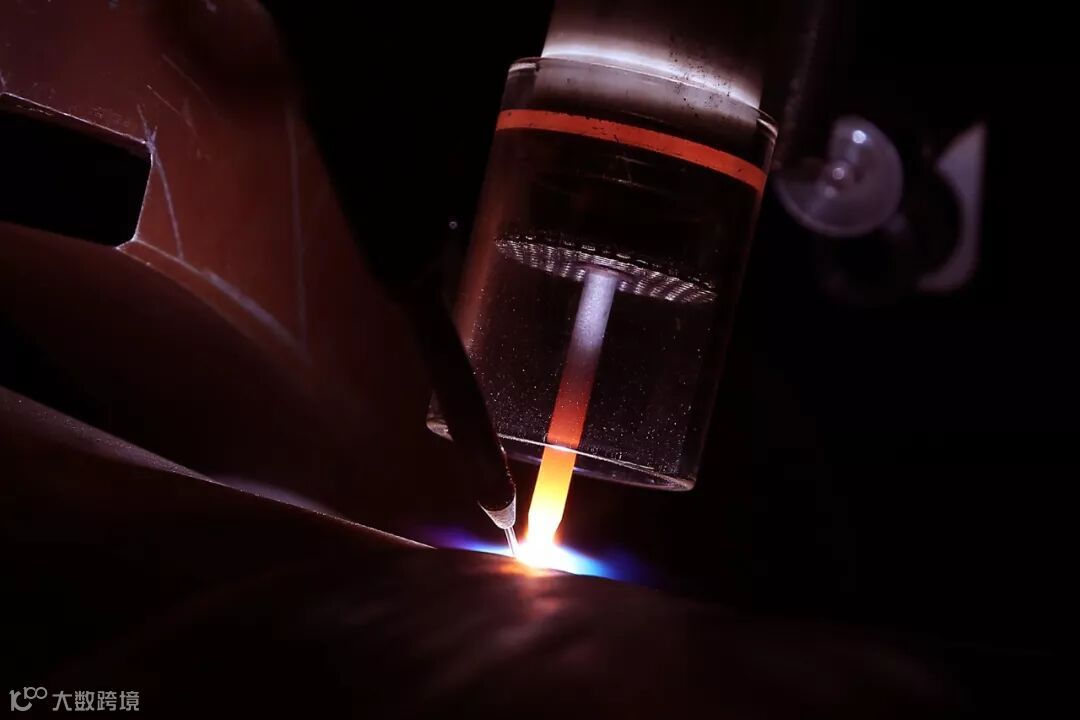

5号机组主管道焊接

2018年8月4日

5号机组主控室可用

2018年9月14日

“华龙一号”全球首台全范围模拟机

研制成功并交付使用

2019年3月26日

5号机组汽轮机三缸扣缸工作圆满成功

2019年3月31日

5号机组500KV倒送电圆满完成

2019年4月8日

5号机组三台主泵电机空载试车全部完成

2019年4月22日

5号机组反应堆压力容器关盖工作全部结束

图:过东海、胡杰

编辑:游海霞

华龙融媒体工作室出品

【声明】内容源于网络
0
0
秦山核电
中国核电发源地,全国文明单位,全国爱国主义教育示范基地,全国科普教育基地,全国军工文化教育基地,全国核科普教育基地,全国中小学生研学实践教育基地,全国工业旅游示范点,中核集团党性教育基地,浙江省生态文明教育基地。
内容 4735
粉丝 0
秦山核电 中国核电发源地,全国文明单位,全国爱国主义教育示范基地,全国科普教育基地,全国军工文化教育基地,全国核科普教育基地,全国中小学生研学实践教育基地,全国工业旅游示范点,中核集团党性教育基地,浙江省生态文明教育基地。
总阅读1.9k
粉丝0
内容4.7k
