疫情当前,生产一线也是战“疫”前线。秦山核电燃料操作处面对疫情,党员干部坚守岗位、冲锋在前,周密组织各部门在2月16日完成装卸料机的更换工作。
装卸料机是重水堆核电站不停堆换料的核心设备,被誉为“重水堆核燃料的搬运工”。秦三厂在年前已制定计划,安排在春节后对1号机组一侧的装卸料机进行更换。而一场突如其来的新冠肺炎疫情使装卸料机更换工作面临挑战,但我们迎难而上。
非常时期,周密组织
工作组采用了最低配置,轮换机制,减少接触,提前准备等非常措施。2月12日至13日,工作组合理安排,精心操作,完成了备用装卸料机的疏水,吹扫和转运,为更换工作做好充分准备。

图为维修人员对车间内的备用装卸料机进行疏水操作

图为维修人员将疏水后的备用装卸料机吊运至传输小车上

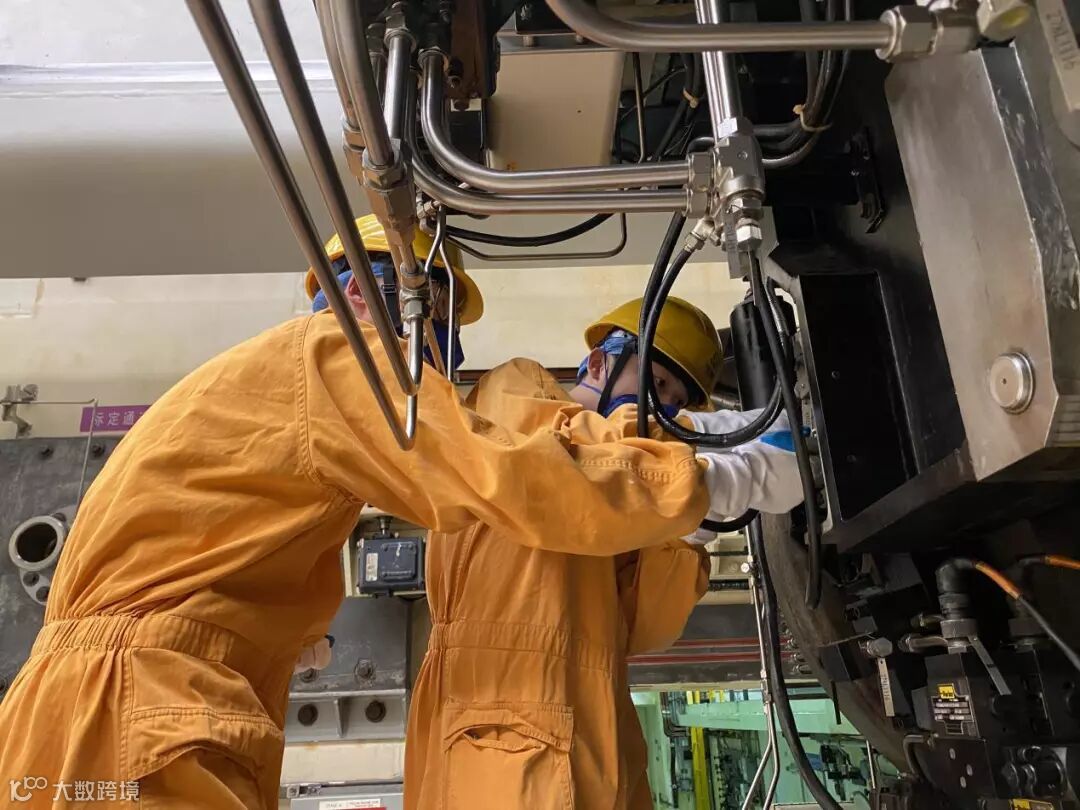

图为吊装人员将备用装卸料机从2号机组转运到1号机组
团结协作,攻坚克难
通过各专业组协同作业,默契配合,共产党员冲在最前线,坚守责任,确保各项任务安全有序推进。2月14日,在各专业组的通力配合下,完成了旧装卸料机的卸除、去污、转运和备用装卸料机的安装。

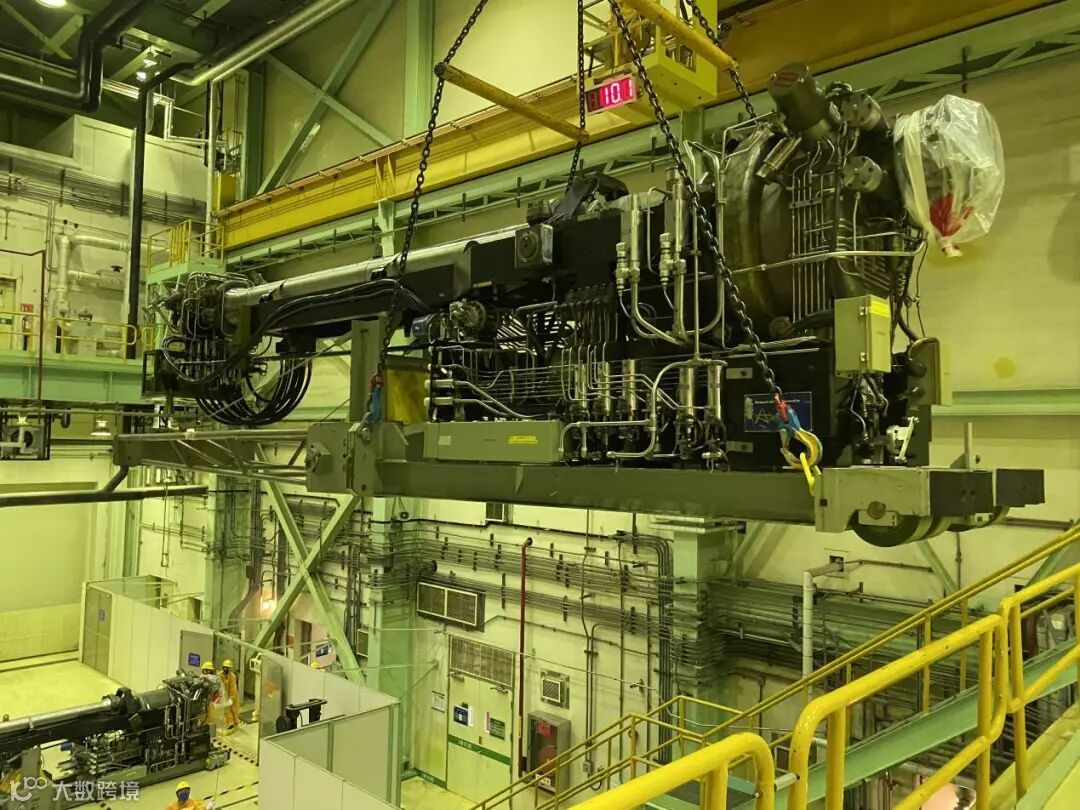

图为辐射防护组正在对旧装卸料机进行剂量测量

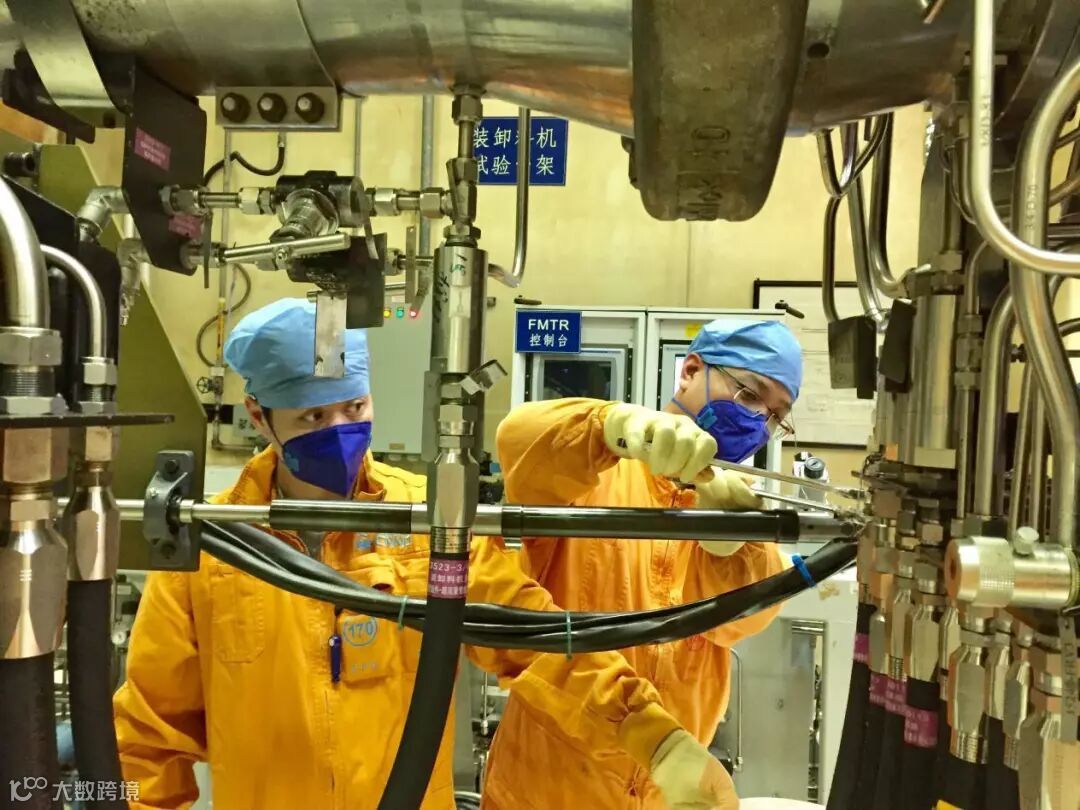

图为去污组正对旧装卸料机进行去污操作

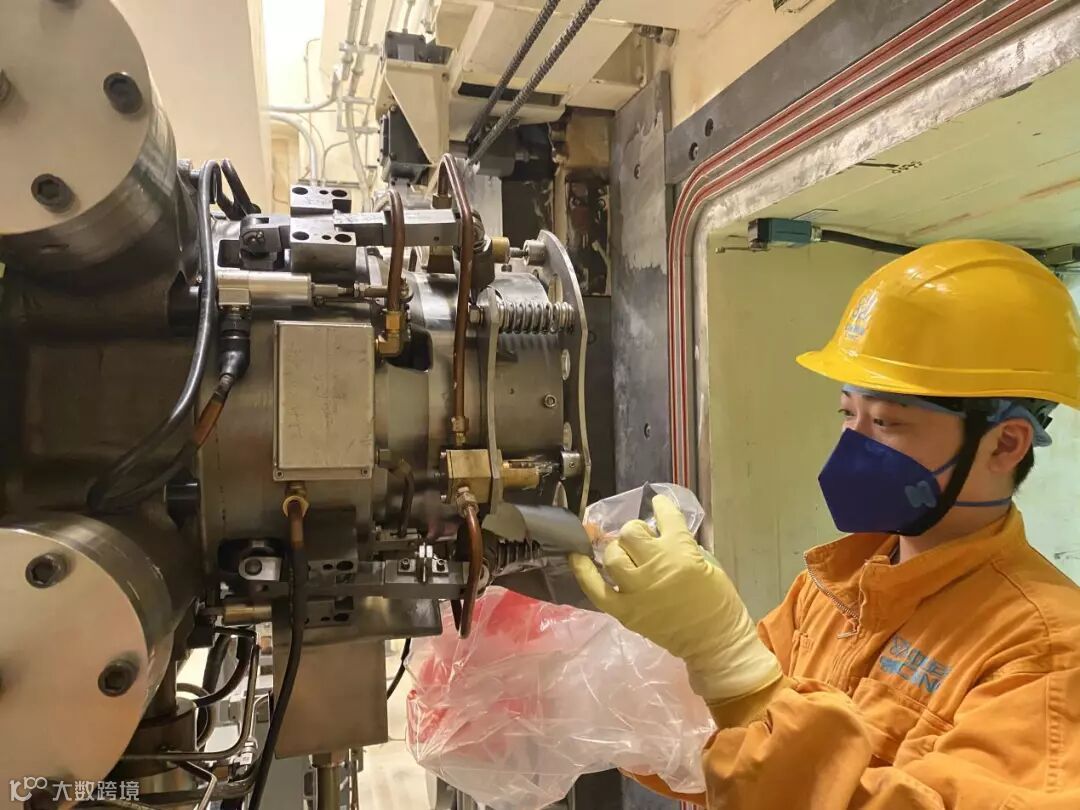

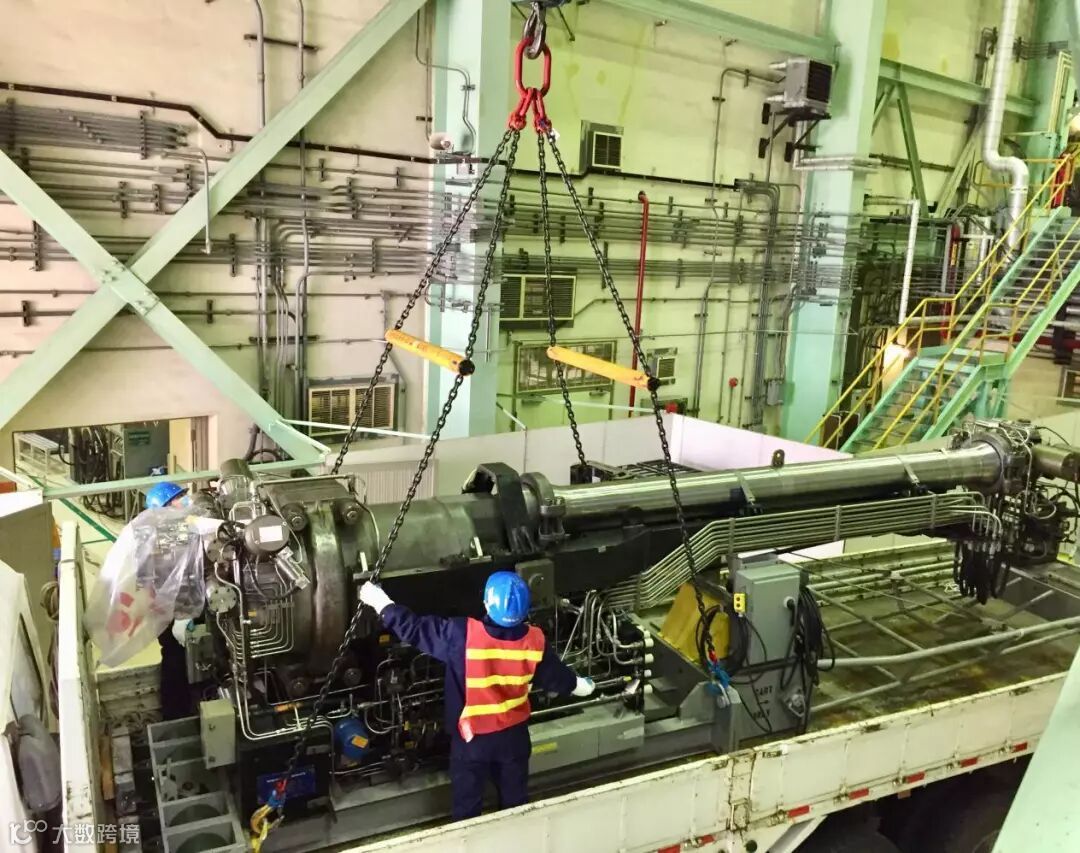

图为吊装组正将备用装卸料机倒运至反应堆厂房
图为机械组对备用装卸料机的安装状态进行检查
图为仪控组正在安装备用装卸料机电位计
严守规程,确保安全
工作组严格执行程序,坚持高标准,关注细节,确保更换和试验工作万无一失。2月15日至16日,完成了备用装卸料机的重水充装,高压泄漏检查,各项参数标定和功能试验工作,为备用装卸料机按时复役打下坚实基础。
图为换料运行人员安装重水悬链软管进行重水充装
图为换料维修人员标定装卸料机参数

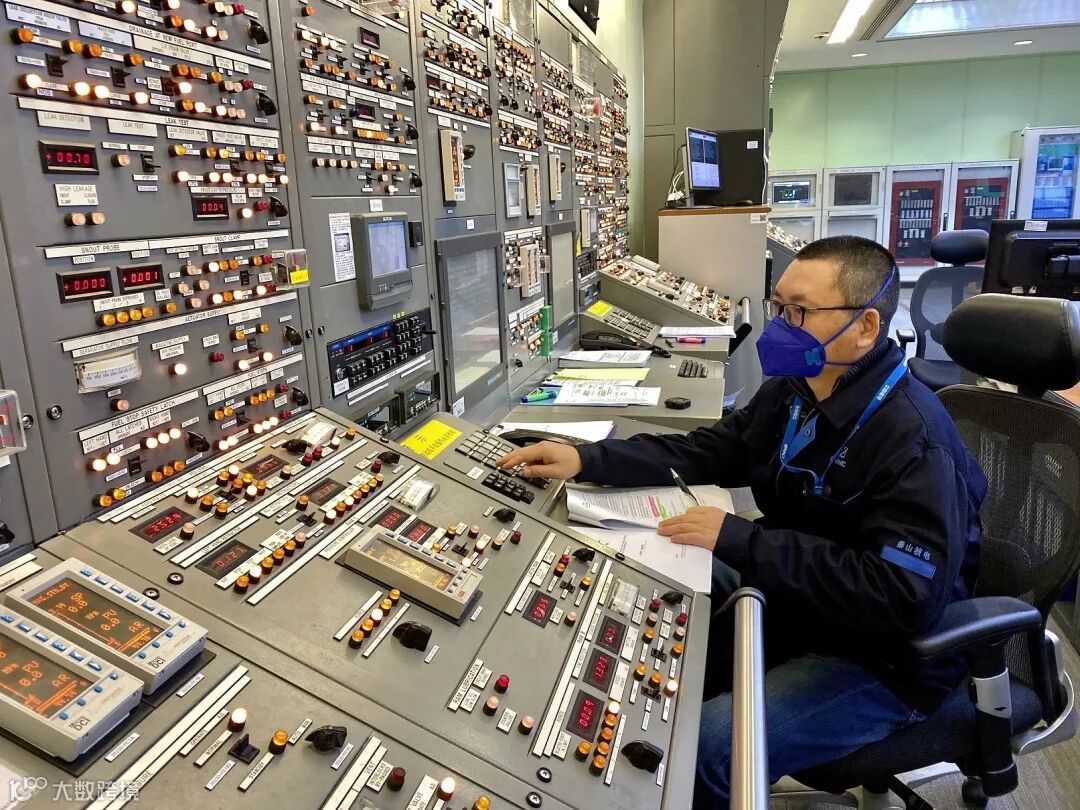

图为换料操纵员正在进行装卸料机功能试验
目前,更换后的装卸料机已投入换料运行,复役后各项功能和参数正常。疫情当前,保电就是抗疫。燃料操作处团队坚守岗位,落实疫情防控措施,攻坚克难,确保燃料操作系统安全稳定运行,为打赢疫情防控阻击战、电力保卫战贡献自己的力量。(文/黄艳,图/廖骥晖、张弛、苗润泽、谢志雄)
