核对高压安注泵流量的试验是秦二厂214大修的主线工作之一,计划工期5小时,保质保量、按时完成试验是保证大修工期的要求,也是214大修运行青年突击队的攻坚目标。

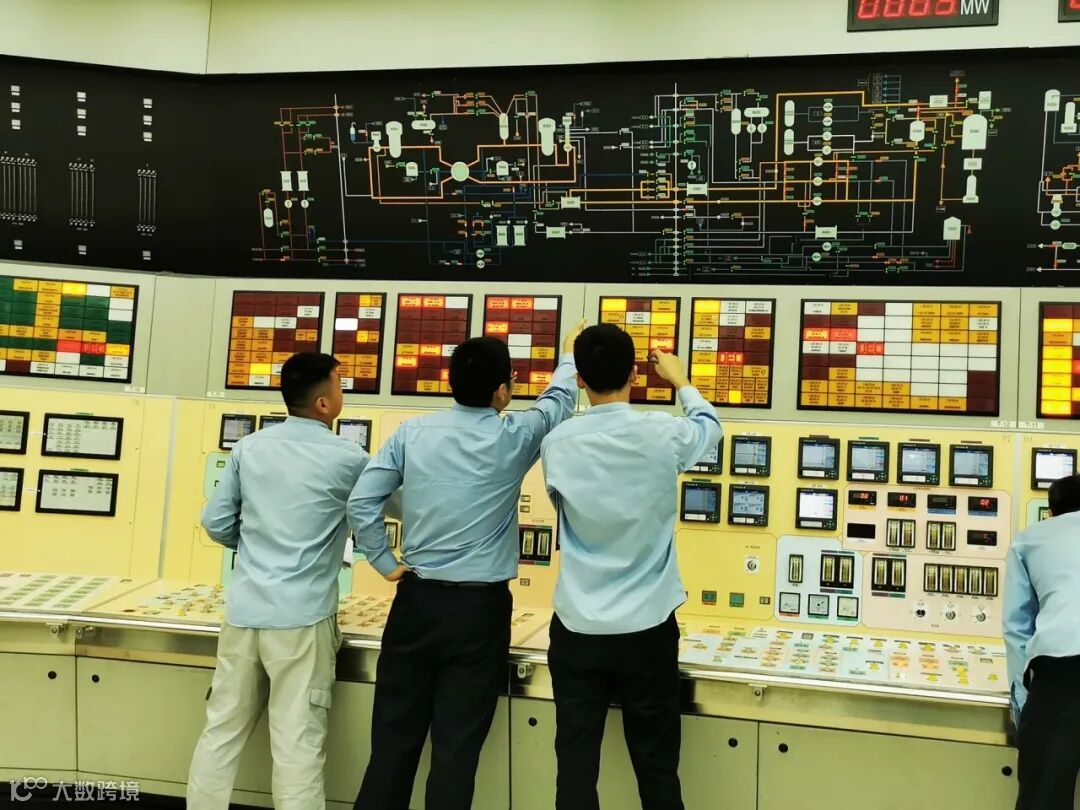

得益于试验前充分的准备,工前会上针对性的讨论和试验期间高效的执行力,尤其是整个试验各环节“负接口”安排,青年突击队在执行本试验过程中,关键点控制得当,各项操作顺利进行。

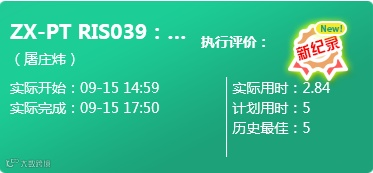

最终于17点50分成功完成试验,总用时2.84小时,将计划工期缩短了2.16小时,创造了该试验新的记录。

该重要试验的提前完成是秦二厂214大修青年突击队工作的一个缩影,全体队员将始终保持高效执行力,为圆满完成秦二厂214大修工作而不懈努力!
