2021年是秦山核电站安全发电30周年。在我们骄傲、喜悦的背后,有这样一群人——光荣在岗30年的“老秦人”。他们是中国核电事业的先行者、开拓者、奠基者。这其中,就有我的同事——电气调试专家周建江,我习惯叫他老周。
让我们跟随老周的故事,一起穿越回过去的岁月,体会当年艰苦的环境下,秦山核电人的初心、使命和自强不息的精神。

1991年12月15日00:15,历史记住了这一时刻。中国第一座自行设计、自行建造的核电站——秦山核电站并网发电,结束了中国大陆无核电的历史。从此,中国的核电从无到有、从小到大,走出国门、参与世界核电技术的竞争。1991年12月31日,我国与巴基斯坦签订了出口30万千瓦核电站合同。也因此,在5年后的1998年6月,当工程进入系统调试阶段,作为电气专业的技术骨干,老周被选派到巴基斯坦执行恰希玛核电1号机组的调试。
恰希玛核电站地处沙漠地区,人烟稀少,夏季长达7个月之久,极端气温高达52摄氏度,且昼夜温差大,早穿皮袄午穿纱。老周他们在6月来到巴基斯坦,恰好是夏季,每天感觉如在桑拿房中。据说,一位德国技术专家在体验了当地环境条件后说:即使恰希玛黄金遍地,也不愿意再去了。而老周他们却留下了,而且一留就是两年多。
到恰希玛核电站后,老周在异国他乡开始投入紧张的调试工作。项目工期紧,任务重,为了在合同规定的时间完工,老周他们加班加点,夜以继日地工作着。
然而在巴期间,传来父母去世的噩耗,如此悲痛的事情就让老周一个人碰上了。他一边克制住心中的悲痛,一边还要去完成手头繁忙紧张的工作。

恰希玛核电是按照秦山核电30万机组原型堆进行设计,由于原型堆的设计局限性,在调试过程中经历了不少波折,老周和调试队的兄弟们同心协力,团结作战,奋战两年时间终于圆满完成了所有的调试任务。凭着坚定的信念,在各种困难面前他们不气馁、不放弃。他们相信祖国是他们强大的后盾,相信秦山人有能力战胜一切困难。他们用事实向巴方证明中国质量是靠得住的,中国人是信得过的。2000年6月,恰希玛核电站正式建成实现并网发电,同年9月,恰希玛核电站投入商业运行,运行状况良好,标志着我国自行设计、建造的第一座出口商用核电站正式成功,老周他们圆满完成了任务,回到了祖国怀抱!国内还有更艰巨的任务——中加合作秦山三期重水堆机组调试在等着他。
老周说,在秦山三期总共工作了十年,这十年是他最辛苦的十年,也是最骄傲的十年。老周回来后不久,三期就进入调试阶段,三期为此组建起一支由260人组成的调试队。老周他们调试队接手时发现,1号机组整个项目工期落后了120天,许多的设备运到现场安装好后,因为缺乏专业技术人员,工作滞后。经过他们的努力,三个月内做完了变压器和架空线上所有的实验,以及其它各种实验;完成了UPS调试、变压器的调试,22万线路的调试,使现场提前具备了倒送电的条件。

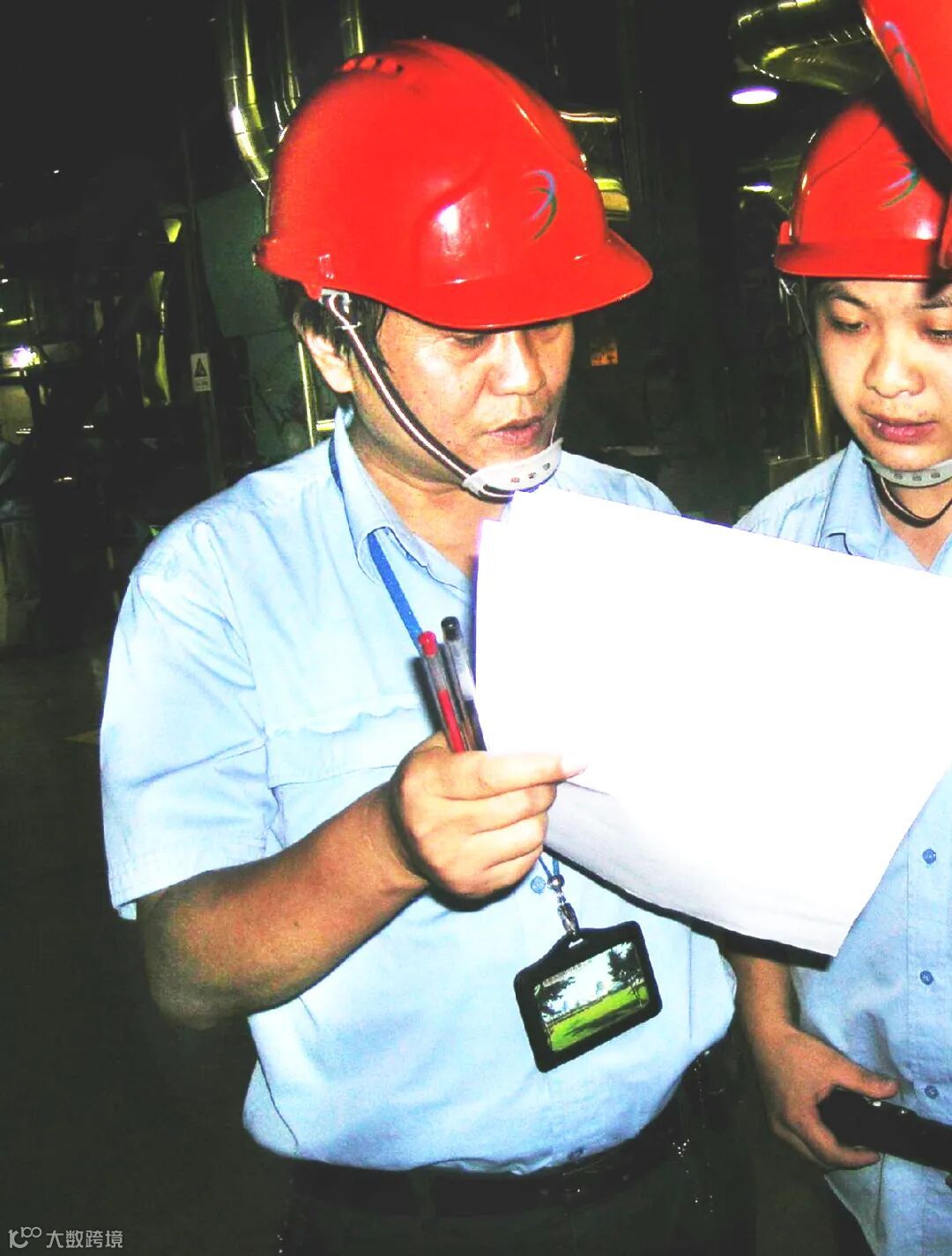

老周带领调试队凭着一股“拼”劲,使得推迟到七月份才能完成的厂用电倒送电在四月十七日就完成了,追回了落后的120天工期。老周说:“这是我投入三期项目建设以来最骄傲的事情!这完全是我们中国人的成绩!”语气中充满了自豪。这成绩中,调试队发挥了主要作用,做为电气调试工作的组织者,谁能知道老周花费了多少精力、倾注了多少心血啊!

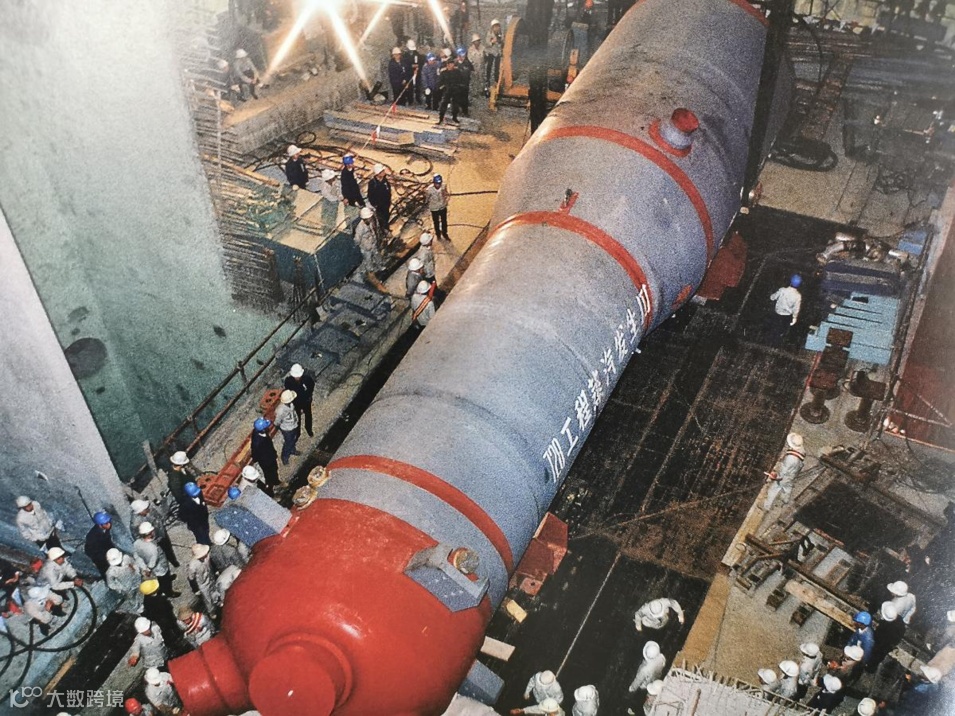

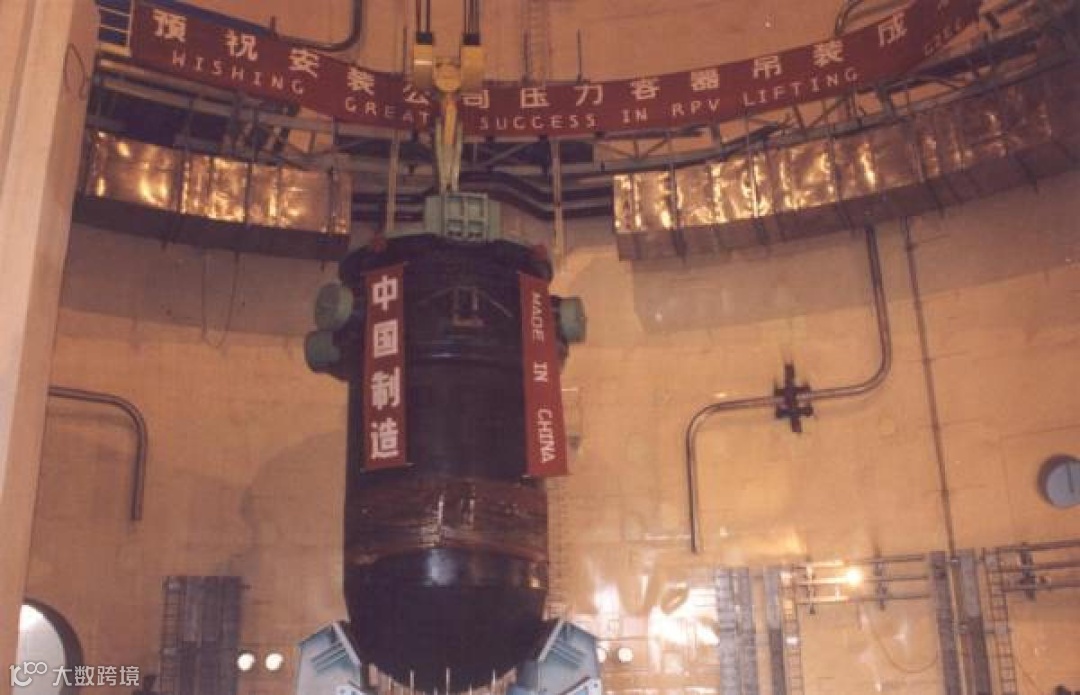

1号机组并网发电后,老周他们紧接着调试2号机组, 2号机组调试过程中碰到最大的难点:有一段封闭共享母线出现闪烙由此导致变压器跳闸的问题困扰三期一年多。在老周的推动下,经过反复论证、研究、商讨,最后一致决定用整套国产设备替代进口设备,使此项难题迎刃而解。2003年7月24日,三期两台机组全面建成投产,比中加主合同工期提前了112天,创造了当年重水堆核电站建设最短工期纪录,用事实书写了中国人成功的故事。

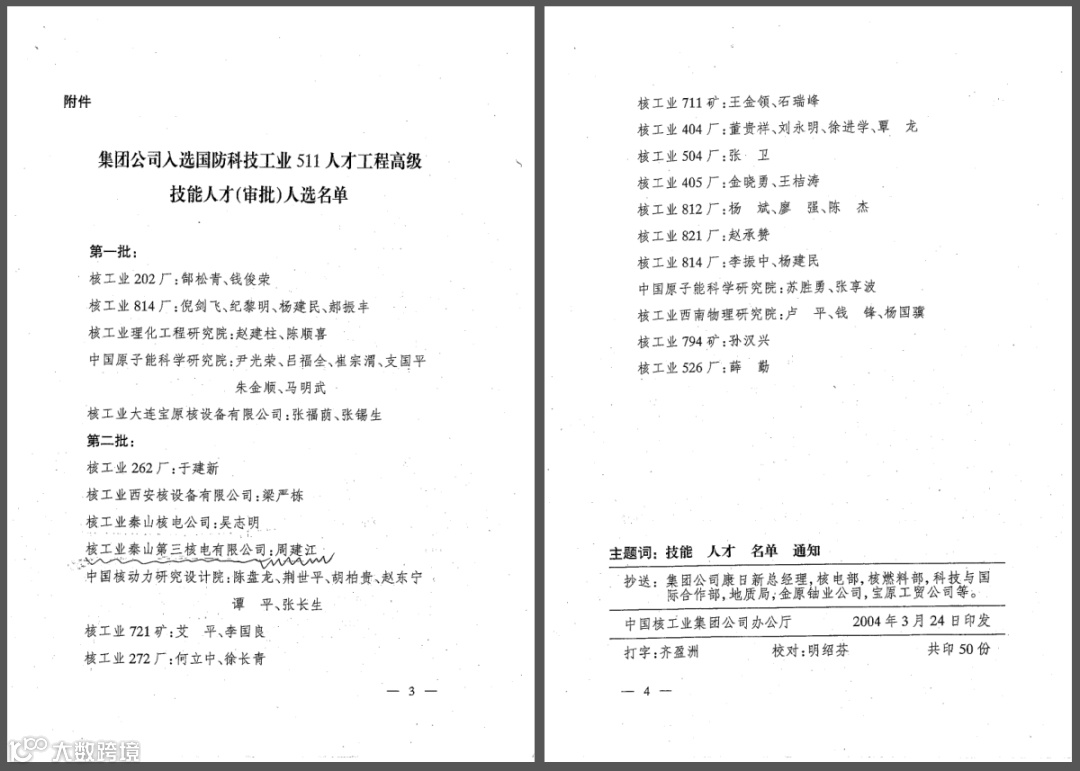

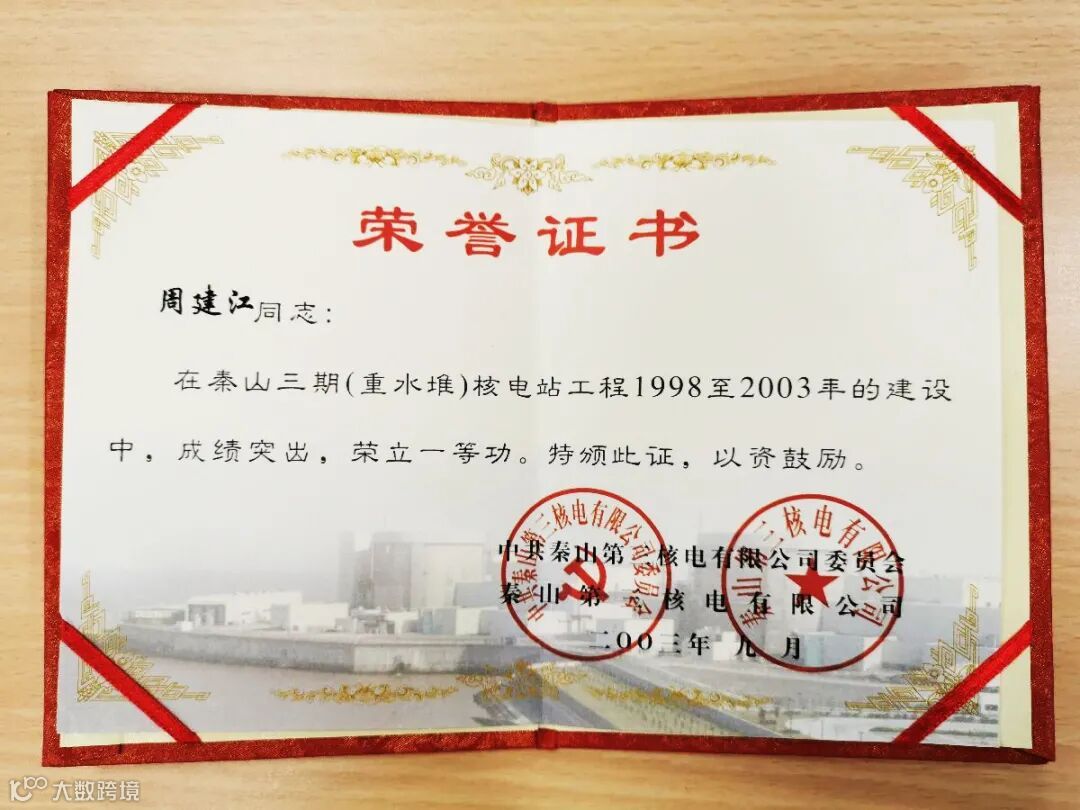

由于在三期建设过程中功绩卓著,老周因此被授予一等功。且由于老周在电气专业方面的表现出高超的技能和突出的业绩,2004年光荣地入选了国家国防科工委“511”高级人才库。
从老周的身上,我们看到了“两弹一星”精神、“四个一切”的核工业精神的传承。我们将继续践行“强核报国、创新奉献”的新时代核工业精神,一代传一代,继续努力拼搏,努力实现强核强国梦想!
