“各位,2JNK10BB01硼酸溶液水箱吊装盖板关闭……”随着项目组长关建军洪亮的指令,历时近5年的“某核电JNK水箱修复专项”正式宣告完成!

一波多折,兼权尚计
作为该核电的十大技术问题之一,JNK水箱修复事宜已困扰业主方多年。以往该水箱由美国某公司负责实施维修,但修后仍然存在质量问题,服务费用还非常昂贵。业主方希望能够彻底解决该问题,特邀请了“外援”。秦山核电凭借多次在秦山核电以及巴基斯坦卡拉奇核电实施硼酸溶液水箱修复的经验成功“揭榜”。
“同志们请注意,目前计划于2018年3月和12月分别实施两台水箱的现场工作。”这是秦山项目组自2017年4月签订服务合同以来接到的第一个任务单,而留给项目组的时间只有8个月,在秦山核电副总经理刘崇都的指挥下,一切准备工作有条不紊地进行着。项目组长关建军集结了来自维修、技术、安质以及辐射防护等多个专业领域的精英,展开现场勘探,主动联合核动力研究设计院研讨技术方案,力争尽快确定维修技术路线。在各方支持和协作下,项目组确定了“整体重新衬板焊接”的维修方式,同时根据现场施工环境条件,决定采用“自动TIG焊+不可达部位手工TIG焊”的焊接维修工艺,并在短期内成功开发出远程控制激光跟踪自动焊接设备、电动贴板装置、移动通风制冷系统等一系列创新技术,相关人员也在短期内获取了自动焊接资质,到2017年底,秦山项目组整装待发。

“大修工期有变,项目实施时间待商榷。”秦山项目组正在开展水箱修复的模拟演练时,冷不丁来了这么个消息,打乱了全盘计划。从2018年到2020年,在长达三年的时间里,由于该核电机组大修计划安排原因,一直没有达到可开展该水箱修复项目的条件,一拖再拖。这期间,项目组不可避免地出现人员岗位调动,相关维修技术人员需要重新培训上岗获取资质,自动焊接设备也需要长期维护保养来保证可靠性,整个项目组的自主检修能力都在不断经受着时间的考验。
直到2021年初,终于正式确定在2021年10月大修和2022年9月大修期间分别执行两台水箱的修复工作。
首战打响,统筹精细
2021年10月12日,疫情防控形势异常严峻的大背景下,秦山核电项目组终于打响了第一次“战役”。
113大修正值秋冬换季,而JNK水箱是个密闭空间,内部温度高,内外温差极大;且水箱本身还存在一定的辐射风险,维修人员穿戴了齐整的辐射防护用品,现场实施上多有不便;除此之外,该水箱仅有2个不到1平方米的人孔,给人员进出及设备运输带来极大的困难。面对挑战,成员们脚踏实地,有序将全套维修安装设备、自动焊接设备及相关辅助装置运转至现场并一一进行调试。
“初心在方寸,咫尺在匠心”,秦山核电项目组统筹精细,分工明确,实施组各成员严格按照施工方案执行现场工作,合作默契、一丝不苟。“冷冻机已经启动,水箱温度正在下降”“板材尺寸基本无误,部分板材已经挑选出来,待现场切割”“现场监控已经调试完毕,正在适配对讲机蓝牙信号”……

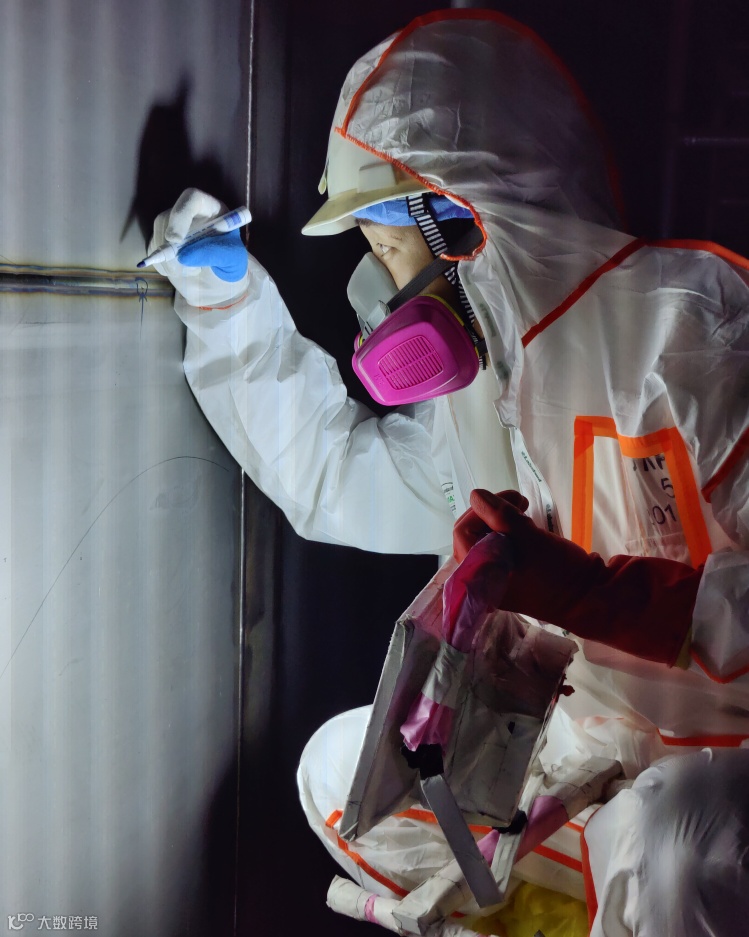

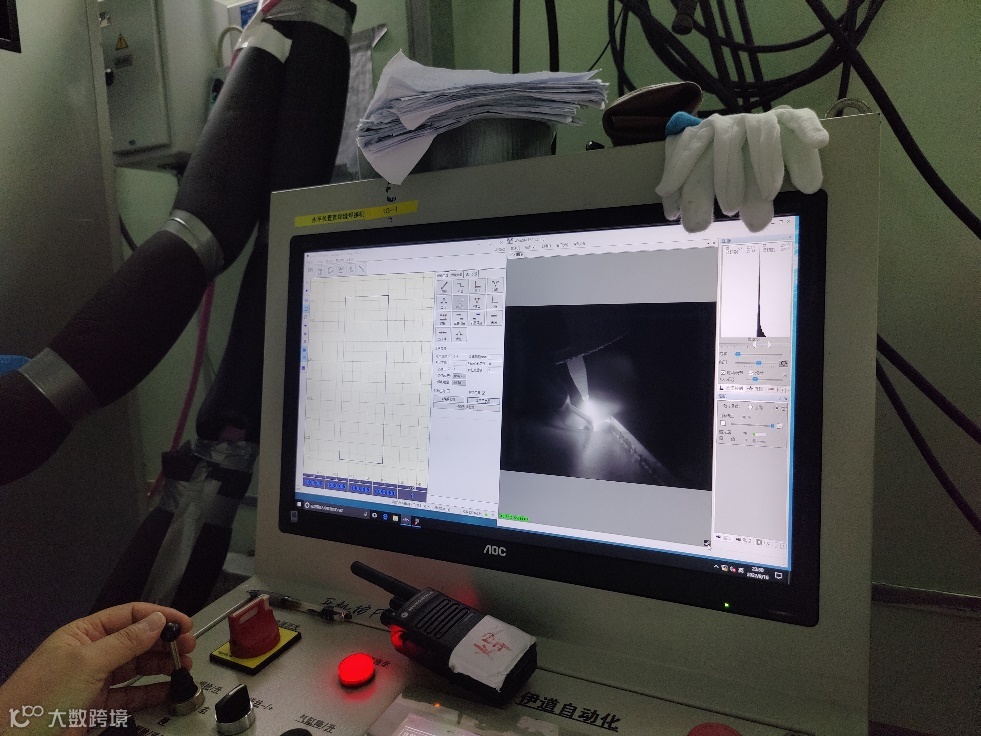

水箱内部维修人员使用自主开发的电动贴板装置进行钢板拼接,水箱外部焊接人员使用远程控制激光跟踪自动焊接设备进行钢板焊接,双管齐下,无缝衔接。“自动TIG焊+不可达部位手工TIG焊”的焊接维修工艺首次应用于现场即表现出技术优越性,极大提高了安装效率和质量,提升了辐射、高温、密闭环境下的作业保障。
水箱维修项目属于该电站机组大修主线任务之一,为缩短现场工期,项目组成员主动达成一致,采取24小时2班制连续作业模式。项目原计划工期为12天,实施项目组成功提前1.58天完成任务,为大修后续主线任务的安全开展及机组的提前并网做出贡献。
二进水箱,精益求精
烈日炎炎,热浪滚滚,2022年8月,近40℃的高温仿佛要融化一切,项目组也碰上了新问题。一方面,水箱修复工作将在9月份如期进行,另一方面,秦山核电方家山206大修和秦二厂409大修开展在即。这下超过一半的实施组人员需要留守秦山,人员严重紧缺。项目组当机立断,向公司内部紧急召集非大修期间的青年精英,维修一处、维修五处等部门迅速响应,为项目组补充得力干将。在公司及时部署下,新团队很快集结,秦山“铁军”顶着高温酷暑再次奔赴现场。

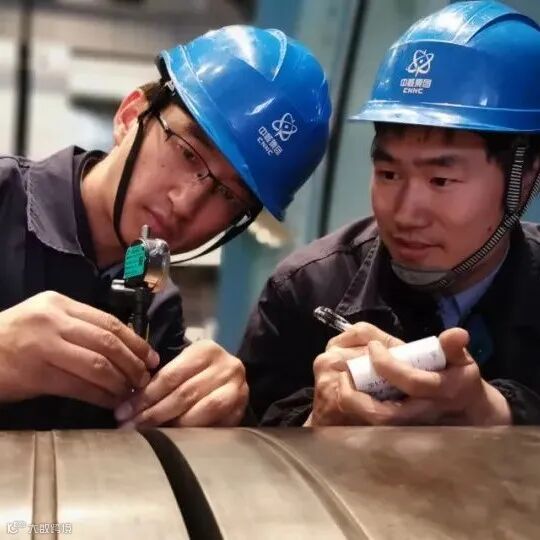

虽然人员配置只有1年前的一半,但有了首次顺利实施的良好实践,项目组更加胸有成竹。这种信心来自于老成员积极的“传帮带”,新成员的虚心学。模拟调试厂房内没有空调,场地闷热潮湿,大家身上的衣服早已被汗水浸湿,但技术负责人许锋、付荣真等还在耐心讲解自动焊机的操作要点和注意事项,维修负责人范联兴正在演示设备实际操作的拆装、调整方式,新老成员进行反复的修复检查、确认、记录。

再进水箱,实施人员有了很大变动,可仿佛对一切又都驾轻就熟。“东墙贴板完成,西墙贴板提前完成30%”“贴板全部完成,自动焊完成东、西、南3个墙,北墙提前完成40%”“东西南北墙焊接全部完成,底板焊接提前完成70%”,维修安装、焊接、QC等各组都在保证人员充分休息的前提下,24小时轮班不间断地开展现场工作。在首战的经验加持和二战精益求精下,水箱修复现场部署更加科学,该项目最终提前2.79天结束,以更优的质量和更高的效率圆满完成,为该核电2号机组的安全稳定并网打下坚实基础。

宝剑锋从磨砺出,梅花香自苦寒来。纵观水箱修复专项的整个过程,秦山核电运用技术和人才优势,以永不懈怠的精神状态和一往无前的奋斗姿态,展现了秦山人扎实可靠的业务素养,提交了一份满意的答卷。激励着秦山人积极提升自主检修能力,为助力公司“一体两翼”发展战略和“1+1+2+4”发展思路、勇做新时代核电领跑者贡献更多智慧和力量。
撰稿:王明雪
