高速率、低时延、广连接,这是5G时代无与伦比的优势。5G技术与核电业务的融合创新,可有效解决核电厂特殊环境下大规模数据采集、传输、分析应用的网络瓶颈,加快推动核电厂向数字化、智能化、智慧化转型升级。
秦山核电5G基础网络建设项目是一张全国最大的、覆盖九机组生产厂房和厂前区的生产专网,实现与核电管理网、行政电话网、工业视频网的互联互通,让电厂进入万物互联的时代,给机组运维管理提供前所未有的便利。
项目组深入贯彻落实国家加快实施新型基础设施建设战略,按照公司“勇做新时代核电领跑者”的奋斗目标,结合国内同行电厂的建设经验(两次大修完成专网建设),设定了极具挑战的建设目标——一次大修完成!面对这一近乎不可能完成的任务,项目组始终坚信:“路虽远,行则将至;事虽难,做则必成!” 4月伊始,秦三厂112大修、秦二厂310大修相约而来,秦山核电5G项目建设正式走向了“舞台中央”。
针对大修工期短、工作量大、施工范围广的难点,5G项目组化整为零、科学筹划,分成核岛、核辅、电气厂房、常规岛4个实施区域组,每个区域按楼层制定施工计划。组织工作负责人充分讨论、反复推演,提高计划的合理性和精准性,从设备安装、线缆敷设、熔接端接、开通调试、干扰复测、测试验收制定全流程实施规划,确保工作衔接有序,实现人员生产力最大化。

大修期间,5G项目组每天晚上六点准时召开协调会,责任处长、科长、项目组、实施单位负责人参会,汇报当日建设进展和安排次日工作,对遇到的重难点问题及时分析、制定对策。

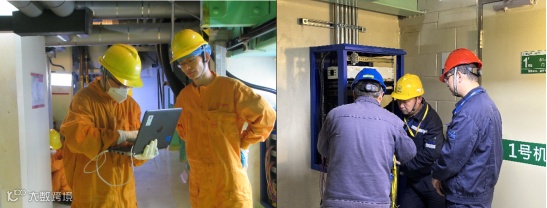

责任处长、通讯科科长、负责班组长每天下沉大修现场,协调解决实际问题,如:5G信号通过核岛贯穿件出现传输速率低、信号不稳定,工作组反复排查依然毫无头绪,处科长第一时间赶往现场,组织技术攻关,最终发现并解决了贯穿件接头接触电阻偏大的问题。针对常规岛厂房电缆敷设路径长、脚手架需求大的问题,及时协调增补后备人力,集中力量完成电缆敷设。

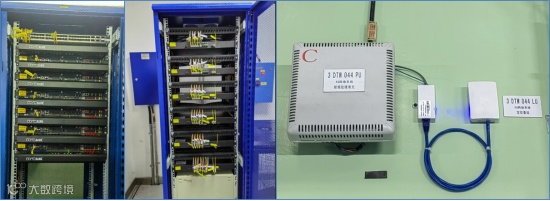

在工期紧和任务重的双重压力下,大修初始出现了一些低标准行为,如机柜接线不规范、线缆标识未及时悬挂等问题。5G项目组以秦二厂3DX厂房设备安装为样板,制定了5G机柜安装布线规范、线缆标识规范、基站安装规范、设备标牌粘贴规范、现场“收尾9步法”等。每个厂房验收前组织专人对区域设备的安装情况进行专项检查,严控项目质量,努力打造精品工程,为后续5G建设树立标准化、规范化的样板。

4月10日,秦二厂3RX厂房顺利完成信号开通,实现了装料保驾工作远程视频支持;4月14日,秦二厂3MX信号测试验收结束,标志着310大修建设目标全部完成;4月24日,随着秦三厂S/B厂房辐射控制区5G信号测试收尾,至此,双机组5G网络建设项目大修工作全部完成。
本次双机组大修共建设室内基站377个、定位基站421个、天线114个;期间共对166个电磁敏感设备进行5G信号电磁干扰测试,均未产生干扰;大修实施区域信号强度、传输速率均优于技术规格书指标,5G网络建设取得了“开门红”。

在国内同行电厂两次大修完成一个机组5G网络建设的背景下,秦山核电5G网络建设项目组通过创新优化,精细筹划、精心准备、精准管控、精益实施,实现了15天完成一个大修机组、28天完成双机组大修实施区域建设任务的纪录。
5G网络建设项目双机组大修的“舞台表演”已完美落幕,“5G+”工业互联网必将成为“智慧电厂”的有力支撑。秦山核电5G项目组将踔厉奋发,勇毅前行,继续安全、高效、规范推进5G网络建设,让基于5G专网的数智化应用尽早在秦山核电遍地开花,助力电厂安全生产,助推公司“一体两翼”发展战略和“1+1+2+4”发展思路,勇做新时代核电领跑者。
撰稿:胡钊 栗鹏端
责编:凌犇 一审:张诗洁
二审:吕铭 三审:田桂红
