前不久,秦二厂310大修刚刚创造了15.12天的全国核电机组和全球M310型核电机组大修最佳工期纪录!纪录的背后是无数秦山核电人用“勇做新时代核电领跑者”的豪迈壮志和创新实干撑起一片蔚蓝天空,其中附加柴油发电机对应急柴油发电机替代专项工作便是一个缩影。

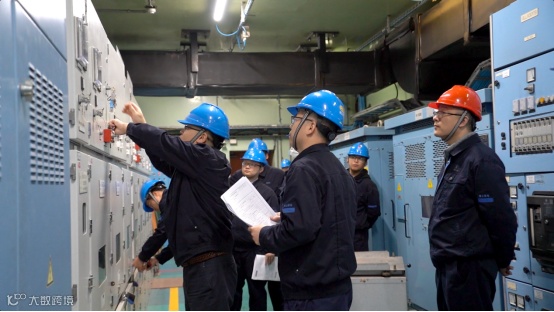

“好在秦二厂117大修成功替代的案例已有先例,我们相当于站在巨人的肩膀上。”高级操纵员杨连波如是说。他勇担重任,加班加点查阅系统设计手册、运行规程、运行技术规范和安全相关系统定期试验监督要求,对运行规程进行消化和吸收,分析风险和注意事项进一步创新优化,编写完成了第一份附加柴油发电机替代试验规程。

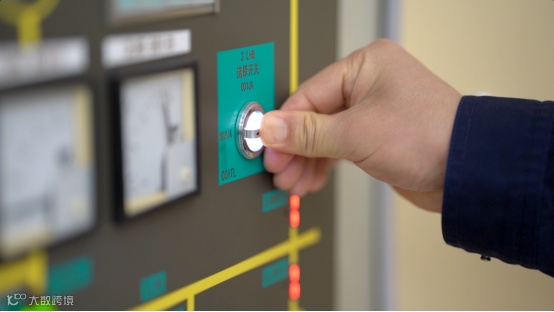

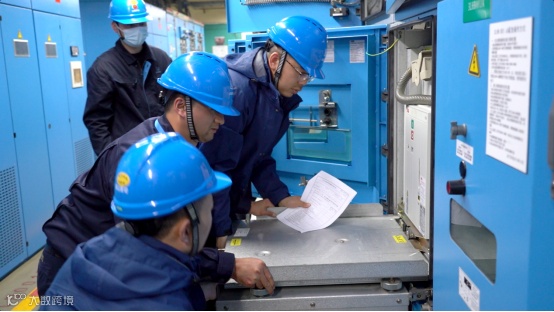

为加深对附加柴油机的了解,提高参数核查的熟练度,专项组组织人员在运行三处进行柴油机零负荷试验期间观摩学习,在电气人员对控制回路进行信号检查前的隔离实施阶段,组织专人介入全程参与。值长段晶编制了附加柴油机替代3号柴油发电机的标准组织工序思维导图,并组织专项组全员和涉及各专业进行沙盘推演,对流程进行模拟,组织大家开展头脑风暴,沙盘推演结束后所有操作人员现场就位,操作预演,验证通讯和组织流程,对反馈问题进行了最后的核查解决。在第五次的沙盘推演中,运行三处最强外援——运行技术科副科长周建永、运行工程师白浩的强势加入,让大家对操作越来越有信心,目标也从最初提出不影响ASP和WANO指标,到追求卓越的3分半钟挑战。

最终,在专项组负责人姚瑜的带领下,各路人马配合井然有序。我们做到了,2分52秒!堪称310大修创新优化落地的“第一实例”,为310大修攻坚克难谋新篇开好局,积累了宝贵经验,为短大修机组工期控制的优化创新提供了新思路。
