5月1日,正值国际劳动节,秦山核电党委书记、董事长黄潜现场调研指导秦二厂118大修管理及大修重要专项工作,为大修将士们加油鼓劲。

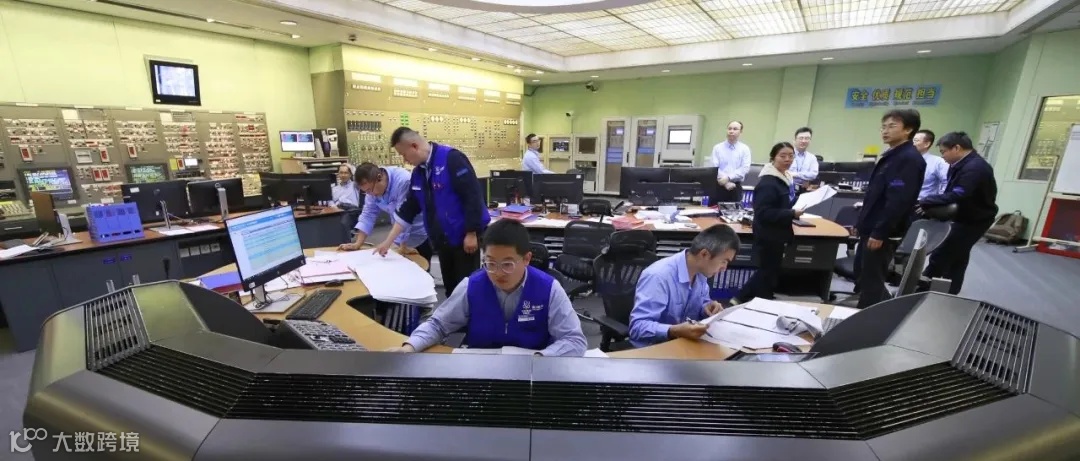

黄潜听取了大修工作进展及工作计划,对大修防异物、安全质量相关工作与临界前检查报告等工作提出指导意见。

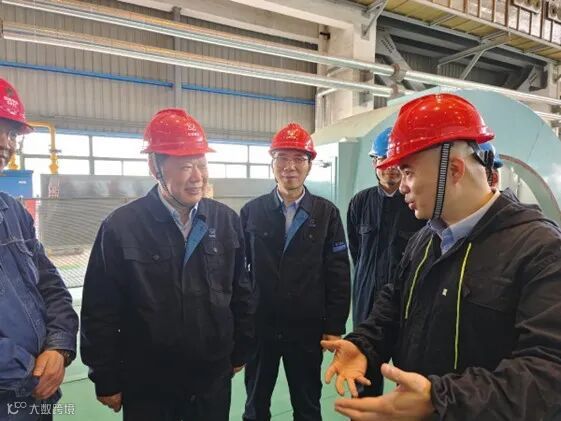

黄潜前往汽轮发电机组检修专项工作现场、大修青年突击队值班室进行慰问,对大修人员的技能水平与大修优化表示了肯定。
02

03

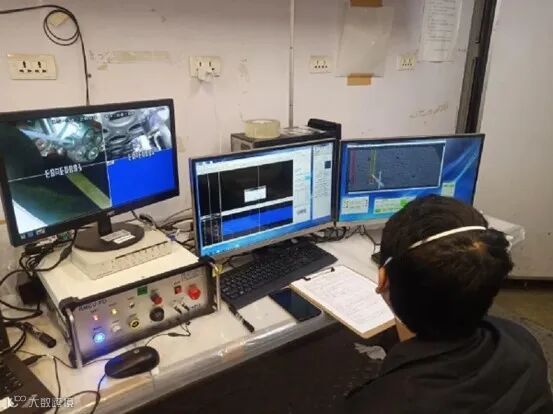

4月29日,随着2号蒸发器一次侧人孔顺利移交给检修机械,秦二厂118大修关键路径项目蒸发器传热管涡流检查顺利完成,安全、质量、进度全面受控。本次抽检传热管1397根,并对次硬性泥渣区的传热管进行了100%涡流检查,检验结果良好。
在大修准备期间,项目组协同检验单位针对专项工作充分讨论,制定了明确的优化目标和实施策略;项目实施期间,项目组安排专人全程跟进协调,统筹安排蒸汽发生器的各项工作,各作业组提前沟通、责任落实,严格落实上下游工作的负接口,有效保障主线计划的有效执行。
04

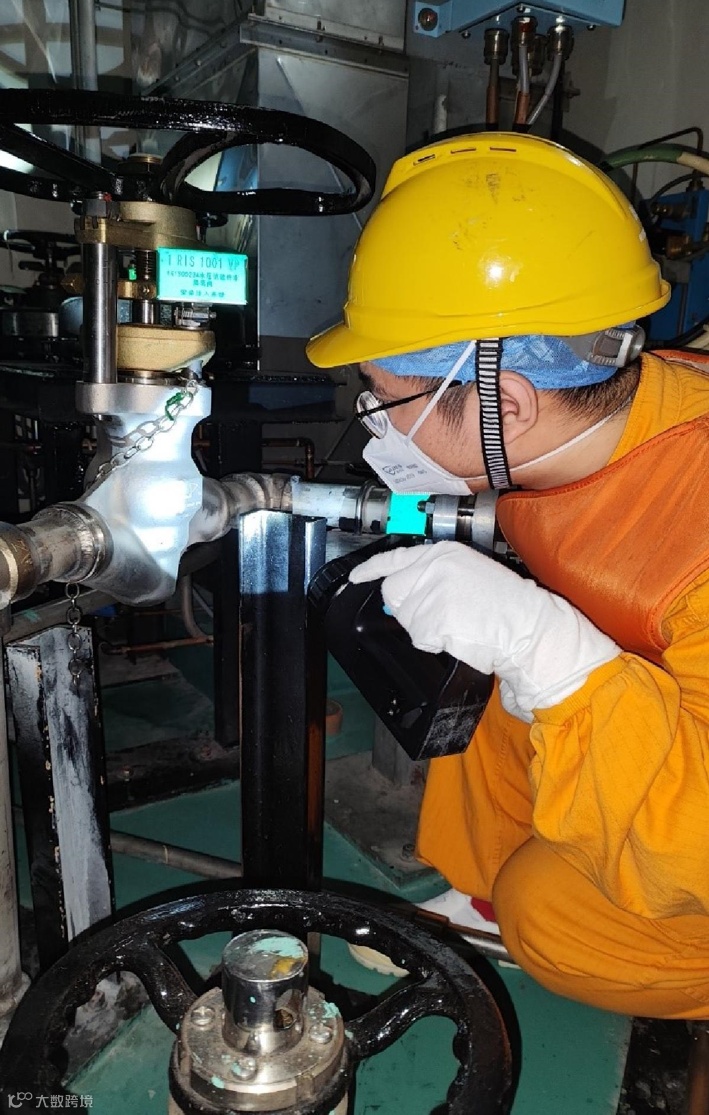

5月3日中午时分,随着电机轰鸣,秦二厂118大修主泵修后试验正式开始。经过数十分钟运行,两台主泵电机电流、功率、主泵转速、振动、轴承温度、密封泄漏量等各项参数趋于平稳,主泵运行正常,两台主泵修后试验全部合格,标志着118大修主泵的各项检修工作取得了圆满成功,为一回路水压试验的实施以及后续机组上行奠定了基础。
主泵是一回路的心脏,通过驱动冷却剂循环,冷却堆芯,确保燃料组件的安全。本次主泵检修工作主要工作包括二号主泵2/3号密封更换、两台主泵机械定期检查、主泵电机定期检查等工作。主泵自主检修团队精心策划,严格规范检修行为、严格把控检修质量,确保专项工作安全、优质、高效完成。
05
5月4日06时28分,秦二厂1号机组一回路到达规定压力平台并保压10分钟后现场检查正常,标志着秦二厂1号机组水压试验圆满成功。
核电厂一回路水压试验是对核电机组一回路承压能力的一次重要考验,其目的在于验证核电厂一回路管道焊缝、设备及其相连系统的高压部分压力边界的完整性和严密性。试验涉及主泵、水压试验泵、上充泵等关键设备的启停和相关设备检查等工作,对人员和设备都是一次“大考”。
为保证试验的顺利进行,运行三处联合维修三处等相关处室积极践行“党建+核安全+卓越大修”的创新融合模式,组建党员突击队,号召和激励党员发挥先锋模范作用,勇于承担各项艰难险重任务;开展沙盘推演、技术交底、模拟机演练和现场综合演练,确保试验的顺利进行。
06

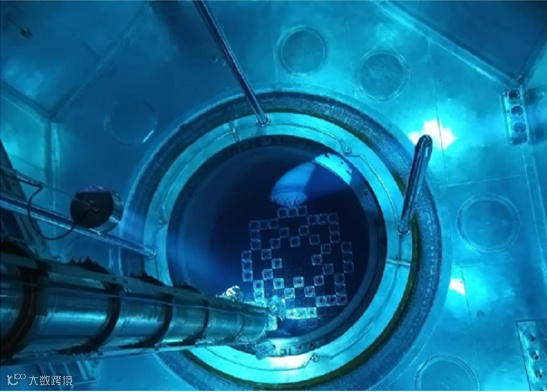

5月8日18时02分,随着最后一根燃料组件成功放入堆芯,秦二厂118大修装料工作圆满结束。
装卸料机是压水堆核电站停堆换料的关键设备之一,它的基本功能是在反应堆换料时装卸、倒换燃料组件。在堆芯和燃料转运系统或更换装置之间运输燃料组件。通过专项组前期的充分准备和预维工作,此次装料用时22.5小时圆满完成,为后续压力容器关盖工作提供了前提条件,也为118大修圆满结束奠定了有力基础。。
07
5月9日19时,经过两个小时的连续奋战,秦二厂118大修机组装料后反应堆换料水池去污工作顺利完成,为后续水池底部反应堆关盖等检修项目作业人员提供了一个良好的工作环境。
反应堆换料水池去污是大修期间的一项重要工作,是大修关键路径。大修团队高度重视,在正式开展工作前精心准备,特别针对防沾污、防异物方面进行了风险分析,并制定了相应的防护措施。在接到主控允许开工的通知后,专项工作人员立即按照操作规程开始作业,每一个作业环节连接顺畅,每一个冲洗步骤都认真细致,确保了反应堆换料水池去污工作高质量完成。
