做好一件事情,需要多久?1天、1周,还是1月、1年?秦山核电新燃料装载自动化科研项目组的成员们会告诉你一个具体的数字——822天。

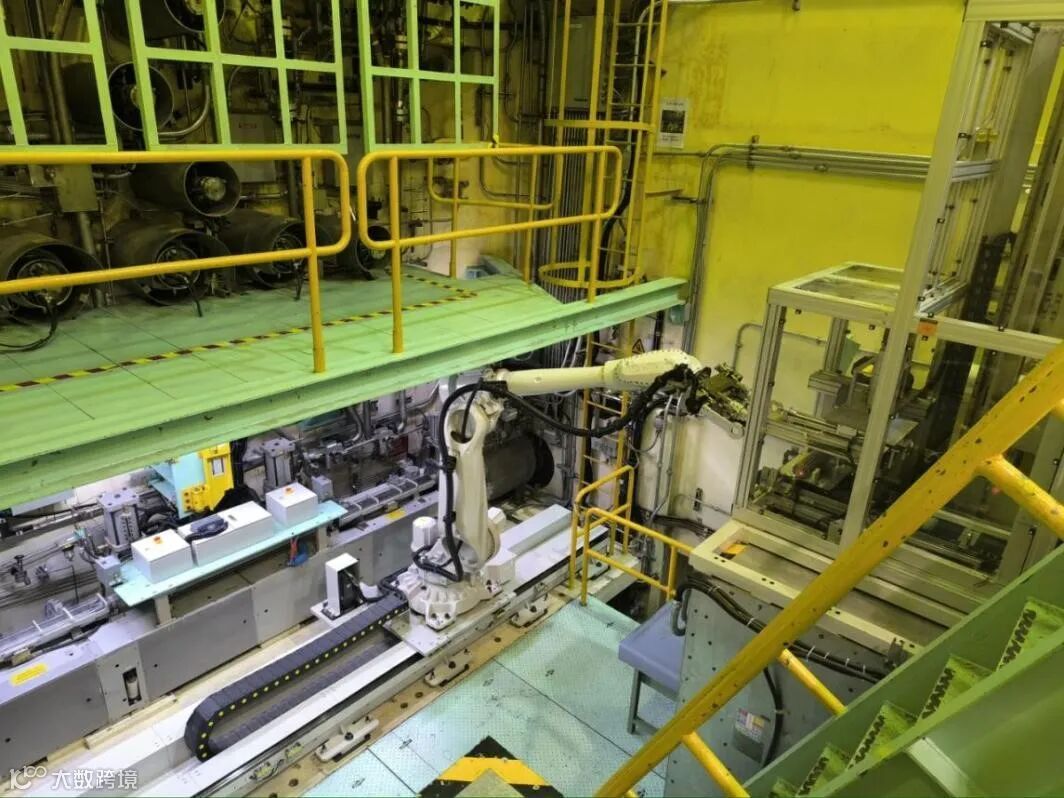

5月10日,秦山核电三厂2号机组迎来了一项重大转变——新燃料装载自动化改造项目顺利完工,行业内首台不停堆装料机器人正式投运,一项行业内首创的革新已经来临。
回望这段历程,从无到有、从构思到投运,恰好走过了822天,对于专项组的成员们来说,这就是梦想变为现实的时间。
“822天”
2022年1月9日,为推动智慧电厂建设,秦山核电结合自身实际需求,在对中核北方重水堆燃料棒束自动生产线进行深入调研的基础上,启动了新燃料装载自动化科研项目,一场历时822天的征程就此开始。
正所谓万事开头难,从人工装载到机器人装料,乍一听非常“科幻”,其中包含的挑战不胜枚举。现场空间小、布局紧凑的现实问题一度让项目组想破了脑袋,“什么方案才是最适合现场实际的设计方案?”

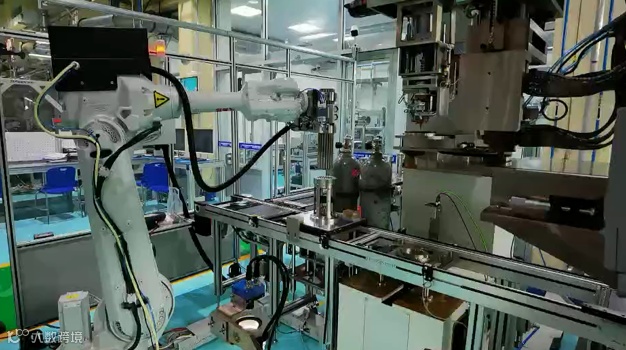

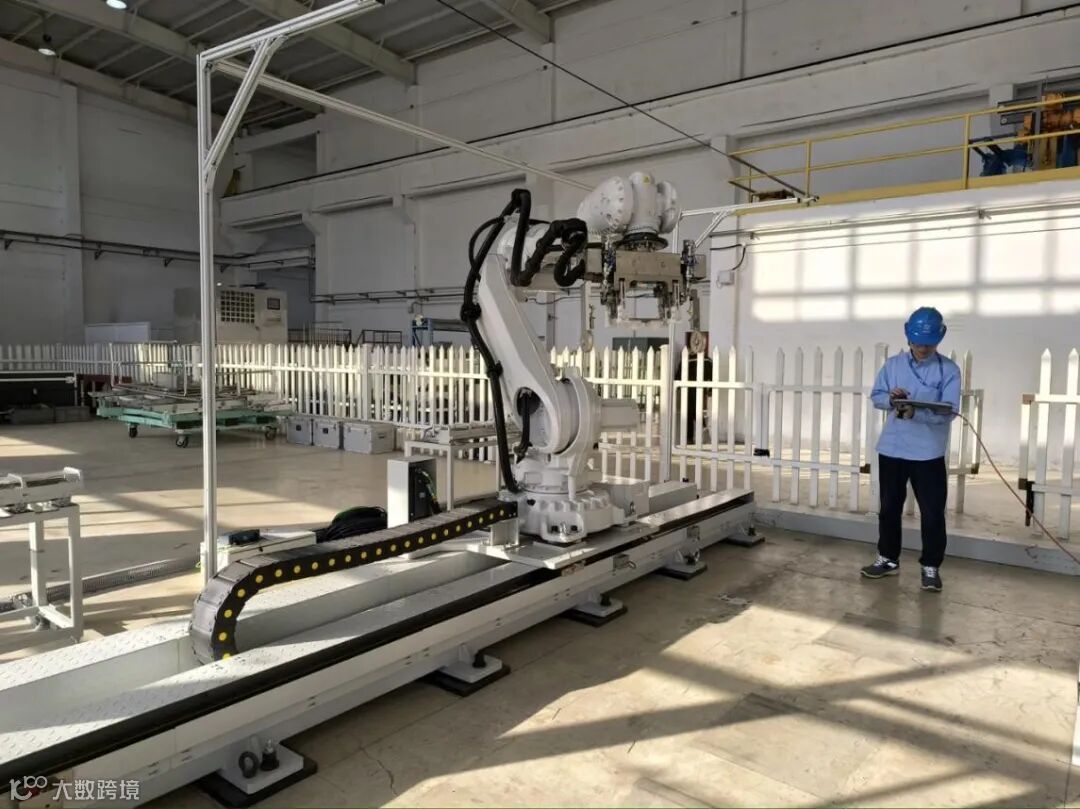

项目组成员拒绝纸上谈兵,积极深入现场,结合现场实地测绘和三维扫描建模分析,经过无数次线上线下的讨论,最终从制定的三套备选方案中选定了最适合于现场实际的一套作为项目设计方案。一颗梦想的“种子”就此埋下,等待着协同的汗水来浇灌。
“296天”

时间来到2023年7月19日,新燃料装载自动化科研项目组奋战一年半,完成了项目论证、需求分析、立项、详细设计、工程样机制造、外部专家评审等一系列工作。重水堆新燃料自动装载系统通过源地验收,梦想与现实之间的距离又近了一步。
“种子”生根发芽,在大家眼中如同新生事物一般,每个人都对之充满了好奇和期盼。在源地验收过程中,项目组每日奔波于生产厂房内,单点动作、联动测试、程序模拟、大纲验证、文件验收每一个环节都一丝不苟,因为只有确保万无一失,才能让系统在机组内运行得更好,才能真正实现项目的初衷。
项目组深知,此时还不是放松的时候,真正的挑战才刚刚开始,要想让梦想之花在秦山绽放,还有很长的路要走,很多事要办,要想在212大修完成项目实施,就必须加快脚步,争分夺秒!
“46天”
2024年3月25日,2号机组新燃料装载自动化改造大修重大专项完成全部准备工作。自源地验收以来,项目组先后完成了设备在秦三厂模拟体厂房内的安装、调试,并开展了为期半年的试运行和演练培训工作。

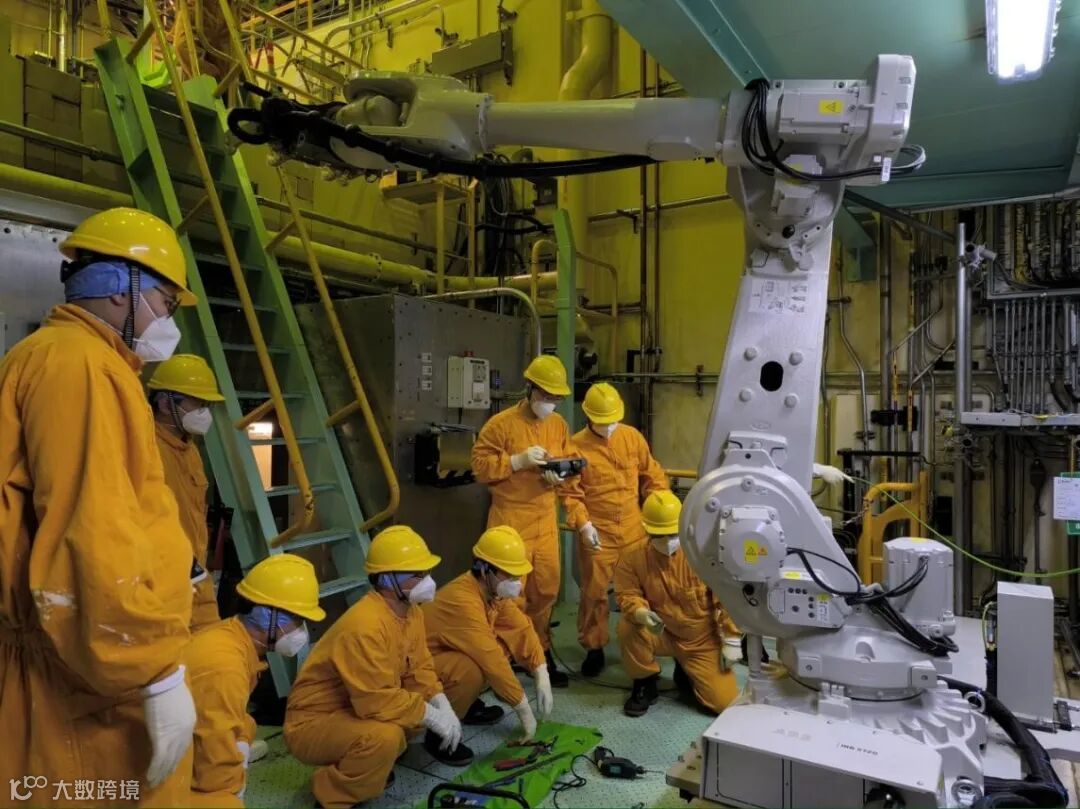

换料运行岗位人员作为日常与新系统打交道最多的部门,全面地投入到了新系统的学习和培训工作中,在模拟体阶段先后完成了28批次的人员培训和实操演练工作。大家都对新设备尤其是机器人表现出了极高的热情和求知欲,这无疑是对项目组的一种鼓励,更加坚定了将专项推进好的决心。
大修专项准备的这半年,诸多“不可能”成为了现实。每一位项目组成员都各司其职,同时积极践行“整体·协同”,与设计制造厂家、各配合处室通力协作,把心血灌注在了每一份规程的编写中、每一次逻辑图的优化里、每一套工器具的准备中......最终保质保量地完成了212大修重大专项的各项文件、物资、人员的准备工作。
“12天”
12天,短暂而又漫长。对于秦三厂来说,2024年4月18日到30日这12天,是梦想照进现实的12天。

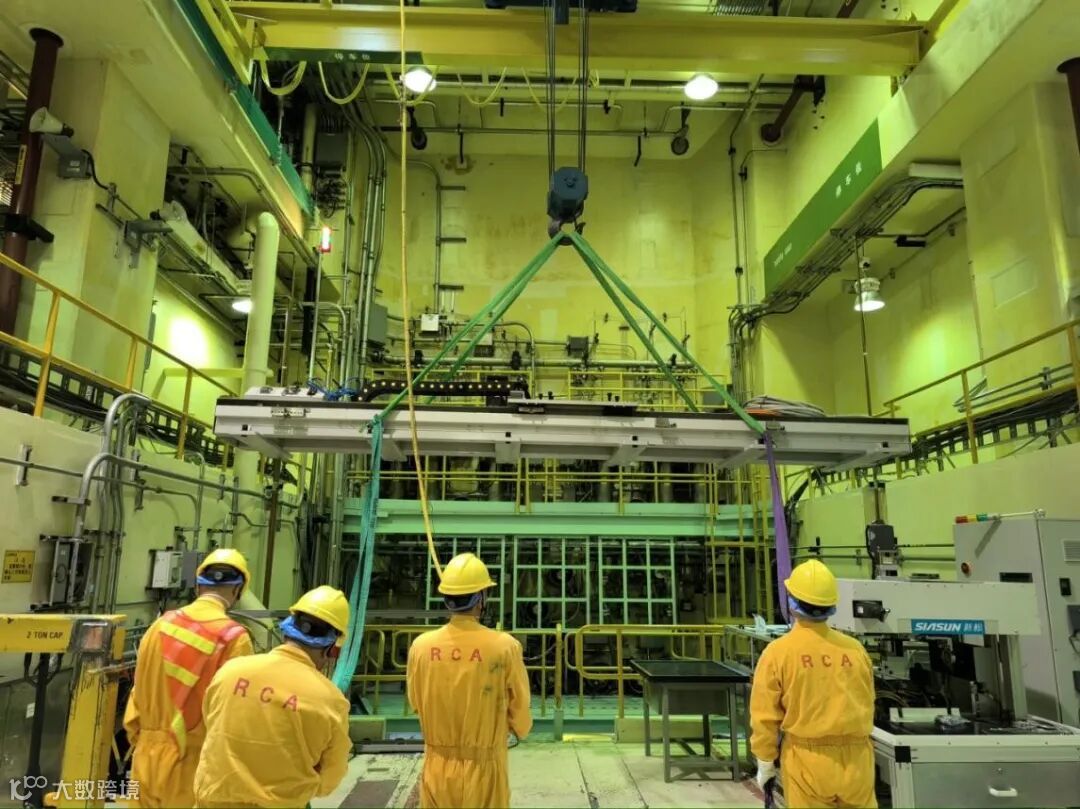

设备打包转运、安装就位、接线上电、打点调试、整体联动、变更后试验一系列操作在12天内一气呵成,两年的心血倾注在这一刻热烈地迸发了出来,在现场没有疲倦、没有退缩,只有从黑夜到白昼再到黑夜的一往无前。项目组一双双坚定而有力的手托举着,最终让那颗小小的“种子”生出了绚丽的花,盛放在了秦三厂。
“0天”
新质生产力带来新的格局,只有不断进步才能不落后于时代。“0”是终点,更是起点,站在新的起点上,秦山核电人更自信、更勇敢,必将实现新的突破,勇做新时代核电领跑者。
