近日,随着190T钩配重试验顺利结束,标志着秦二厂217大修环吊控制系统改造取得圆满成功。此次改造共历时11天,工作涉及维修、维支、技术、工程、大修、保健物理、运行等多个部门,在各个部门的通力合作下,项目组攻坚克难、协同并进,最终保质保量按期实现改造目标。
千里之行,始于足下
环吊改造迫在眉睫

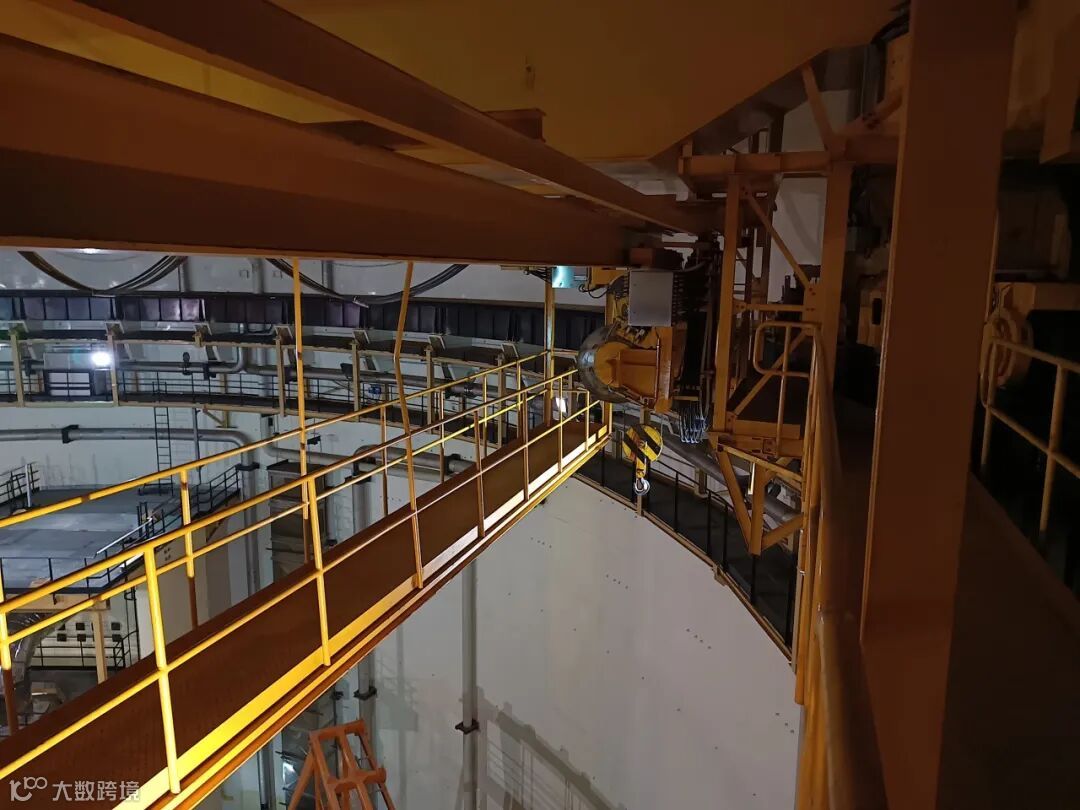

环吊是反应堆厂房的核心起重设备,在大修期间承担着繁重任务,然而,由于设备老化和备件停产,环吊改造势在必行。经反复论证,公司决定借217大修的契机实施改造。2024年5月15日,环吊控制系统改造项目正式采购立项,此时距离大修启动不足9个月,留给项目团队的准备时间极为紧迫。
团结协作,克服万难
确保制造质量进度可控

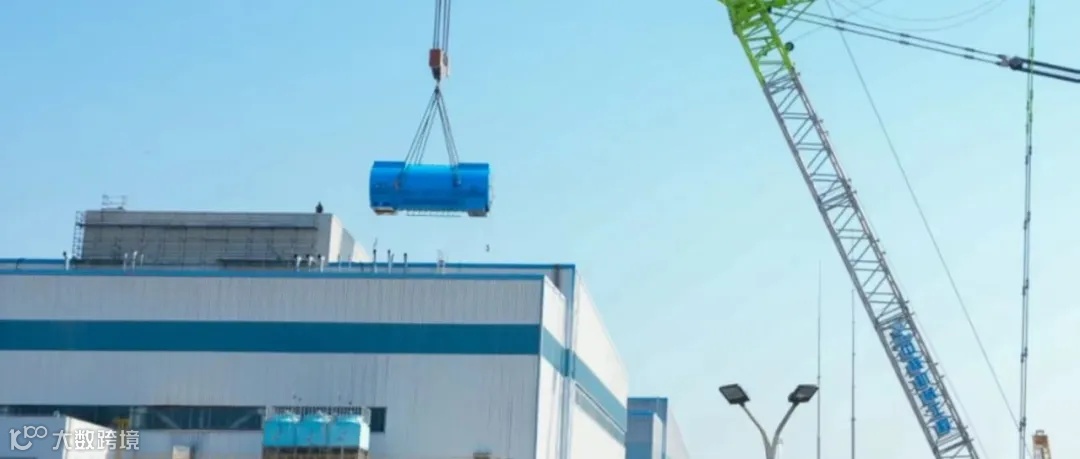

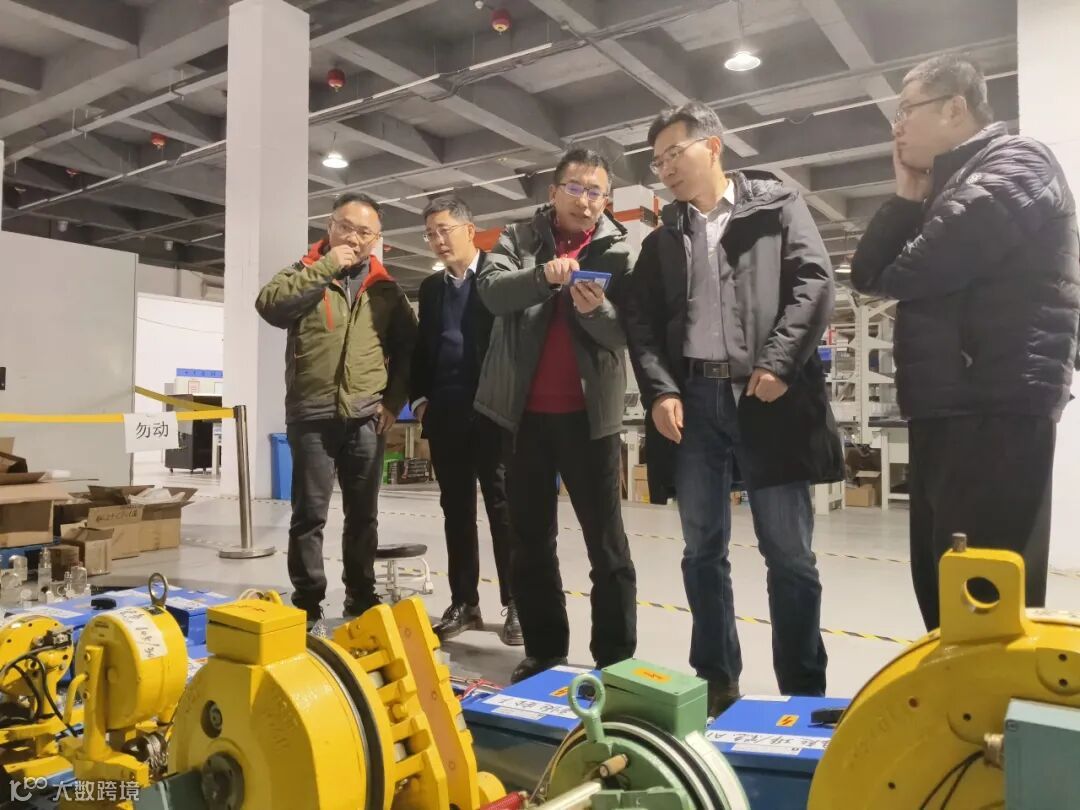

2024年7月,设备制造合同正式签订,而此时离12月底设备验收出厂只有不到6个月的时间。面对这几乎不可能完成的任务,项目组没有退缩,怀着“事虽难干则必成”的信念,与设备制造商大连华锐,共同商定了节点推进计划,并且在此后的5个多月时间里,6次组织技术团队赴大连华锐开展技术讨论和进度检查,严格按照进度计划进行推进。
2024年11月,项目终于步入了最后的工厂功能测试阶段,然而在功能测试的初期进展并不顺利,面对紧迫的时间表和棘手的问题,驻厂人员倍感压力。但在项目领导的沉着指挥和团队成员夜以继日的努力下,逐一解决了这些问题,最终在2024年12月24日,顺利完成了出厂验收。
思维碰撞,沙盘推演
反复构想优化施工步序

精诚团结,群策群力
项目小组共创施工佳绩

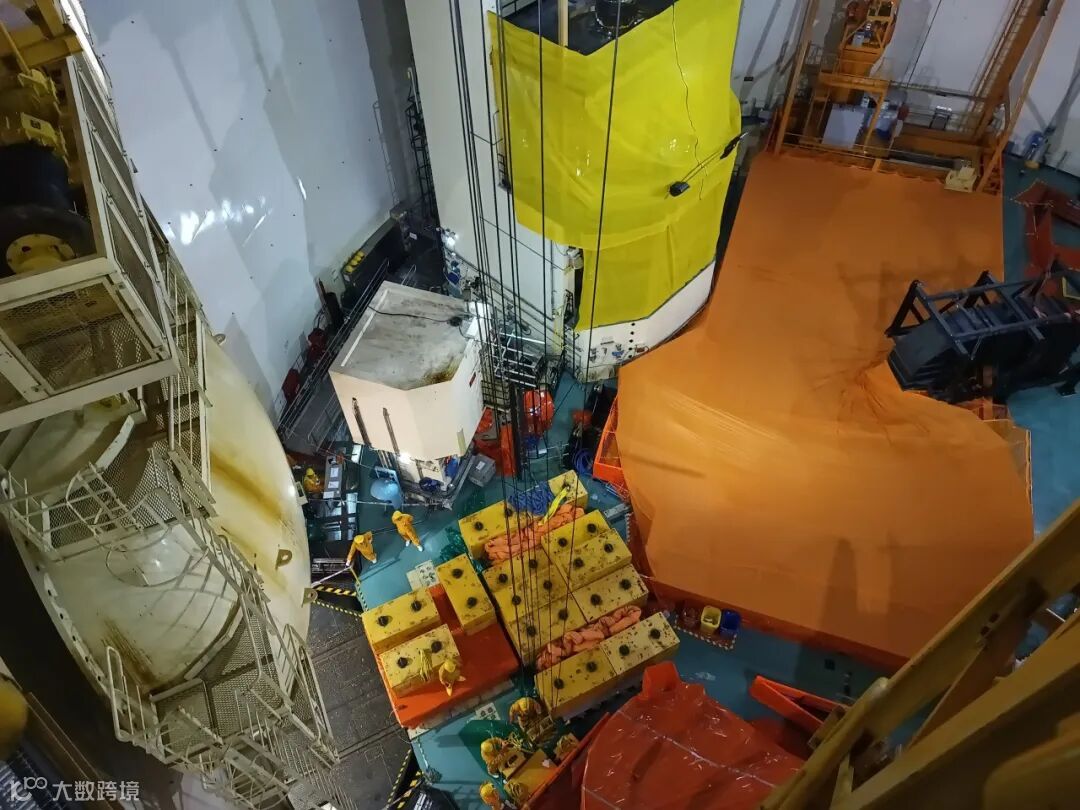

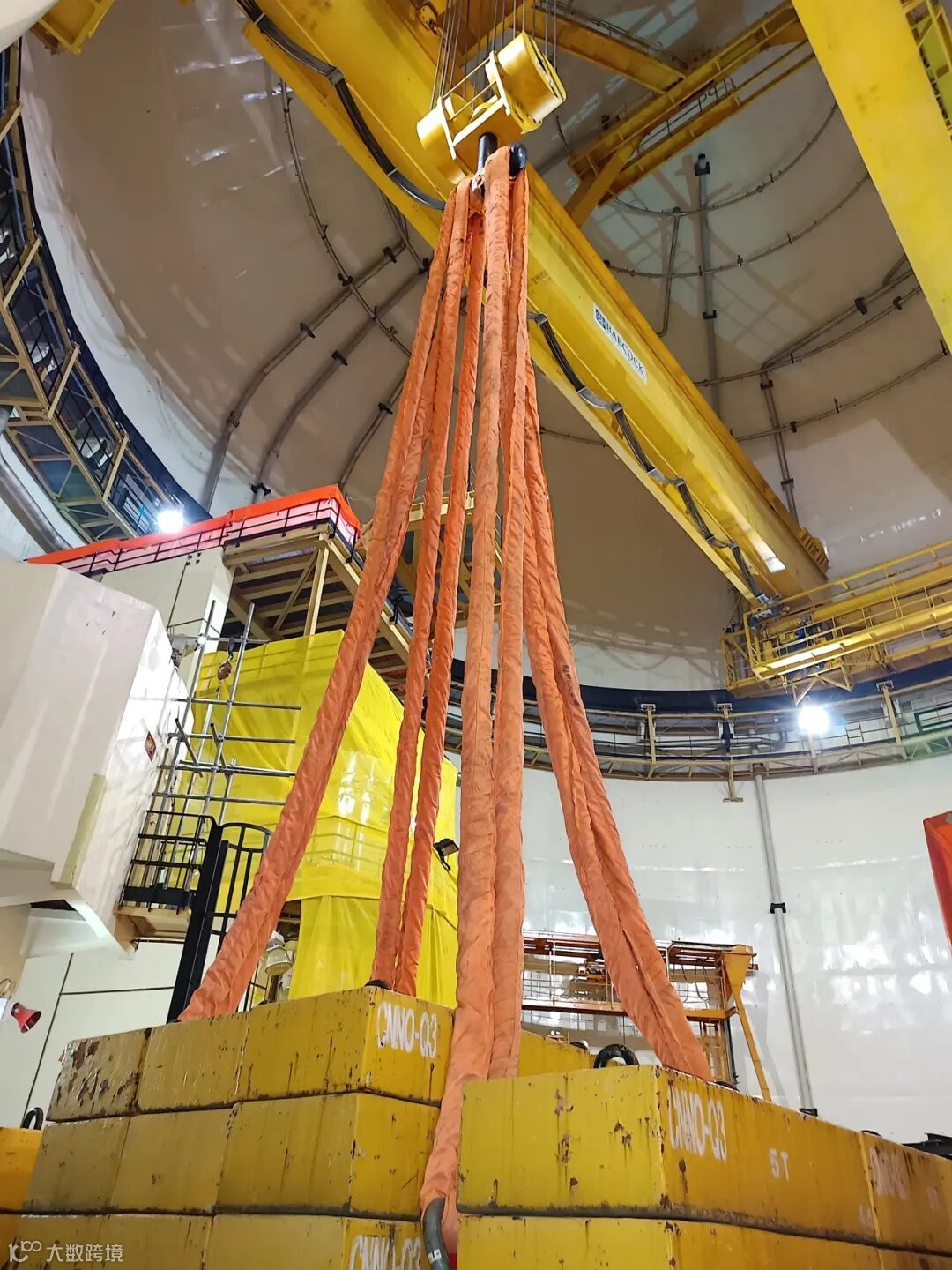

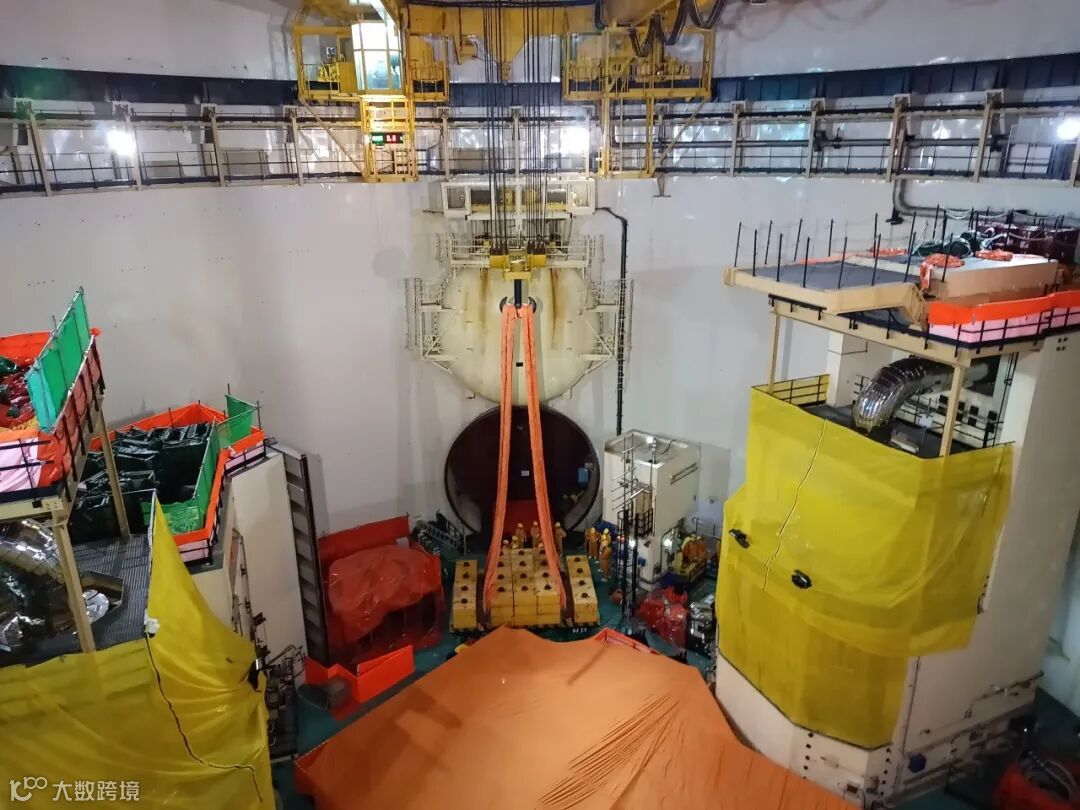

2025年1月29日,农历大年初一,环吊控制系统改造正式进入实施阶段。当天上午项目组成员按既定方案逐一核实确认需更换的设备及电缆;2月4日,平台防护材料顺利吊运至29米施工平台;2月5日,施工平台开始布置;2月6日,吊装平台开始搭设;2月7日,设备拆除及安装工作开始……“140T载荷试验执行成功!”随着调试方案最后一个步序顺利完成,施工阶段的计时终于按下了停止键,环吊控制系统改造施工及调试任务顺利完成,标志着环吊改造项目获得了圆满成功。
左右滑动查看更多
梦虽遥远,追之可及;愿虽艰难,持之能圆。秦二厂二号机组环吊控制系统改造项目以零偏差、零隐患的高标准施工,提前完成核岛主线施工调试任务,为集团公司“追求卓越年”献上了一份新春厚礼!这不仅彰显了项目团队的不懈努力,更是集体智慧与协作精神的杰出展现。
撰稿:刘事成 摄影:维修三处
责编:张诗洁 一审:张诗洁
二审:邵帅 三审:田桂红
每日一学
福利来啦!
秦山核电“铁杆粉丝”看过来
为了回馈大家一直以来
对秦山核电的支持与关心
小编连夜为大家争取到了
重磅福利!
公众号后台设置
阅读榜、点赞榜、分享榜、在看榜
每月15号、30号
将从各榜单前10名中
随机选取5位幸运粉丝
送上科普文创1份
本期获奖粉丝(微信昵称)
雨天
pp_forever
各物芝芝
妙喜
梅菠
请于3日内
私信您的姓名、联系方式、收件地址哦!
活动小贴士:
转发、点赞和在看微信推文,可累计互动数,提高榜单排名。
活动以截止每月15号、30号12点的榜单为证明,每月16日、次月1日公布幸运粉丝名单。
互动越多,奖品越多!快来领取吧!
本月点赞、在看TOP3
全国首例!秦二厂2号机组发电机定子成功更换就位!
今天,七二八工程55周年
谁更厉害?混元珠VS核反应堆,DeepSeek直喊太烧脑🤯
