多方会战:
科学决策定方向
2024年8月,秦二厂2号机组功率提升改造面临核心难题:如何为更换功率提升所需的发电机定子开辟安全吊装通道。经过多轮方案研讨、技术论证和汇报决策,安全、质量、进度被反复推敲与权衡,最终“开顶法”施工方案成功获批并顺利通过专家评审,赢得了攻坚“通行证”。
攻坚克难:
网架拆除与顶棚搭设的争分夺秒

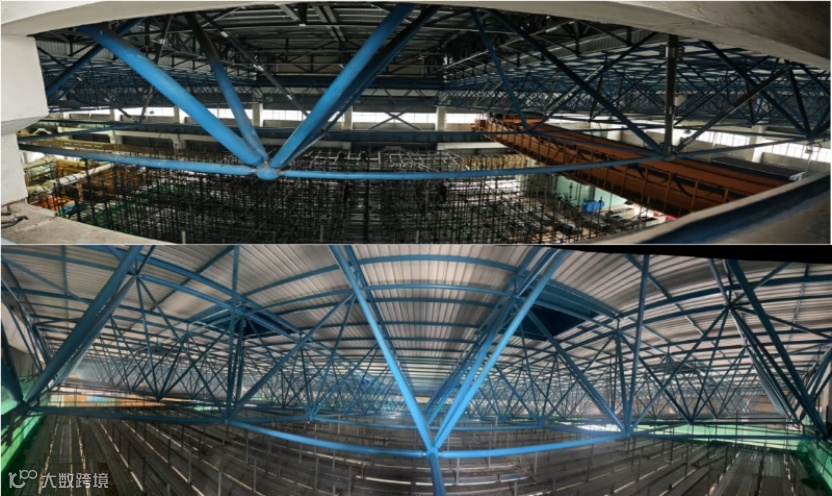

常规岛厂房结构复杂,拆除作业在运行机组上方进行,网架下方正是轰鸣的发电机,对拆除作业的精确性与安全性提出极高要求。项目组成员扎根一线,紧盯关键环节;施工团队精准操作,稳扎稳打。每一次构件拆卸、吊装移位都经过反复确认,在确保安全与质量的前提下与时间赛跑。最终,在安全质量全面受控的前提下,提前8天完成网架拆除与顶棚搭设,为217大修期间发电机定子的吊装提供了有力保障。
安全护航:
可开启顶棚的精准吊装

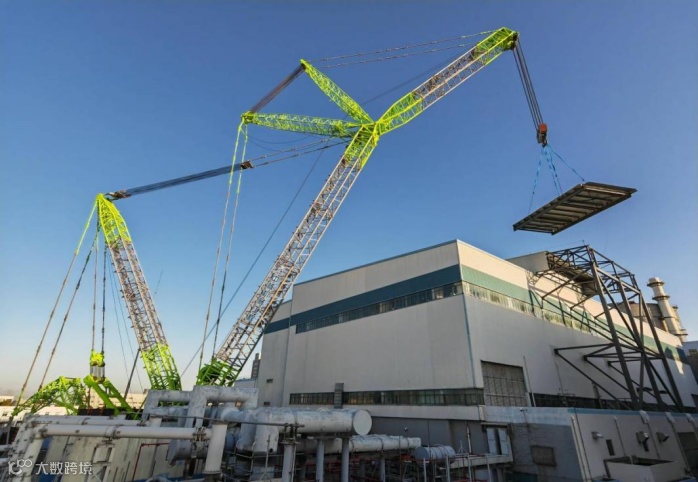

可开启顶棚吊装是大修期间的关键节点。两块长15米、宽8米、重达7.3吨的可开启顶棚,需在厂房内作业空间有限、天气变化难测的复杂环境下,从厂房顶部平稳吊运至地面指定位置,作业风险较高。为确保万无一失,专项组成员反复勘察现场、推演吊装路径与风险点,制定了详尽的吊装方案和应急预案。吊装当日,现场指挥员和操作员指令清晰、操作精准。可开启顶棚在有序引导下缓缓升起,平稳越过障碍物,毫厘不差落位——整个过程一气呵成!充分展现了团队在复杂大型吊装中的卓越技术水平和强大协作能力。
高效恢复:
网架与屋面的精密复位
217大修结束后,网架及屋面恢复工作紧随其后。6月的常规岛厂房闷热难当,项目组科学调整作息时间,党员突击队挺立一线,严把安全质量关。专项组成员精准对位每一根网架构件,重新铺设屋面面板,安全拆除及吊装桁架,最终于7月10日圆满完成全部恢复工作。
此次“开顶法”项目利用桁架结构对现有厂房屋面进行改造,设计搭设临时防护顶棚,通过屋面开顶吊装直接将设备放置到指定位置,有效解决了在运核电机组更换大型设备厂房内运输问题,减少了中间操作环节的复杂度,保证设备吊装过程中的稳定性和安全性。项目围绕大修进度合理安排施工计划,在大修前完成临时防护顶棚搭设,反复推演确保两块可开启顶棚拆装便捷性,大幅缩短大修期间设备吊装工期。
深秋方案论证、寒冬拆除攻坚、春日精准吊装,直至盛夏完美收官,该项目实施跨越217大修前、中、后三个施工阶段,全程零事故、质量全受控、关键节点全部顺利达成——专项组秉持“顶”力同心、追求卓越的担当精神,打赢了这场硬仗,为国内核电大型设备更换开辟了新路径,积累了宝贵经验。面向未来,工程管理处将持续提升项目管理精细化水平和复杂工程攻坚能力,为秦山核电高质量发展贡献更加强劲的工程力量!
撰稿:王盼、张紫薇、印群锋
责编:张诗洁 一审:张诗洁
二审:邵帅 三审:田桂红
每日一学
福利来啦!
秦山核电“铁杆粉丝”看过来
为了回馈大家一直以来
对秦山核电的支持与关心
小编连夜为大家争取到了
重磅福利!
公众号后台设置
阅读榜、点赞榜、分享榜、在看榜
每月15号、30号
将从各榜单前10名中
随机选取5位幸运粉丝
送上科普文创1份
活动小贴士:
转发、点赞和在看微信推文,可累计互动数,提高榜单排名。
活动以截止每月15号、30号12点的榜单为证明,每月16日、次月1日公布幸运粉丝名单。
互动越多,奖品越多!快来领取吧!
本月点赞、在看TOP3
