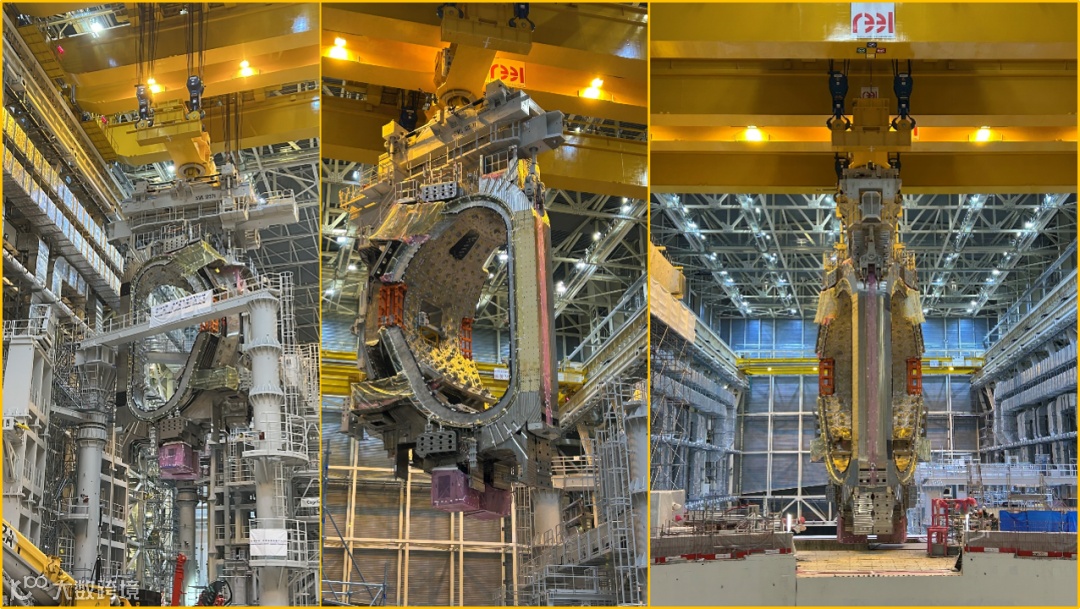

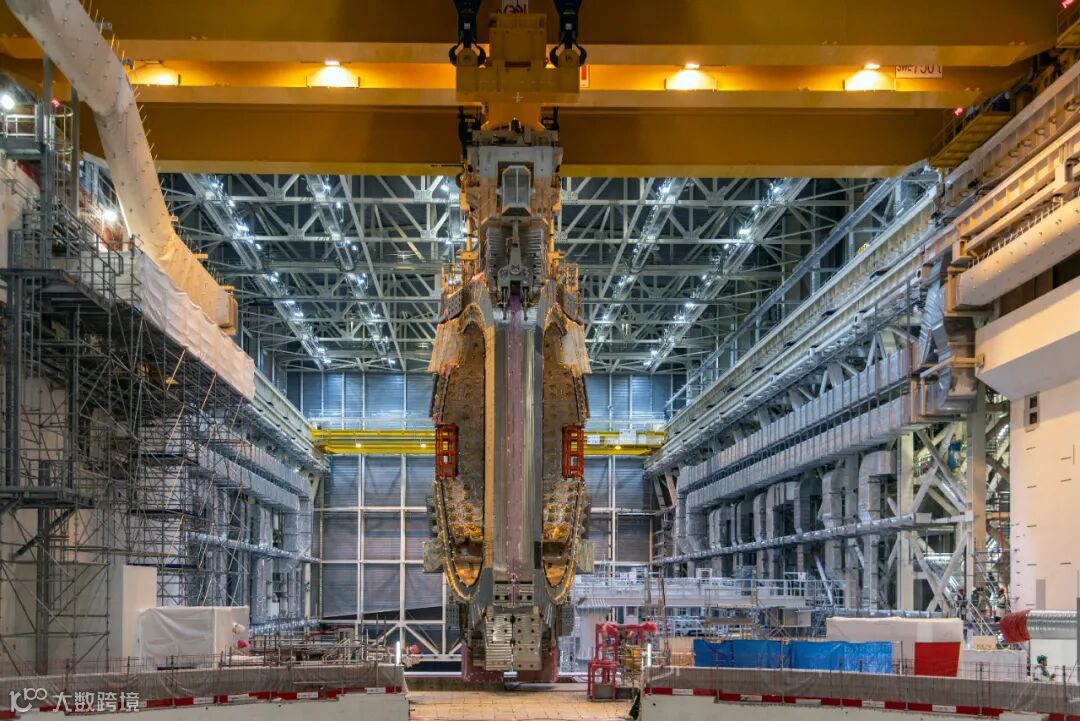

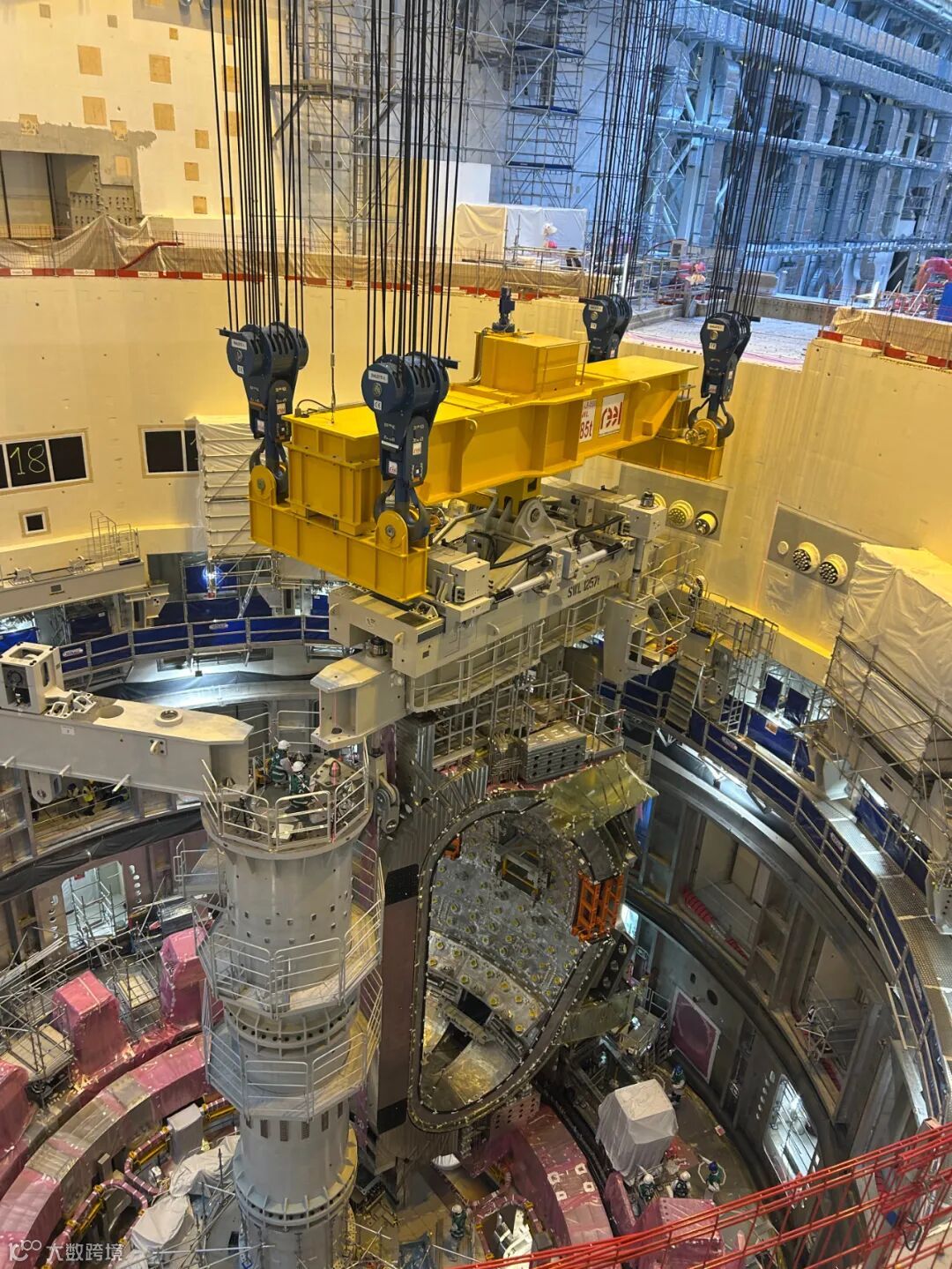

4月10日,由中法联合体(CNPE Consortium)承建,中核二三负责现场施工的“人造太阳”工程取得重大进展——托卡马克真空室扇段模块SM7较原计划提前三周顺利吊装就位,并实现1368吨级部件毫米级(±1mm)安装精度,成为SMSA(Sector Modules Sub-Assembly)中首个进入托卡马克堆坑的核心扇段模块 。
本次吊装精度要求须控制在±1mm以内。中核二三团队在充分吸收并优化原Dynamic方案的基础上,自主研发并实施了更为精细化的吊装方案,成功攻克了吊装姿态控制、毫米级对位、高强度结构同步等多项关键技术难题,确保SM7模块安全、精准、稳定就位。同时,SM7安装过程中积累的大量数据与实践成果,将助力项目团队建立起一套适用于不同模块特性的精细化管理模型,为剩余模块的组装、就位与调整创造了有利条件,也为最终实现托卡马克装置主体结构闭合打下了关键基础。
ITER组织总干事在致全体参与方的邮件中高度赞扬了联合体工作,并表示,这一成就的取得,充分彰显了 ITER 团队强大的学习能力和不断优化改进的精神,凝聚了项目各方人员卓越的专业能力、非凡的勇气和无私的奉献精神。
中核二三将继续加强协同、优化资源配置,确保每一项节点任务高质量、高标准完成,为全球可控核聚变能源的探索贡献坚实力量。
