抓重点、克难点,抢节点,全面掀起大干热潮

抓重点、克难点,抢节点,全面掀起大干热潮 中铁城建集团南昌公司
2020-09-10
1
导读:大干120天,我们在行动!

时间赛跑,奋起直追
大干的9月
公司各在建项目

正如火如荼的进行着

多个项目迎来了施工节点

这正是奋起大干的时节

为深入贯彻落实集团公司2020年年中工作会议的部署要求,紧紧围绕集团公司开展2020年“抗疫保增长 夺取双胜利”劳动和技能竞赛活动。公司统一部署,统筹推进,结合当前各项工作推进的重点、难点以及重点工程工期节点精准发力。各项目部积极响应号召,积极行动,大力推动复产,迅速掀起了百日大干热潮。通过优化施工组织设计,细化工期节点目标,合理配置生产资源,强化安全责任落实,全方位打响生产经营攻坚战,确保劳动竞赛取得实实在在的成效。

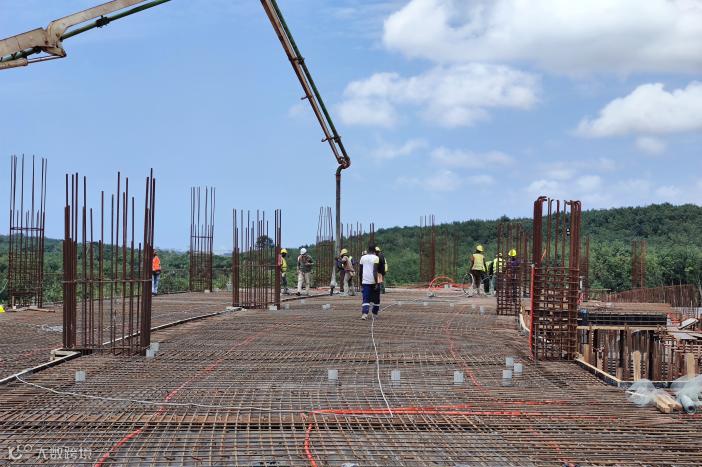

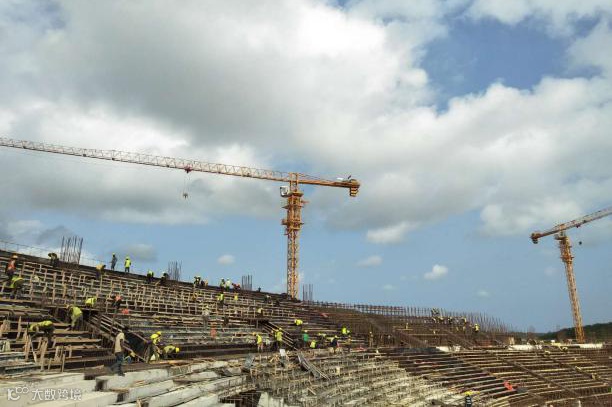

科特迪瓦圣佩德罗体育场项目

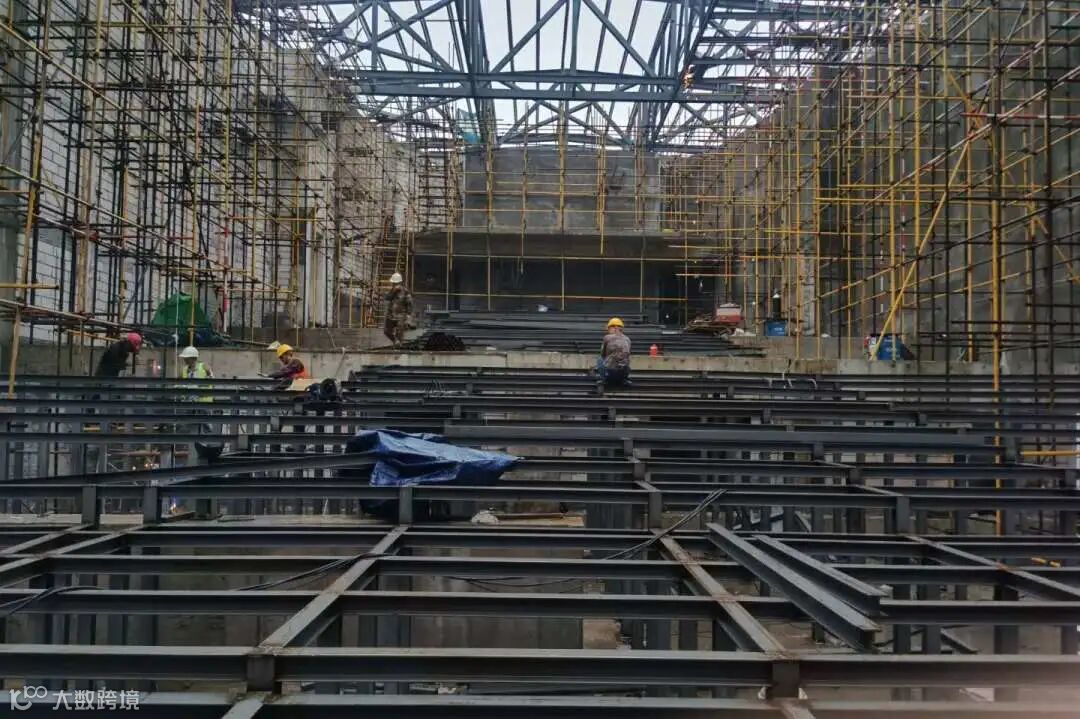

项目部把所有工作重心放到现场施工一线,不等不靠,管理人员靠前指挥,每月实行“工作量”与“施工现场形象”双指标考核,奖励的70%以现金的形式发放到每个工人手头上,同时每个工种评选出一至两名当地优秀工人,给予现金及荣誉证书通过大会形式予以激励。截止目前,体育场东侧主体施工完成65%,西侧主体施工完成10%。针对节点目标,项目部倒排施工工期,目标分解,挂图作战,每日召开施工生产例会,针对施工中出现的问题做到日清、周清、月清。每周一组织安全质量大检查,确保工程安全平稳受控,确保年底主体封顶。

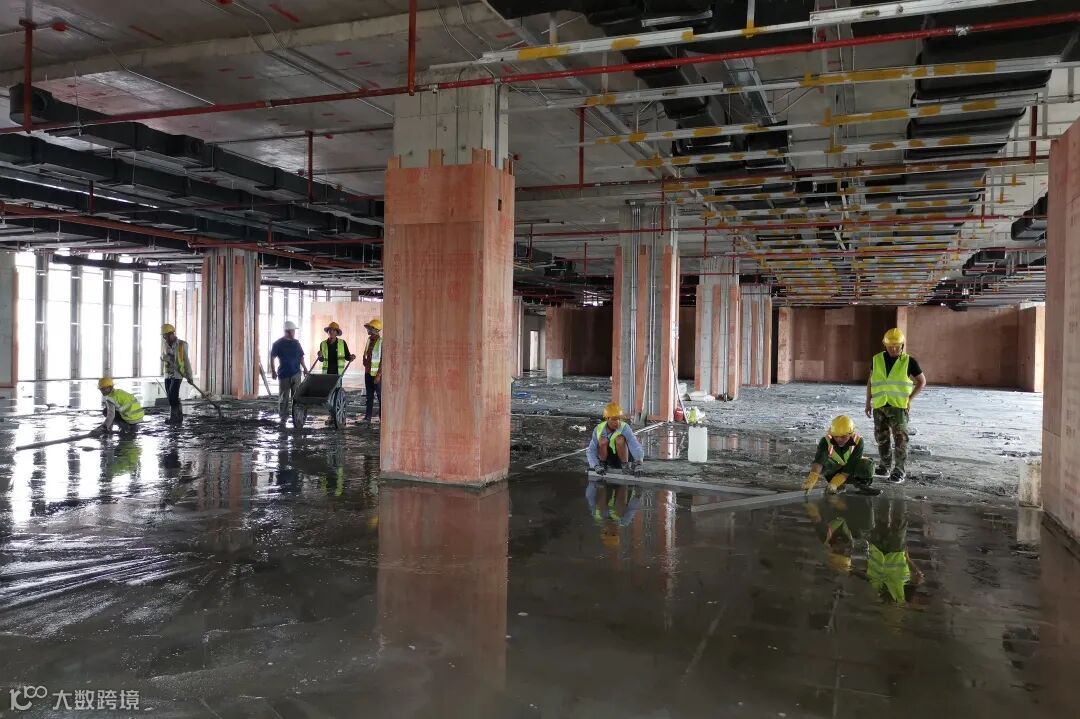

柬埔寨国防办公大楼项目

柬埔寨国防大楼项目部针对今年不同部位的施工特点,精心组织,科学施工,积极采取有效措施,目前,主体施工已完成,二次结构:东翼墙体砌筑完成98%,内墙抹灰完成97%,外墙抹灰完成100%;西翼墙体砌筑、抹灰完成100%。钢结构:东翼屋面钢结构完成100%,3层会议厅钢结构完成90%,中翼屋面钢结构完成100%。后续项目部将严格按照工期节点,有序推进各项工作顺利开展。

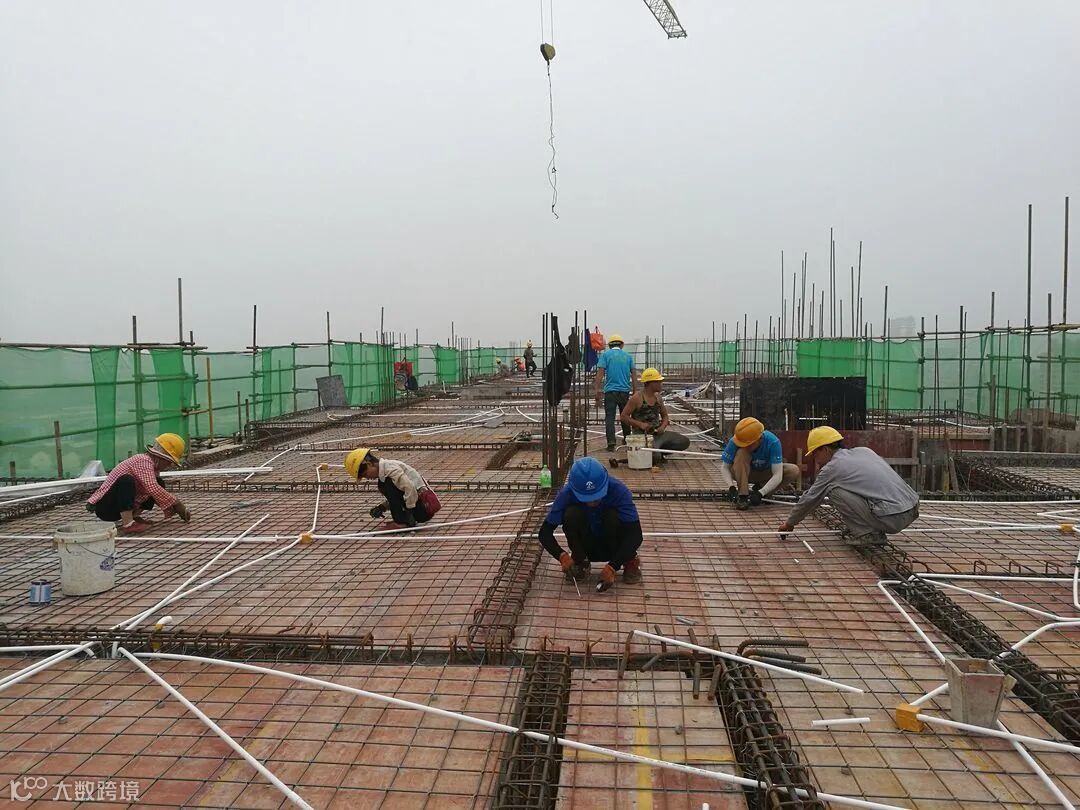

河南范县柳东分部项目

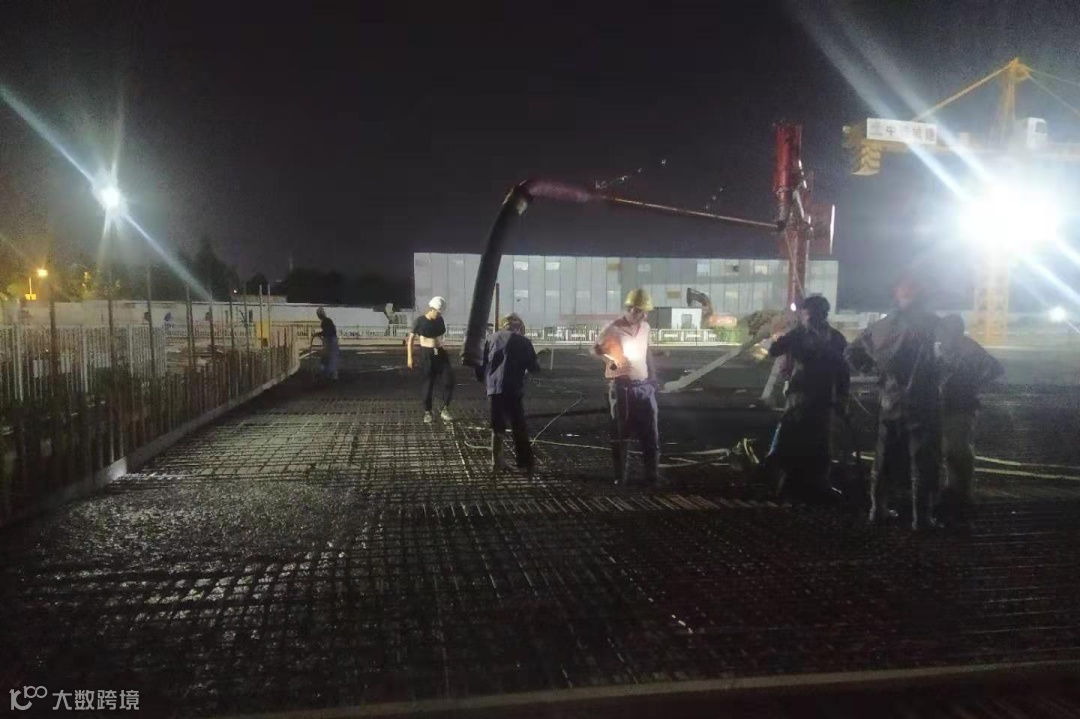

八月,位于河南范县的各施工现场奋战正酣,张庄、柳西柳北、党校、职教中心、柳东、李庄等分部科学利用好施工黄金期,统筹安排各类生产要素,通过早晚交班会形式对施工过程进行全程动态把控,各项工作有序推进。其中柳东项目部8#楼率先封顶,其余楼层纷纷开始向“封顶”目标奋斗,并为后续节点目标达成筑牢有力基础。

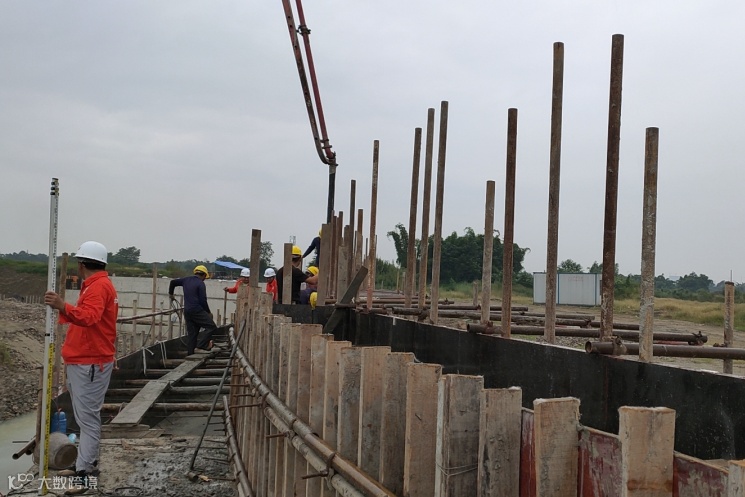

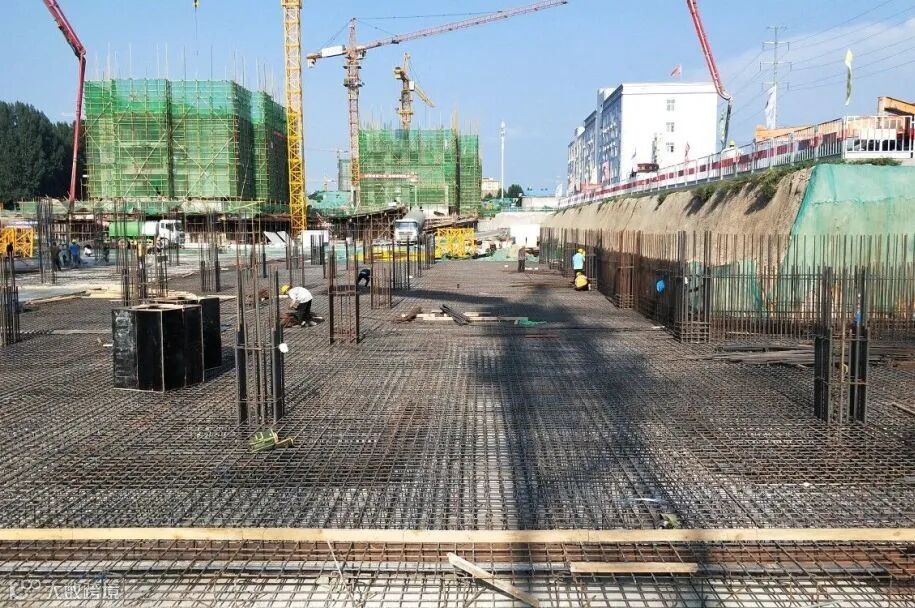

德阳高新区水系综合项目

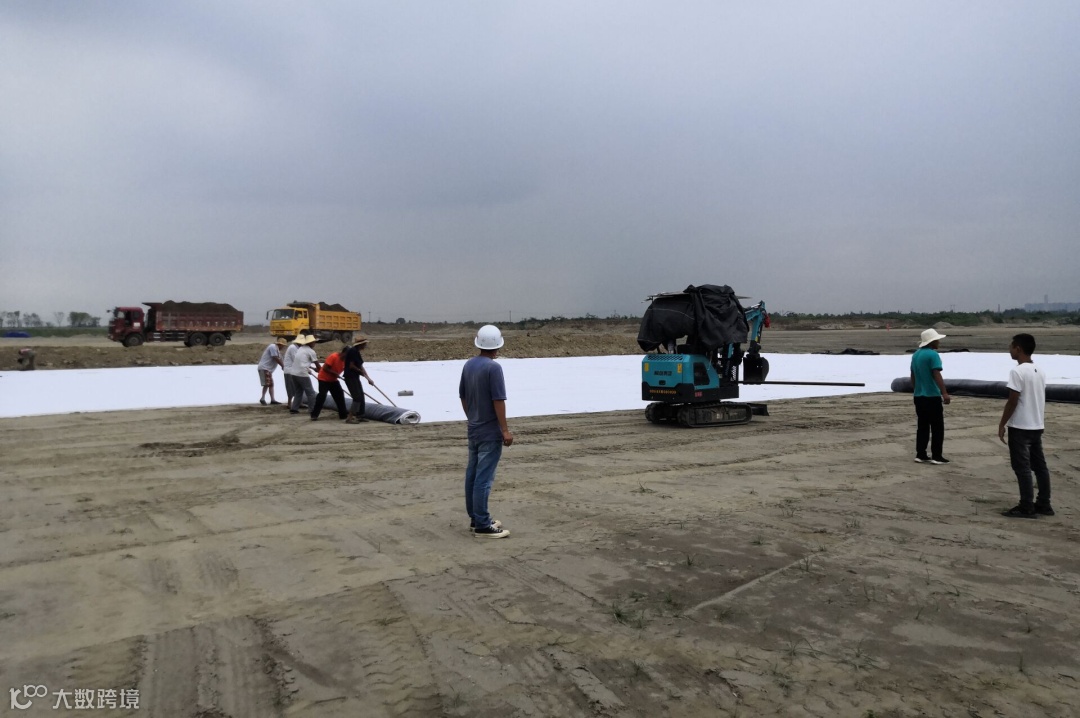

抓住雨季、汛期来临前最后的施工黄金期,德阳水系项目部按照既定进度目标,紧抓青白江河道堤防及湖区防水毯施工关键节点,认真组织劳力,抓好物资材料保障,日夜兼程,工程施工生产始终处于大干快上之中,在汛期来临之前青白江堤防水工工程已全部施工完成,1#、2#湖区防水毯铺设稳步推进,为青白江河道及湖区景观工程施工提供工作面,确保年度产值任务的完成。

江苏淮安月亮湾安置房项目

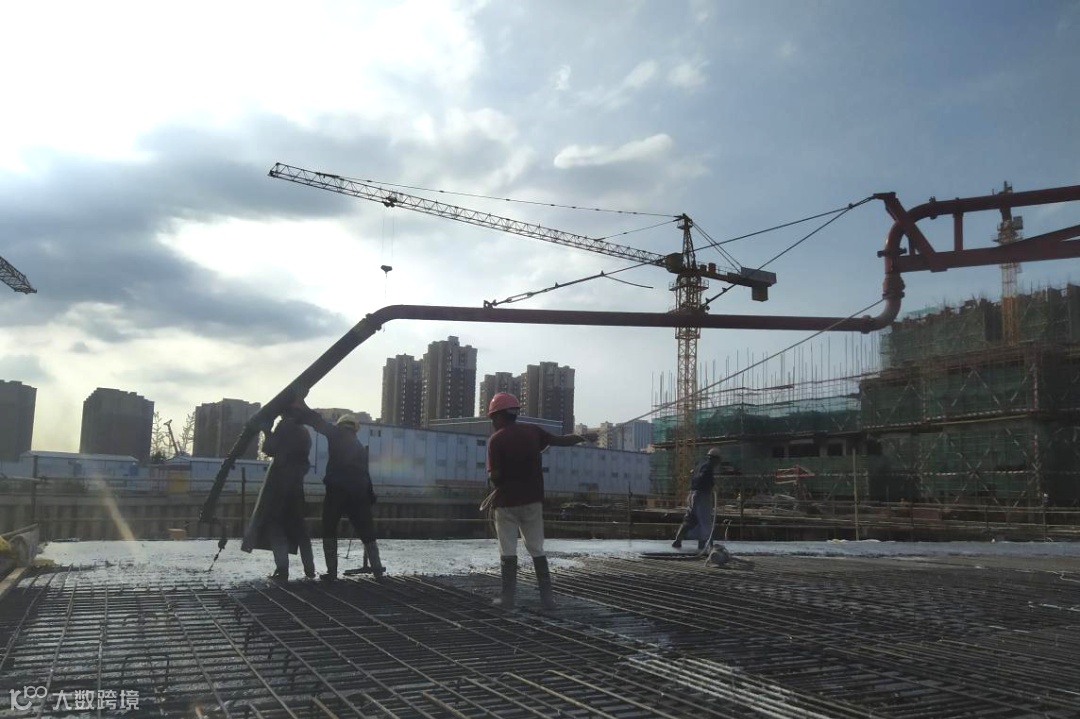

 八月的淮安,骄阳似火,正是建筑施工的黄金季节。项目部结合施工生产实际,有组织、有计划地统筹安排,避开高温时段,早晚施工,在保证人员安全和施工质量的前提下,工程施工生产始终处于大干阶段,项目部目前完成地库施工90%,其他楼栋均按照施工节点有序进行。

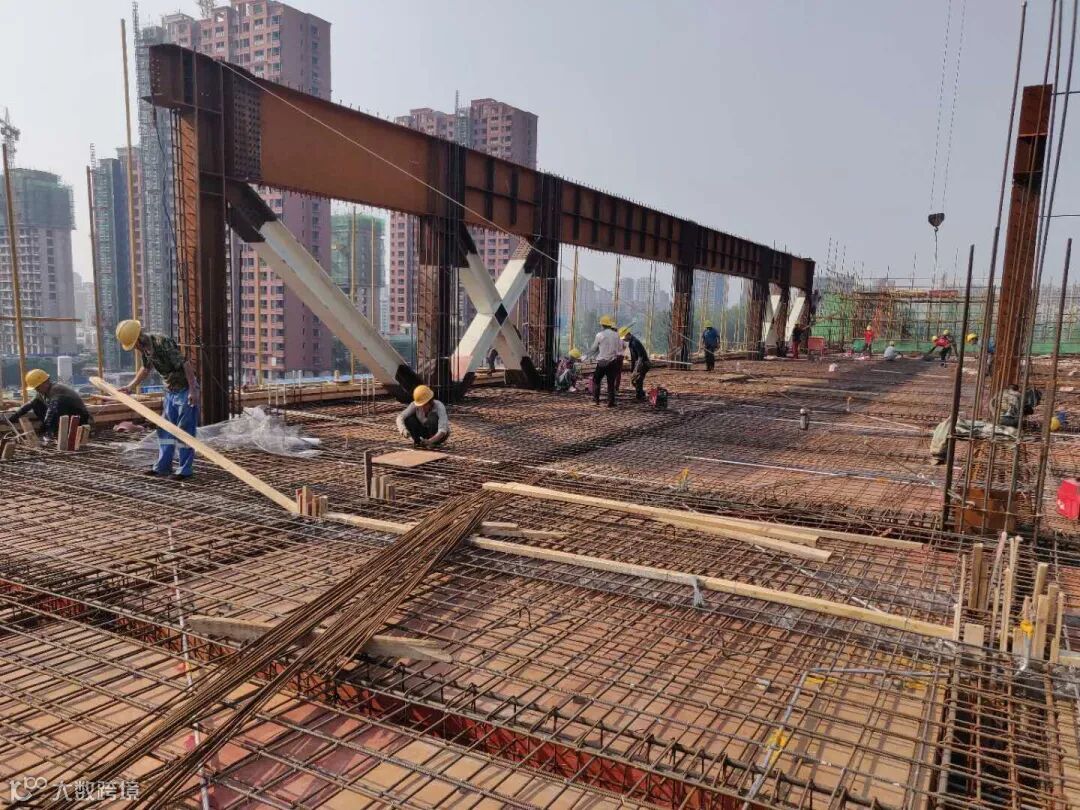

长沙梅溪青秀三期项目

目前正是工程收尾的关键时刻,项目迅速梳理工序安排,抓好关键部位,认真组织,加强现场检查和重点部位的监控管理,健全完善各类应急预案,切实提高应对突发事件的反应和处置能力,确保收尾工作安全如期完成。

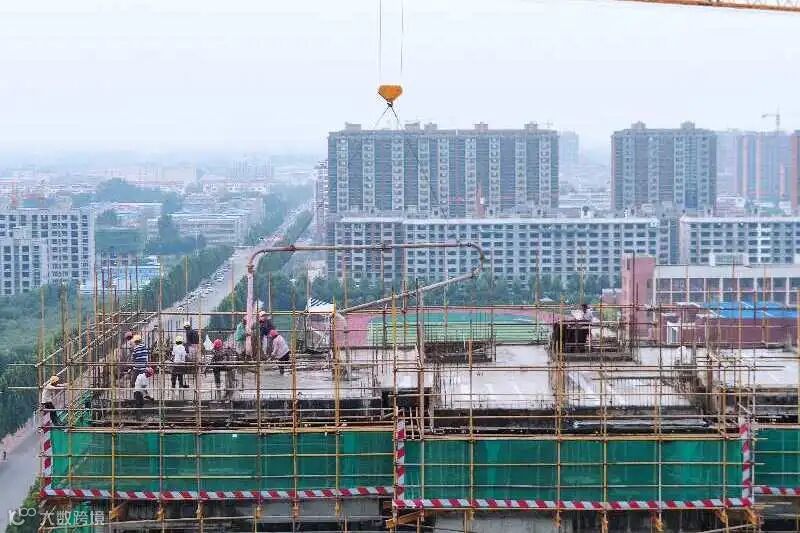

 河南汤阴棚户区改造安置房项目

咬定工期不放松,快马加狠鞭,齐心保节点!工地上隆隆的机声,鼎沸的人声,巨幅的宣传牌,醒目的标语,飘扬的彩旗,整齐划一的标识牌,穿梭的车流人流,昭示着文化中心西区项目即将掀起一场施工大干热潮。项目部目前一层、二层主体结构完成100%,三层主体结构完成100%,二层主体结构完成20%,预计10月中旬主体结构封顶。

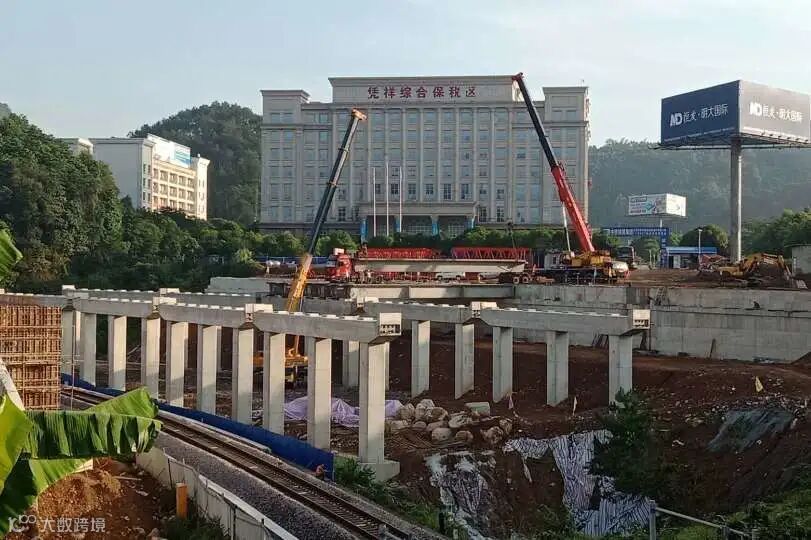

广西友谊关基础设施提升改造项目

九月的友谊关正是施工大干的有利时机,项目部立即行动,统筹协调,合理规划,交叉施工,在保质保量保安全的基础上加快施工进度。目前友谊关项目箱梁架设工作已完成50%,预计在10月底全部完成架设。在抢工期的同时,加强内部培训,并规范制定了各工序施工技术交底,并落实到各班组,合理协调施工人员和机具设备,提高劳动生产率,确保保质超额完成2020年度产值施工大干目标。

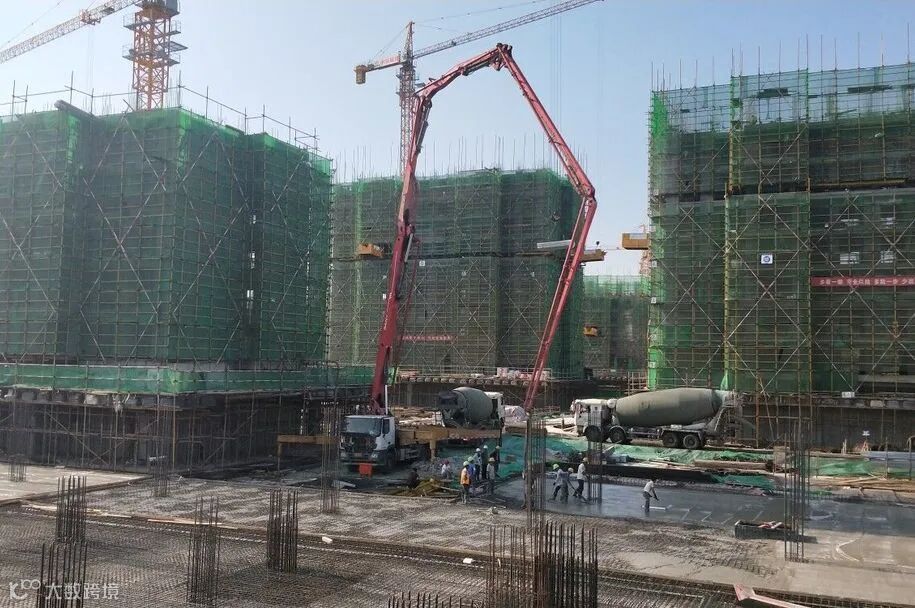

河南汤阴张庄项目部

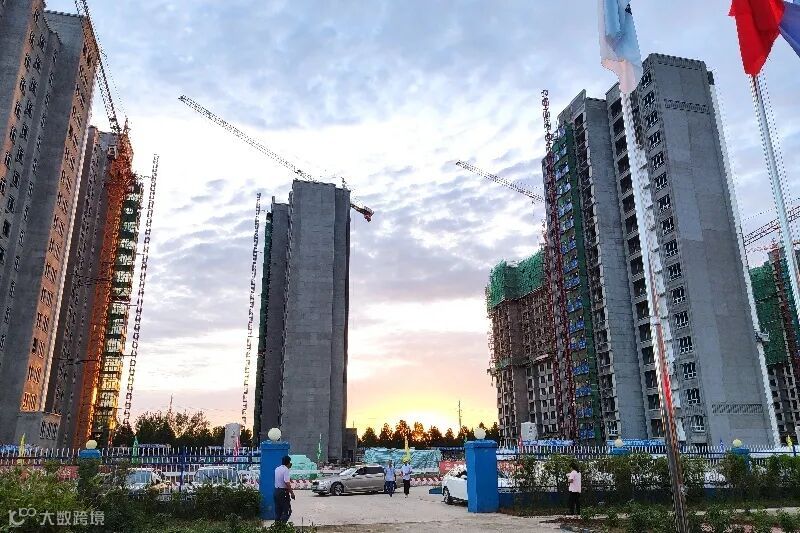

坚决咬定目标,铆足干劲冲刺。19栋楼已出“正负零”,其中3栋楼完成至12层,4栋楼完成至10层,7栋楼完成至8层。及时召开劳动竞赛动员大会,充分调动项目员工及施工队伍的生产积极性;每日召开生产例会,组织每周安全大检查,及时有效地了解督促工程质量、安全、工期进展情况,及时发现问题,及时纠偏解决,确保主体如期封顶。

南昌青山湖区安置房项目

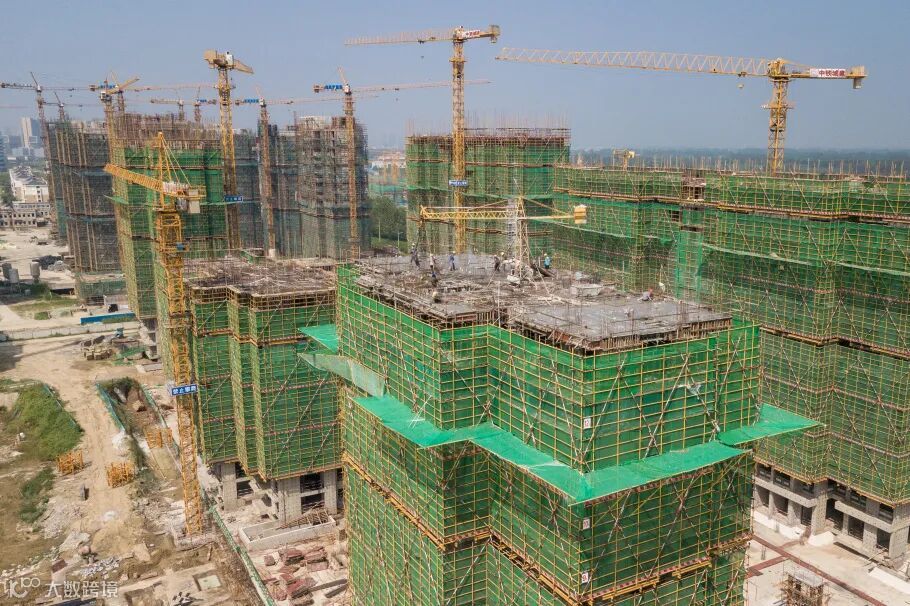

按照既定目标,项目部在保证工程质量和施工安全的前提下,紧盯项目建设,狠抓工程质量,做好风险防控。同时,进一步严格要求、严格标准、严格制度,抓好每一个细节,把好每一道关口,管好每一个环节,严格按照规范操作施工,全面加快工程建设进度。项目预计在10月底北地块E01地上主体结构完成70%,地下主体结构完成90%,二次结构完成10%;南地块E04地上主体结构完成90%,地下室主体结完成100%,二次结构完成25%。

事虽难,做则成;

路虽远,行则至。

机械轰鸣,我们以汗水浇灌收获

披星赶月,我们用实干笃定前行

脚步丈量大地,匠心铸造精品

大干120天

我们既要大气磅礴

也要干的漂亮!

素材来源:上述项目
本期编辑:王凯
