2024年9月是全国第47个全国质量月,活动主题为“加强质量支撑 共建质量强国”。为扎实推进《质量强国建设刚要》的贯彻落实,夯实质量基础,强化质量管理水平提升,助力企业高质量发展,公司开展【施工质量要点课堂】,今天给大家带来蒸压加气混凝土砌块施工质量要点。

01

拉结筋设置

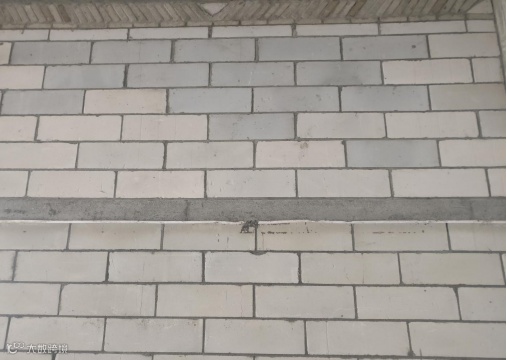

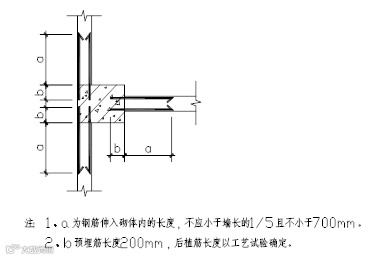

砌体与混凝土墙柱连接处应拉结筋应沿墙高不大于500mm设置2φ6拉结钢筋。非抗震区域,钢筋深入砌体内长度不小于700mm,6、7度时宜沿墙全长贯通,8度时应全长贯通。植筋位置需准确,植筋深度与强度满足设计要求。

示意图



02

构造柱施工

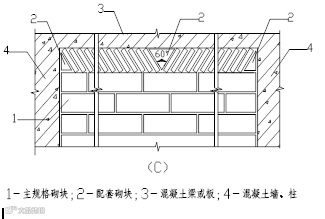

1)砌体墙与构造柱连接预留马牙槎“先退后进”,马牙槎不宜小于60mm,高度不应超过300mm,水平拉筋锚入构造柱,构造柱模板安装时应采取防漏浆措施。

示意图

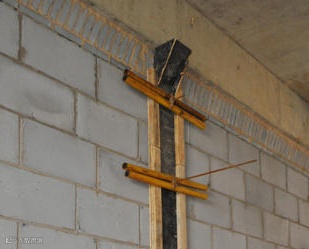

2)构造柱顶与结构梁底部间隙支“喇叭口”状模板,待混凝土浇筑完毕且强度达到设计要求后将多余部分剔除。

示意图



03

圈梁施工

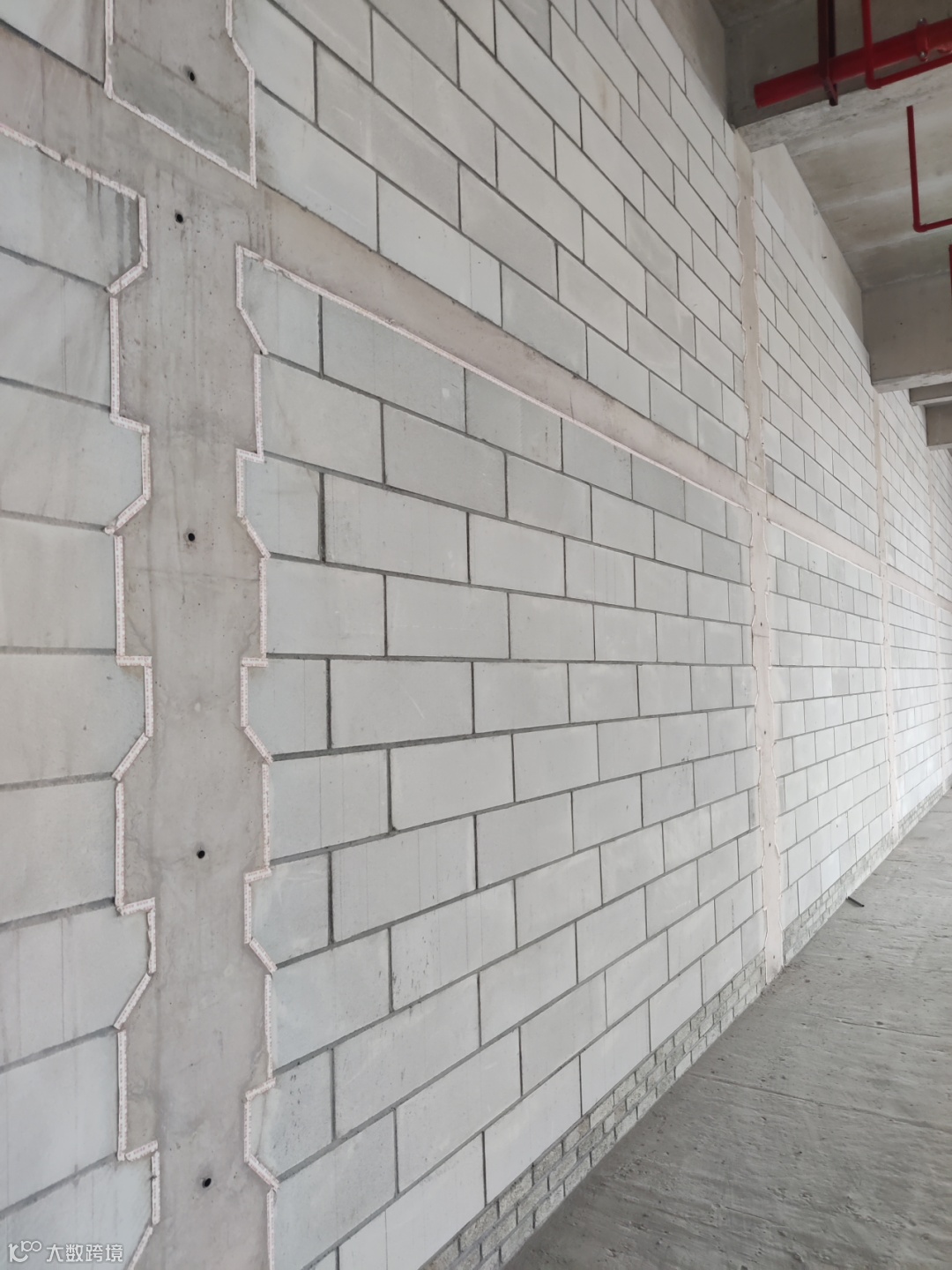

主筋4φ12,箍筋间距不大于200mm,圈梁高度不小于120mm,宽度不小于190mm(一般同墙厚)。圈梁在墙、柱端采用植筋方法,甩出的钢筋与圈梁主筋绑扎搭接并通长穿过构造柱,全部纵筋可在同一连接区段搭接,钢筋搭接长度为600mm,搭接区域箍筋加密φ6@100。

示意图


04

过梁施工

宽度大于300mm的洞口上部,应设置过梁,门窗洞口钢筋混凝土过梁深入墙体长度不小于250mm。

示意图


05

过梁施工

1)在底层的窗台下墙体灰缝内设置3道焊接钢筋网片或者 2Φ6钢筋,每边深入窗间墙内不小于300mm。

2 )窗台以上砌体应待窗台压顶施工完毕后再继续砌筑,砌体不允许在窗台梁位置留槽口;

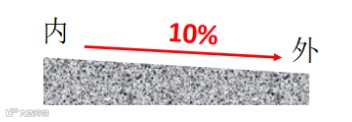

3 )外墙窗台压顶梁宜内高外低,可以有效防止渗漏。


示意图


06

蒸压加气混凝土砌块砌筑

1 )上下皮砌块的竖向灰缝应相互错开,搭砌长度宜为砌块的1/2,不得小于砌块长的1/3。

2 )水平及竖向灰缝饱满,横平竖直,水平、竖向灰缝均不宜大于15mm,均匀一致,双面勾缝,缝深宜为1-3mm;墙面平整垂直度符合规范。

3)外墙转角处及纵横墙交接处,应将砌块分皮咬搓,交错搭砌,砌体砌至门窗洞口边非整块时,应用同品种的砌块加工切割成。不得用其它砌块或砖镶砌。

4 )在厨房、卫生间、浴室等处采用轻骨料混凝土小型空心砌块、蒸压加气混凝土砌块砌筑墙体时,墙体底部宜现浇混凝土坎台,其高度宜为150mm。

示意图


示意图


07

斜顶砖施工

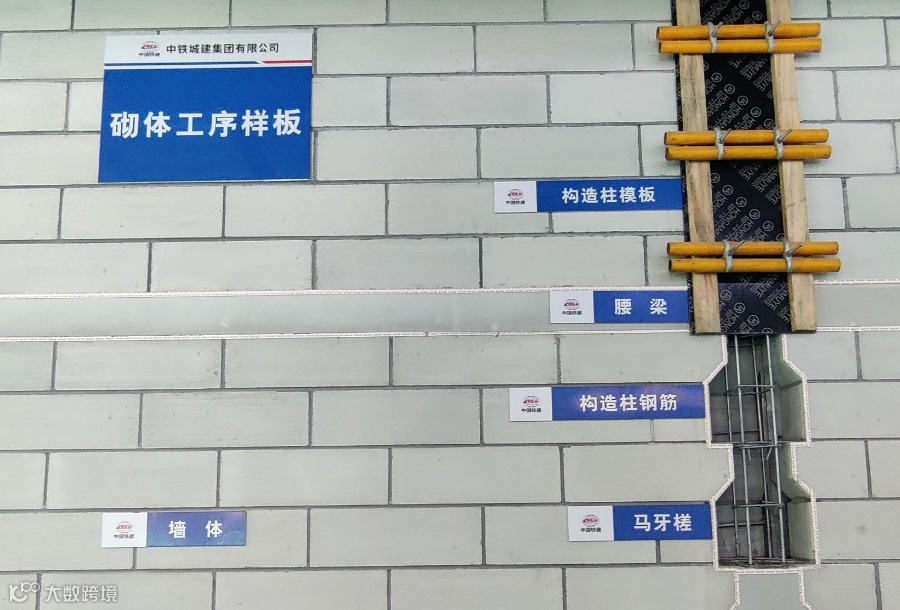

1 )墙体顶砖采用倒八字45°~60°斜砌法,加气块砌体砌筑完成14天后方可砌筑斜顶砖。为确保顶砖部位的质量,需根据斜顶砖的尺寸来计算出预留空间,保证倾斜度45°~60°左右,同时在顶砖的中间和两端部位都采用预制混凝土三角块或三角顶砖顶砌,使其与斜砖部位咬合密实。

示意图




答案:中国特色现代企业制度

供稿:吴   成

编辑:郭濬铭

审核:黎   明



【声明】内容源于网络
0
0
中铁城建集团南昌公司
全力打造中铁城建集团南昌建设有限公司形象之窗、沟通之桥!
内容 516
粉丝 0
中铁城建集团南昌公司 全力打造中铁城建集团南昌建设有限公司形象之窗、沟通之桥!
总阅读160
粉丝0
内容516
