2024年9月是全国第47个全国质量月,活动主题为“加强质量支撑共建质量强国”。为扎实推进《质量强国建设刚要》的贯彻落实,夯实质量基础,强化质量管理水平提升,助力企业高质量发展,公司开展【施工质量要点课堂】,今天给大家带来抹灰施工质量要点。
01
基层处理
(1)拍浆前将房间内墙面上钢筋头、拉丝杆、铁钉全部切割(要求切割后不高于墙面)完毕,墙面上模板条、模板皮、方木条、双面胶条全部清净。
(2)主体、二次构件胀模处提前剔凿;

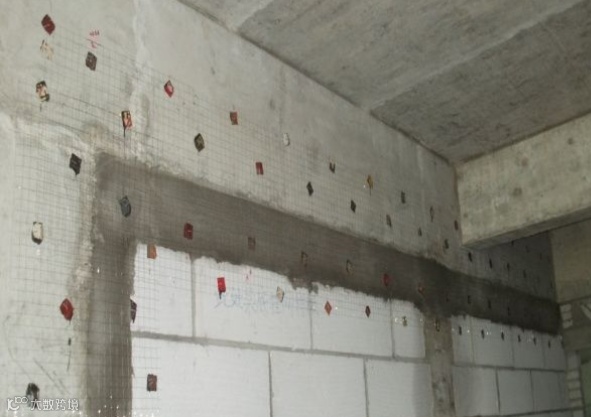

(3)管线槽浇水湿润后,用砂浆嵌填抹压密实,然后素水泥胶浆粘贴钢丝网或网格布刮平。
(4)甩毛拍浆前一天,须充分洒水阴透墙面,甩浆12h后洒水养护不小于3天,以手掰毛刺不掉为准,养护后的拉毛面层应牢固无脱粉;不同材质接缝处理、砌体材质与钢筋混凝土材质处以及各个洞口开槽处,需设置钢丝网,每侧铺设宽度不应小于100mm,钢丝网应绷紧、钉牢。
02
洒水湿润
在抹灰前一天,对墙面自上而下均匀湿润两遍。洒水量以水分渗入砌块深度 10~20mm 为宜,使抹灰层有良好的凝结硬化条件,防止在砂浆硬化过程中水分被加气混凝土吸走,引起抹灰层开裂。
03
吊垂直、套方、找规
矩、抹灰饼

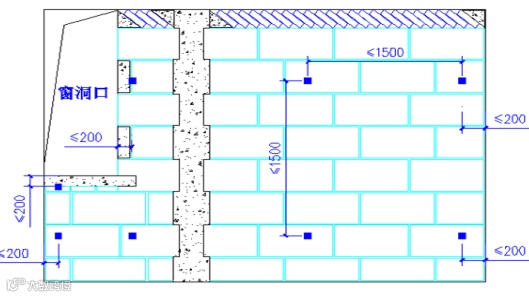

根据设计图纸要求的抹灰质量以及基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,抹灰饼确定抹灰厚度,操作时应先抹上灰饼,再抹下灰饼。灰饼抹成50mm见方棱台型形状,灰饼距离门窗洞口边、阴阳角小于200mm,同时应复核房间开间、进深尺寸。
04
冲筋
当灰饼砂浆达到七八成干时,即可用与抹灰层相同的砂浆冲筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为50mm。两筋间距不大于1.5m。当墙面高度小于3.5m时宜做立筋,大于3.5m时宜做横筋,做横向冲筋时灰饼的间距不宜大于2m。
05
抹灰

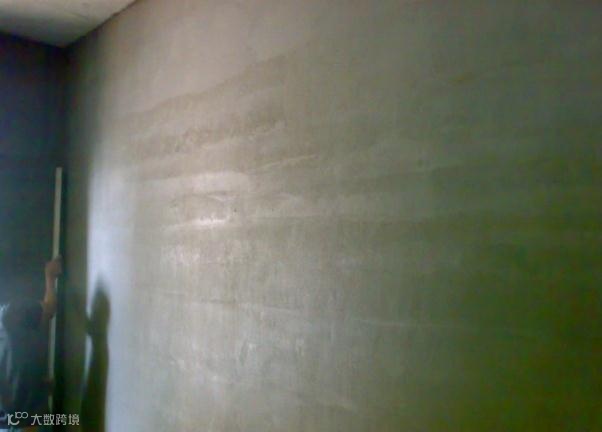

(1)待筋干透后方可开始抹底灰,抹灰前应先抹一层薄灰,要求浆基体抹严,抹时用力压实使砂浆挤入细小缝隙内,按设计要求进行分层抹灰、 与冲筋抹平,用木杠刮找平整,用木抹子搓毛。
(2)抹罩面灰应在底灰六七成干时开始 (抹时如底灰过干应浇水湿润),分两遍成活。
(3)抹灰厚度在15mm以内的可以两遍抹灰,一遍打底,一遍罩面,超过15mm时增加分层,搓抹密实;抹灰层厚度超过35mm的部位,中间增加钢丝网。
(4)用抹子搓毛,待其表面收浆、无明水时用光面塑料抹子沿同一方向压光收面,以保证面层灰颜色一致,避免和减少收缩裂缝,面层灰必须一次成活,不得有接缝;
(5)抹灰层与基层之间及各抹灰层之间应粘结牢固,抹灰层无脱层和空鼓,面层无爆灰和裂缝。
(6)阳角采用阳角抹刀修方正、修直,门窗洞口粉刷切50mm边,抹罩面灰时,盒、箱周边应用小型抹子一次修整平齐、方正,盒、箱内必须清理干净;面层灰完成后墙面颜色应均匀一致。
(7)门洞口高、宽应统一规划,厚度尺寸洞口两侧须一致,且须与设计尺寸符合;抹灰收面后,须在抹灰干硬之前完成实测、整改,做到随抹、随测、随纠偏。
(8)在抹檐口、窗台、窗楣、阳台、雨篷、压顶等时,应将其上面作成向外的流水坡度,严禁出现倒坡,底部做滴水线(槽),滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度应满足设计要求,且不应小于10mm。
06
养护
养护在凝结前应防止快干、水冲、撞击、振动和受冻,在凝结后应采取措施防止沾污和损坏,水泥砂浆抹灰层应在湿润条件下养护,一般应在抹灰24h后进行养护,普通砂浆抹灰后7天内采用喷雾器湿水养护。
