2024年9月是全国第47个全国质量月,活动主题为“加强质量支撑 共建质量强国”。为扎实推进《质量强国建设纲要》的贯彻落实,夯实质量基础,强化质量管理水平提升,助力企业高质量发展,公司开设【施工质量要点课堂】专栏,今天给大家带来主体结构-梁、板钢筋施工质量要点。
01
梁钢筋施工质量要点

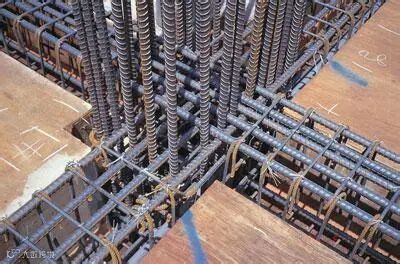

1)在铺设好的通长下铁上,按图纸要求用粉笔画好箍筋间距线,特别注意标识出起步箍筋、抗震加密区分界箍筋及搭接区分界箍筋位置。箍筋间距符合设计要求。

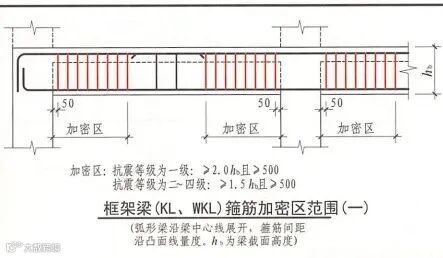

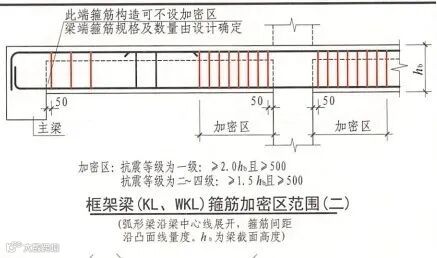

2)框架梁一级抗震加密区为2倍梁高,二、三、四级抗震加密区为1.5倍的梁高,且均不小于500mm。
3)构造腰筋的锚固长度15d、抗扭腰筋同主筋锚固长度,架立筋搭接长度150mm。

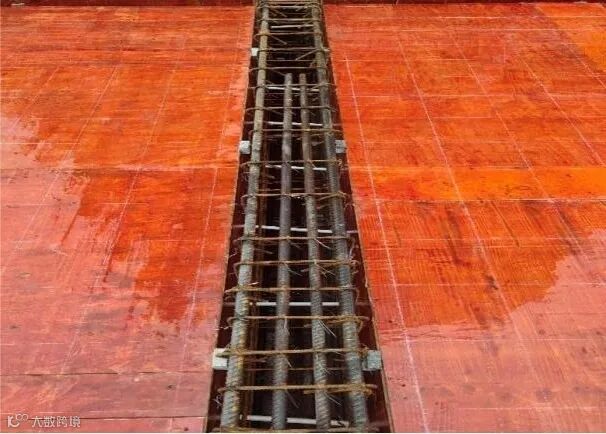

4)梁端部从墙、柱边50mm起步第一道箍筋,梁箍筋应与纵筋垂直,箍筋的接头应交错设置,箍筋与主筋交叉点必须全部绑扎到位,梁底垫块布置到位。

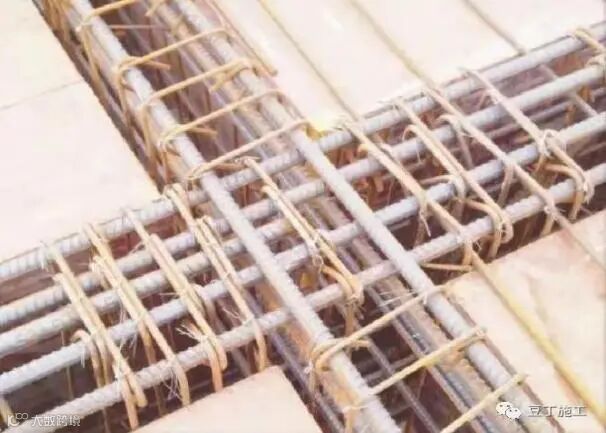

5)主次梁交接处,主梁方向箍筋在交接位置按设计图纸间距绑扎(主次梁交接处主梁箍筋不断开),次梁在主梁边线出来 50mm 位置开始增加 3 道加密箍。
6)推荐架立绑扎后整体放入梁模内,避免底部筋无法绑扎定位而影响结构受力。或者选择后封侧板的形式,先进行梁底绑扎及垫块布设。
02
板钢筋施工质量要点

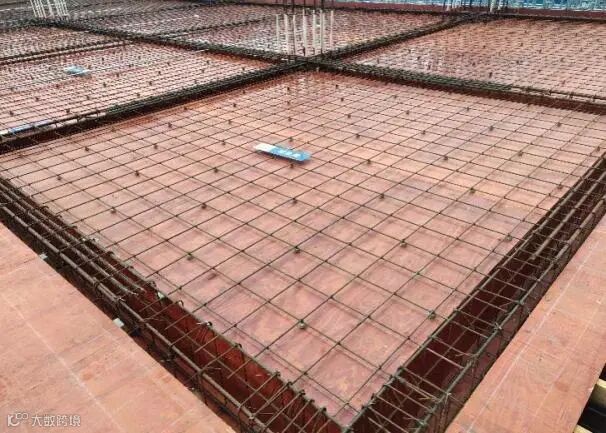

1)板底筋绑扎前,画线控制间距,起步筋50mm,然后按图纸间距一一标记。

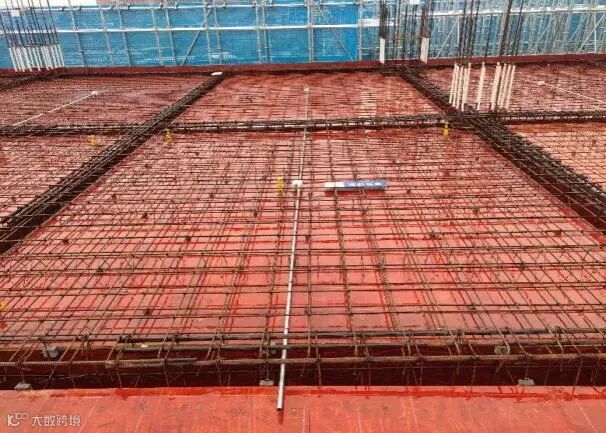

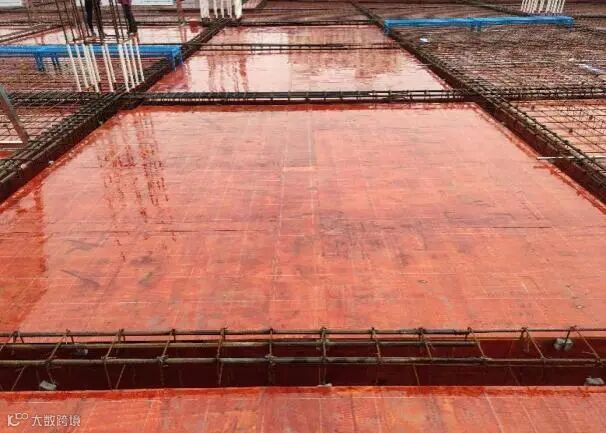

2)绑扎楼板下铁钢筋网时,板下铁短向钢筋置于下排,板上铁短向钢筋置于上排,板钢筋端头过墙体中心线且不小于5d。

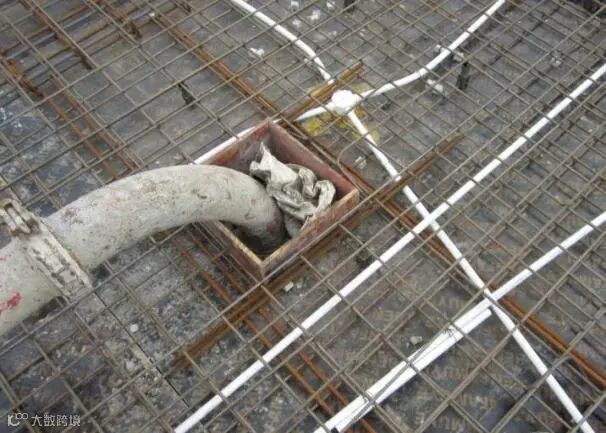

3)楼板下层下铁钢筋保护层厚度采用垫块垫置,垫块呈梅花形布置,间距不大于1000mm;根据负弯矩钢筋端头位置(距钢筋端头150mm处)放置马凳,马凳脚部不得直接搁置在模板上,防止露筋后锈蚀影响结构质量。
4)底筋除外围两根钢筋的相交点应全部绑扎外,其余各点可交错绑扎,双向板相交点需全部绑扎,负弯矩钢筋每个交点均要绑扎。

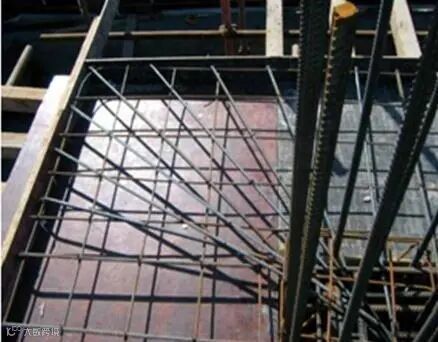

5)悬挑板阳角、单向大于4m的板面及两端外墙转角处要设置放射形加强筋,以防45°贯通直裂缝的产生,一般设置钢筋数量不应少于7¢10钢筋,长度应大于板短跨1/3,且不得小于1.5m。
6)洞口尺寸大于 300 时,按结构说明要求补强。
