2024年9月是全国第47个全国质量月,活动主题为“加强质量支撑 共建质量强国”。为扎实推进《质量强国建设刚要》的贯彻落实,夯实质量基础,强化质量管理水平提升,助力企业高质量发展,公司开展【施工质量要点课堂】,今天给大家带来主体结构-墙、柱钢筋施工质量要点。

01

墙钢筋施工质量要点

1)弹墙体外皮线、模板控制线,清理受污染甩槎钢筋。根据保护层厚度,按1:6校正甩槎立筋,如有较大位移时,应与设计方协商处理。

2)接长竖向钢筋,剪力墙同排内相邻两根竖向筋接头应相互错开,不同排相邻两根竖向钢筋接头也应相互错开。搭接接头错开500mm,机械连接接头错开35d。注意搭接接头的长度除应满1.2锚固长度外,还应满足搭接范围内通过三根水平筋。

示意图1


示意图2






3)安装预制竖向和水平梯子筋,有效控制墙体筋间距及保护层厚度(梯子筋如代替竖向钢筋,应大于墙体竖向钢筋一个规格,梯子钢筋设置3道顶棍,顶棍比墙厚小 2~4mm,端部刷防锈漆),并注意吊垂直;再绑扎暗柱和过梁钢筋,一道墙一般设置2~3个竖向梯子筋为宜,然后绑扎墙体水平筋。

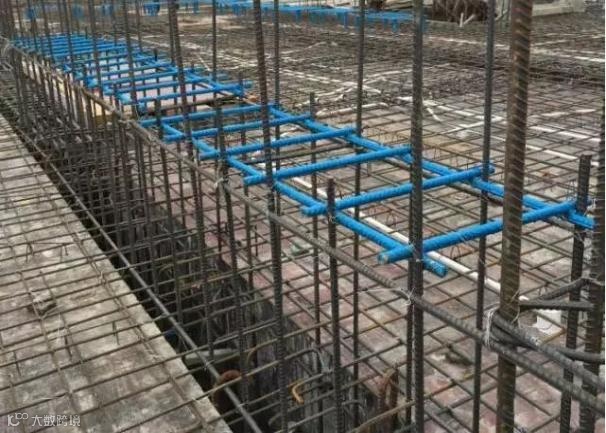

现场做法1

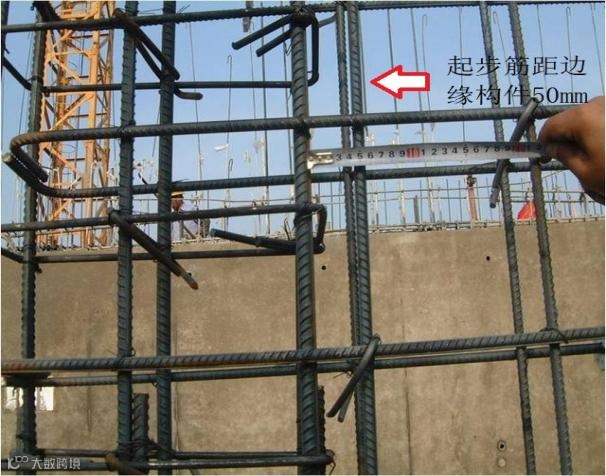

现场做法2






4)剪力墙第一根竖向分布筋在距离暗柱边缘为50mm。第一根水平分布钢筋在距离地面(基础顶面)50mm处开始布置(当与边缘构件或边框柱中箍筋位置冲突时,可置于箍筋上方)。

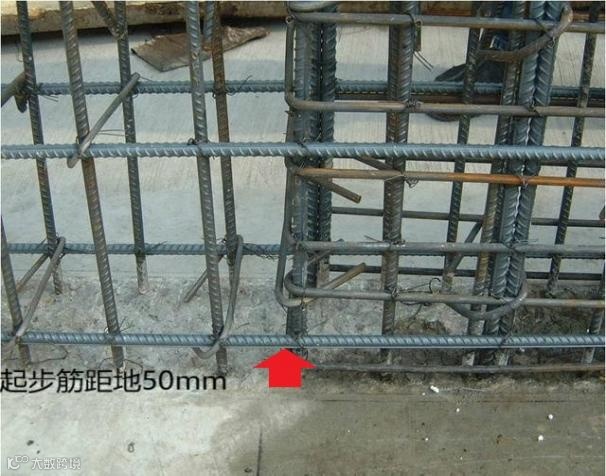

现场做法1

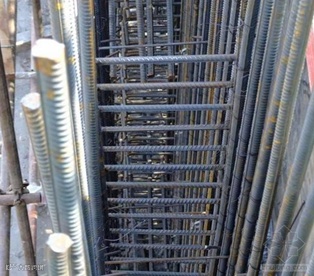

现场做法2


5)墙钢筋为双向受力钢筋,用顺扣绑扎墙体钢筋,各点交错绑扎,绑扎墙上所有交叉点,其锚固长度、搭接长度及错开要求应符合设计要求。垫块安装间距应不大于1000mm,呈梅花形布置。

02

柱钢筋施工质量要点

1)箍筋的弯钩处宜沿柱纵筋顺时针或逆时针方向顺序排布,并绑扎牢固。

2)定位卡具刚度须满足要求,柱截面较大时,应采取内撑筋加固,可重复使用。有效控制主筋间距,保护层厚度。

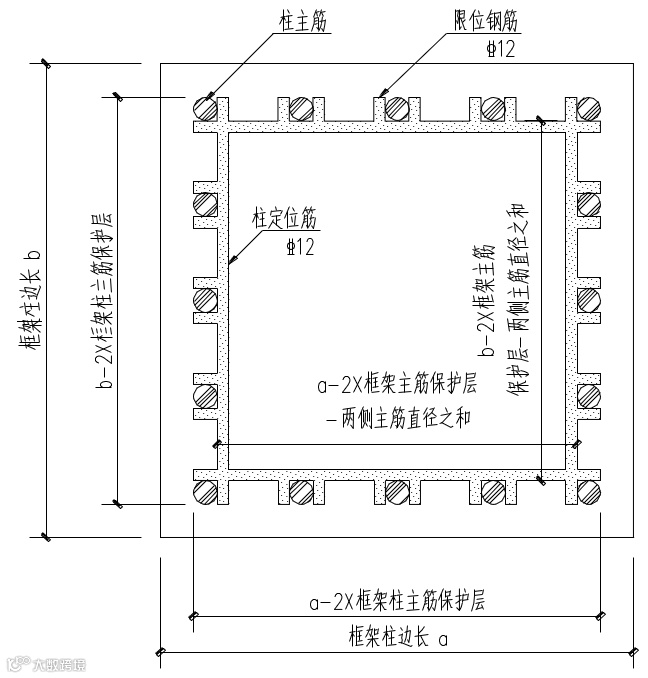

示意图1

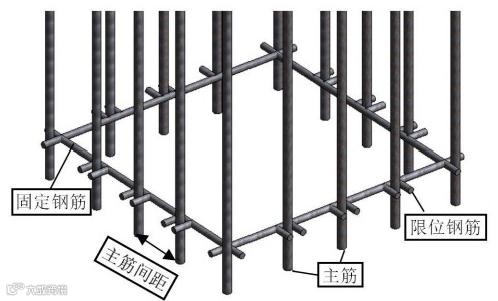

示意图2


3)框架节点核心区内均必须设置水平箍筋。有抗震设防要求的,必须按施工图设计文件中的要求配置复合箍筋,不得随意减少。

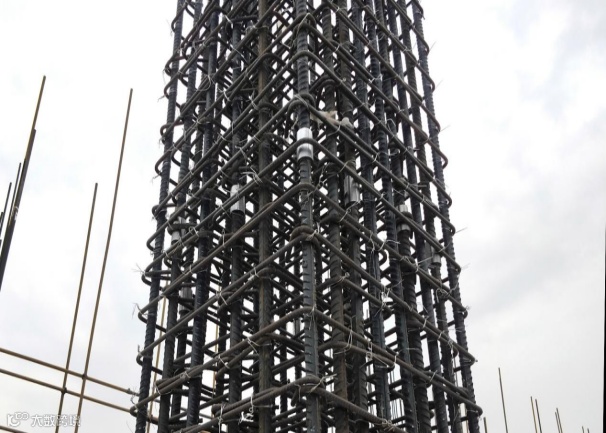

现场做法


 4)柱的端部要进行加密。柱加密区长度应取柱截面长边尺寸(或圆形截面直径)、柱净高的1/6和500mm中的最大值,当有刚性地面时,除柱端箍筋加密区外尚应在刚性地面上、下各500mm的高度范围内加密。【注:最底层(一层)柱子的根部应取不小于1/3的该层柱净高】

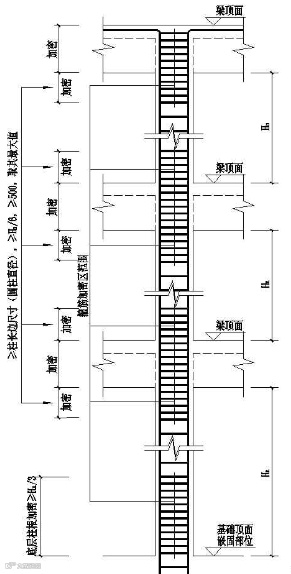

示意图


5)柱钢筋绑扎要求画线绑扎,箍筋钢筋间距满足设计规范要求,箍筋与每根主筋相交位置绑扎到位,严禁跳绑。

现场做法
