随着国家“双碳”目标深入推进
屋顶光伏市场正踏上蓬勃发展的快车道
中铁七局揭阳光伏项目

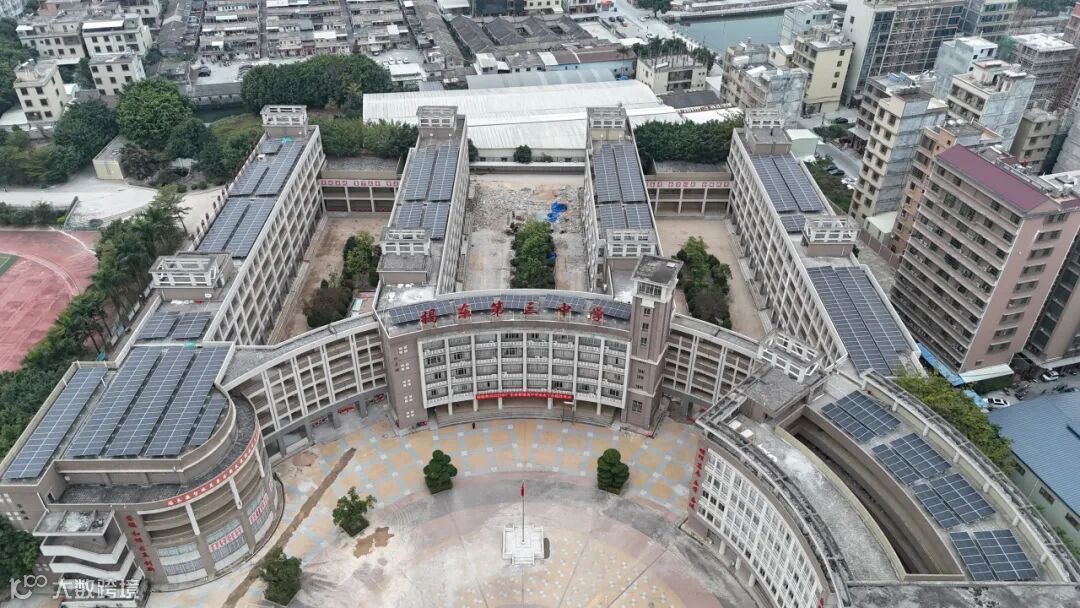

位于广东省揭阳市
项目屋顶面积为103.41万㎡
可利用面积为76.53万㎡
设计总装机容量约为1.53万kw
标准总发电量约为1.9亿kwh
眼下,项目建设正“满弓劲发”
采取“分片发电,就近并网”技术方案
通过“自发自用、余电上网”模式
用阳光赋能揭阳市绿色发展
加快构建
“清洁低碳、安全高效、智能创新”
的现代能源保障体系
打造广东省重要的清洁能源基地
奋战正酣:解锁项目“建设密码”
项目工点分布在
榕城区、揭东区、揭西县
40个乡镇上千处点位
屋顶资源分布较为分散
涉及产权单位数量众多
项目团队分区域成立3个分部
设立负责人
配置技术人员和协调人员
按屋顶类型
将工点划分为教育建筑、政府单位
医疗建筑、国有企业、事业单位
5条“生产线”
围绕资源配置方案、标准化施工流程
关键工序质控要点
建立全链条的标准化作业程序
减少重复协调成本
有效提升施工效率
编发《分布式光伏施工工艺手册》
涵盖屋顶清理、基础定位
化学锚栓安装
支架安装、光伏组件安装等九个方面
合理调配资源配置
推动“设计优化、材料预制、手续办理”等“多工序并行”

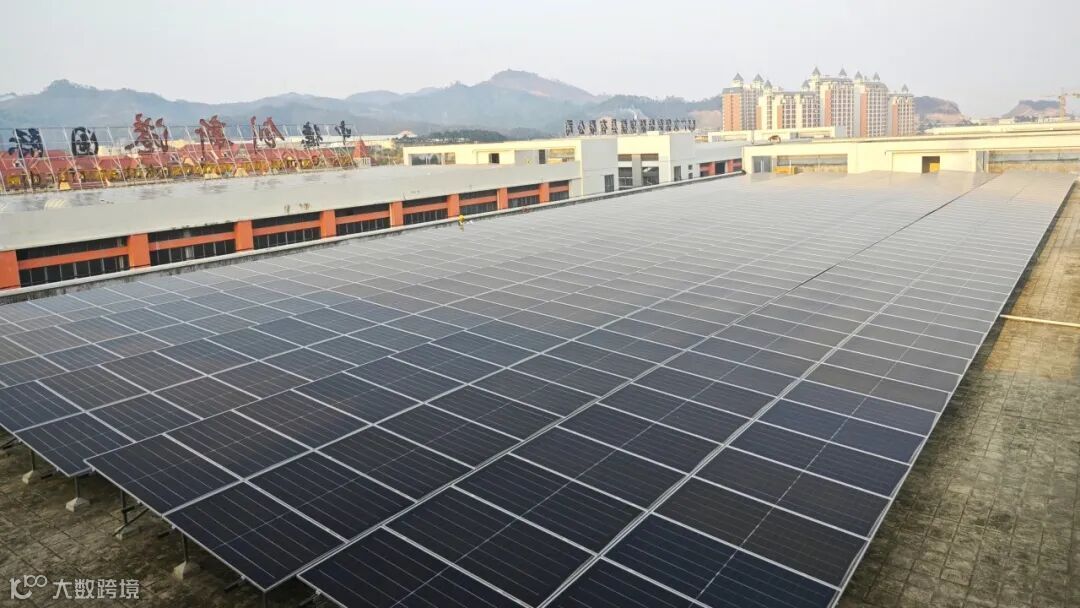

针对学校屋顶、政府单位
企事业单位等施工点位
实行“白天勘测+夜间规划+周末施工”
工作机制
利用宝贵的上下班空隙
采用“早上班一小时,晚下班一小时”
作业模式
以高效、精准、优质的规划设计
为施工抢出宝贵时间
特别在寒暑假
教育资源施工的高峰时期
采用流水化作业,各区域全力冲刺
同步推进上百处点位
为项目如期实现并网目标奠定坚实基础
技术赋能:光伏屋顶“向阳而生”

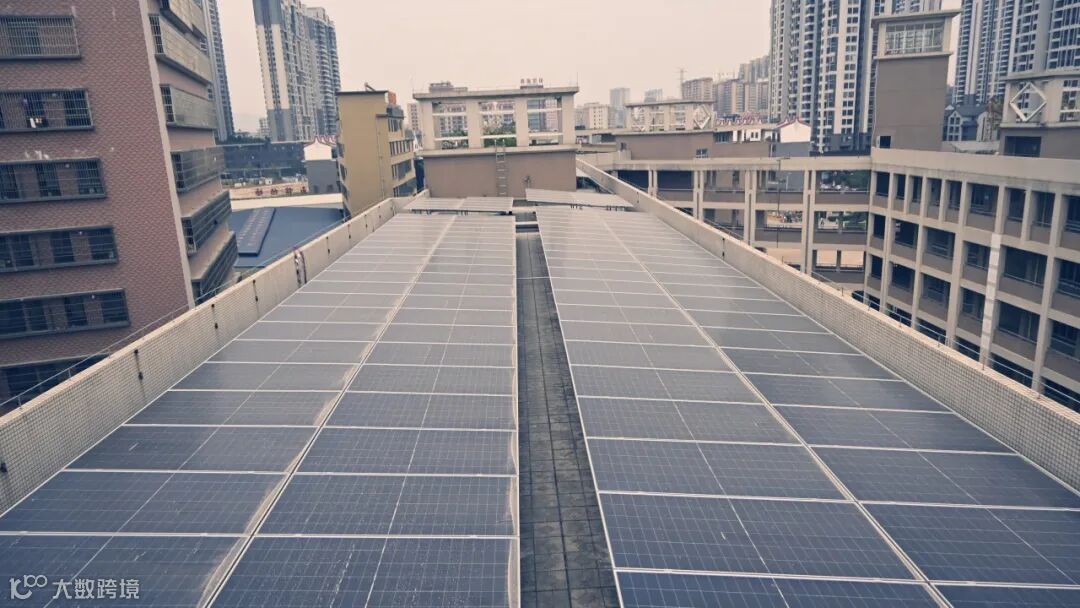

各点位屋顶结构情况复杂
多不规整
存在自身阴影遮挡
项目团队依托无人机飞行采集影像技术

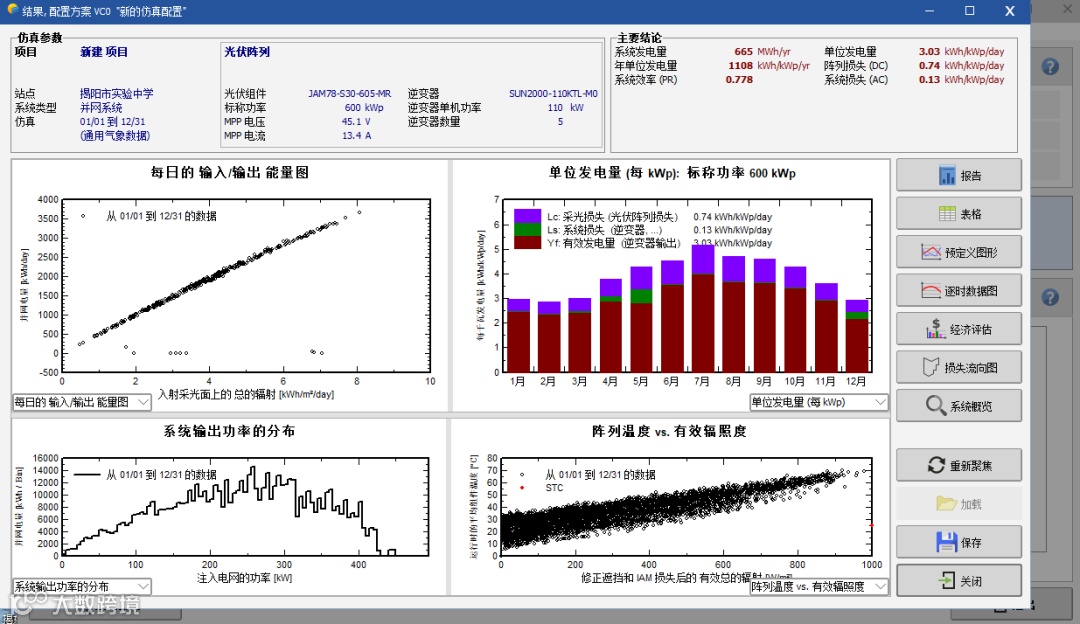

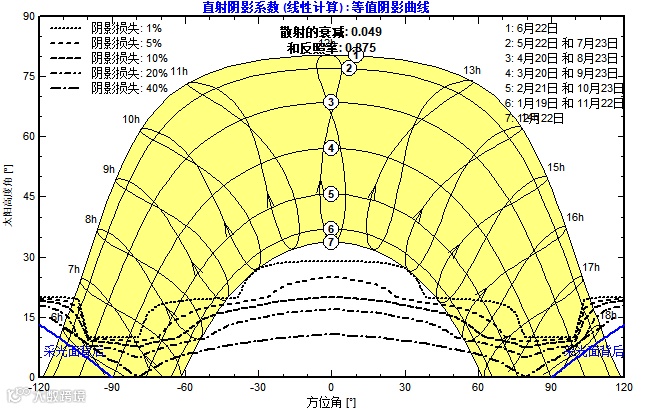

和PVsyst软件阴影分析技术
建立Dasviewer实景三维模型
优化设计方案
选择最佳布置位置
减小施工难度 降低安全风险
提高发电效率
针对屋顶光伏项目
“小批量、多批次”的构件需求
自主建成“精准加工、高效生产”的
钢构件专属生产线
即时启动生产 2-3天即可交付
平均周期较外采模式
缩短70%以上

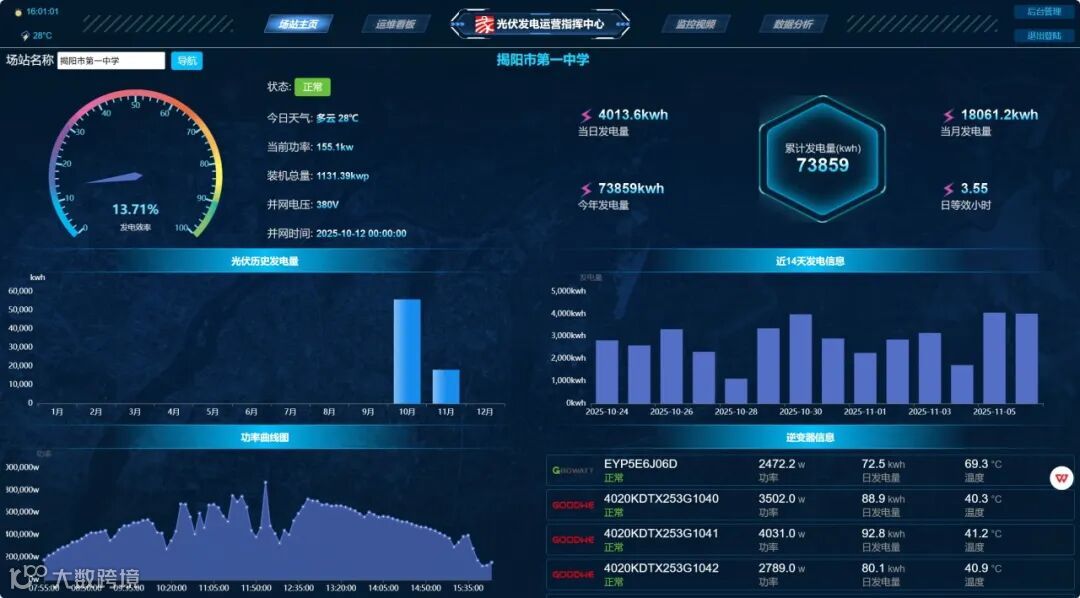

自主研发管理端光伏发电运营指挥中心及智慧光伏app
可实时查看各光伏发电站的
设备运行状态、发电量等数据
一旦发现某发电站功
率曲线异常、发电量下降等问题
智能运维系统可自动识别故障点
并生成初步维护工单方案
运维人员2小时内到达现场
48小时内解决故障问题
确保电站正常运行率不低于99%
生态账本:全力打造“绿色电站”
屋顶空间集约利用
不占用地面生产空间
既保持原有格局
又提供安全可靠的清洁能源
施工前
由具有国家CMA资质的检测机构
实地开展屋顶光伏工程承载力检测
检测合格后才能开展工程建设
保证建筑物的结构安全
施工过程中
严格按照混凝土后锚固技术标准
采用化学锚栓的形式进行安装
在不对屋顶结构造成影响的前提下
确保施工质量
严格执行“三检制”
遵循定整改责任人、定整改措施
定整改完成时间
定整改完成人、定整改验收人
“五定”原则
建立事故隐患内部报告奖励制度
截至目前
分部、分项工程验收合格率为100%
单位工程一次验收合格率100%
已完成并网点位179处
质量合格率达到100%
总装机容量达26.5兆瓦(MW)
覆盖面积11.5万平方米
累计发电量突破1307万度
减少二氧化碳排放约1.02万吨
相当于节约标准煤约4000吨
环保效益与能源效益成效显著
面向未来
项目团队将
进一步拓展光伏应用场景
提升清洁能源的综合利用效率与实用价值
为揭阳市发展提供稳定绿色电力保障
信息来源:中铁七局党委宣传部、电务公司
