项目进度管理需要七个步骤组成:即:规划进度、工作定义、工作顺序安排、工作资源估算、工作时间估算、进度计划制定、进度控制。其中工作定义是基础,工作定义应依据进度管理计划、项目范围说明书、工作分解结构、环境因素和组织过程资产做出。工作定义有分解法、模板法、滚动式规划、专家判断等。工作定义的成果表现形式为工作清单、工作属性、里程碑清单、修正的工作分解结构等。
结合公司业务特点,项目进度管理的工作定义大致分三类,一是任务目标明确、工作边界清晰、时间变化不大的业务,宜采用分解法、模板法,如施工图、测绘、地勘、规划核实等业务;一类是任务方向明确,目标具有多重性,工作边界和时间均有较大弹性的业务,宜采用滚动式规划方法,如规划、方案设计等业务;还有一类是任务目标不清晰、工作边界和时间均无底的业务,宜采用专家判断法,如解读政策文件而形成的新业务等。目前公司实行的4个1/4节点+X工作定义和1+N汇报模式是适合创造性定制服务产品的管控分解方法,具有随机应变的优点,无论目标、工作边界和时间是否确定均实用,大家也易于理解掌握和运用,是智慧的方法。其中:
4个1/4节点+X工作定义:对于规划与设计,我理解为,收资与现场调研并形成汇编报告,为第一个节点;分析提炼产生构思方案,在技术指导下明确方向、目标、路径,与业主沟通形成共识,为第二个节点;各专业讨论和专家咨询指导,充实完善构思形成初步方案,为第三个节点;向业主掌舵人汇报确认方案、配齐各专业方案形成报审成果为第四个节点,到此创意工作基本完成。+x就是专家技术评审修改完善、行政审查修改完善和报批工作。4个1/4节点时间为项目组可控时间,是人力资源调配的依据。+X时间为项目组不可控时间,是主创师调剂的机会。当然不同的项目也有不同的工作节点定义,应有多种选择,具体由项目经理根据高效工作原则明确。
1+N汇报模式:我理解为,上级安排的工作,完成或遇到困难时候须第一时间直接向你的上级领导或安排人汇报,如果你的上级领导不予重视或者不能解决,便可以向你的上级的上级汇报,以此类推,直到解决问题为止。总之坚持不懈求得问题解决以有效率推进工作是设计师的职业操守,不能隐藏问题而拖延项目生产推进,也不能取消问题让项目带病推进。
我们发扬公司项目管理的优良方法,结合项目进度管理七步法,面对当前的形势与任务,改进管理工作,提高管理成效,切实管好项目生产。

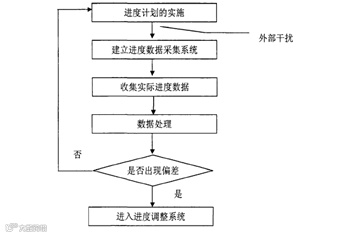

对于任何一个项目来说,工程项目进度管理与成本、质量密切相连,建设工程是在动态条件下实施,因此必须是一个动态的管理过程。本章分为四个小节,分别从进度管理的定义与顺序安排、工作资源和时间度计划的估算、进度制定再到进度控制这几个方面来学习。然而我们制定计划头疼的是“计划没有变化快”,在实际工作中,遇到太多制定的计划并没有如期进行,导致结果不达预期的情况。一个计划要能有效落地,除了前三节讲的进度目标的分析、论证和进度计划的编制,还要对项目进度控制。下面给大家着重分享对项目进度控制的理解。计划的编制是为了指导目标的进度,及时发现偏差进行预警,那么就需要先了解项目进度监测系统过程:

1、进度计划执行中的跟踪检查
2、实际进度数据的加工处理
3、实际进度与计划进度的对比分析:1)横道图比较法,2)前锋线比较法,3)S形曲线比较法,4)香蕉曲线比较法,5)列表比较法。

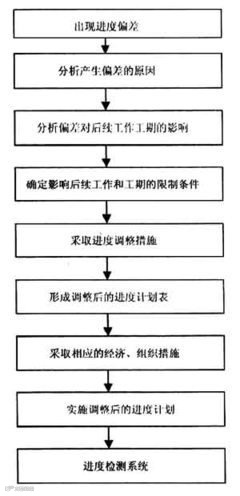

要学会项目进度调整系统:

项目进度管理,是指采用科学的方法确定进度目标,要在规定的时间内,制定出合理、经济的进度计划,然后在该计划的执行过程中,检查实际进度是否与计划进度相一致,保证项目按时完成。
