5月11日至14日,公司对晋北区域各项目开展安全检查。督导协调在建项目工程进度和难点问题,检查调研在运项目安全生产现状和提质增效方案。公司安全总监、生产基建部主任刘江带队开展安全检查。

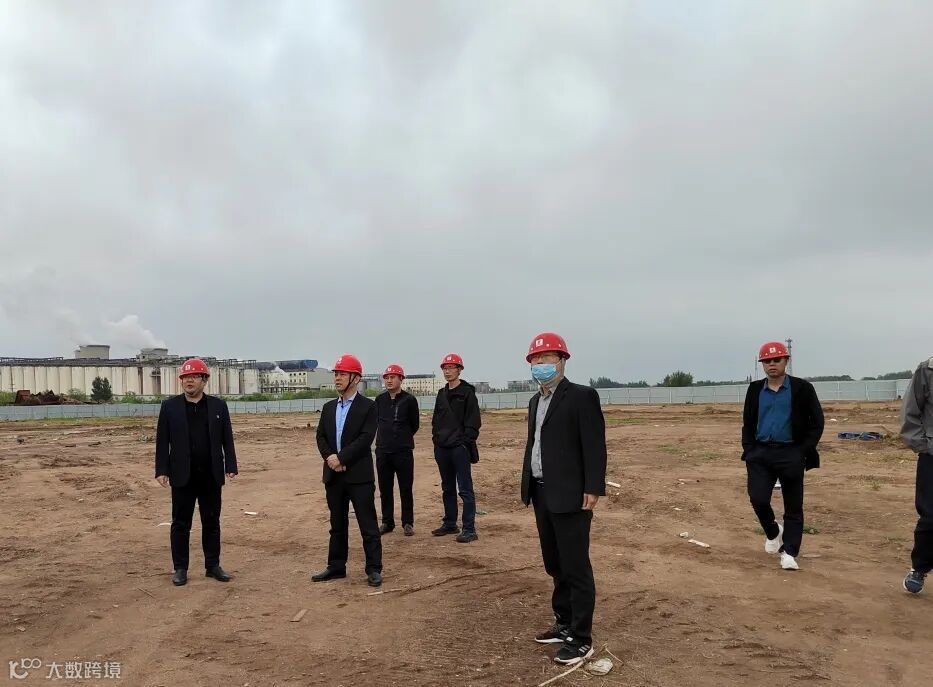

5月11日,现场查看了原平生物质制气项目建设情况。要求原平公司一是加快项目建设进度,确保里程碑节点计划如期完成。二是做好生物质制气与氧化铝焙烧相结合科创项目申报工作。三是做好风、光、储、综合智慧能源等新项目前期开发工作。
5月12日,对偏关慧能风电场进行安全检查,并深度研讨风机提质增效方案。要求慧能风电场一是继续抓好风险管控、隐患排查治理、经验反馈等安全管理工作;二是策划好停电预试“三措两案”,确保高质量完成年度重点技术监督项目;三是加大对运行数据研究分析力度,深挖风机发电潜力。
5月13日,对怀仁项目组织召开生产协调现场办公会。要求各项目一是做好防疫常态化管理、承包商管理、现场督察检查等安全工作,确保项目施工安全高效。二是对送出工程、接入方案、设备订货排产等关键问题要专人负责、重点攻关,确保6.30并网目标不动摇。三是根据工程进度提前策划运维方案,介入生产准备,确保工程建设与生产运营无缝衔接。

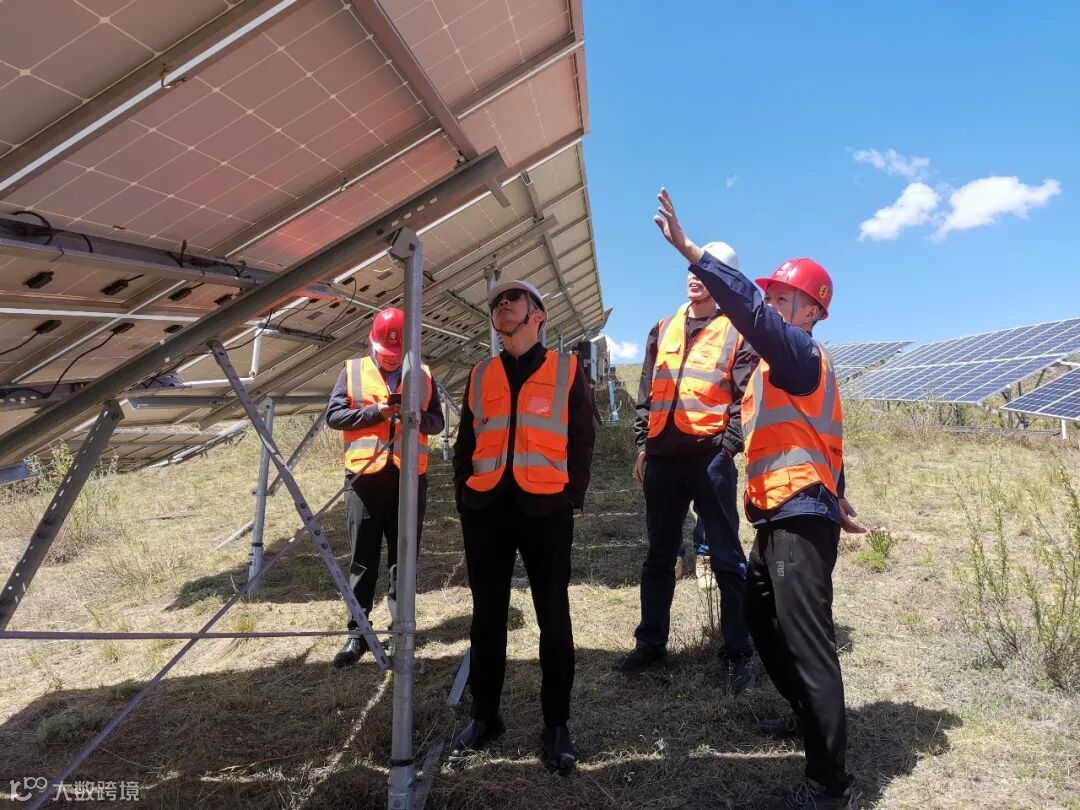

5月14日,对大同佳鑫和裴家洼电站进行安全检查,并实地查看组件技改可行性。要求两电站一是继续保持安全生产良好态势,夯实基础管理工作。二是认真编审停电预试“三措两案”,确保贴合现场实际情况。三是深入分析现有组件布置方式和优化空间,确定技改可行方案。四是切实做好综合楼保温、厨房装修等电站环境改善技改工作。
