“35号铁塔恢复运行,所有风机供电正常!”12月5日12时50分,随着右玉牛心堡风电场项目经理温德志的一声汇报,历时9天的铁塔抢修任务圆满完成。

抢修成功的背后是一场与时间赛跑的应急攻坚。



险情突发,紧急响应



时间回溯至11月26日16时40分。值班员段丰敏锐发现#69至#70风机间铁塔出现倾斜迹象。“情况紧急!”他立即上报。场站人员第一时间赶赴现场,于17时10分确认35kV集电Ⅶ线#35铁塔因地基坍塌导致塔身倾斜,线路随时有短路跳闸风险。场站果断启动应急响应,10分钟内完成险情逐级上报,并于19时05分将集电Ⅶ线转入检修状态,隔离倾斜铁塔,为抢修争取关键时间。



分段抢修,力保发电



面对险情,“不能等,能抢一度是一度”成为现场共识。27日上午,由公司安全质量环保部、生产技术部、维检中心相关专业人员组成的抢修队伍奔赴现场。经勘查,铁塔位于湿陷性黄土丘边缘,地基整体塌陷,所幸塔身与导线结构尚稳。现场指挥科学决策,果断采取“分段恢复,先送上游”的策略。线路人员冒着寒风登塔拆接引线,16时28分,#67-#69风机率先恢复并网,6兆瓦负荷重新汇入电网。



稳固塔身,全线复电



倾斜的塔身仍是“悬剑”,必须尽快稳固。28日,吊车驶抵现场,施工人员系紧安全绳,在寒风中逐寸收紧钢缆,将塔身向西侧牵引,塔底向北侧牵引。历时两小时紧张作业,铁塔实现双向固定。15时44分,经绝缘测试合格,集电Ⅶ线实现全线送电,13台风机叶片再度恢复旋转。此时,距险情发生尚不足48小时。



双重保障,创新工艺



临时保障措施同步跟进,场站实施“人防+技防”双重保障。除每日三次现场巡查外,还加装了高清摄像头,并实行2小时轮班监控,实现对现场全天候、无死角守护。同时,针对湿陷性黄土地质,团队摒弃传统铁塔工艺,采用钢管杆技术,省去地基处理环节,缩短混凝土养护工期15天。



新杆组立,圆满收官

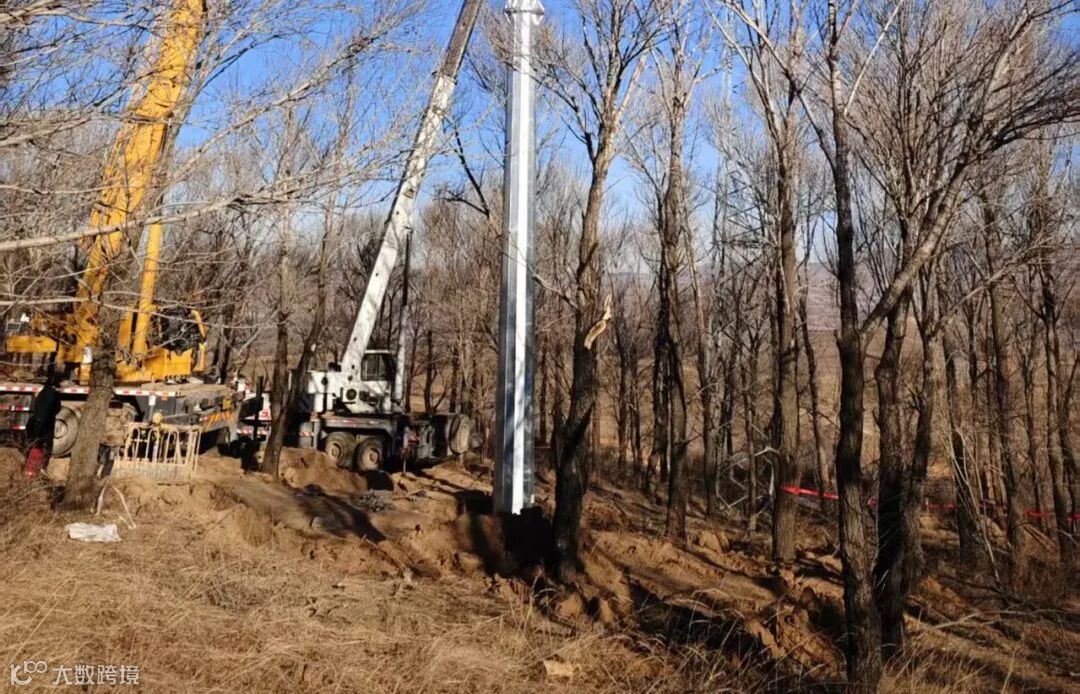

12月4日,抢修团队再度出击。10时25分停运线路后,团队高效完成新钢管杆的两节组立工作,同步拆除原铁塔导线及架空地线。12月5日11时50分,新钢管杆组立及线路架设全部完成,遥测绝缘无误后,12时50分顺利恢复运行。

本次抢修不仅是对场站应急能力的检验,更是对“度电必争”承诺的践行。通过一系列高效精准的举措,场站成功将停电时间压缩至72小时,较常规方案缩短约165小时,其间抢发电量189万千瓦时,更通过工艺创新预计挽回电量损失近480万千瓦时。

从发现险情到圆满处置,右玉牛心堡风电场团队以“时时放心不下”的责任感和“事事落实到位”的执行力,在能源保供考卷上交出了亮眼答卷。


来源 丨  能源公司

文字 丨  张宁、徐可

编辑 丨  杜   杉

初审 丨  杨   扬

复审 丨  王   艳

终审 丨  谢   鹏

【声明】内容源于网络
0
0
国家电投集团山西电力有限公司
国家电投集团山西电力有限公司成立于2017年1月,是国家电力投资集团在晋二级单位及省级单位,负责国家电投集团在山西省的“机构运转、区域规划、政府对接、市场开发、电力营销、党建联建、品牌建设”工作。
内容 692
粉丝 0
国家电投集团山西电力有限公司 国家电投集团山西电力有限公司成立于2017年1月,是国家电力投资集团在晋二级单位及省级单位,负责国家电投集团在山西省的“机构运转、区域规划、政府对接、市场开发、电力营销、党建联建、品牌建设”工作。
总阅读221
粉丝0
内容692
