在八桂壮阔的喀斯特峰林之上,一条承载着光明与希望的能源脊梁,正昂首跨越千山万壑,将发展的脉搏有力地传递至千家万户。近日,江门输变电公司承建的首条省外输电线路——广西崇左电厂一期~崇左Ⅰ、Ⅱ回220kV线路工程(标段2)Ⅱ回线顺利送电,为能源输送网络再添关键支点。
本期项目新建铁塔232基,线路全长92.5公里,途经江州区、大新县等核心区域,可为崇左市年发电量约59亿千瓦时的电力提供外送通道,极大地增强了崇左地区电网的供电能力和可靠性,为乡村振兴和边境地区能源安全提供保障。
自2024年10月7日开工以来,项目团队历时10个月鏖战,成功攻克五大建设难题:

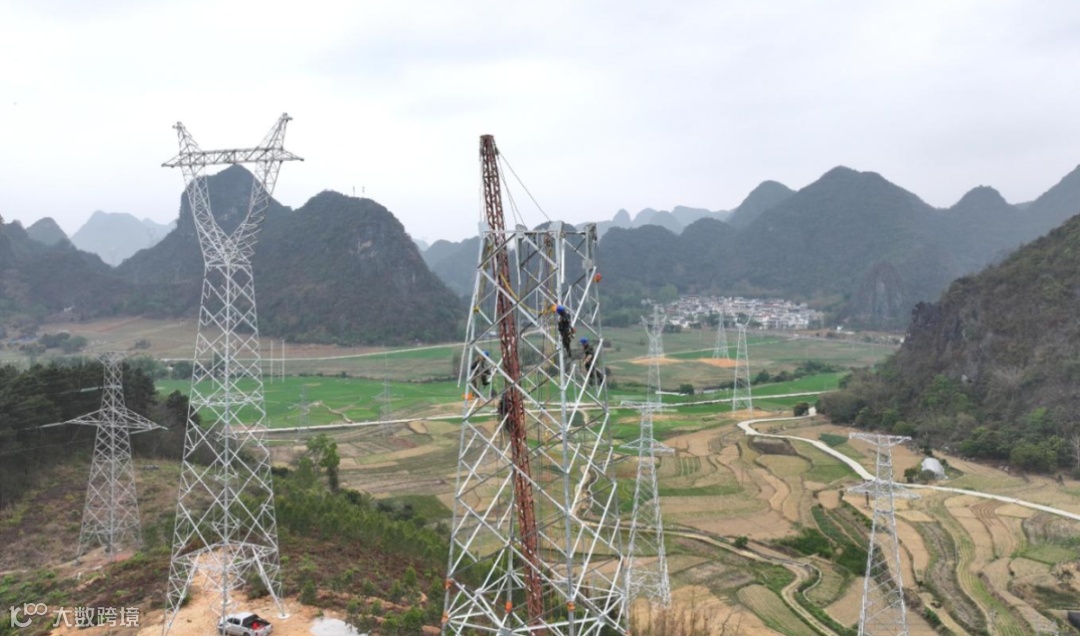

“运输难”巧化解:针对70%山地地形,创新采用“索道+无人机”立体运输体系,破解独峰塔材运输难题。
“开山难”克顽石:首创“水磨钻+液压破碎”组合工艺,硬岩基础施工效率大幅提升。

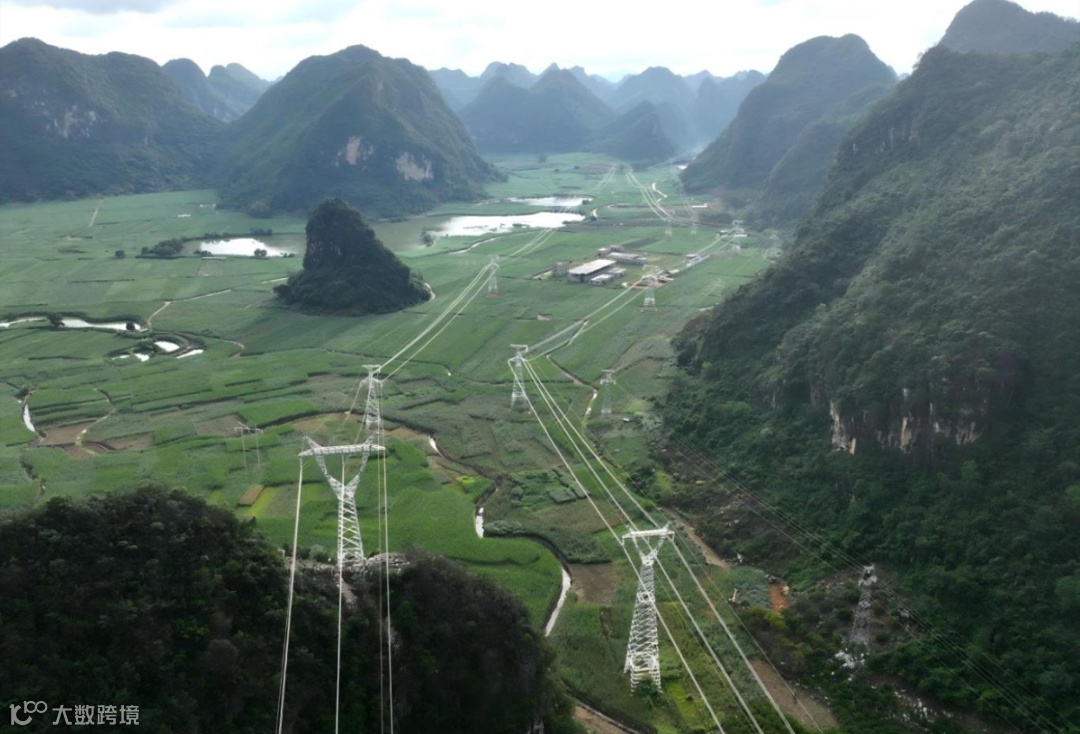

“架线难”保安全:优化73处交叉跨越方案,关键路段工期压缩33%,获业主单位通报表扬。
“青赔难”破坚冰:避开村民白天务工时间,首创“夜间恳谈+政企联动”模式,完成900余户补偿协议签订。
“管理难”有妙招:实施风险分级管控,节假日提级管理,确保在极端天气及收紧省级管控的情况下保持施工连续性,最大限度保障关键线路施工进度。
安全管控获赞誉。项目部始终将安全置于首位,以“零AB类违章”筑牢安全防线。创新研发针对牵引头、导地线断线、架线滑车的“三重保险防跑线装置”,显著提升本质安全水平,这一创新举措也得到了业主的充分肯定。
质量过硬树标杆。通过全过程严格的质量管控,工程实体质量过硬。竣工验收阶段消缺工作高效顺畅,基本实现“一次验收通过”,质量管控成效获得业主高度认可。
进度领先显效率。项目团队主动出击,构建“风险预警+部门协同+关键点控制”机制,覆盖项目前中后期全链管控,动态把控项目整体进度,提前5天竣工,打造出喀斯特地貌电网建设新速度。

巍巍群山,见证电网铁军征战的足迹;熠熠银线,织就边疆腾飞未来的经纬。这条蜿蜒于八桂奇峰秀水间的钢铁巨龙,不仅是一条输送澎湃电力的物理通道,更是江门输变电公司征战省外市场、征服复杂地质条件的“实力名片”。
投 稿:薛杰文、邓小柳
排 版:李雅颖
审 核:张晓静、梁 华

江腾电力集团“邑电达”
您身边的智慧用能服务专家
👍业务范围:
1、电力工程设计、施工、监理、物资供应和运维一揽子解决方案;
2、光伏发电、充电桩、蓄能(冷)等设施投资、建设和运营;
3、企业信息化、数字化、物联网和大数据解决方案;
4、市场化售电、电动汽车租售、电力知识培训及考证。
⛽电动汽车充电站点分布:
蓬江区:
江海区
新会区
鹤山市
台山市
开平市
恩平市
