国核设备秉持"创新引领、产业支撑、均衡发展、卓越绩效"的发展理念,持续提升发展质效,全力助推集团公司"均衡增长战略"落地。为更好地展现公司高质量发展成果,即日起,公司官微将开通"深发展"专栏,聚焦公司改革发展、科技创新与良好实践等,与广大读者分享国核设备在高质量发展进程中的探索与实践。首期将呈现国核设备一季度工作亮点,以飨读者。
项目建设

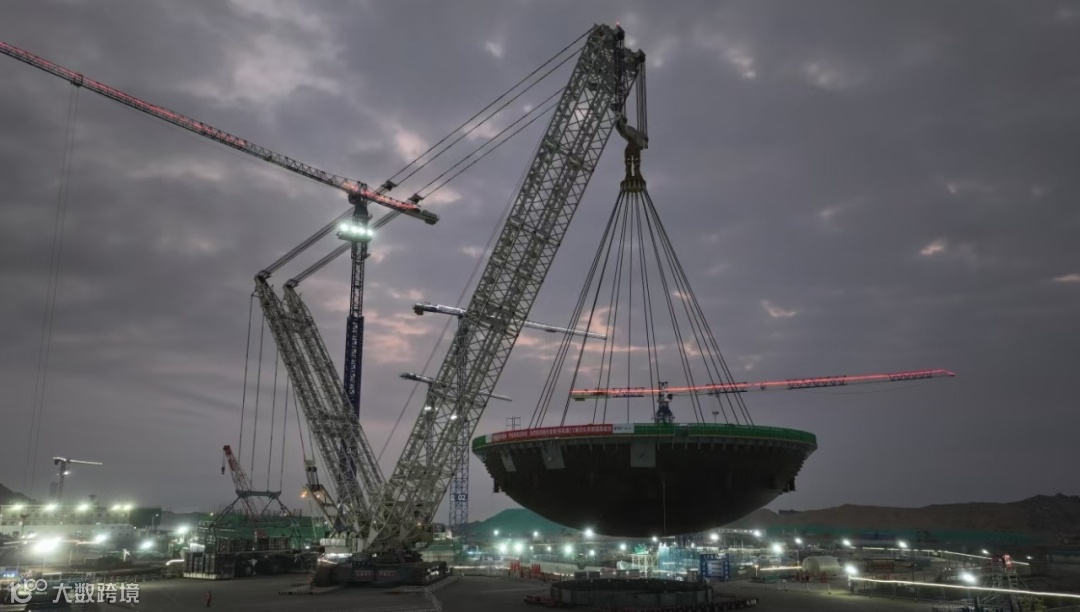

徐大堡核电项目底封头吊装现场
海阳核电项目部
海阳核电项目部坚持党建引领,构建"党建+项目施工"模式,高质量完成多项关键节点:成功实施4号机组764吨CV三环精准吊装,完成3号核岛主蒸汽贯穿件安装及4号核岛人员闸门引入;实现4号核岛CA01西腔室预埋件安装和CA55-57模块拼装等重大突破;同步推进CV筒体焊接、堆顶组件吊装等配套工程。通过"四清单"管控等创新机制,实现隐患整改率100%、关键工序一次验收合格率99.3%,为项目建设奠定坚实基础。
三门核电项目部
3号机组:创新采用“镜面辅助焊接技术”,联合设计优化方案,实现KT模块试压“零卡点”,展现技术攻坚与精细管理成效。
4号机组:成立CV3R党员突击队,运用党建联建、运输吊装一体化、风险预控等机制,高效完成CV3R精准吊装,奠定钢制安全壳施工基础。
徐大堡现场项目部
顺利完成2号机组CA04模块和1号机组CA02吊装,同步推进2号机组CA03、1号机组CV3R拼装。创新开展“党建+工程建设”模式,组建党员突击队,加快顶封头自动焊应用及2号机组CV1R、CA01吊装准备工作。
其余项目部
一季度,陆丰现场项目部顺利完成1号机组CV底封头拼装、焊接等各项前期准备工作,并于4月9日顺利吊装就位。廉江核电项目部完成2号机组CA01模块吊装就位。白龙核电项目部完成1、2号机组CV01拼装厂房钢结构主承钢柱吊装完成。
新能事业部
1.1月,钢混结合塔筒项目——安徽省宿州市埇桥区大营镇50MW风电项目全部塔筒顺利完成交付。
2.3月,锦州黑山200MW风电塔筒制造项目完成消缺工作并通过最终验收,全周期高标准完成交付。
3.3月,阜新彰武五峰300MW风电项目首套塔筒顺利完成制造并发运,同时实现现场吊装。
4.目前完成国家电投大连瓦房店谢屯200MW风电项目关键设备制造任务,实现23套风电塔筒的高质量交付。
加工制造
01
廉江核电1号机组上部人员闸门产品完成加工制造并顺利发货。
02
廉江核电1号机组KB36/Q305核级机械模块完成制造并顺利发货。
03
廉江核电1号机组结构模块CA3X/5X产品完成制造并顺利发货。
04
海阳核电4号机组IHP产品完成制造并顺利发货。
05
海阳核电5号机组钢制安全壳底封头、筒体1环完成制造。
06
白龙核电项目1号机组钢制安全壳底封头完成制造,首批物项已顺利发运。
07
白龙核电1号机组钢制安全壳筒体1环完成制造。
08
三门核电4号机组IHP产品完成制造。
09
徐大堡核电1号机组结构模块CA3X/5X产品完成制造。
10
漳州核电3号机组设备闸门-弹性连接件完成制造并顺利出厂。

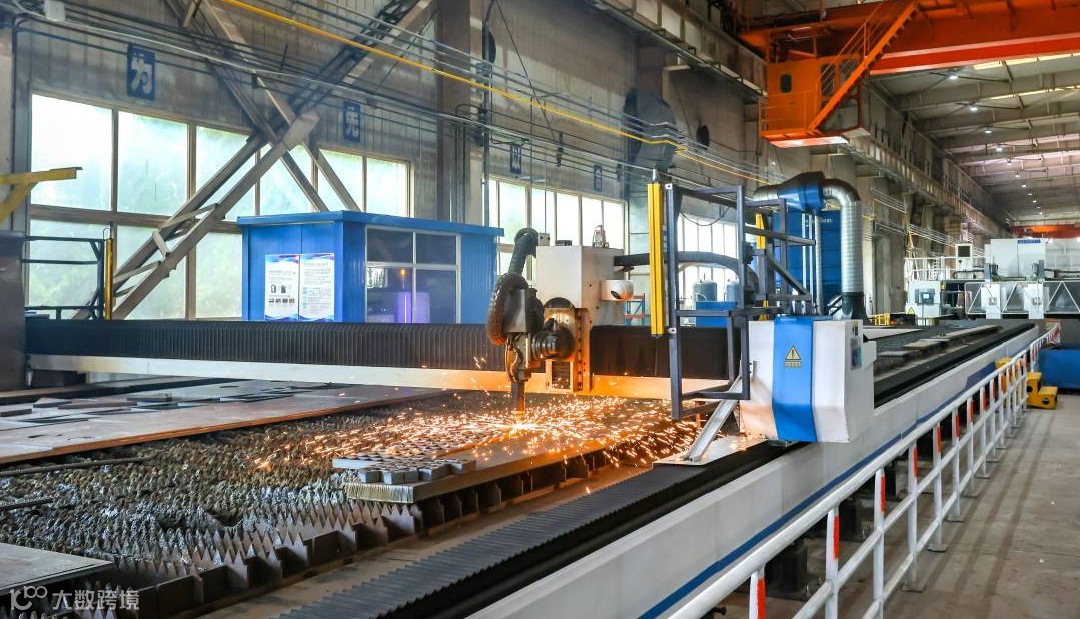

下料车间正在全力冲刺生产任务
面对白龙1号机组等5台机组共188张筒体板和封头板的紧急任务,下料车间克服供应链延迟影响,采用"挂图作战"模式,将任务细化到日、责任落实到人,通过两班倒、生产数据实时可视化等措施,形成高效协同机制。通过流程优化,车间产能提升20%,为按期交付提供了有力保障。
市场开发
⏩国际市场,成功中标ITER窗口插件制造及维护项目,首次参与全球竞标即实现重大突破,持续巩固在装备制造领域的竞争力。
⏩国内市场,中标同位素工程密封门和机械贯穿件两大核心设备订单,中核动力院同位素堆工程是国内首个医用同位素专用生产堆,也是全球功率最高的溶液型医用同位素生产。
审 定 | 桑彦青
校 审 | 潘晶晶
编 辑 | 孙珽耀
素 材 | 计划与项目管理部、生产技术部、市场部、新能事业部
