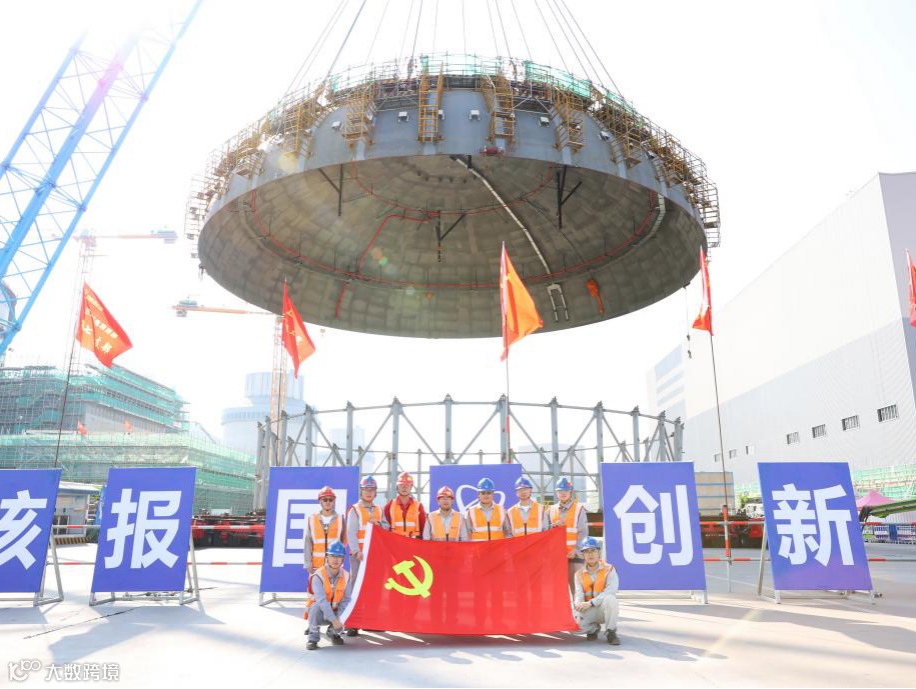

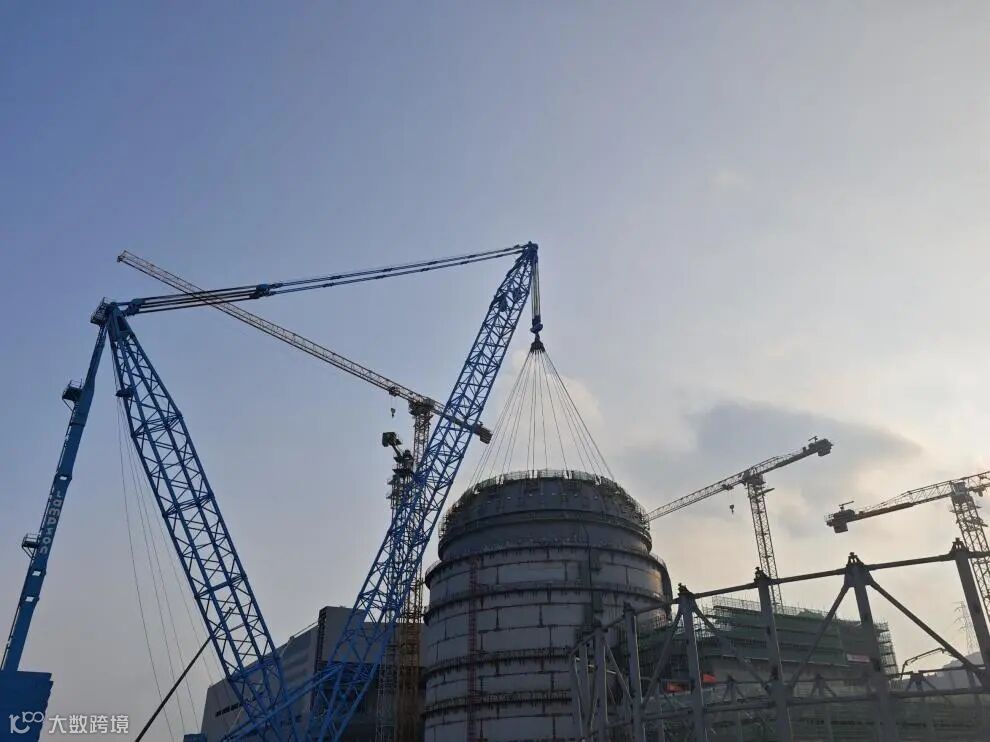

9月6日16时52分,由国核设备承制的三门核电3号机组钢制安全壳顶封头(以下简称“CVTH”)顺利吊装就位。

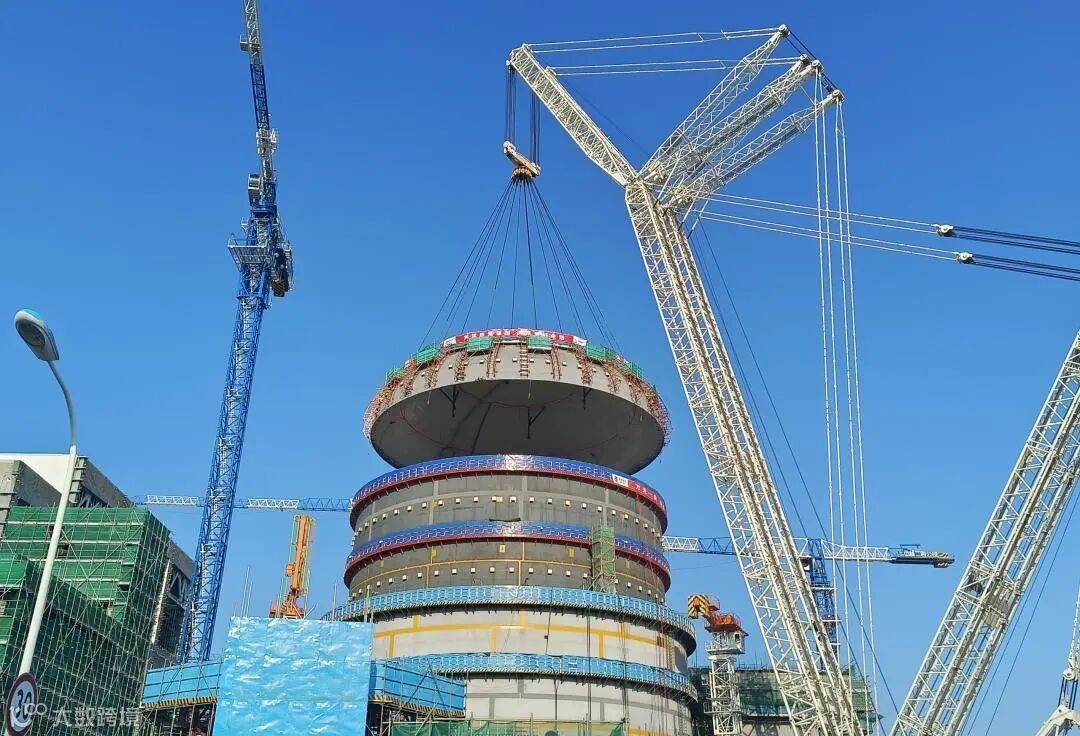

9月7日16时39分,由国核设备承制的海阳核电二期工程3号机组CVTH顺利吊装就位。
为顺利完成吊装节点,国核设备积极组织参与CVTH就位沙盘推演,制定有效的风险应对措施。两项目部党支部充分发挥党组织战斗堡垒作用和党员先锋模范作用,联合有关参建单位成立联合突击队。通过党建联建推进各参建单位密切协同,主动作为,合力攻坚,共同保障节点目标实现。
两次吊装,国核设备汲取钢制安全壳筒体一环、二环、三环、四环吊装实践经验,制定了运输吊装一体化计划,并通过工程日例会跟踪推进,在保证安全、质量的前提下,优化施工逻辑,提高衔接效率,为关键路径施工创造了良好先行条件,为其他CV模块及大件吊装积累了宝贵经验。
后续,国核设备将继续落实党的二十大“积极安全有序发展核电”战略部署,秉持国家电投“绿色 创新 融合 真信 真干 真成”核心价值观,高效推进模块化施工,高标准、高质量推进后续核电工程项目建设。
