桥梁快速拆建技术与智能装备
已成功应用桥梁快速拆建技术与智能装备的项目

上海S26公路入城段7标高架桥BDLK1-3连续梁快速移除示范项目

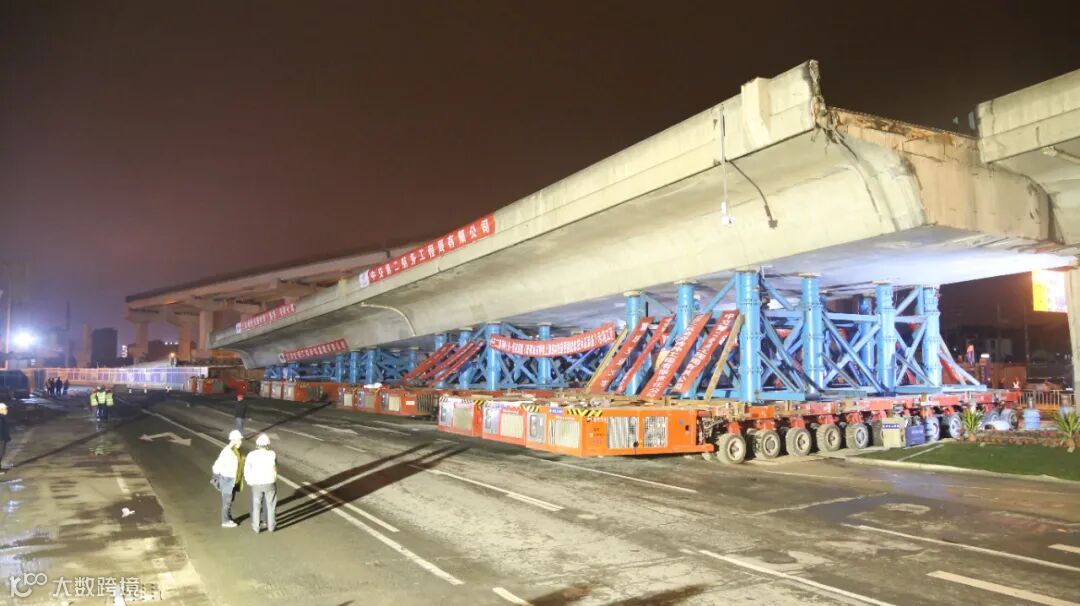

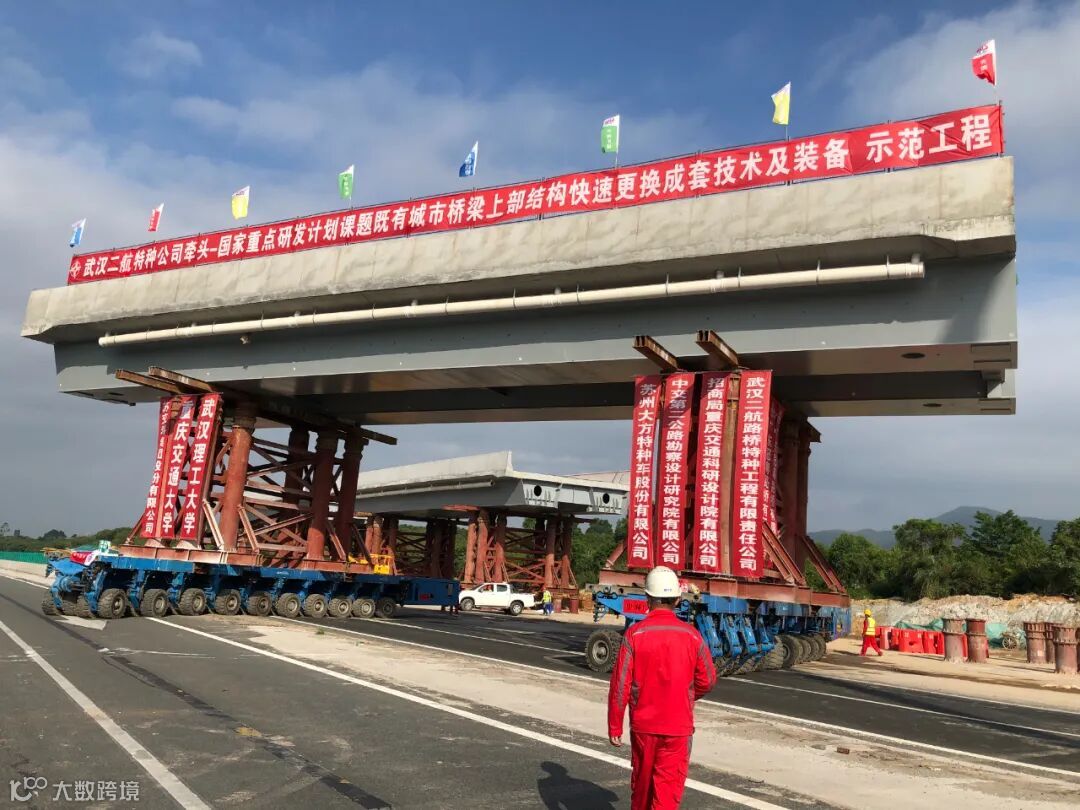

上海北翟路高架桥BDLK1-3为3×33米等截面单箱三室预应力混凝土曲线连续梁,桥面宽18米,底宽10.4米,梁高2.2米,桥面横坡2%、纵坡4.5%,梁体平面曲率半径450米,下部结构为分离式双柱式桥墩,埋置式承台,钻孔灌注桩,全桥重约4400吨。公司采用先进的SPMT模块车智能快速移运技术,将梁体分成三段,分别采用中心支撑、简支支撑、连续支撑的方式快速移除,其中单体重量达3050吨,梁段长67.5米,为世界桥梁整体移运最大重量。该工程为国家重大研发计划项目“城市典型交通基础设施运维安全关键技术研究”科技示范项目。

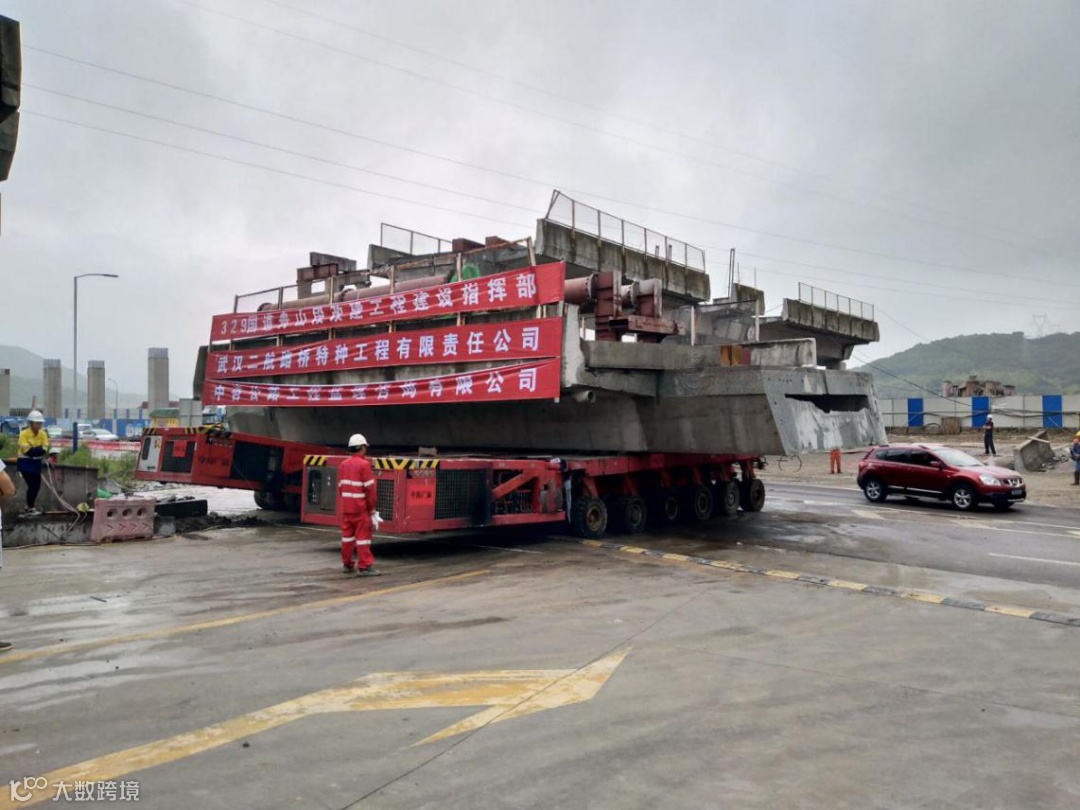

舟山73省道B匝道桥为9联曲线连续箱梁桥,一联4跨,其中第三联跨329国道,桥下净空6米~8米。329国道为舟山市内比较繁忙的要道,施工期间不得长时间中断交通。公司采用连续下放千斤顶整跨下放、SPMT模块车快速移运的方式拆除,单跨拆除仅中断桥下交通10分钟,社会效益显著。

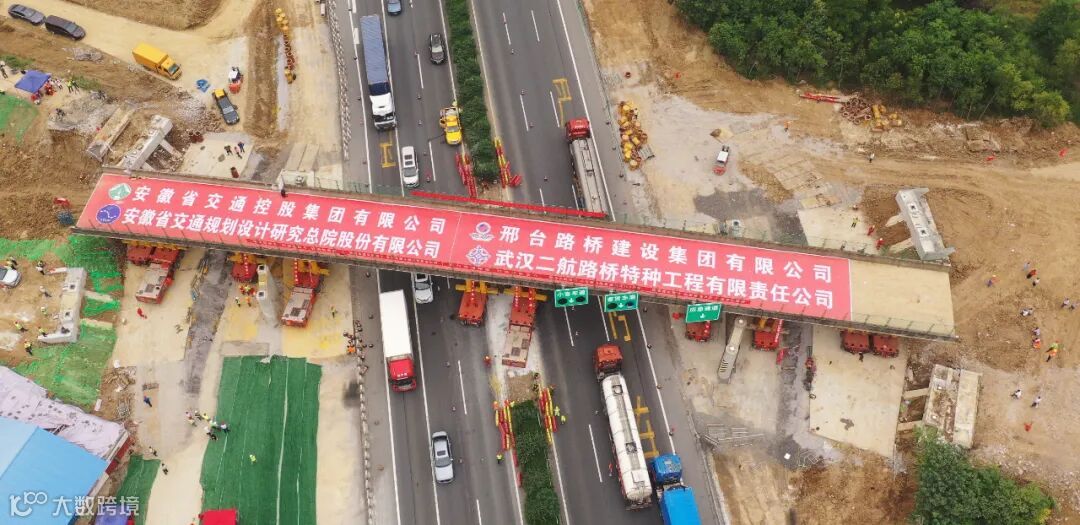

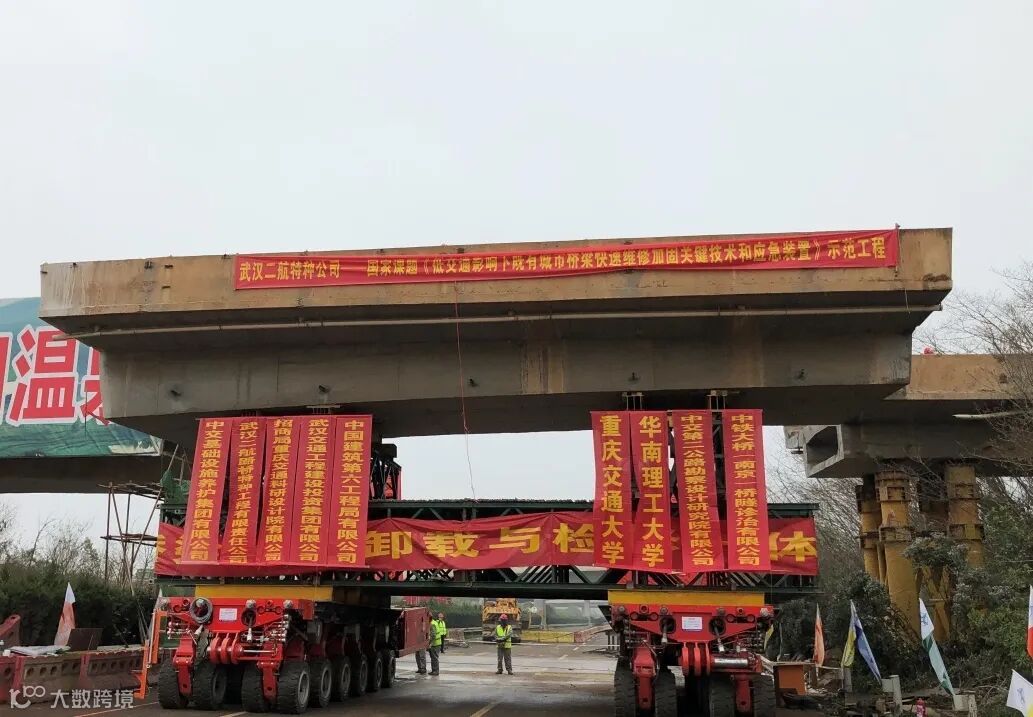

武汉市四环线龚家铺至中洲段第一合同段K6+470(龚家铺)、K7+700(回民公墓),正交上跨既有青郑高速。为保证复杂条件下跨线桥的快速拆除,该项目采用桥梁快速拆建技术,完成了约5米净空梁体驮运移除和约10米净空梁体的下放提运移除,下放速度5米/小时,移运时间≤1小时,占路施工时间≤6小时,实现了低交通影响、快速、安全、环保,节约了工期和建设资金,取得了重大的社会和经济效益。

沈海高速公路水口至白沙段改扩建跨线天桥快速拆除与重建项目
沈海高速公路水口至白沙段改扩建工程全长125.2公里,起点接佛开高速,终点接阳茂高速,由原来双向四车道改护建为双向八车道,因护建公路跨度,需拆除13座、新建10座跨线天桥。旧天桥按结构形式分为斜腿刚构桥、预应力连续箱梁桥、刚构拱桥、钢筋混凝土连续箱梁桥、中承式悬链线拱桥、钢筋混凝土拱桥等,新建桥梁结构形式为钢混组合梁桥。该项目采用桥梁快速拆建技术,完成了13座跨线天桥的拆除与10座跨线天桥的新建,累计移运梁体总重量15000余吨,仅耗时20个小时,实现了多座跨线天桥分批次同步拆建、每跨旧桥移除占路施工约1~5小时,每跨新桥安装占路施工约2小时。

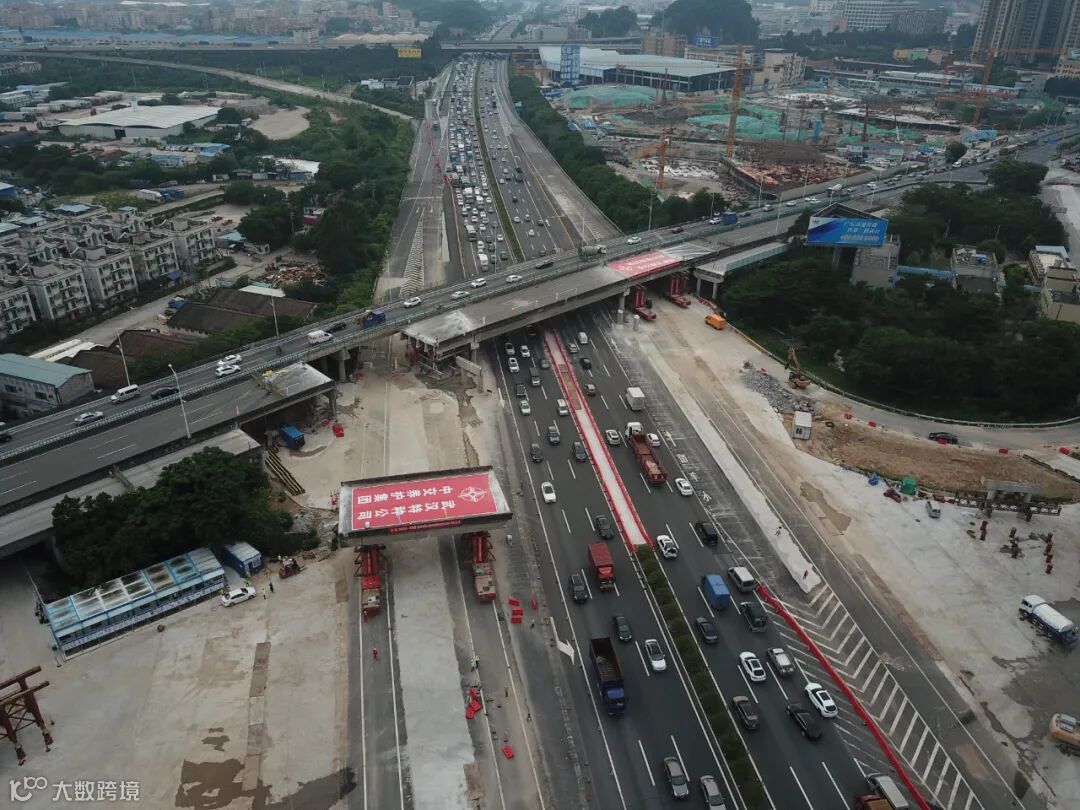

佛山里水大道跨广佛高速跨线桥快速拆除重建项目
里水大道广佛跨线桥连接广东省道盐南公路、上跨广佛高速,正处于两条“黄金动脉”的交汇处,交通异常繁忙。为缓解交通压力,提升区域道路的通行能力和服务水平,需对中、东幅桥跨路部分拆除重建,实现广佛高速标准8车道双向通行和广佛跨线桥3幅双向通行,系国内首例采用智能移运装备同步拆除多跨斜交T梁。累计使用智能移运装备拆除旧桥梁体10跨、墩柱3座,总重达4350吨,单体最重超过1300吨,仅在夜间累计借用广佛高速公路主路施工10个小时,全程未中断交通,无粉尘、噪音污染下完成。

合六叶高速公路改扩建项目K673+263.34跨线桥转体利用项目
合肥市肥西县高店乡境内的G40沪陕高速公路K673+263处,是一座20米+25米+25米+20米四跨等截面现浇连续箱梁,原桥梁与高速公路斜交成28度,桥下只能通行六车道,桥梁全长96米,桥梁宽8.5米,桥梁重1500吨。不同于传统的施工组织模式,桥梁快速拆建成套技术及装备的成功应用,大幅降低了反复吊装、装卸和转运引起的能耗,减少了大型用电设施的使用频率,且全程占道施工时间短、无噪音粉尘污染、旧桥资源得以再利用,从源头上达到了降低总体投资、全面节能减排、保护生态环境的目标。

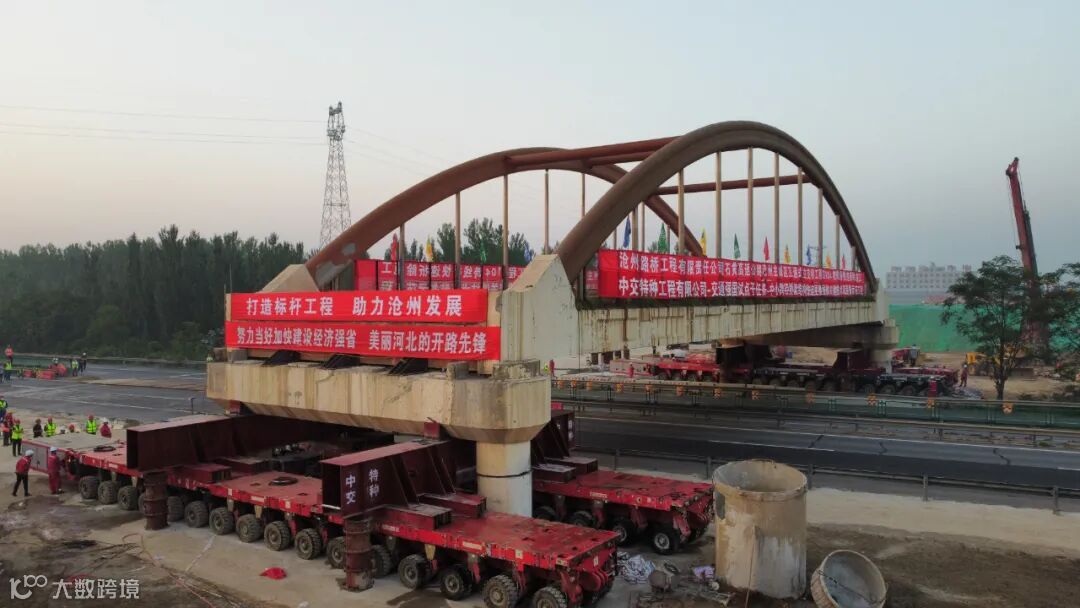

石黄高速公路沧州主城区互通式立交工程跨线桥快速拆建项目
