今年以来,海高集团全面落实中央关于“六保”“六稳”的工作部署,深入开展“防疫情、促项目,大干一百天”活动,着力推进重大工程项目建设。文化大厦项目建设稳步推进。

项目进展
今年2月份以来,文化大厦项目部克服疫情影响,顺利完成各月度工作计划,以“安全、高效、有序”的稳步推进项目建设,顺利完成裙楼、A塔13层、B塔12层土建施工,完成产值约7500万元,为实现项目年底主体封顶奠定了坚实的基础。
图·2020年1月现场情况(春节前)
图·目前裙楼已完成主体施工

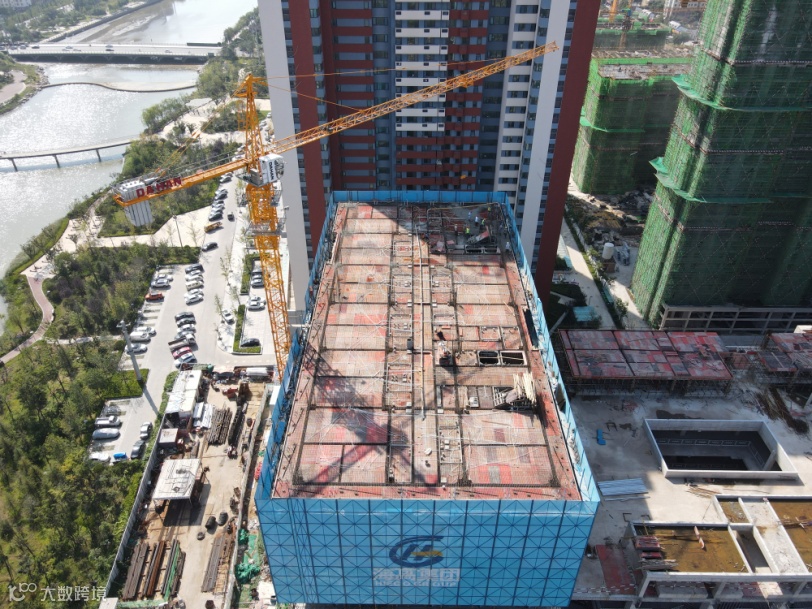

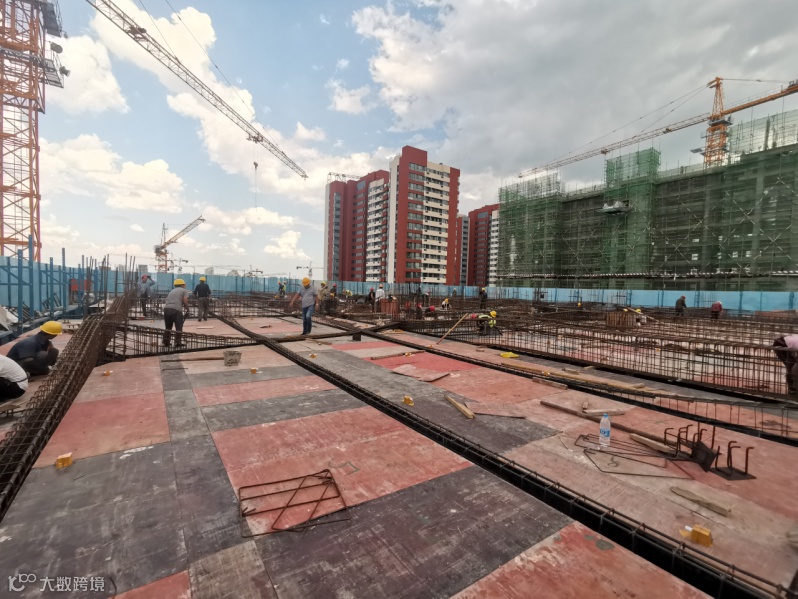

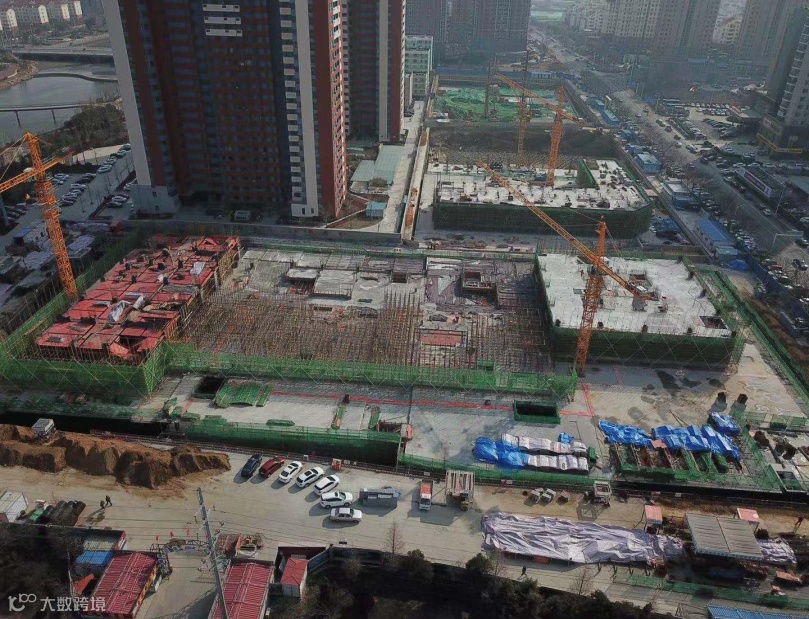

图·A塔楼正在进行十三层底板钢筋绑扎
图·B塔楼正在十二层底板浇筑
在施工管理过程中,文化大厦项目积极创建省级安全文明工地,充分应用VR、BIM技术,打造智慧工地。
|
|
|
|
图·现场应用VR、BIM技术,建设智慧工地
项目简介

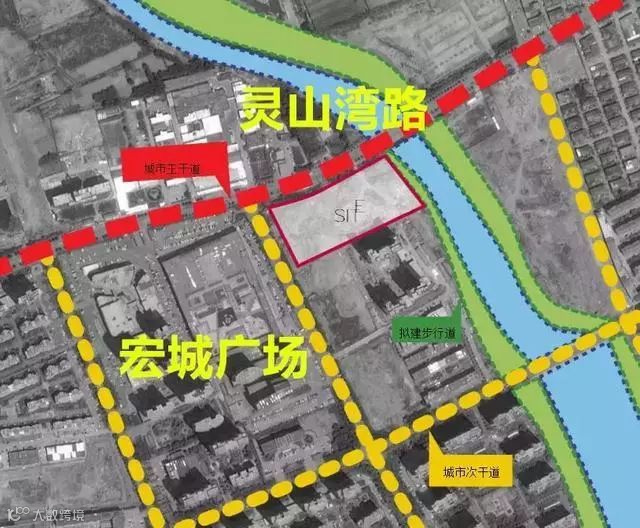

文化大厦项目位于青岛市黄岛区灵山湾路南、海南路东,总用地面积14424㎡,容积率5.30,建筑总面积98555.42㎡,总投资约7.2亿元。项目建成后可有效带动区域文化产业发展,更好的服务周边群众生活。
