自春节后复工以来

海高集团认真贯彻落实

市“项目落地年”

区“攻坚突破年”工作部署

科学谋划,统筹调度

迅速掀起百日攻坚的热潮

为全面推进年度投资建设任务

出实招、务实功、干实事




多措并举抓进度

海高集团通过及时开展周会、月会、季度会和专题会,对施工进度计划完成情况进行全面对比分析,锻长板、补短板、促提升;抢抓春季施工黄金期,周末施工不停歇,全面加快施工进度。





重点项目进展

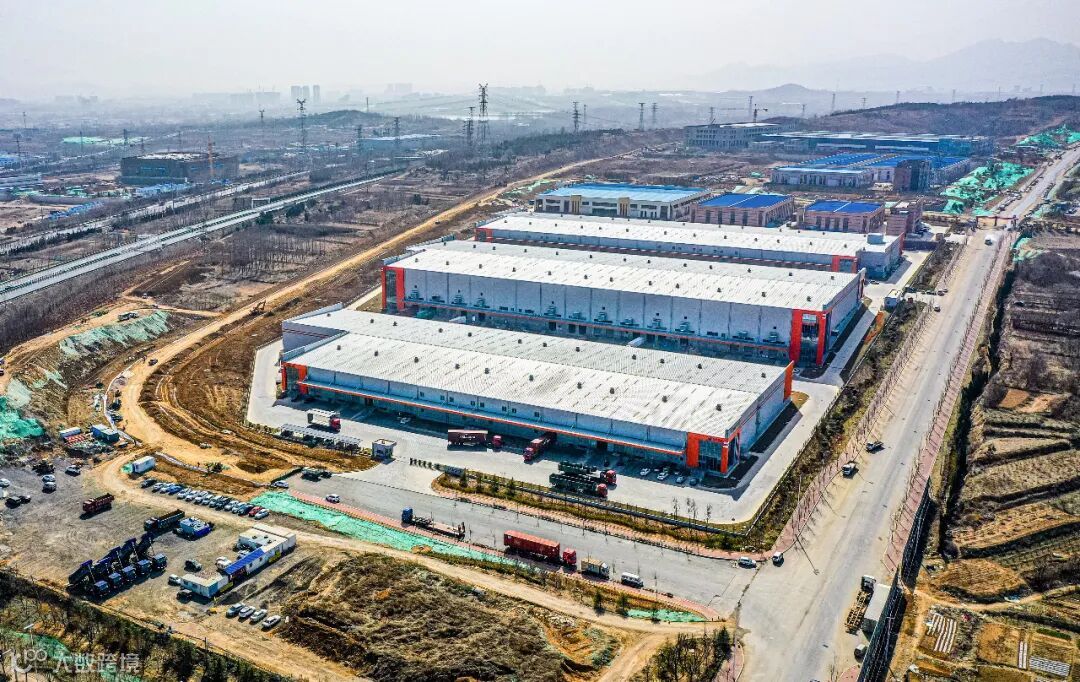

2021年海高集团计划建设固定资产投资项目总投资约33.9亿元,共34个项目,年度计划完成投资约13.5亿元。海洋装备产业园、文化大厦、海高会展保障中心和华润小镇基础设施配套等项目建设稳步推进。

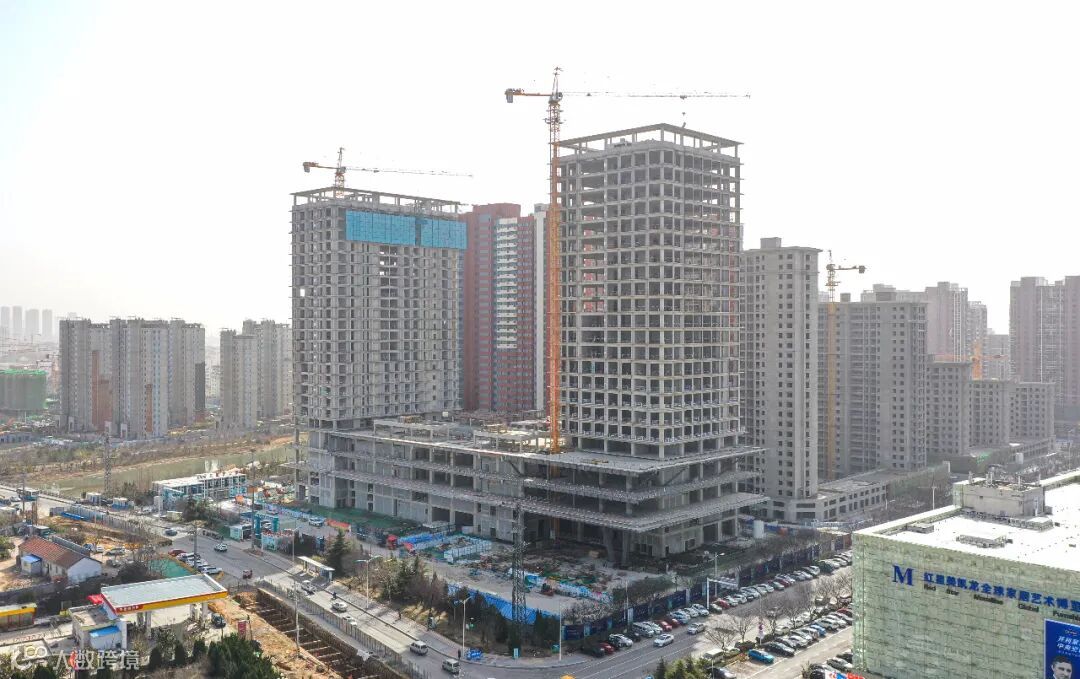

西海岸文化大厦:外立面脚手架拆除,AB塔楼室内进行二次砌筑。

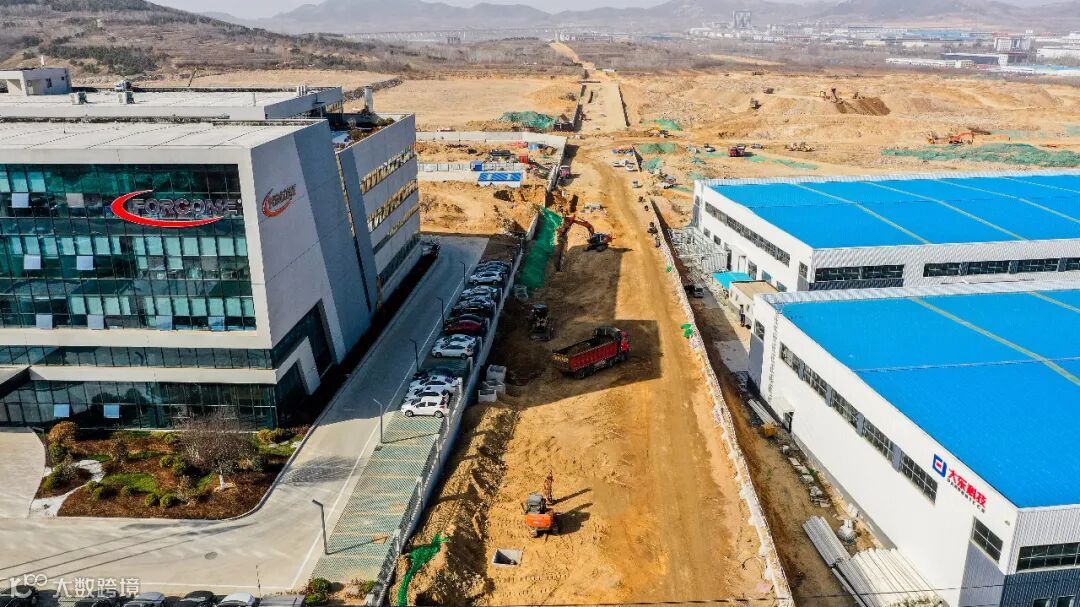

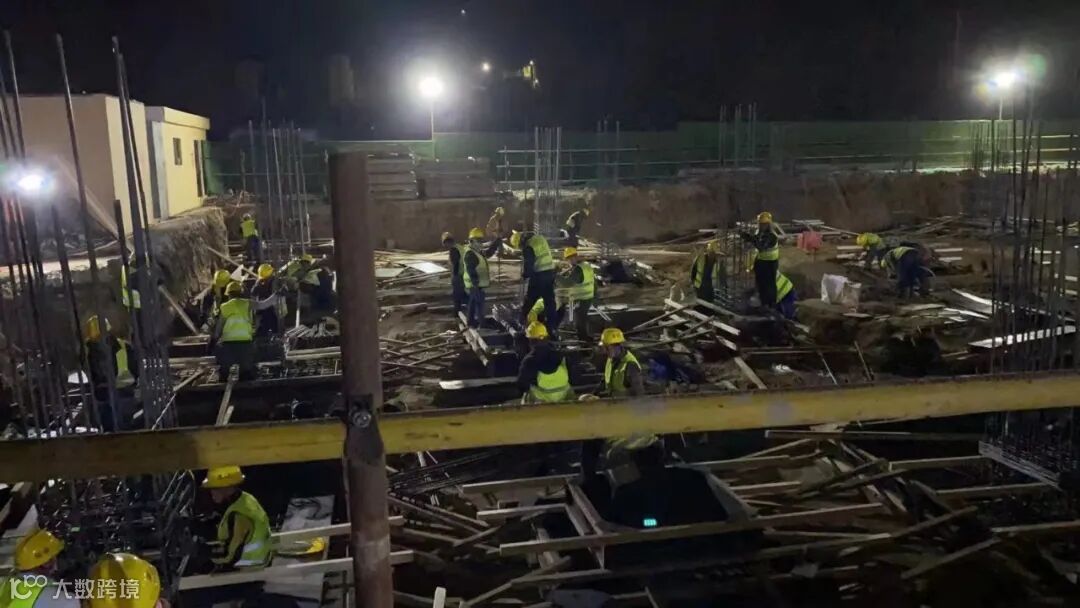

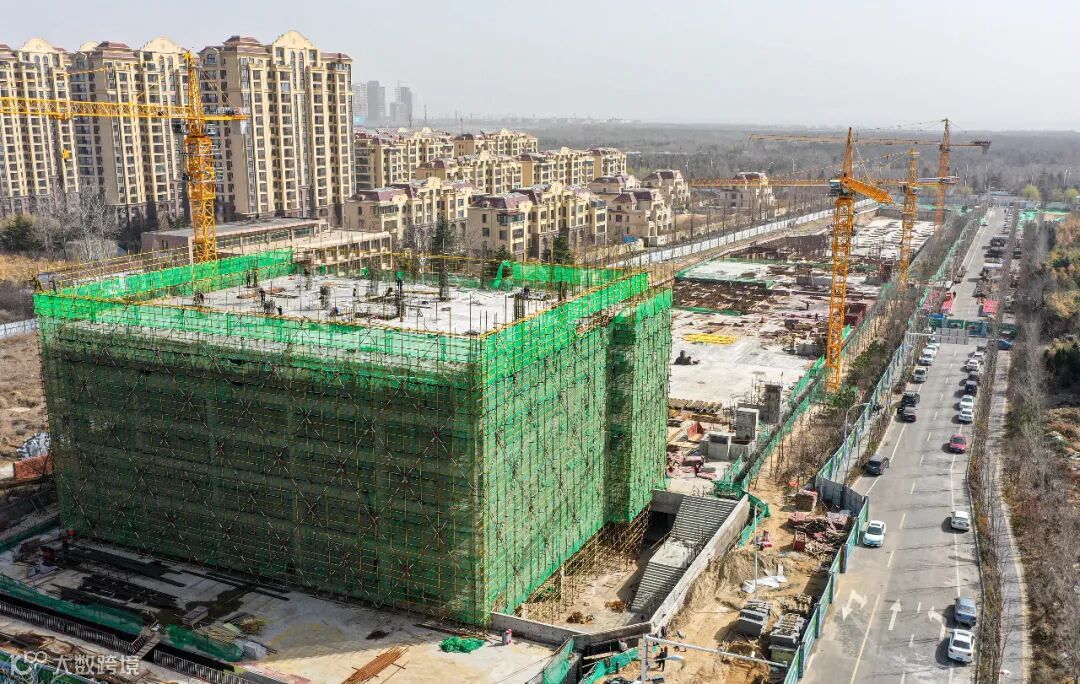

海高会展保障中心:综合楼六楼主体施工中,地库一项目四区地库顶板施工中,五区地库施工完成。


上海东二路南延工程:正在进行路面水泥稳定碎石基层养护。

海洋装备产业园北四路工程(北五路-纵一路段):给排水及电力排管工程已全部完成;绿化微地形塑造完成50%;路基工程已完成丰树物流至海王纸业段施工。

海洋装备产业园纵一路工程(北五路-横三路段):排水及电力排管工程已全部完成,给水工程完成30%,路基工程完成60%。


海洋装备产业园陡楼山路西延工程:给排水及电力排管工程完成90%,绿化工程完成75%,路基工程完成90%。


海洋装备产业园珠山北路工程(北四路-横五路段):给排水、电力排管及绿化工程已全部完成;路基工程完成70%。

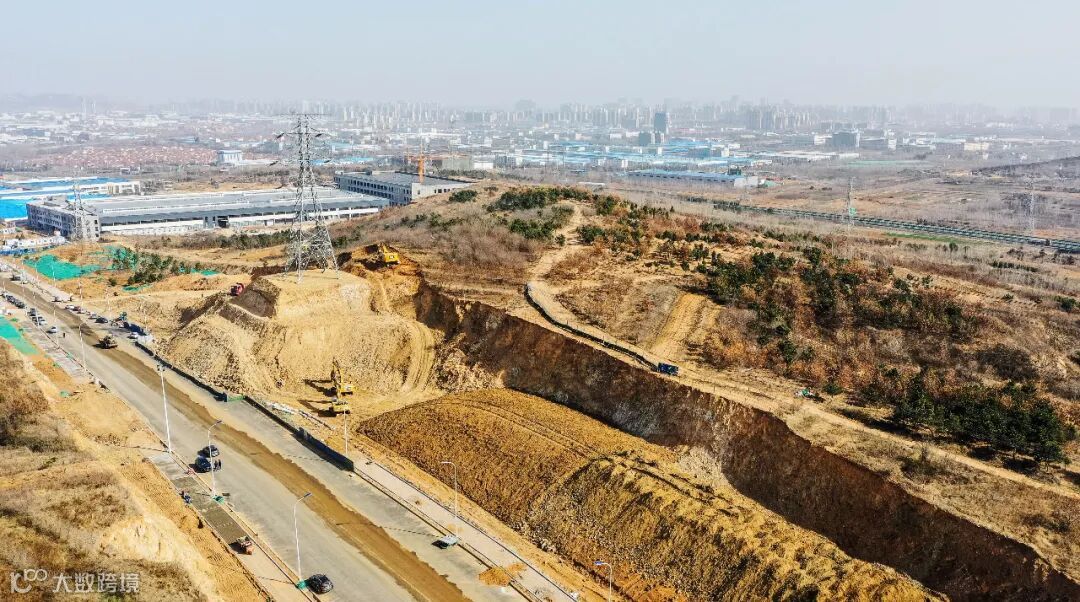

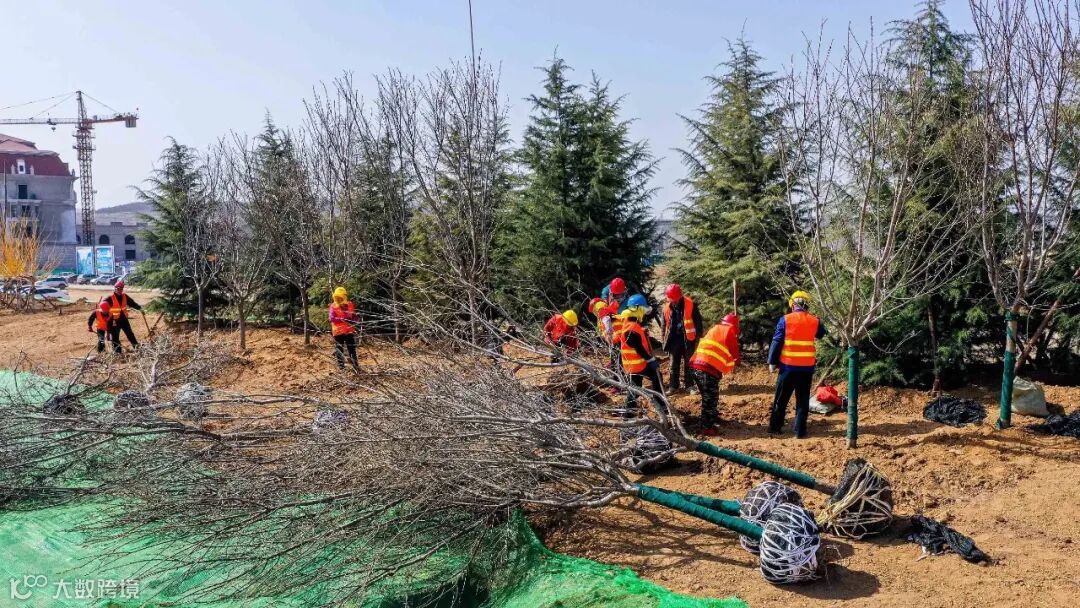

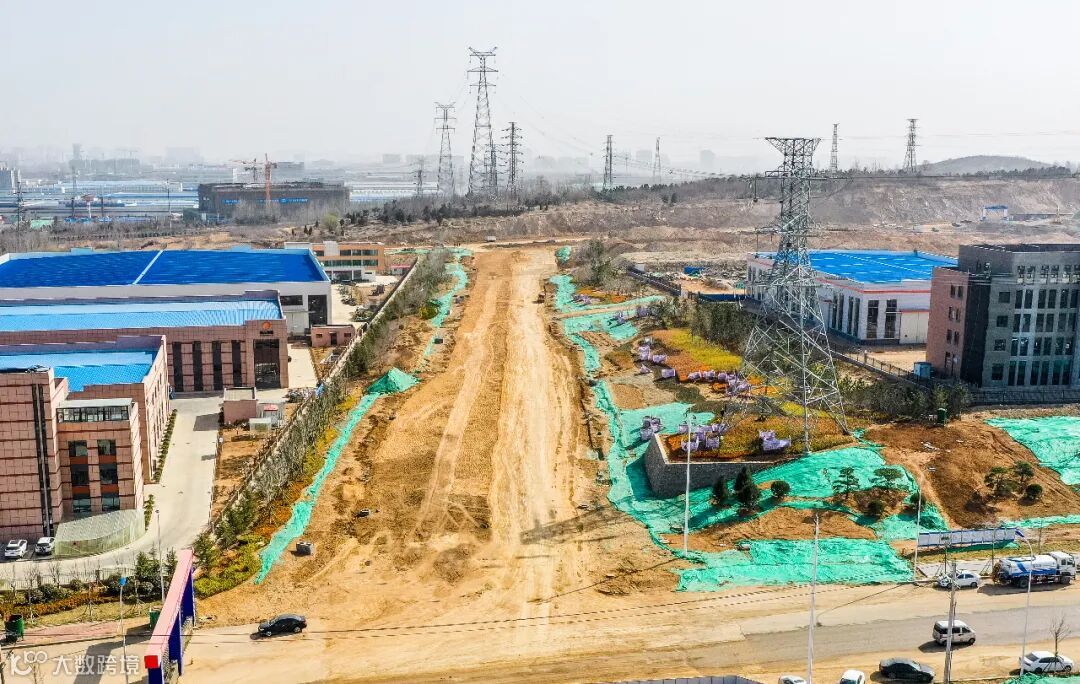

海洋装备产业园北五路电力220KV塔基防护工程:土石方工程完成90%,绿化微地形塑造完成90%,苗木栽植完成30%,浇灌工程完成50%10号塔塔基防护完成边坡整平。



紧盯安全不松懈

安全生产是发展的底线,必须牢牢守住这条底线3月12日,集团公司开展安全生产专题会,会议强调要加强对施工现场、施工作业人员及机械设备的安全管理,严格落实上级主管部门关于安全生产工作的要求查隐患,定措施,抓落实,全面夯实安全生产责任制度,确保各项目顺利进行。


▲集团公司开展安全生产专题会

风好正是扬帆时

不待扬鞭自奋蹄

下一步,海高集团将继续

聚焦“硬骨头”,攻克“决战点”

全力奋战、决胜百日

确保首季度项目建设实现“开门红”

为全面完成年度目标任务奠定坚实基础

以优异成绩向建党100周年献礼


长按二维码关注我们

【声明】内容源于网络
0
0
青岛海高城市开发集团有限公司
青岛海高城市开发集团有限公司(以下简称“海高集团”)成立于2015年8月,是经黄岛区政府批准成立的区属国有企业。公司注册资本金7亿元人民币,主要从事创业孵化基地的建设管理、园区开发建设、基础设施建设、工程建设管理、项目开发等业务。
内容 231
粉丝 0
青岛海高城市开发集团有限公司 青岛海高城市开发集团有限公司(以下简称“海高集团”)成立于2015年8月,是经黄岛区政府批准成立的区属国有企业。公司注册资本金7亿元人民币,主要从事创业孵化基地的建设管理、园区开发建设、基础设施建设、工程建设管理、项目开发等业务。
总阅读63
粉丝0
内容231
