人勤春来早
奋斗正当时
自节后复工以来
海高集团认真贯彻落实
“作风能力提升年”工作部署
扎实推进重点项目建设
稳扎稳打迈好开局第一步
夺取一季度“开门红”
(↑点击观看视频)
海高集团在做好常态化疫情防控的同时,严抓质量、狠抓安全、紧抓进度,制订全面、细致的施工计划,铆足干劲、奋力冲刺,抢抓春季施工黄金期,全力拉满“进度条”。

重点项目进展
2022年,海高集团计划建设固定资产投资项目总投资约49.11亿元,共承担新区固投项目35个,年度计划完成投资约10.6亿元。海洋科技产业园、文化大厦、海高会展保障中心和海洋科技产业园生产基地(一期)等项目建设稳步推进。

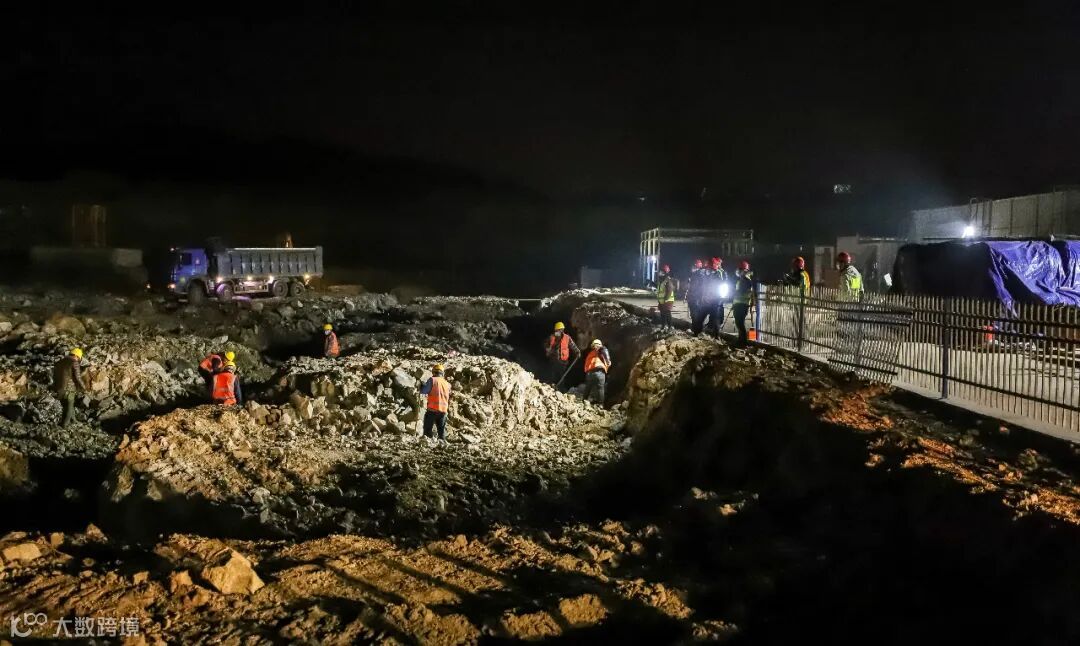

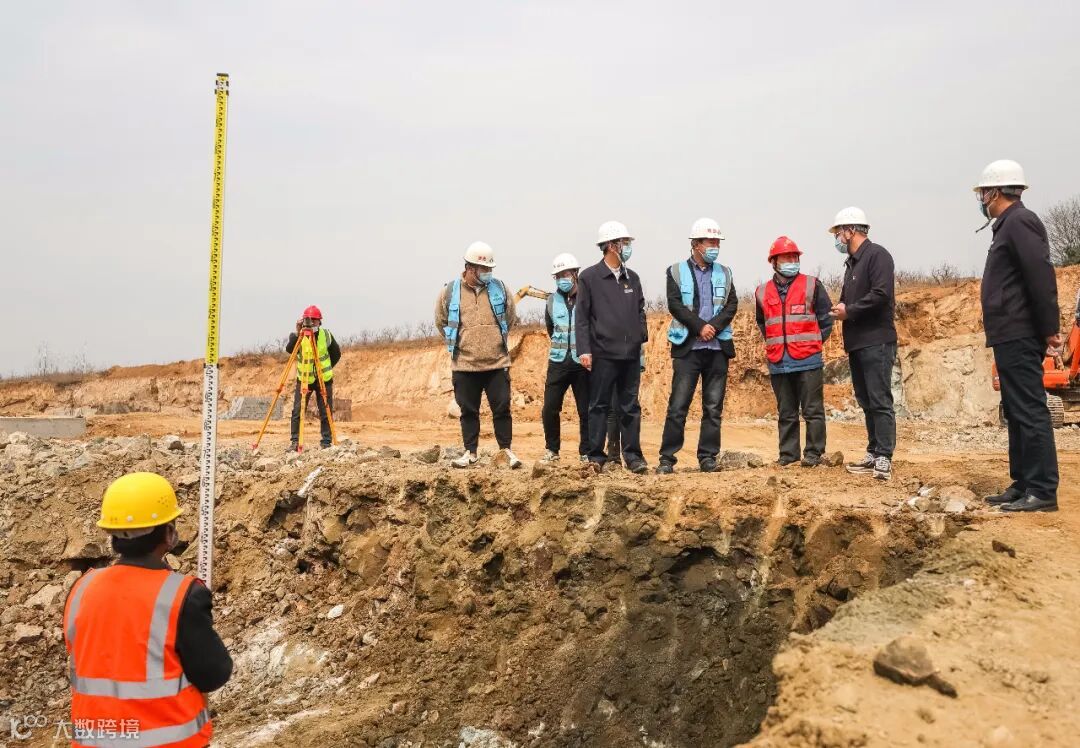

▲青岛海洋科技产业园(一期)项目:3月1日正式开工,目前已完成土方开挖和基坑验槽,正在进行桩基检测及基础垫层施工。

▲海洋科技产业园朝阳山路道路及管网配套工程:3月21日正式开工,目前清表已完成100%。

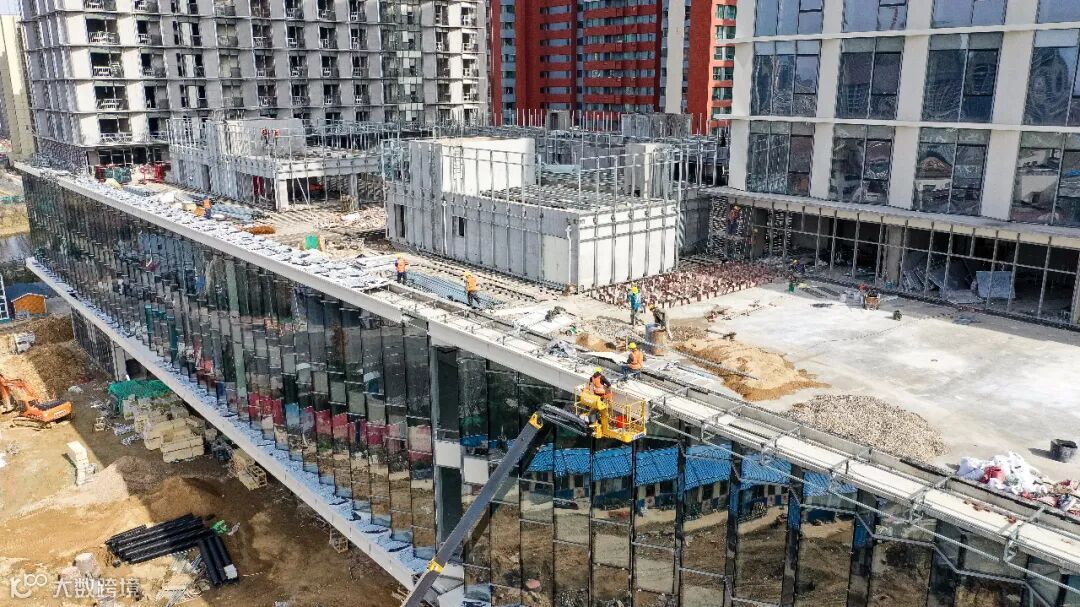

▲西海岸文化大厦项目:主体结构施工、二次结构砌筑和室内装修完成 85%,A座幕墙完成95%、B座幕墙完成70%、室外工程完成35%。

▲海高会展保障中心:综合楼及地库一项目外立面装修、室内安装及装饰工程施工完成,正在进行室外配套工程施工。

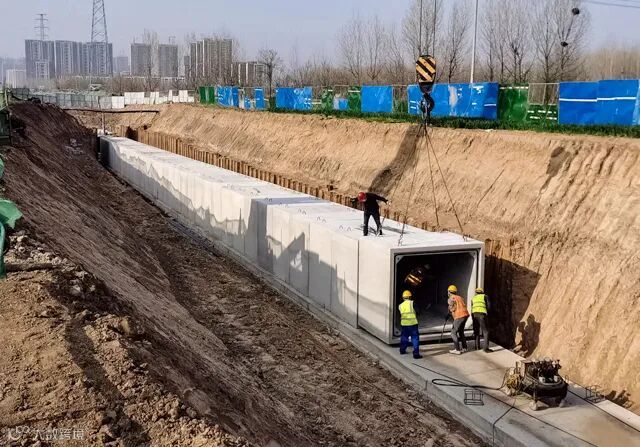

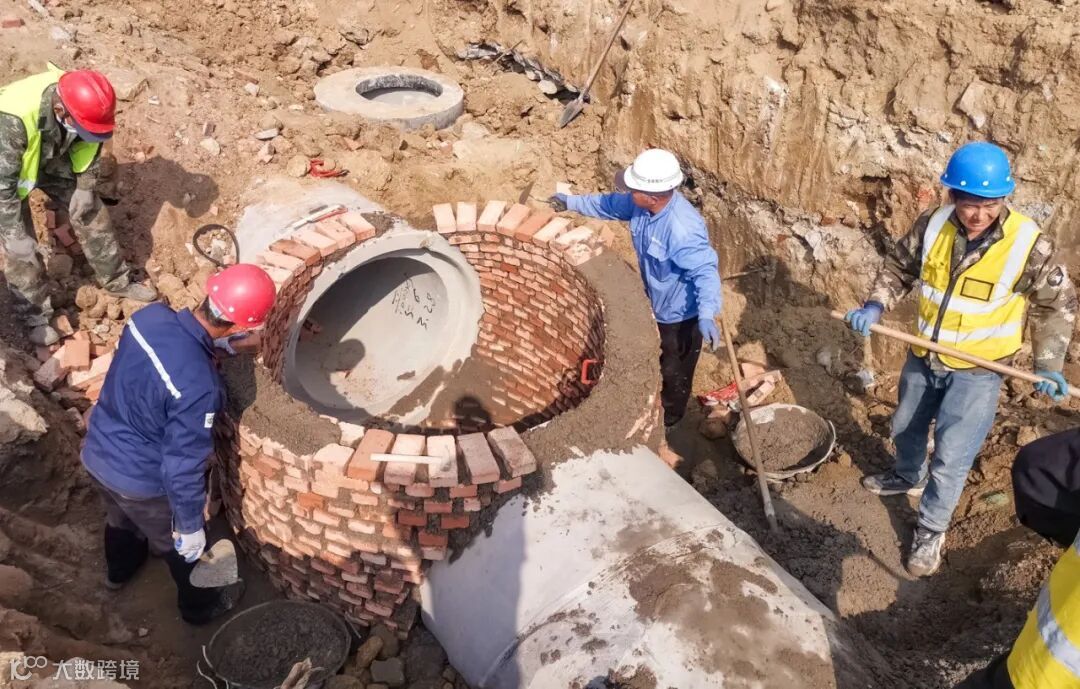

▲海洋生物产业园项目:玉泉路电力管廊已完成预制箱涵安装700米,占总工程量50%。

▲陡楼山路西延工程:已完成总工程量的95%。

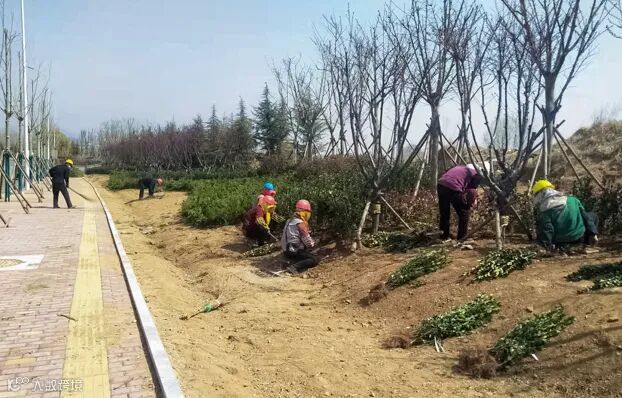

▲北四路:路基工程完成20%,北侧绿化带种植土已完成80%。

▲月亮湾路二期工程:已完成路基施工。
紧盯安全不松懈
海高集团严把安全生产红线,切实把安全生产的责任、措施、要求落到实处。各项目自2022年开工以来,下发安全隐患整改通知单47份,隐患问题141项,对相应问题已全部整改完成,整改率达到100%。

下一步,海高集团将在
实现一季度“开门红”的基础上
砥砺奋进、乘势而上
全力推进项目建设
为全面完成年度目标任务奠定坚实基础
