标准工时到底是什么?
标准工时,就是规定好的一个时间长度,用来衡量完成某项任务的时间。 也叫标准作业时间,是在预定的环境下,使用预定的方法和设备,由训练有素而适宜的操作者,在没有受到生理方面影响的情况下,以公司认可的正常操作速度,完成一个操作单元的作业量所需的时间。
在生产过程中,标准工时能帮助我们了解生产效率,以及如何控制成本。有了它,我们可以更好地制定生产计划,评估员工的工作表现,还能控制成本。
熟练工按照预定的标准作业方法,以标准速度来完成1个操作单元的作业量所需的时间。
不是”日“单位,而是 1个,1回,1批次的单位。
不是”任何人“都能做到,或者马上能够达成的。
标准工时的用途
标准工时的应用范畴涵盖成本预算、作业计划、生产效率改善等多个方面。
成本规格用于制定工厂内外的成本预算和合同单价;
作业计划则涉及日程安排;
作业编制则包括传送带生产性的编制和作业组的组建;
设备台数的设定也是其中一项重要内容。
在改善计划环节,需设定设备、器具、工具,并规划作业区域。此外,比较作业方法、预测改善结果也是标准工时应用的重要环节。
“实绩确认(成果测量)”环节,标准时间得以运用,主要用于以下几个方面:
测量管理、监督者的绩效(如实动率管理);测量作业者的绩效(如实动工时效率管理);评价改善成果(如S/T缩短率管理);以及计算工资(等级制度)的基础。
这一过程确保了生产效率的提高,并为管理和监督提供了有力支持。

各种时间的计算

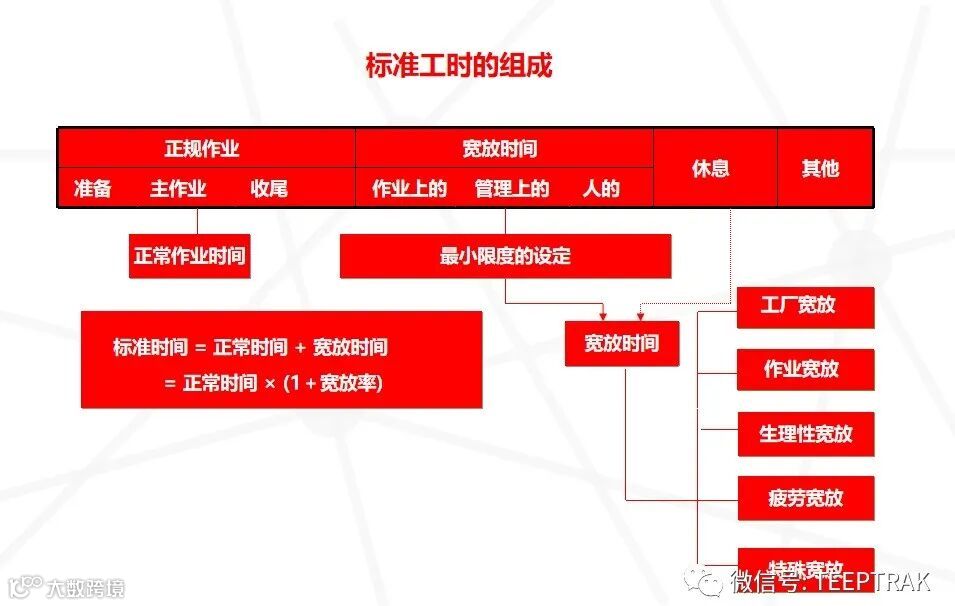

标准时间(ST) : 正常时间(NT)+ 宽放时间(AT)
NT:NORMAL TIME;AT:ALLOWANCE TIME
正常时间(NT) :
基本时间 = 主作业 (主体作业+附属作业) + 准备作业
包含:设计LOSS + 方法LOSS( 设备工具、layout、LINE编制LOSS 等)
不包含稼动LOSS (停机待料、设备故障、停电、雨天等原因)和执行LOSS
(如速度低下、操作者责任不良、不遵守标准方法、微小的作业中断等).
宽放时间(AT) :
生理宽放 + 疲劳宽放 + 工厂宽放 + 作业宽放
宽放率(内角法) : 与正常时间的比率 a(=AT/NT)
ST=NT+AT=NT(1+a)
宽放率(外角法) : 与整体标准时间的比率 b(=AT/ST)
AT=b(NT+AT), ST=NT/(1-b)
※宽放:对作业必要而不可缺的延迟,作为补偿有必要包含在标准的延迟

怎么测量标准工时?

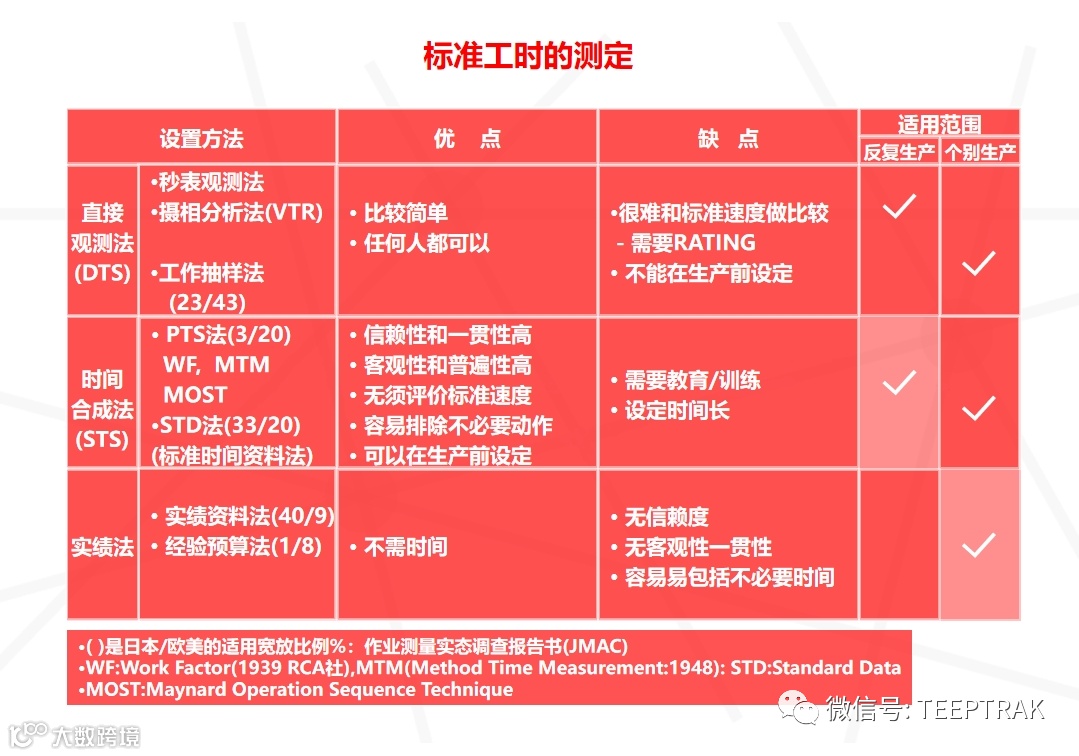

有几种方法可以测量标准工时:
· 直接观察:直接观察员工完成某项任务所需的时间。
· 随机抽样:在一段时间内观察员工的工作情况,然后统计所需时间。
· 预定时间标准:预先设定一个标准时间,用这个时间来衡量实际所需时间。
· 数据统计:收集历史数据,建立一个标准时间数据库。
分析结果和改进建议
分析标准工时测量结果时,要关注员工的技能水平、生产环境的影响、测量方法的准确性和可靠性。通过对比分析,可以发现生产过程中的问题点和改进空间。
改进建议可以包括优化生产流程、提高员工技能水平、改善生产环境、选择更合适的测量方法等。通过实施这些改进措施,可以有效提高生产效率和降低成本。
持续改进和优化
随着科技的进步和生产管理水平的提高,标准工时可以通过引入自动化和智能化生产设备、采用先进的生产管理方法和工具、实施持续改进的文化和机制等方式进行持续改进和优化。
未来的标准工时测量将更加智能化、精细化和数据化。通过利用大数据、人工智能等技术,可以实现对生产过程的实时监测和动态调整,进一步提高生产效率和降低成本。
END
