导读:记哈密风电场的发展历程

导语

哈密宣力风力发电有限公司成立于2013年12月2日,以新能源开发运营为核心的可再生能源电力企业。

风电场于2015年5月18日正式开工建设,建设规模整装容量300MW,是目前疆内一次建成规模最大的风电场,总投资约22.6亿元,年设计发电量约7.5亿千瓦时。风电场于2015年12月31日并网发电。

2015年6月15日首台风机基础浇筑

2015年7月1日110kV升压站开工

2015年8月16日首台风机吊装

2015年12月23日升压站受电首台风机并网发电

2016年7月19日风电场正式运行

......

3年间一路前行,随着风电场的发展,我们由开拓者转变为守护者,艰辛的付出有了现实的回报。

强化技能培训

查漏补缺

立足本职岗位一直是哈密红星风电场全体职工的坚守底线,全力以赴,自我挖潜,不断强化技能培训是我们一直坚守的原则。

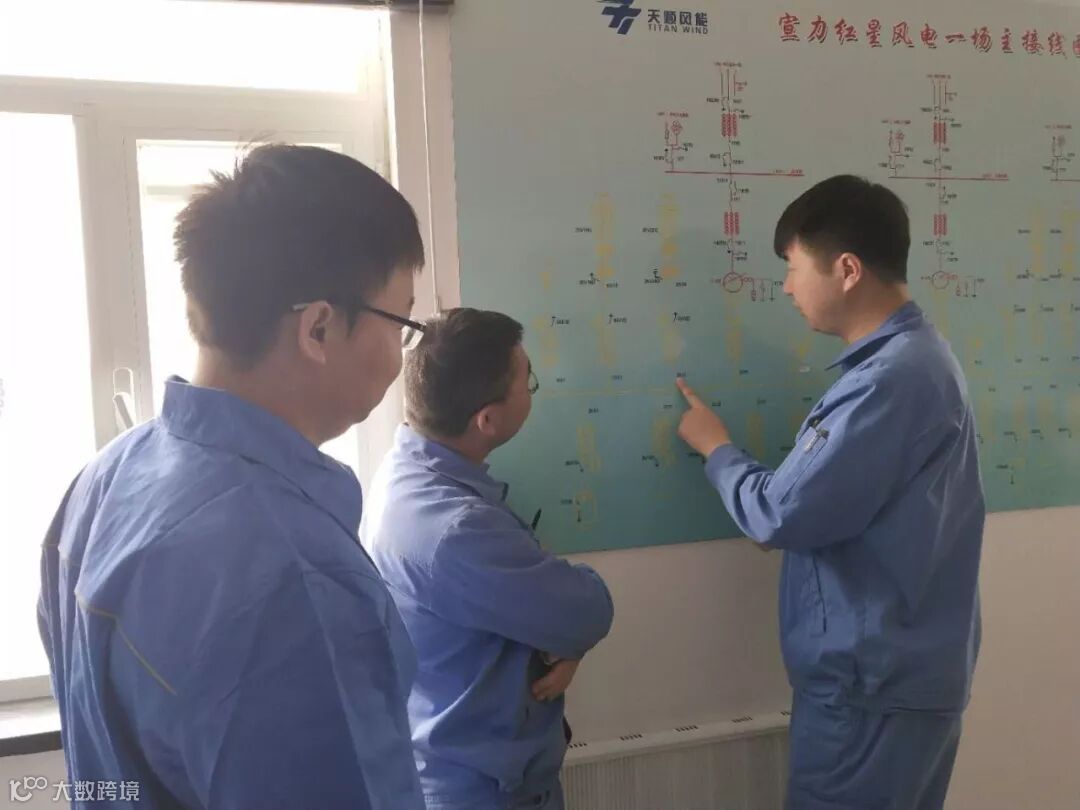

首先在熟悉系统上下功夫,达到人人能熟练应用规程和背画出主要系统图。

其次在熟悉电气工器具和安全工器具上下功夫,要求人人掌握工器具的使用方法、注意事项、实验要求等,达到人人能熟练正确的使用和维护保养。

最后在熟悉有关电气操作上下功夫,采用每个设备、每项操作人人过手的做法,带票模拟演练,唱票复诵、监护操作,既让大家养成严格执行“两票”管理规定的习惯,熟悉每个操作步骤,加深对电气操作的理解,又在操作过程中检查是否存在漏编票、票面内容是否和设备相符以及是否存在差错、漏项等问题,进一步补充、完善标准票库,提高安全水平。

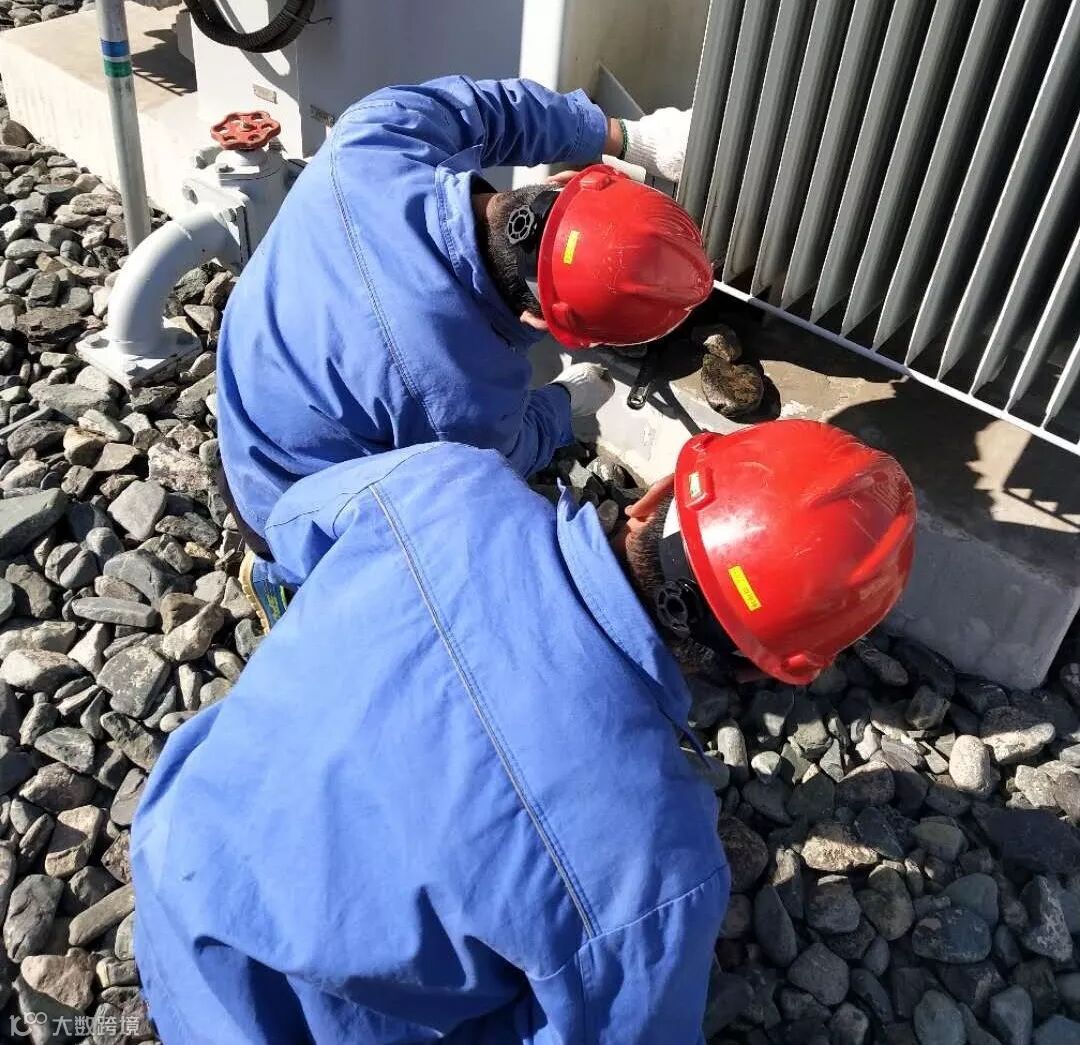

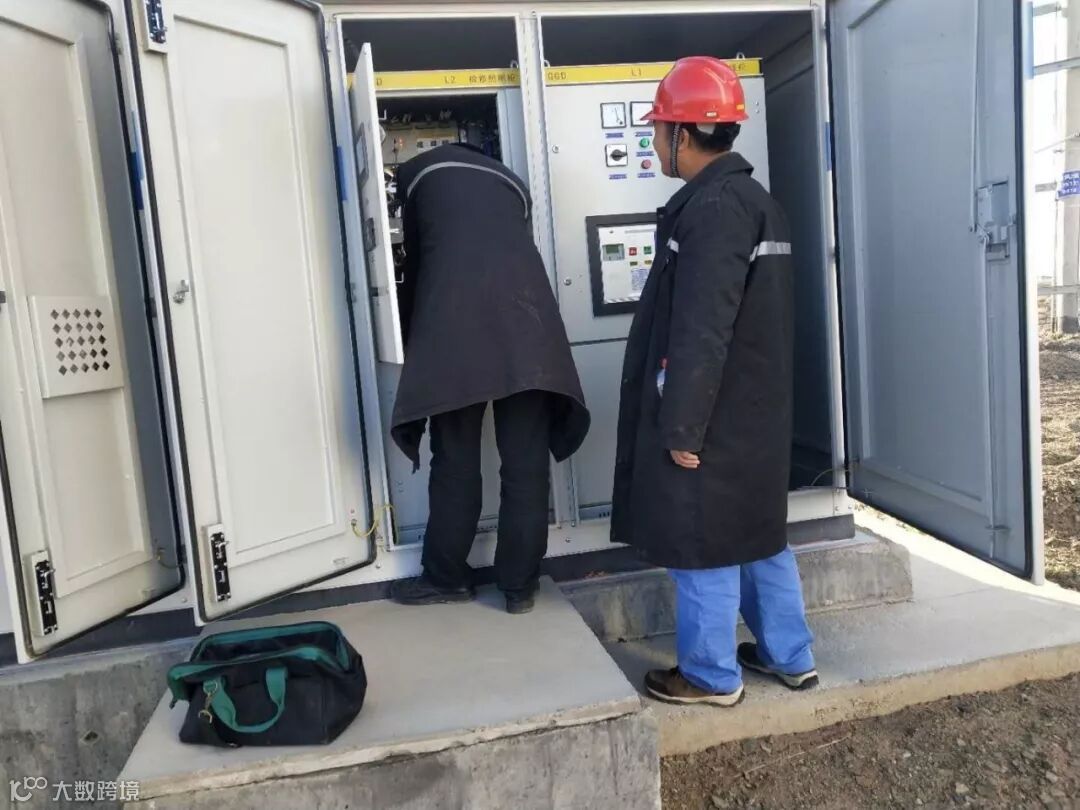

排查安全隐患

风电场针对风场基建、安装遗留缺陷及设备缺陷,认真开展隐患排查工作,把每台设备当做自己的孩子一样看待,精心看护,全员发动,分区域、分班组、落实责任人,不放过一个疑点,不留下一个死角,全力排查哪怕非常细小的缺陷和隐患,及时上报,并积极通过各种渠道与总包单位、设备生产厂家进行沟通,督促其排除解决,督促各参建单位予以消除,同时,借排查缺陷之机,补充完善设备台账。

结语

放眼新的征程,哈密红星风电场将在公司的正确领导下,以更加崭新的形象、更加昂扬的姿态,作出更大的贡献,再创风电事业的新辉煌。
