在中化长山大检修挥洒汗水的征程上,中化长山检修员工立足岗位、挥汗如雨,用实干、激情、责任展现奋斗者的青春风采。

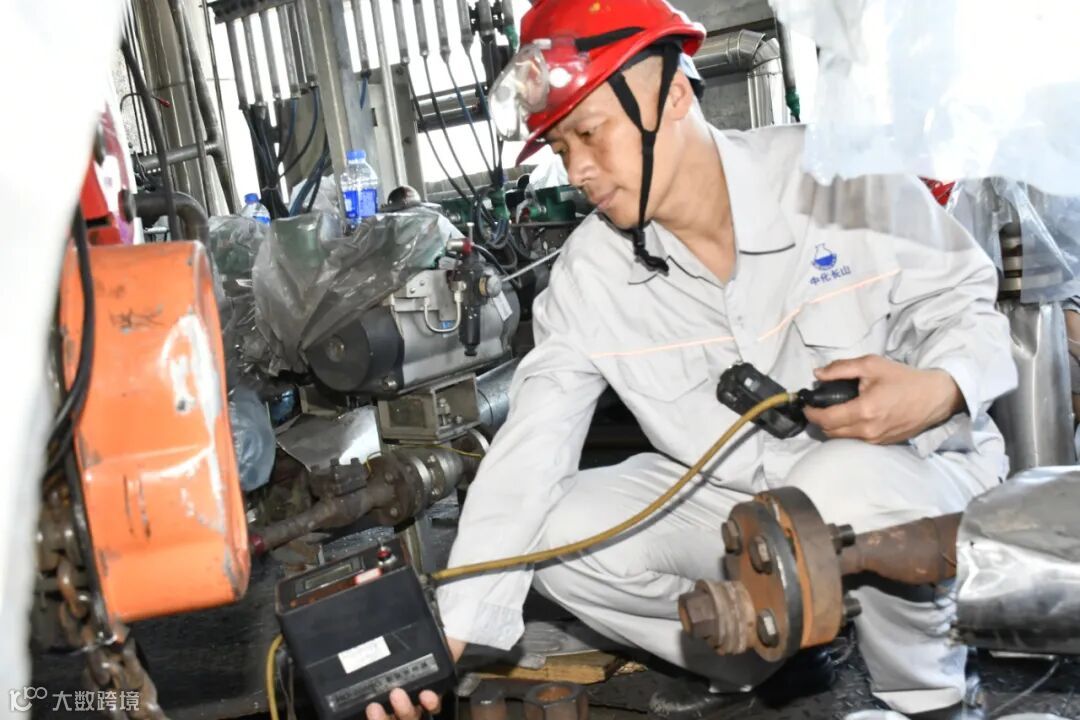

大修期间技改项目实施,与技术方视频讨论技改优化。
目前,动力车间1号锅炉已完成开车,车间人员恢复运行状态。7月12日,空分装置进行全面加热,进入开车阶段。造气车间共计359项检修任务,已完成75%。合成氨车间整体检修任务已完成67%,变换工段正在进行触媒升温,合成工段正在进行压缩机找正回装。氨回收项目已完成整体检修任务的85%、吗啉工段已完成整体检修任务的75%。中化长山各项检修工作正在按照大检修总体安排有序推进。







一场大检修就是一场战役,有人在看不见的地方忙碌,有人在不起眼的角落守护,奋战大检修,你我都是参与者!
中化长山检修员工挥汗如雨的作业,精益求精的检修,巍然不动的坚守,勇往无前,凝聚起奋斗的力量,都是为了心中的那个目标——保证大检修工作安全、优质、如期顺利完成。
