变配电室作为电力系统的核心部分,其内部的电能供应显得尤为重要。试想一下,变配电室中的所用电系统肩负着为众多关键设备供电的重任。一旦这些设备断电,轻则设备故障、系统瘫痪,重则危及人身安全,造成不可估量的损失。
因此,确保变配电室内的电气系统稳定可靠是重中之重。而其中,明敷接地干线的正确安装更是保障整个系统安全运行的基础环节。接下来,我们将详细探讨变配电室内明敷接地干线的安装规范。
01

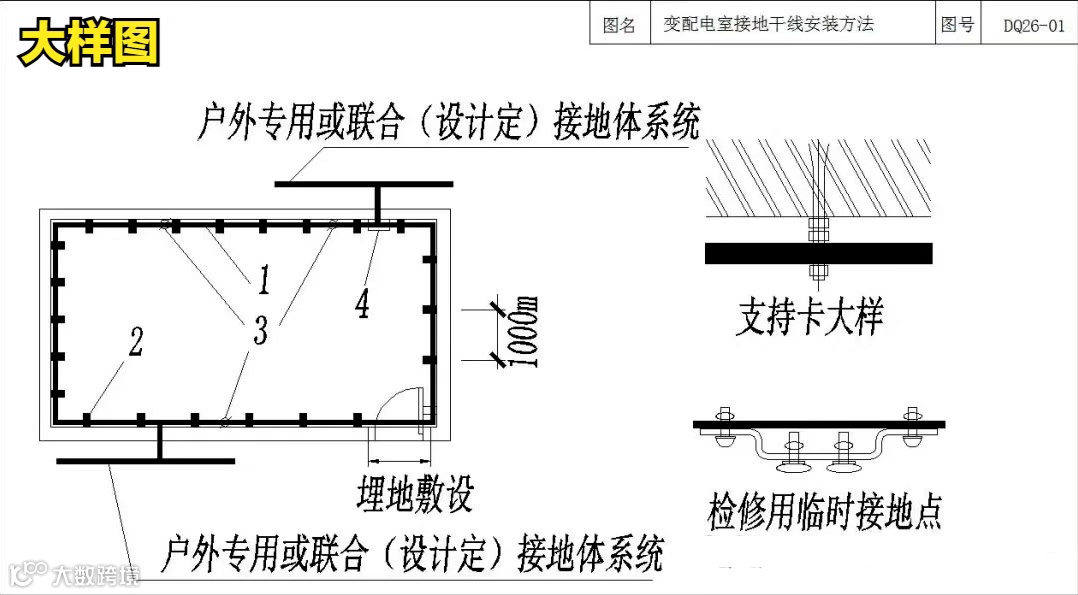

变配电室接地干线安装大样图
02
接地干线施工工艺与作业条件
1)工艺流程:定位 → 预制支架 → 安装支架 → 敷设接地干线 → 标识
2)作业条件:土建屋面装饰面施工完成
3)核心工艺:

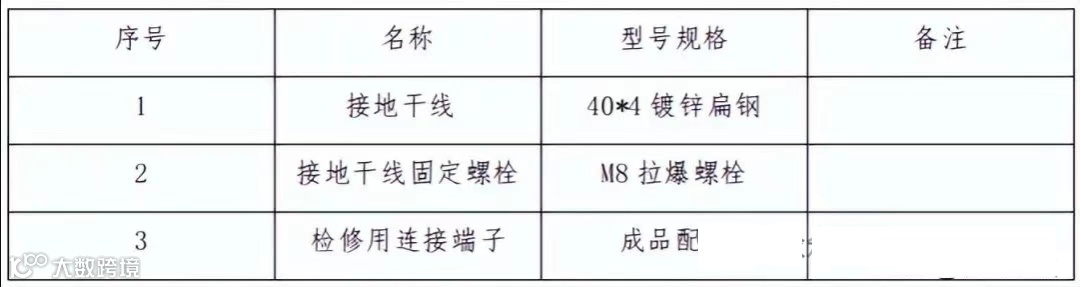

① 确保材料符合相关要求

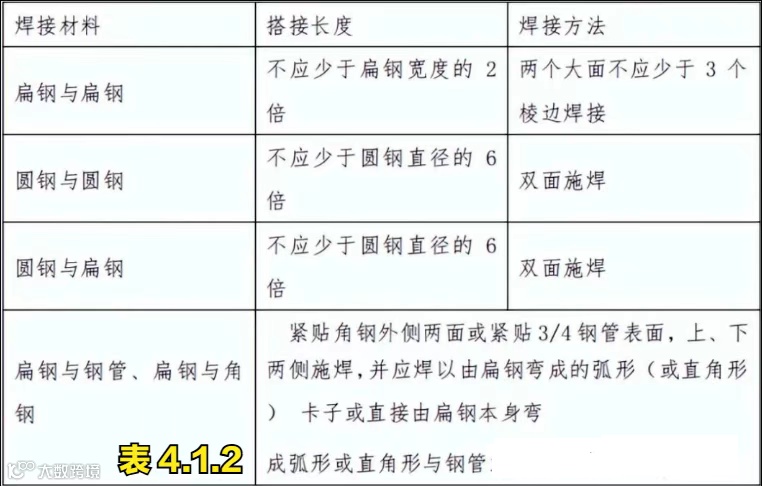

② 焊接过程中,搭接长度与焊接方法需满足表 4.1.2 的规定
03
变配电室明敷接地干线安装规定
变配电室内的明敷接地干线安装需满足以下要求:
1. 安装位置应方便检查,且不会影响设备的拆卸与检修工作。

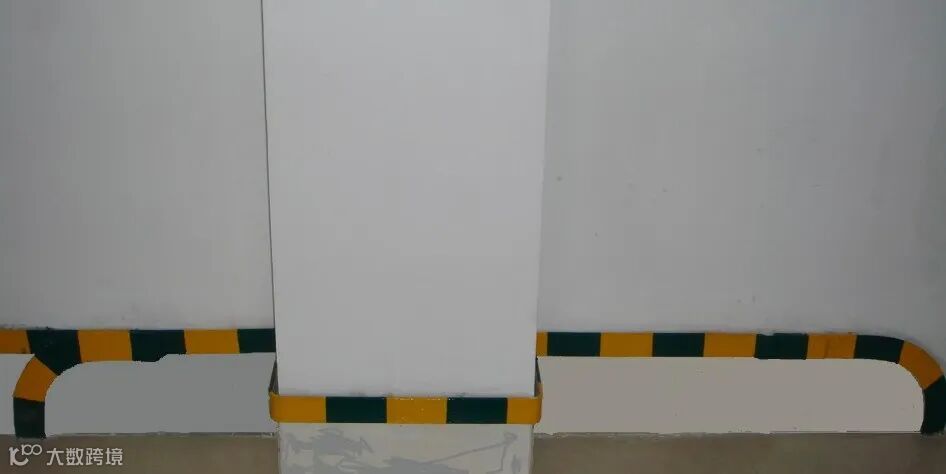

2. 若沿建筑物墙壁水平敷设,接地干线距离地面的高度应为 250-300mm,与墙壁之间的间隙应保持在 10-15mm。

3. 接地线表面沿长度方向,每段长度为 15-100mm 的部分,需涂以黄色和绿色相间的条纹标识。
4. 在变压器室和高压配电室内,接地干线上应设置不少于 2 个用于临时接地的接线柱或接地螺栓。
5. 变压器室及高低压开关室内的接地干线,必须有不少于两处与接地装置引出的干线进行可靠连接。
