5月16日,天健公司6#炉出现水冷壁爆管停运,垃圾胀库加大,公司领导高度重视,提出检修、运行、技术齐行动,24小时工作制抢修6#炉。
面对于垃圾给料减速机需要拆装、400多个风帽的需要更换、高低过热器严重积灰需要清理、二次风空预器需要抽管、仓泵进料阀需要拆解维修等艰巨任务。生产副总周飞统筹指挥,生产部各部门根据现场实际情况分工合作,科学调配,合理分配人力物力,使检修效率最大化。

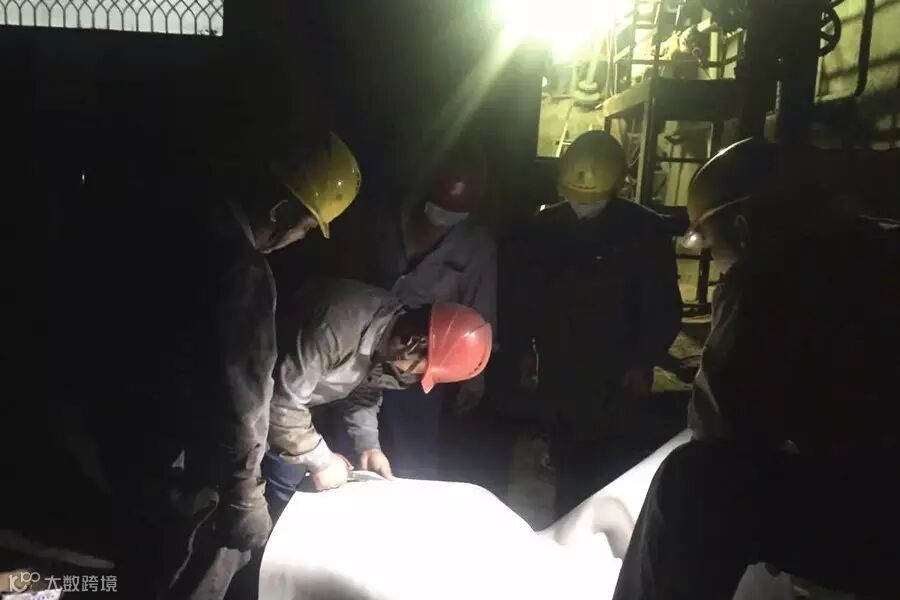

16时,运行部白班的员工都已做好交班,准备下班,但由于检修任务重,也都纷纷加入了清理现场积灰的工作中,一直干到24时,而上中班的员工24时下班后,也加入到了清理现场的工作中,一直到第二天早上7点。
维修部的员工在部长朱少杰的带领下,连夜奋战,分组、分专业维修,在保证检修质量的前提下,加快检修速度,技术部也通宵熬夜,指导维修工作,后勤保障部采购经理罗恒在技术部的安排下,紧急采购检修所需的零部件,仓库管理员更是通宵守候,随时办理出库手续,协助检修工作。
随着最后一层空预器的疏通,经过将近30各小时的连续奋战,大家皱着的眉头终于缓下来,17日下午两点,6#炉点火。通过运行观察,各项参数稳定。6#炉的运行,能有效降低日益严重的垃圾胀库,虽然累,但是大家内心是喜悦的。
此次加班加点抢修,几乎全厂总动员,充分证明天健公司是一支团结互助、技术过硬、敢于吃苦、乐于奉献的团队,是一直敢打硬仗,能打胜仗的队伍。
