01 丽水汽轮机大修项目

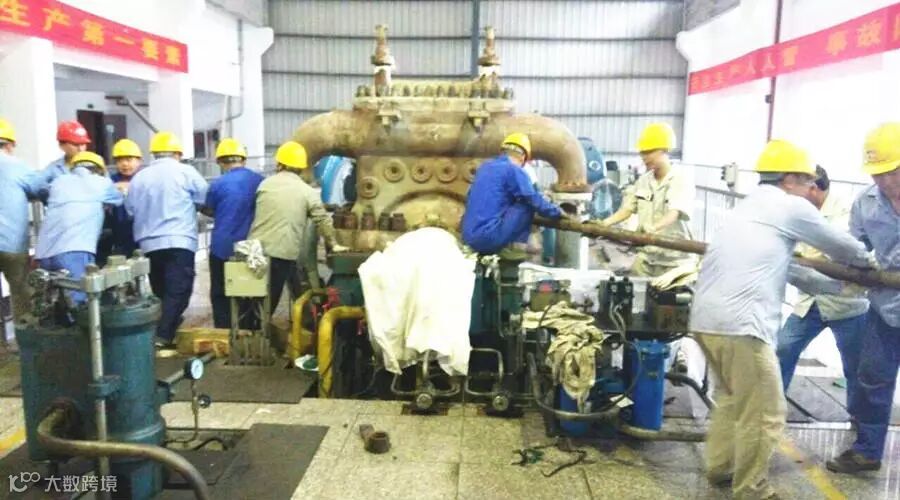

9月16日,从浙江丽水旺能公司传来喜讯,由许昌旺能安装检修公司承接的汽轮机大修任务提前完工,已经并网发电。这是该公司成立以来第一次外出承接汽轮机大修任务。

02 南太湖汽轮机安装项目
截止目前,由许昌旺能安装检修公司安装的南太湖汽轮机运行平稳,从7月26日至今已连续运行2个多月,这是该公司对外安装的第一台汽轮机。

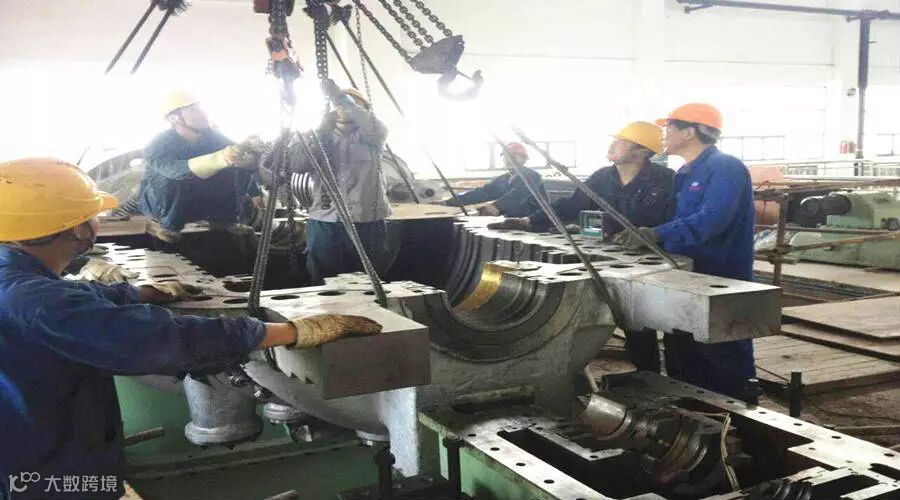

03 安吉汽轮机安装项目
由许昌旺能安装检修公司参加的安吉汽轮机主机安装已于8月中旬全面结束,目前汽轮机循环滤油后,油质已达到要求,预计9月底汽轮机进入整体试运阶段。

04 河南省许昌长葛垃圾压缩站项目进展情况
由许昌旺能安装检修公司负责建设的长葛垃圾压缩站项目,前期施工许可证已经办理完毕。办公楼主体工程已经结束,现进行室内外粉刷。

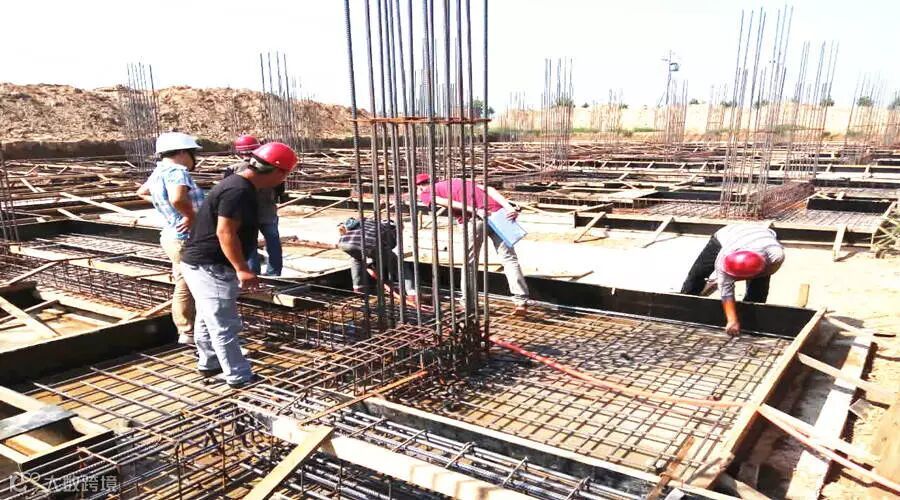

主厂房基础承台已浇筑完毕,准备制作厂房立柱,预计厂房主体工程10预计中旬竣工。
