导读:伴着清晨的阳光,热电装置办公楼前,各承包商队伍和车间专职监护人队伍整齐列队,发电车间2#锅炉检修的安全交底工作

伴着清晨的阳光热电装置办公楼前,各承包商队伍和车间专职监护人队伍整齐列队,发电车间2#锅炉检修的安全交底工作正式开启。本次检修为期22天,严格按照2#锅炉C级检修标准,根据锅炉防磨防爆、防非停的管理要求开展,在检修初始阶段,全体参检人员迅速进入状态,以饱满的热情和严谨的态度投入到紧张的检修工作中。

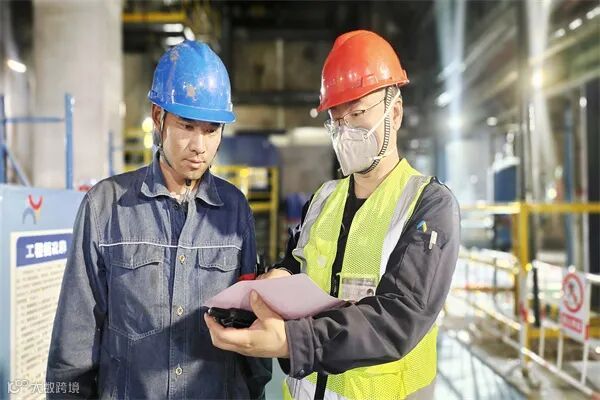

公司领导参加检修安全交底现场(李娜 摄)


为确保2#锅炉检修工作高效推进,华泰公司提前统筹谋划,组织召开专题讨论会并下发《华泰公司2025年发电车间2#锅炉停车检修管理手册》,细化12项管理内容,明确组织架构与责任分工,制定涵盖机务、电气、热工等专业的90项检修工作计划,重点聚焦炉膛脚手架搭建、高低温过热器修复等主线任务。严格审核施工方案,落实安全措施,严格执行票证管理相关制度,认真核对工作票,确保作业安全。对8家承包商140余名施工人员同步开展安全培训,提高施工人员的安全意识和应急处理能力。通过案例剖析、方案审核及工作票证核验,为检修筑牢安全根基。‌

检修作业交底现场(李娜 摄)


‌在2#锅炉检修工作中,全体参检人员展现出团结协作精神。生产技术组明确检修设备、制定启停炉计划、编制审核各类方案,把控现场交接、票据办理、取样检验等关键环节,以专业技术力量为检修工作保驾护航;安全环保组严格落实检修作业现场安全管理规范,实施区域隔离并设置警示标识,每日开工前进行安全交底与人员防护用品检查,确保作业人员人身安全;检修及质量控制组开展检修全程监督,严格把关脚手架搭建、水冷壁管更换等关键环节的技术参数,优化施工顺序与人员调配,保障检修质量;文明监督组动态巡查现场,按照《发电车间现场文明施工管理规定》,检查现场工器具定置定位摆放,施工卫生、硬隔离等执行情况,通过日通报机制立查立改,维护整洁有序的作业环境;后勤保障组贴心服务,张贴路线标识指引、制作检修人员通讯录、设置爱心驿站。各小组紧密配合,及时协调难点问题,确保检修进度按计划有效推进。

截至目前,2#锅炉检修工作已完成33%,其余检修项目正在紧张有序进行中。



监审 | 姜小刚
编审 | 周    媛
编辑 | 尕静茹
作者 | 李    娜
投稿邮箱:1079462498@qq.com


【声明】内容源于网络
0
0
华泰零距离
中泰集团华泰公司公众号,对内构建帮助服务员工的桥梁,对外搭建与社会各界交流沟通的平台!
内容 1799
粉丝 0
华泰零距离 中泰集团华泰公司公众号,对内构建帮助服务员工的桥梁,对外搭建与社会各界交流沟通的平台!
总阅读1.7k
粉丝0
内容1.8k
