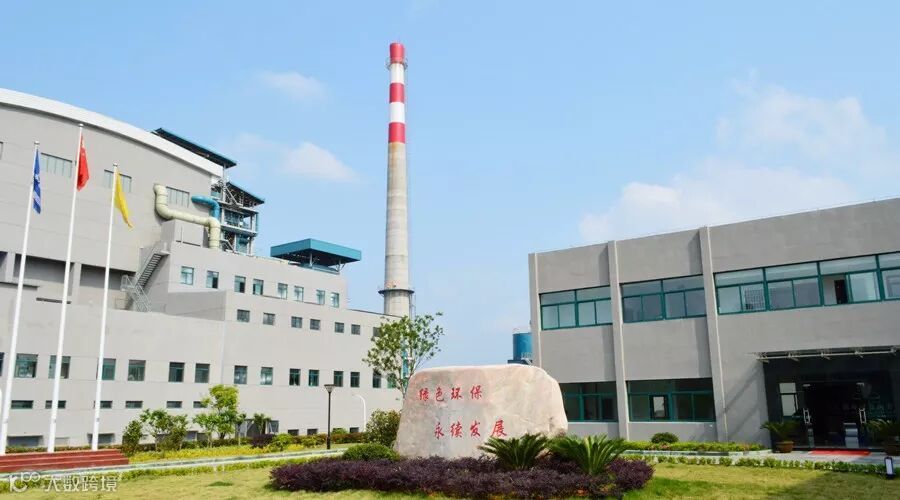

二期扩建工程取得新进展
2018年1月15日18时38分,兰溪旺能锅炉设备基本建成并开始点火烘炉,二期扩建工程取得新进展,这标志着兰溪旺能生活垃圾焚烧发电扩建工程的一个重要控制点如期到达。


兰溪旺能二期扩建计划总投资为1.5236亿人民币,扩建工程将增加一座日处理400t/d的生活垃圾焚烧发电项目,二期建成后,兰溪市生活垃圾焚烧发电厂日处理生活垃圾的规模将达到800t/d。扩建工程配套建设1×400t/d机械炉排焚烧炉(4.0MPa,400℃)+1×N7.5MW汽轮发电机组,采用 “半干法+干法”的烟气净化工艺(SNCR+半干式旋转喷雾反应塔+干法脱酸+活性炭喷射系统+布袋除尘器+烟囱)。兰溪旺能二期扩建将有效地解决一期设备超负荷运行的问题,缓解兰溪市生活垃圾的焚烧处置压力。
二期扩建的锅炉采用柴油点火烘炉方式,其目的是将新安装好的锅炉在投运之前炉墙衬里及绝热层等进行烘干。烘炉时间为150小时。据悉,兰溪旺能环保能源有限公司另一重要节点汽轮机的滤油工作也按计划如期进行。
