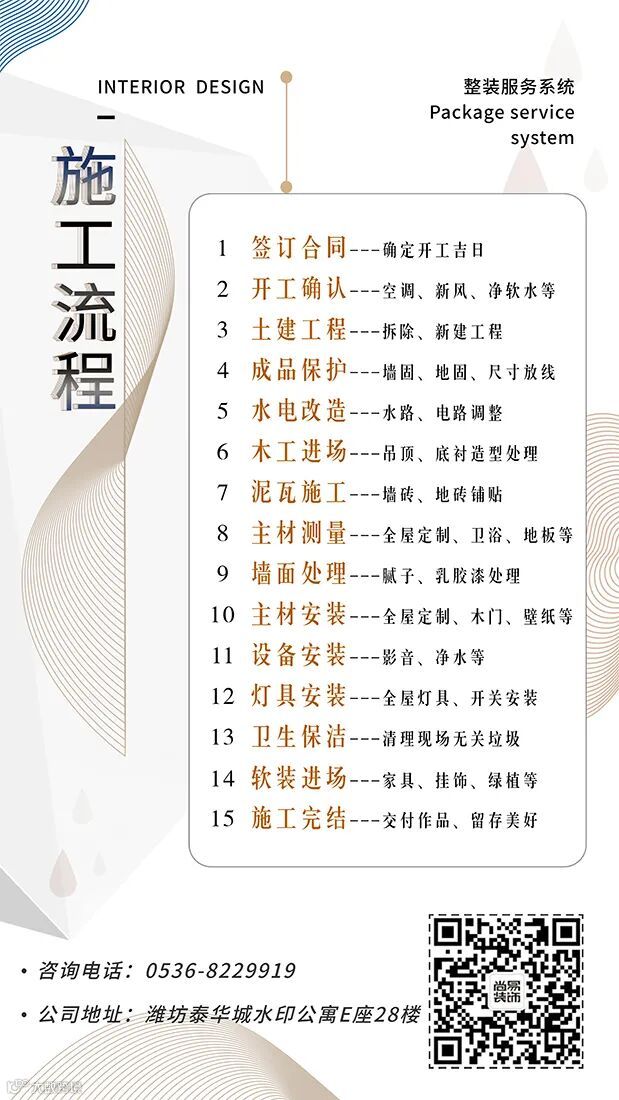

施工流程
Designer Profile
签订合同
Design
Sign a contract
确定开工吉日
举行开工仪式
前期准备
项目经理当天带一名或两名品相端正工人师傅配合,必须身穿尚易工作服, 其它物品由公司统一准备。
准点到达
因为现场需要提前布置,所以我方需要至少提前一小时到达现场做准备

开工确认
Design
Start-in confirmation
空调、新风、净软水等
土建工程
Design
Civil engineering work

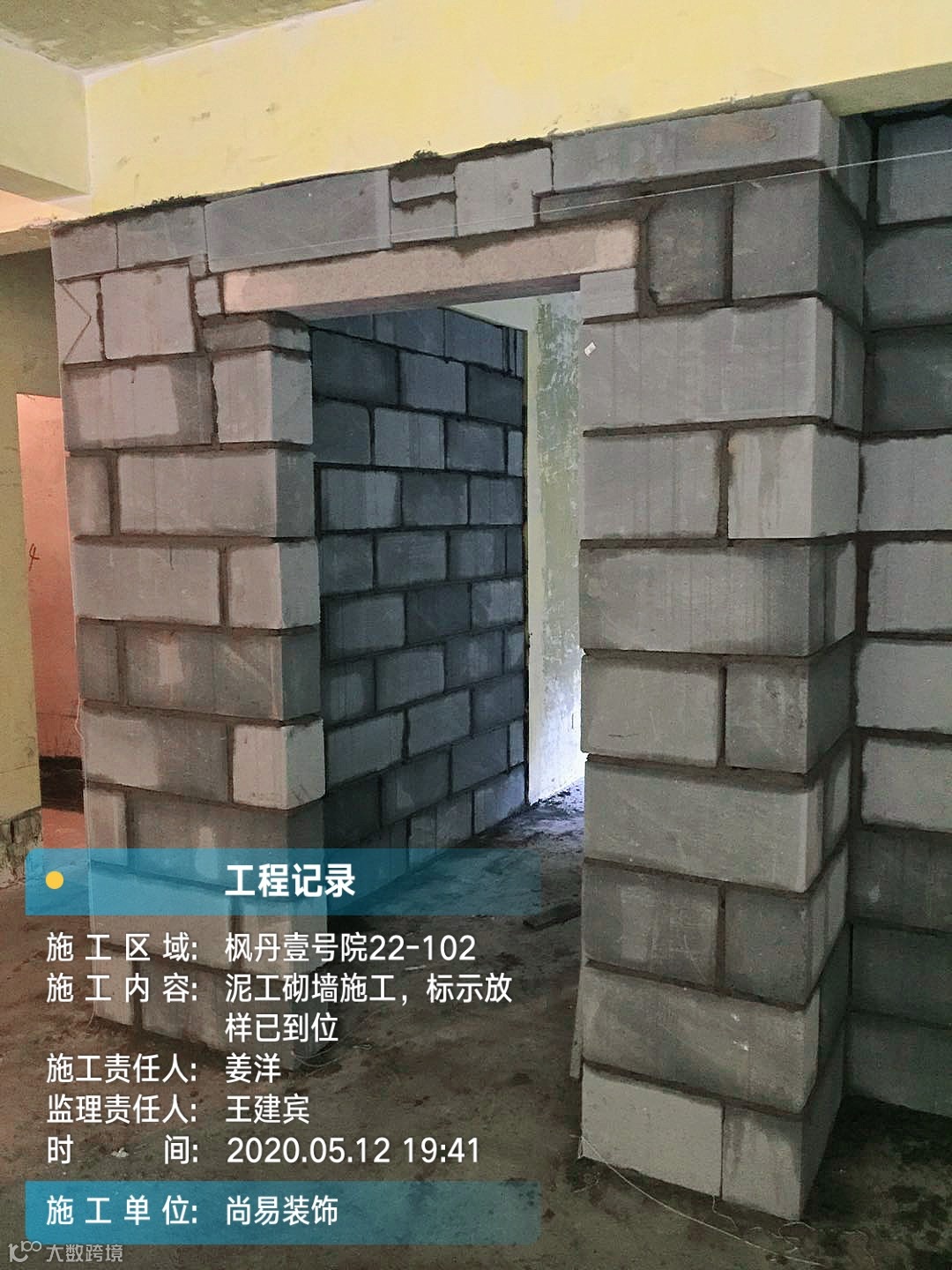

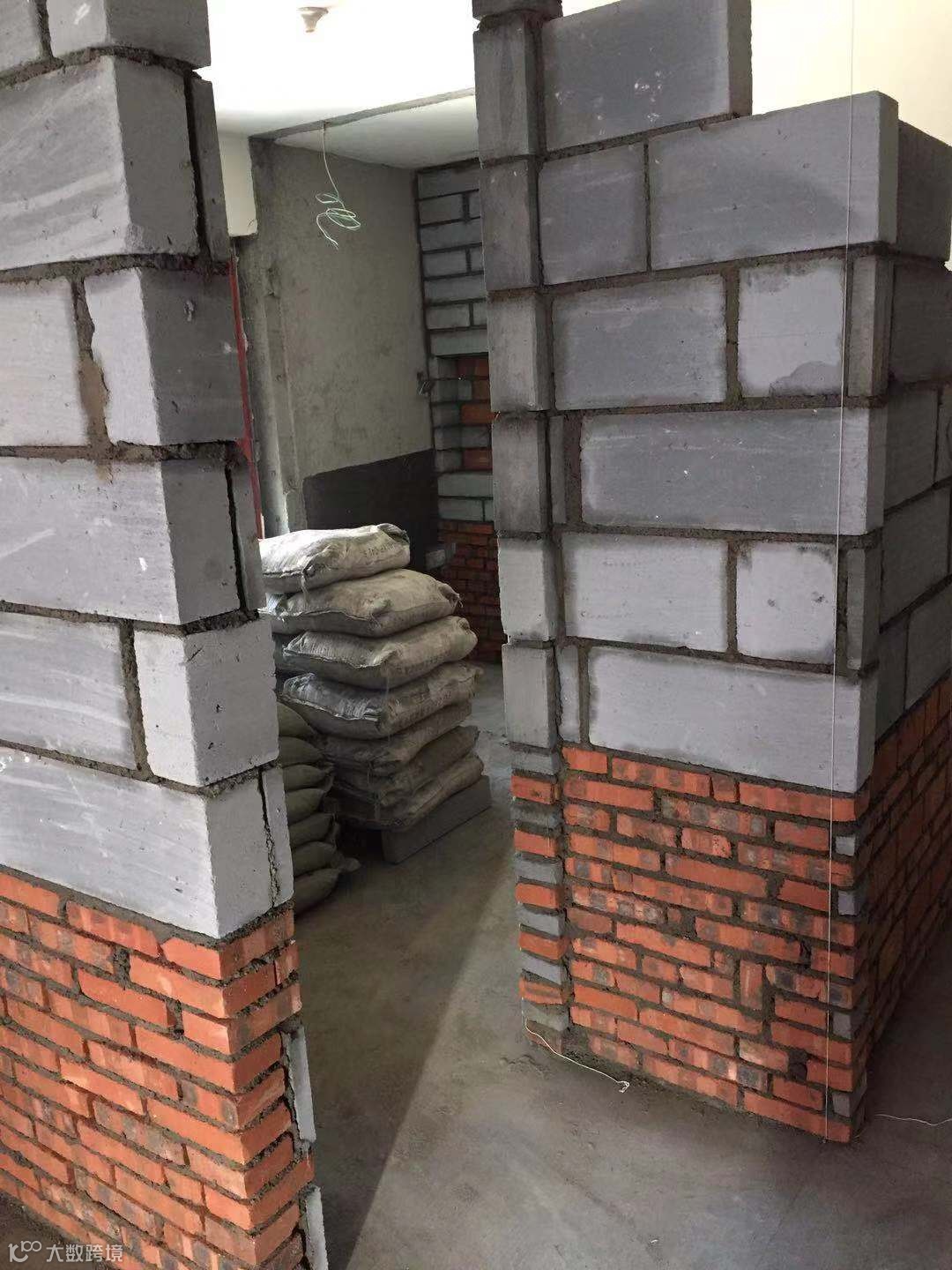

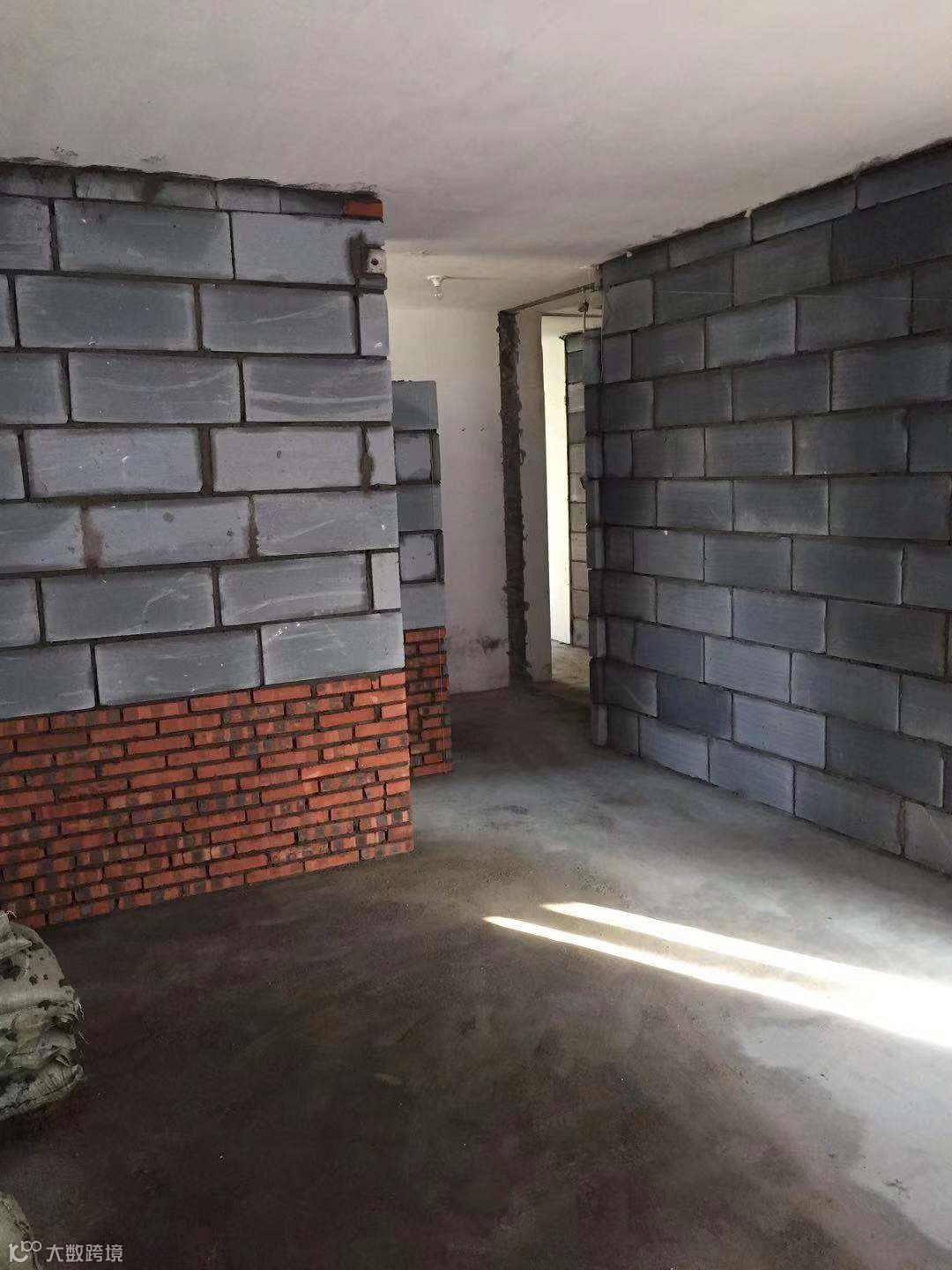

拆除、新建工程
新建墙体与老墙结合处 需铲掉老墙墙面基层20CM, 必须挂防裂网并延伸过去减 少后期开裂,植筋时必须吹 干净灰尘,再放植筋胶。
成品保护
Design
Finished product protection
墙固、地固、尺寸防线
施工现场成品保护是保证工 程实体质量的重要环节,是 施工管理的重要组成部分。成品保护工作不到位,优质 的产品也将受到破坏或污染 成为次品或不合格品,增加不必要的修复或返工工作, 导致工、料浪费、工期拖延 及不必要的经济损失。
水电改造
Design
Hydropower transformation

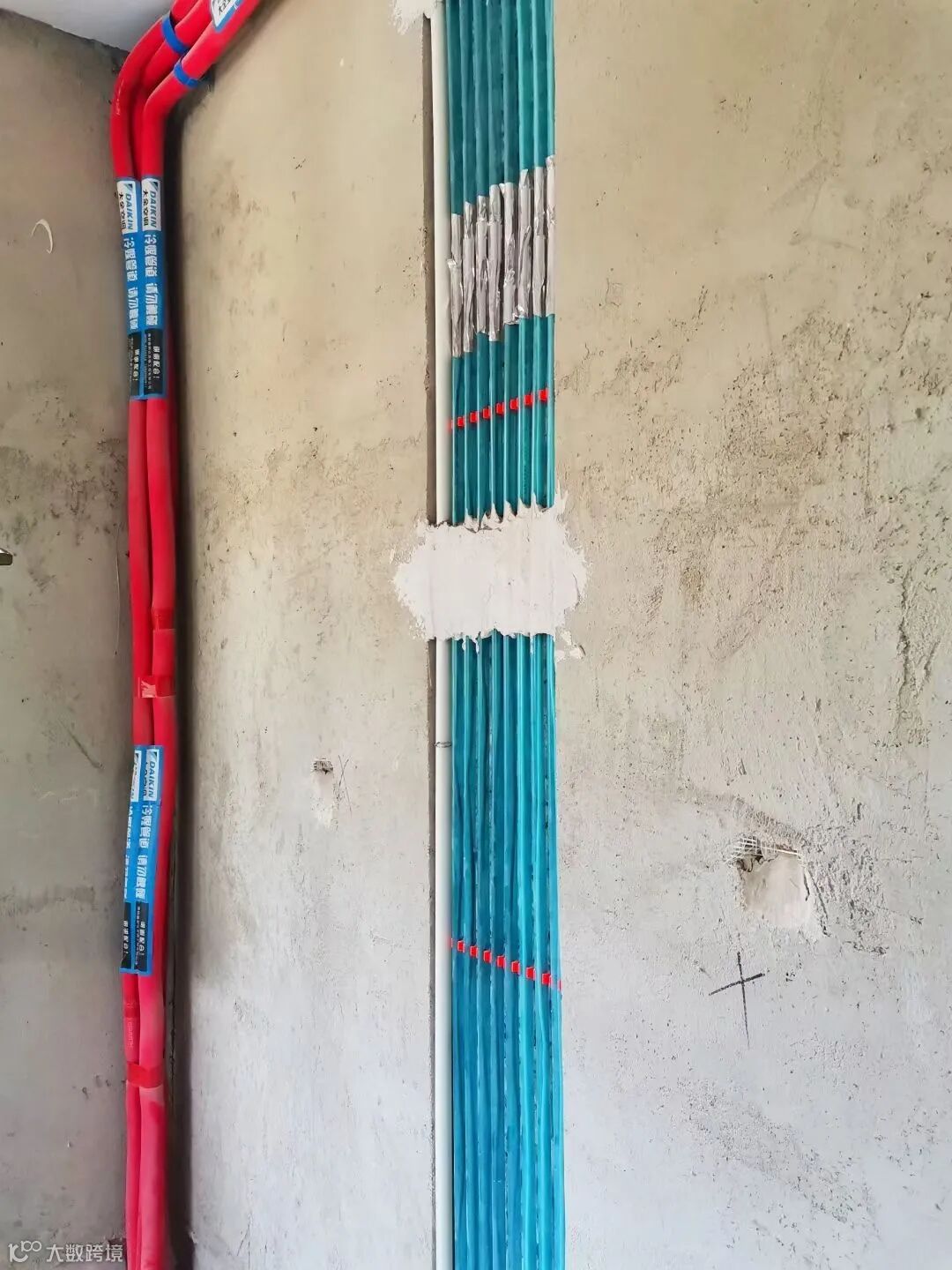

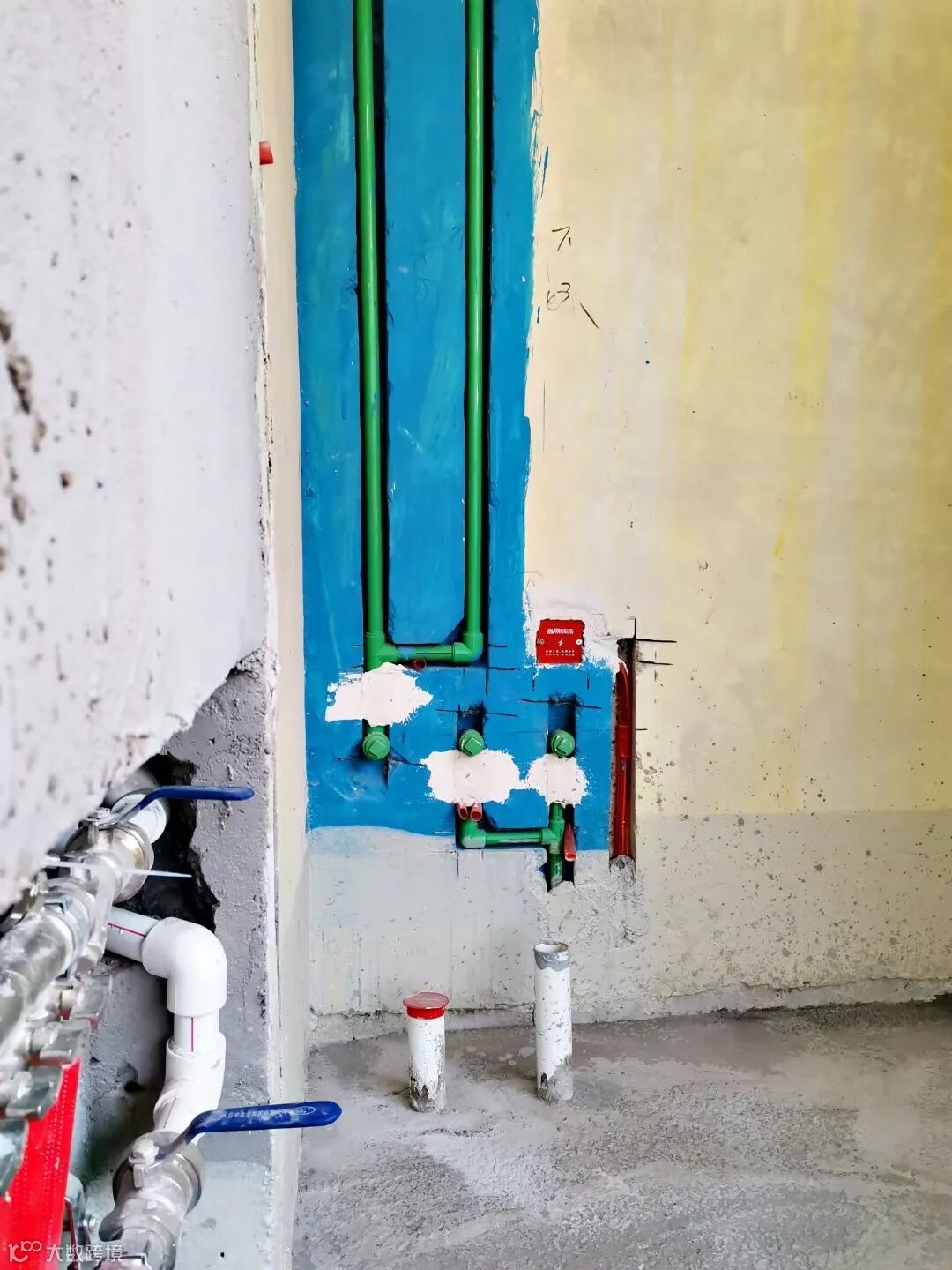

水路、电路调整

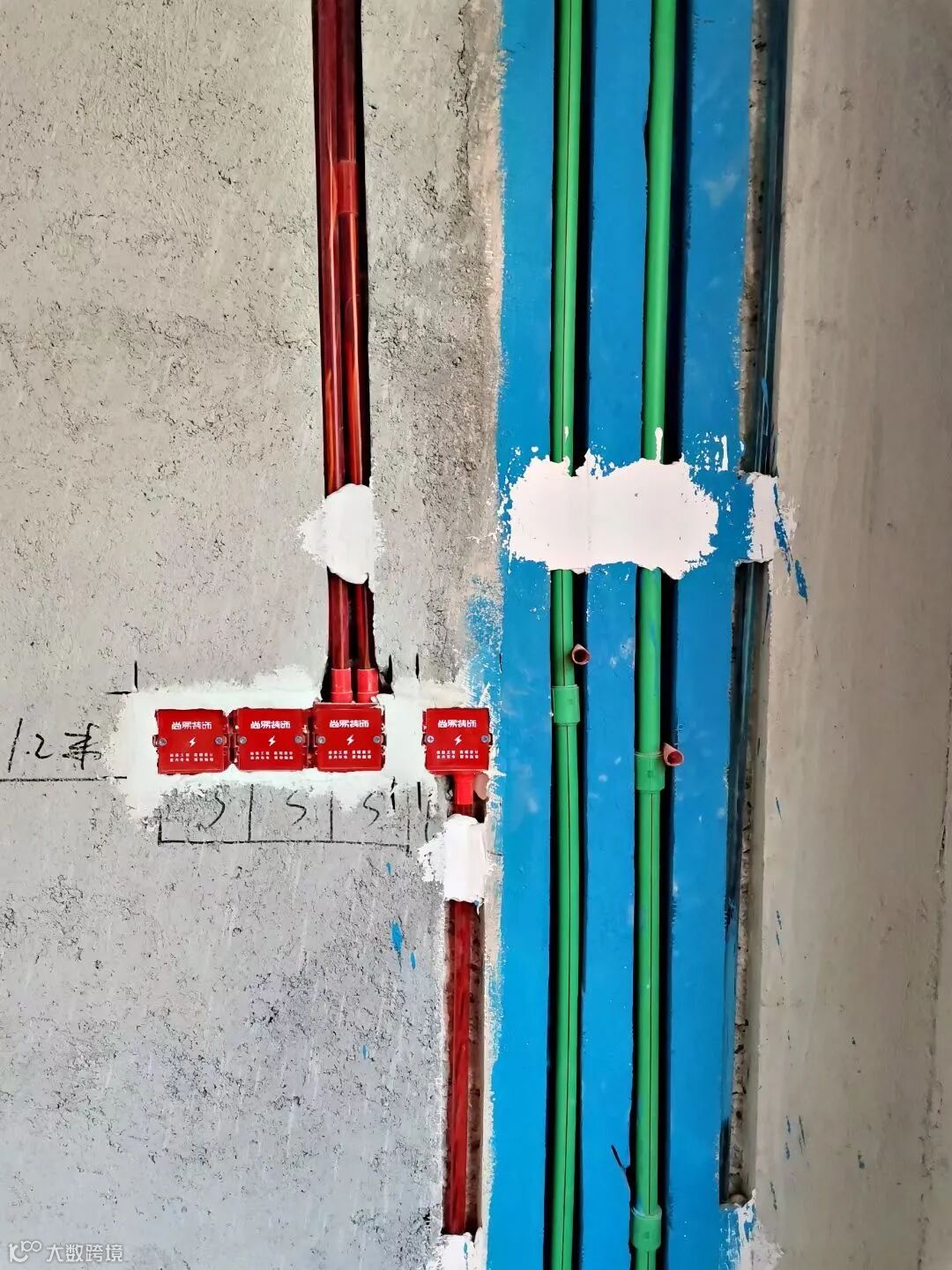

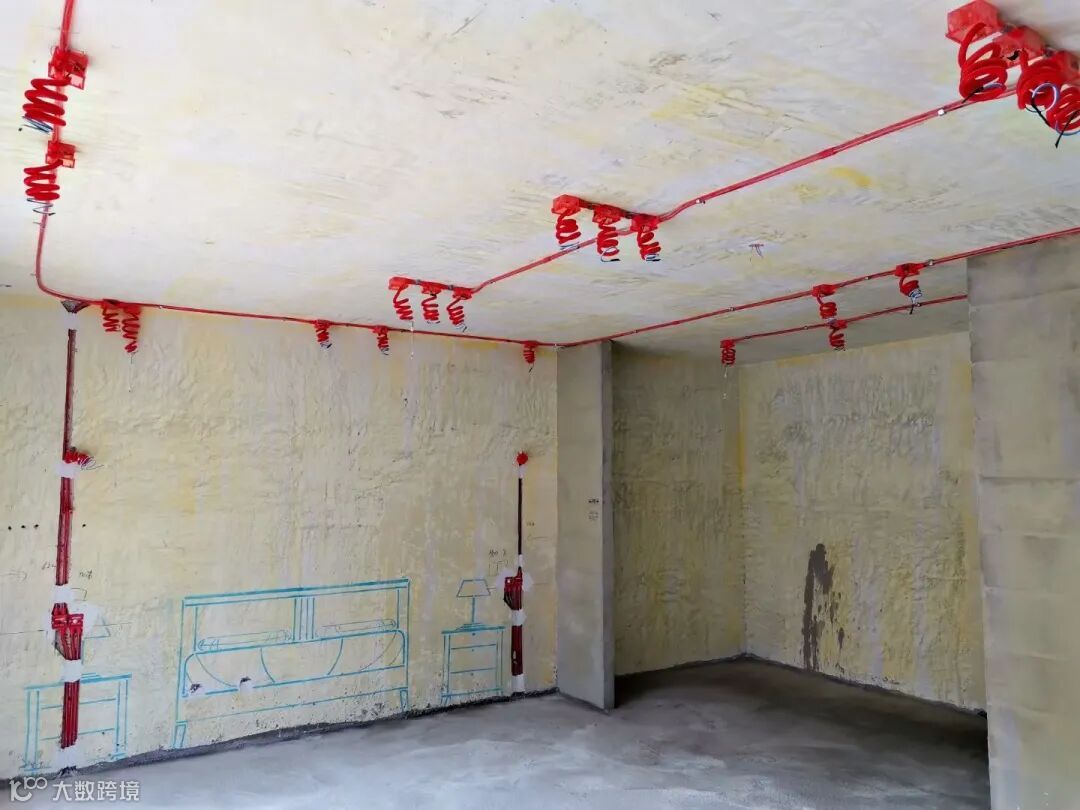

电管布线的原则
布管要求横平竖直. 使用公司专用PVC 阻燃型电线管件,强电红色,弱电蓝色; 线管在线槽中必须用管卡固定,直管每 隔80厘米使用一个管卡,拐角处每隔 20厘米使用一个管卡,线盒与线管相接时必须使用螺接。

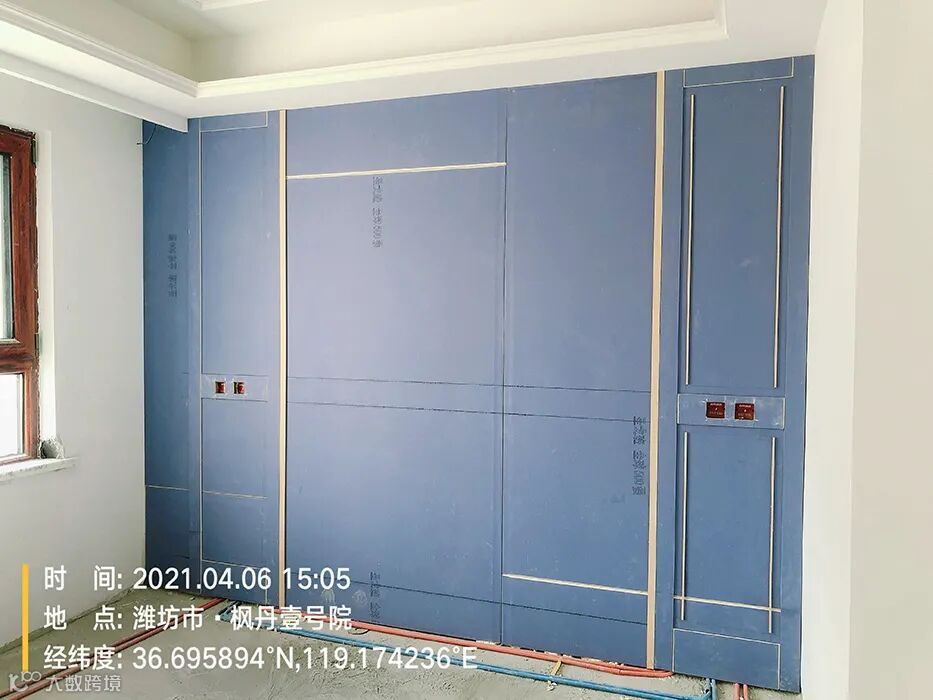

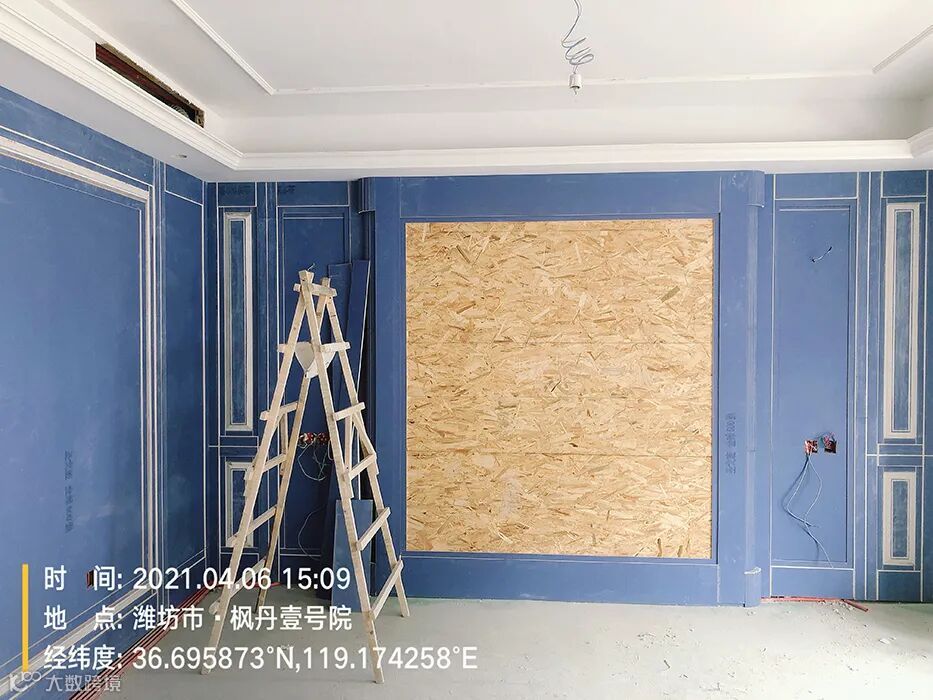

木工进场
Design
Carpenters enter the field.

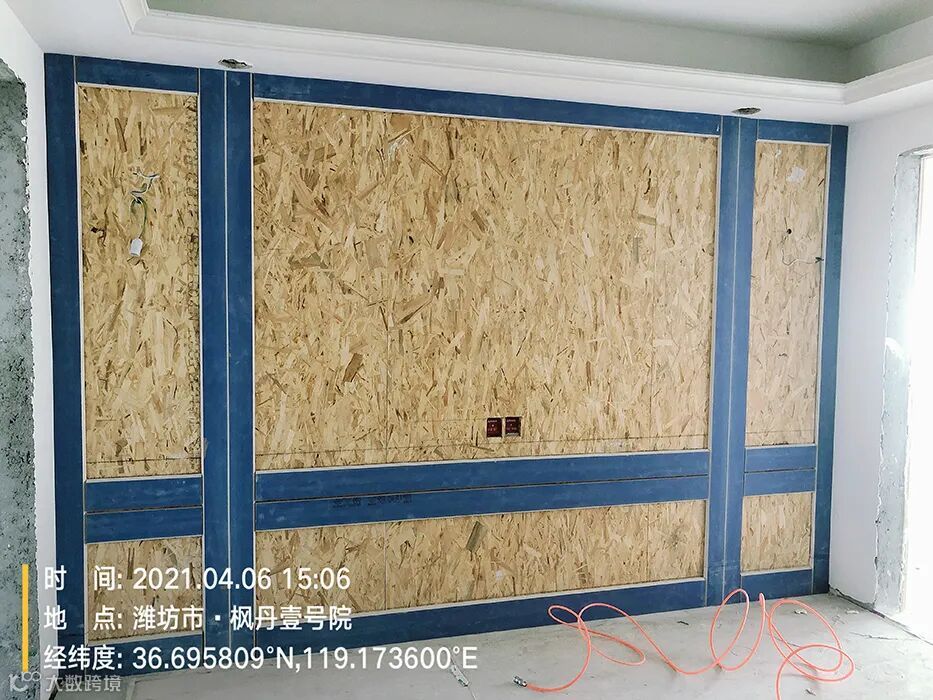

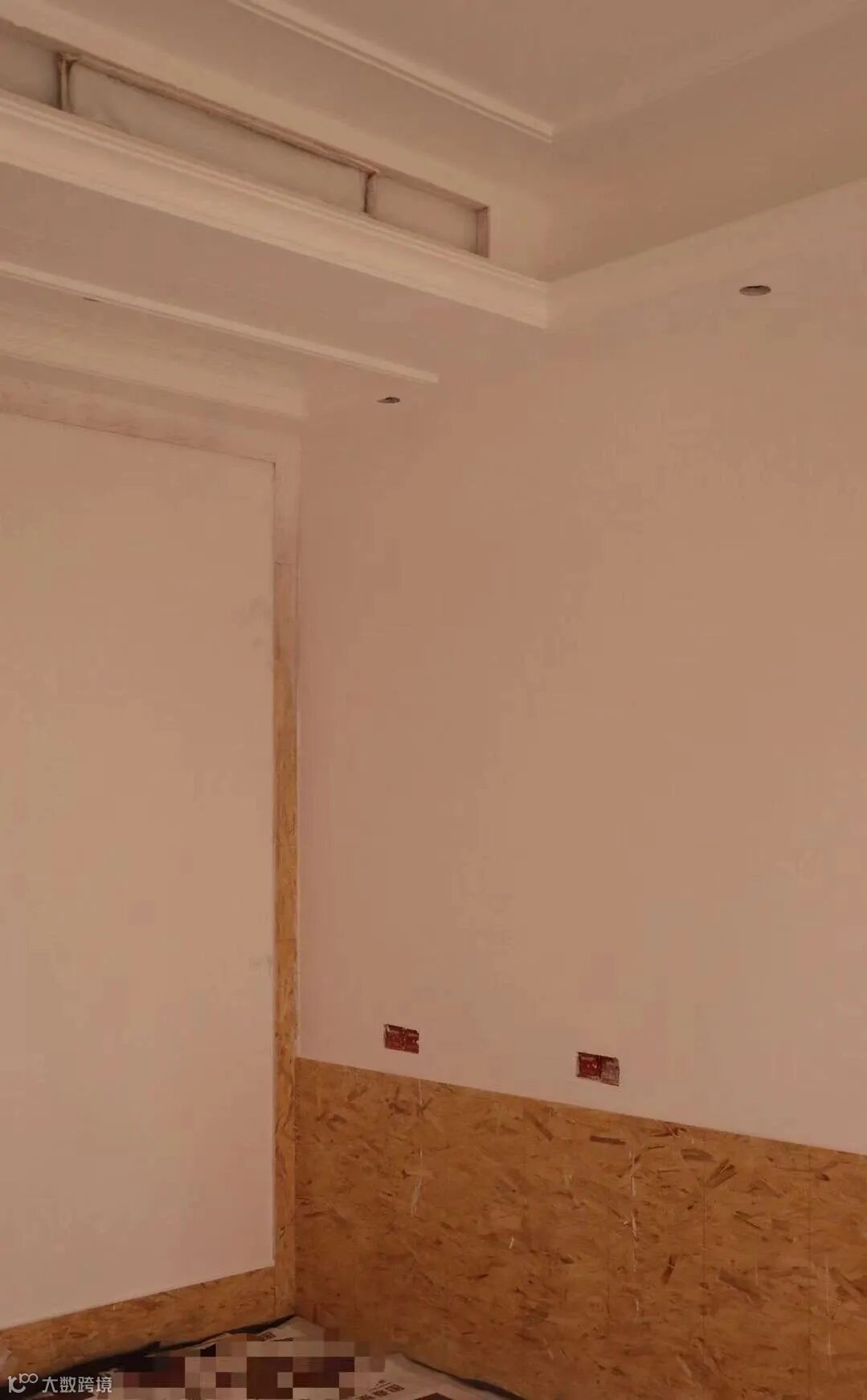

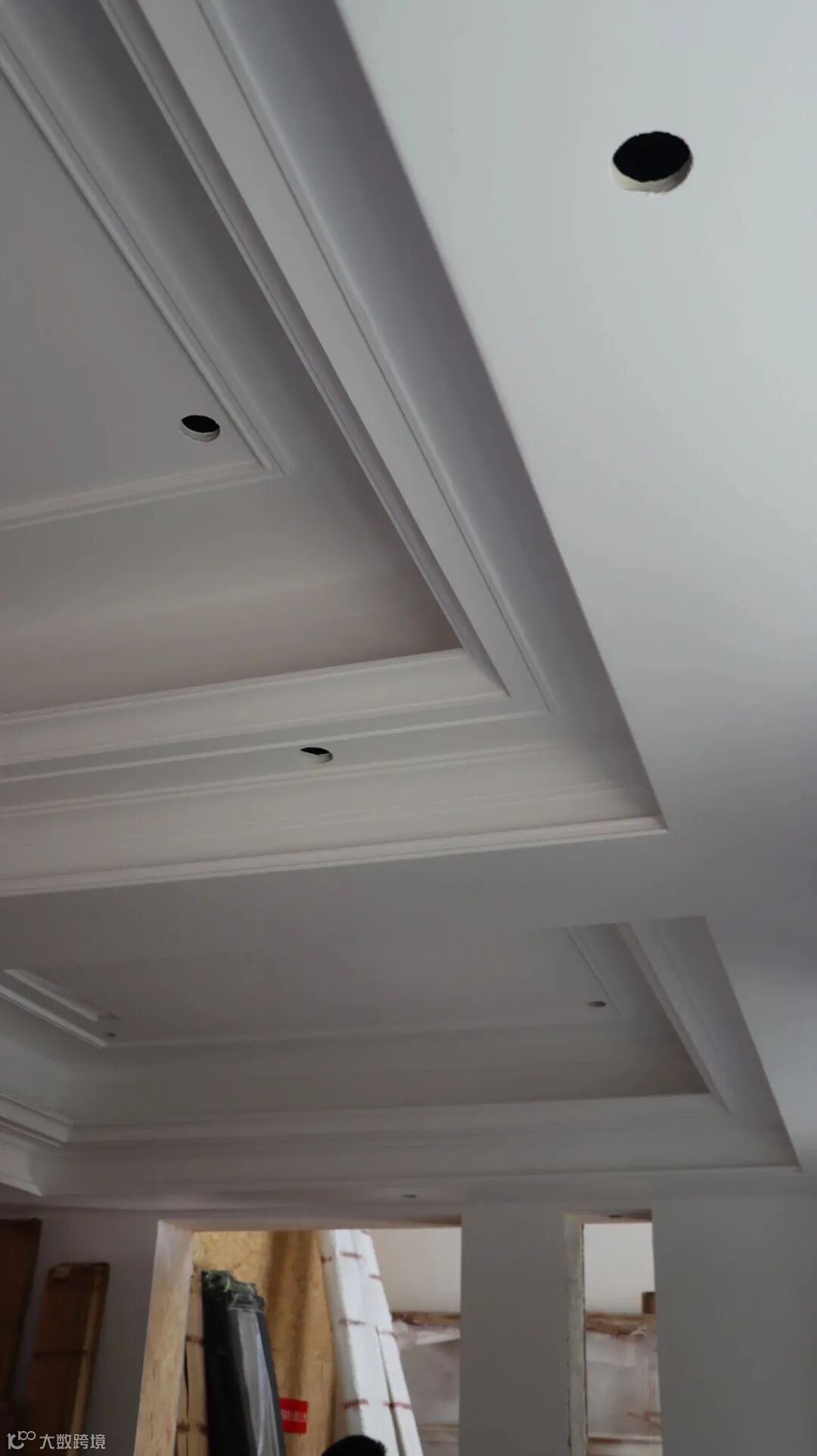

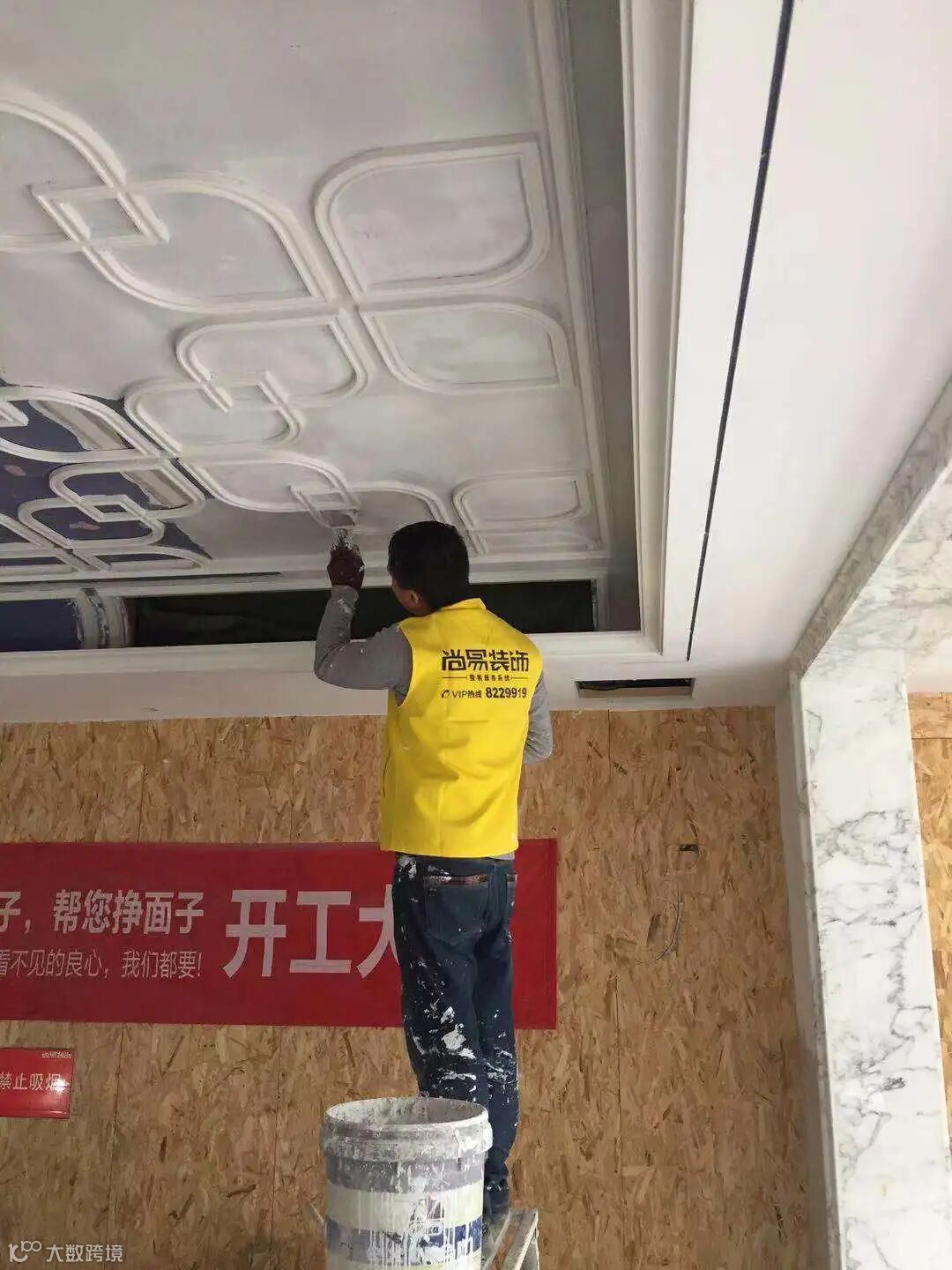

吊顶、底衬造型处理
木工工程是基础工程,在验收时格外注重细节,我司结合国标规范,制定了简单直接的 一套验收方法。
一、主龙骨间距主龙骨间距800-1000MM,副龙骨间距不大于400MM,吊杆距主龙骨 端头不大于300MM、副龙骨与边角龙骨连接必须用抽芯铆钉固定,边龙骨固定点间距 400MM以内,并用膨胀螺丝固定、吊顶超过60公分增设主龙骨;
二、基层制作所采用欧松板、木方应做单面防火、防潮、防虫处理;三、木工板不得直接接地,最底部需距离地面完成面10MM左右; 四、封板前厨房卫生间排风管道预埋,无关孔洞堵死;

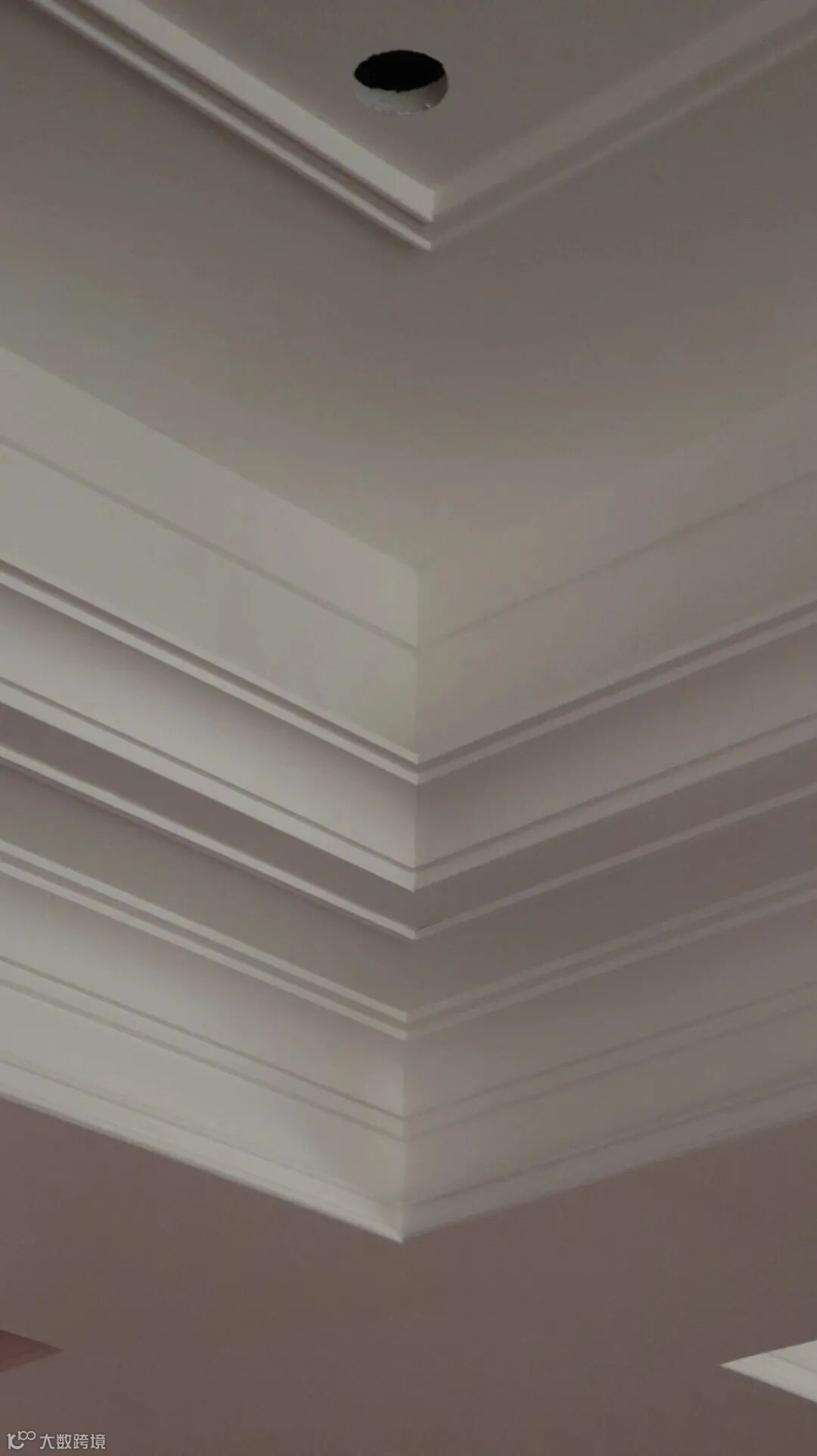

五、石膏板造型拐角处应切割成“L”型;
泥瓦施工
Design
Masonry construction

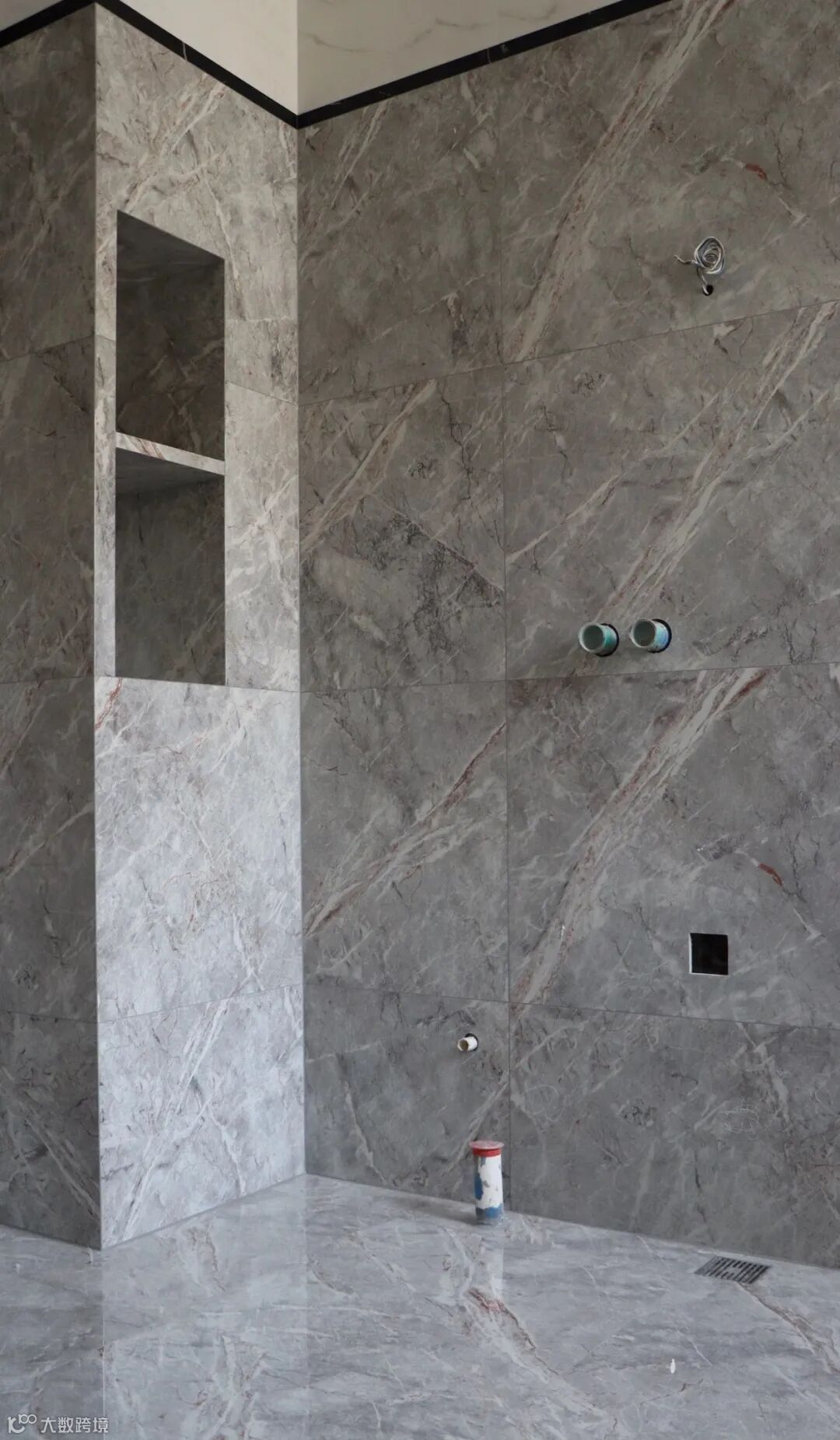

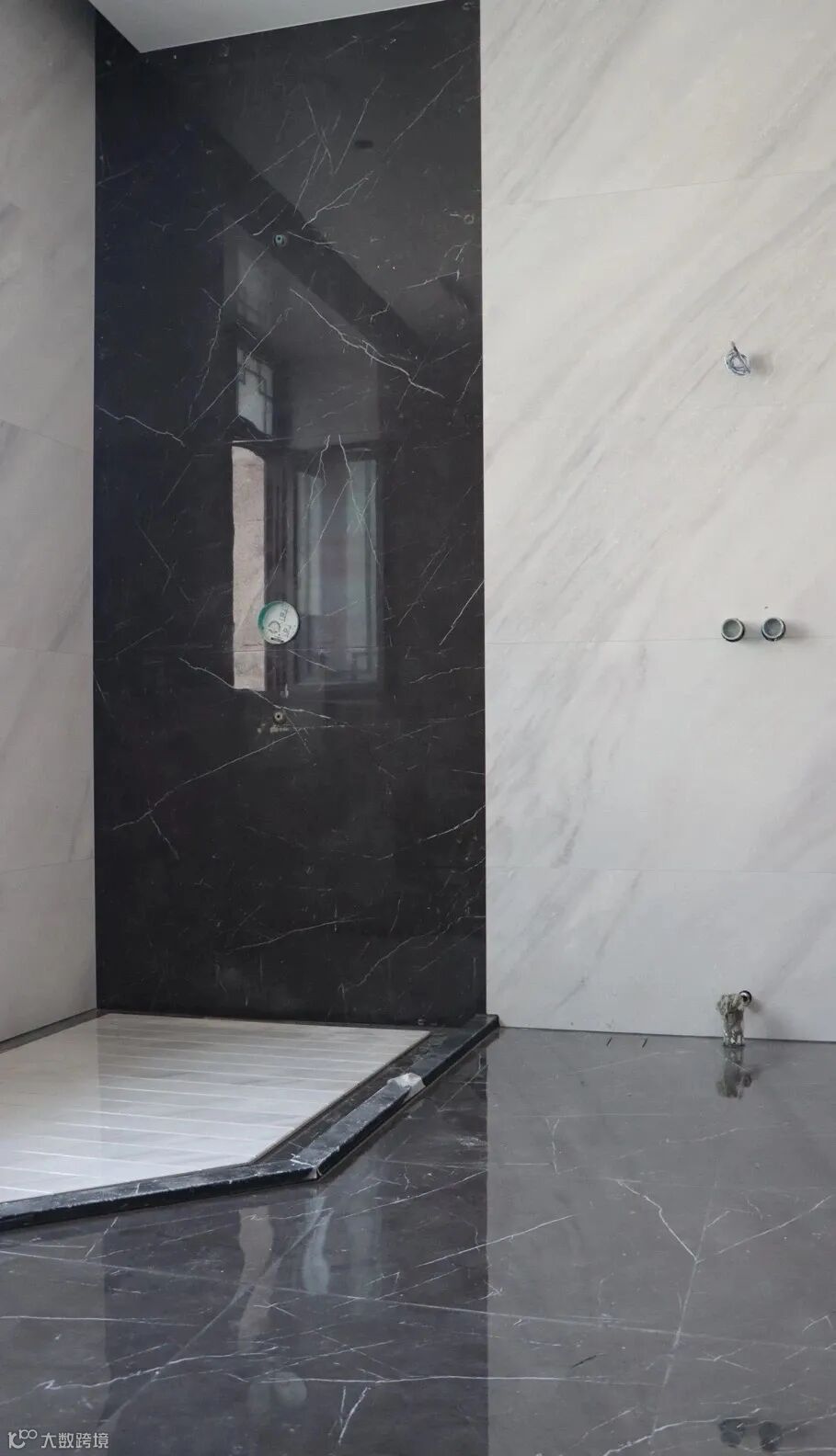

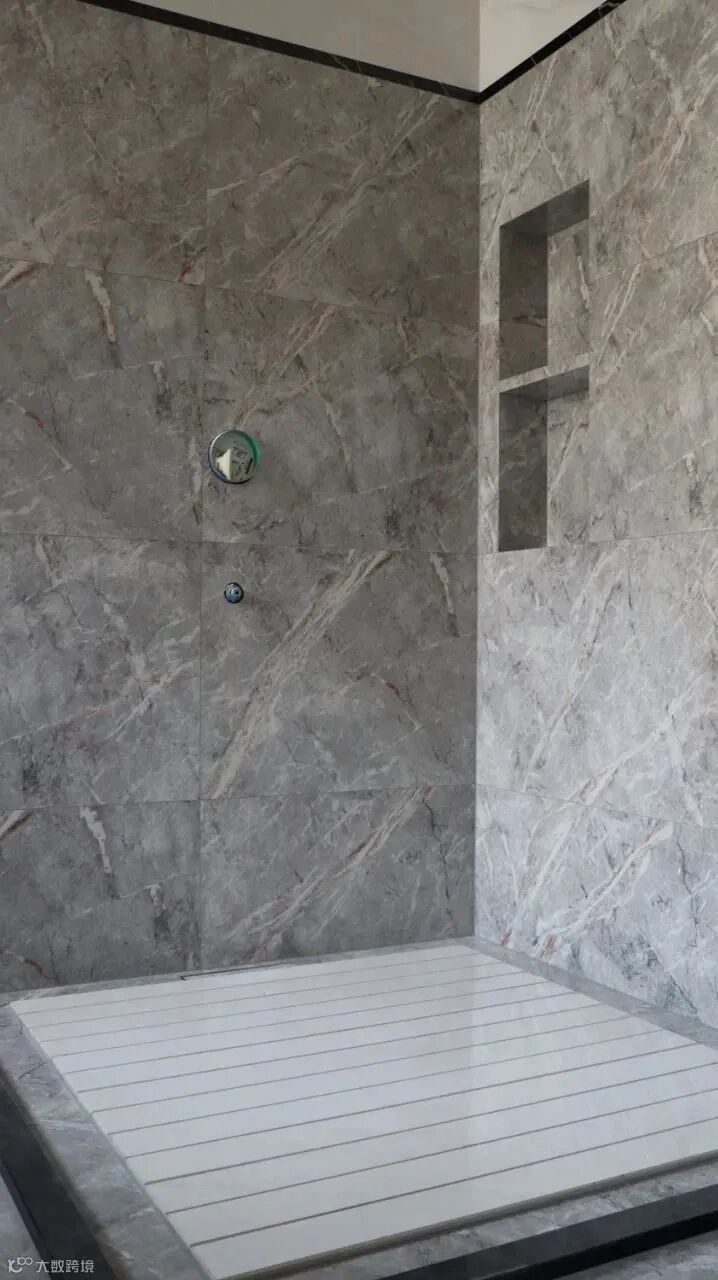

墙砖、地砖铺贴
瓦工工程是表面工程,在验收时格外注重细节,我司结合国标规范,制定了简单直接的 一套验收方法。
一、平整度(靠尺不大于2MM)
二、空鼓率(每片砖或每面墙空鼓率不得高于5%) 三、阴阳角卡角(国标规范不大于3MM)
四、有无崩瓷(肉眼观察)
五、细节处理(回字形地漏,地漏切角缝,窗台面有无坡度,阴角缝隙、开孔器开孔) 业主瓷砖剩余未清场前项目经理申请验收如有问题,更换起来方便直接。
主材测量
Design
Main material measurement

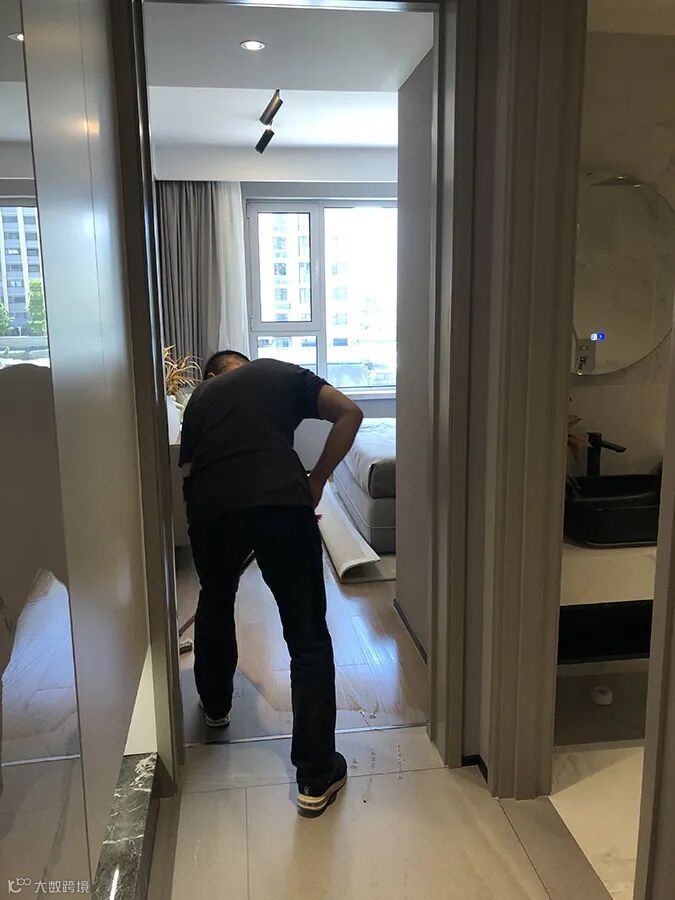

全屋定制、卫浴、地板等
墙面处理
Design
Wall treatment

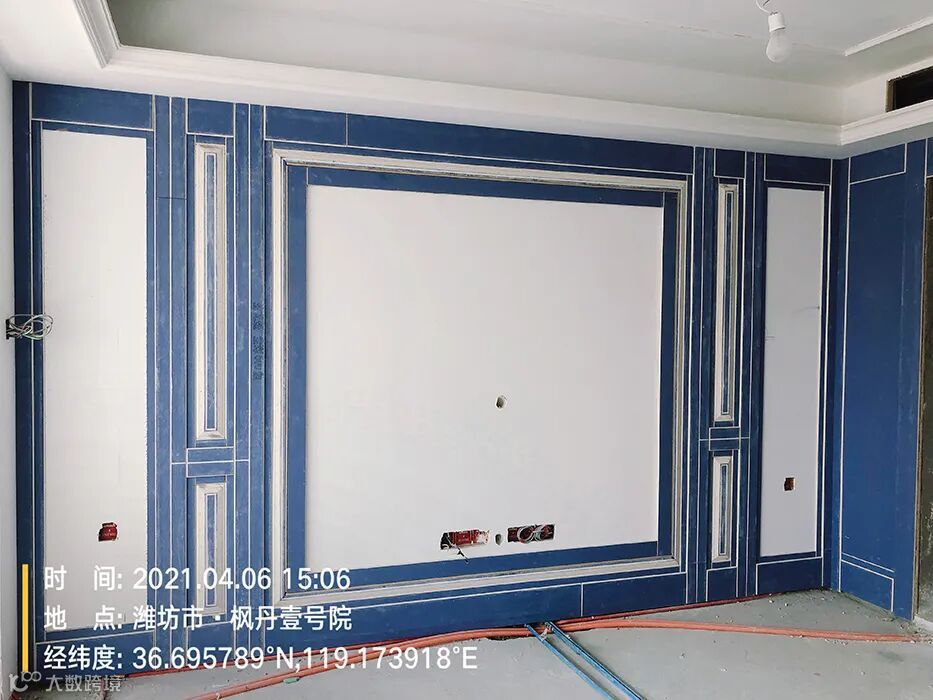

腻子、乳胶漆处理
油工工程是面子工程,在过程和验收时格外注重细节,我司结合国标规范,制定了简单直 接的一套验收方法。
一、不允许有掉粉、起皮、漏刷、透底、流坠、疙瘩;
二、允许轻微少量反碱、咬色,无明显砂眼、手感好;
三、颜色均匀一致、无明显刷纹;
四、墙面平整度偏差不大于2mm(用两米靠尺检查);五、顶面平整度目测无明显凹凸现象;
六、阴阳角偏差不大于2mm(用直角检测尺检查)

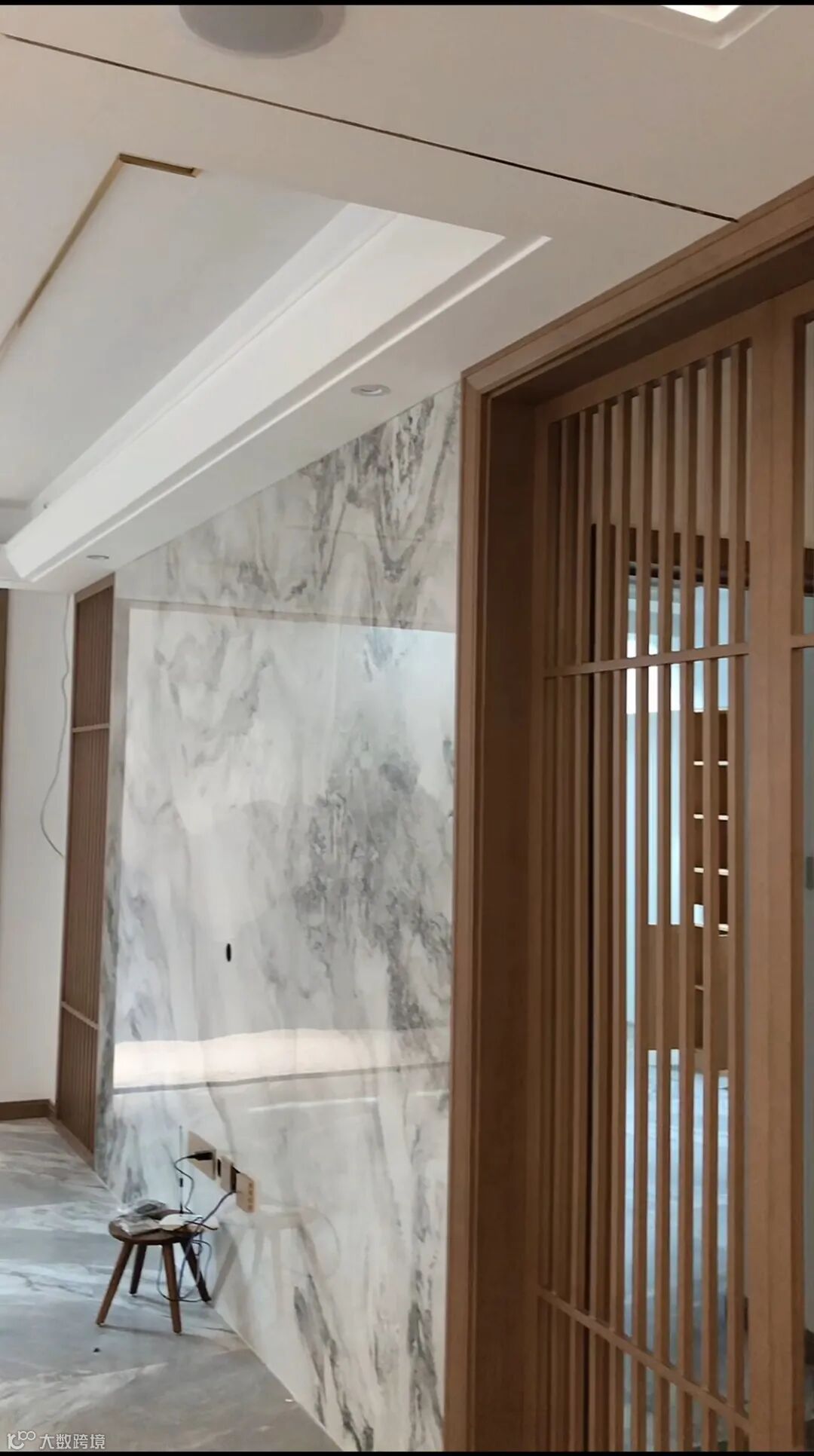

主材安装
Design
Main material installation
全屋定制、木门、壁纸等
主材配合是基础装修必须参于进去的一个阶段或者是一整个阶段,业主确定的主材商有 些工作需要我们前期为他们服务,或者有的要为我们服务,二者的配合到位才能让业主的利 益最大化,让二者的付出有确定性的回报,不至于太多的返工造成人工和材料的损失。
设备安装
Design
Equipment installation
影音、净水等
灯具安装
Design
Lamp installation
全屋灯具、开关安装
卫生保洁
Design
Hygiene and cleaning
清理现场无关垃圾
软装进场
Design
Soft decoration enters the field.
家具、挂饰、绿植等
施工完结
Design
Construction is over.
交付作品、留存美好
