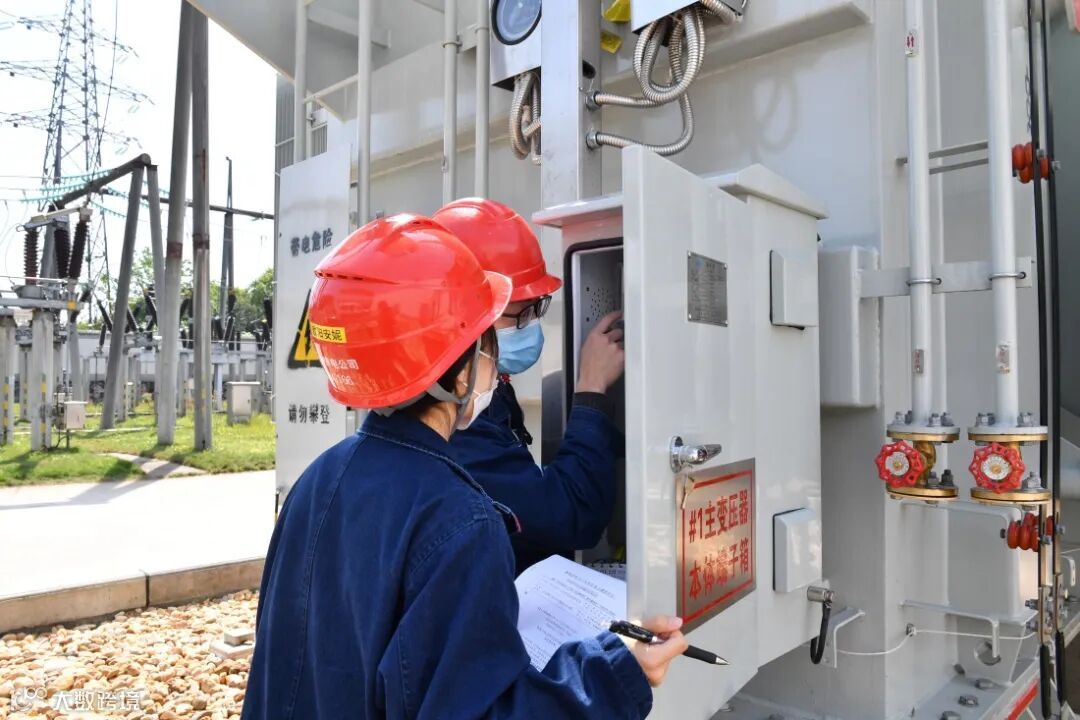

4月13日下午18点05分,明月变电站新上1号主变压器完成连续五次冲击受电试验,带负荷检查正常,标志着110千伏明月变电站改扩建工程顺利竣工投产,宣告2020年长沙电网“决战630”首战大捷,长沙“大干一百天,实现‘双过半’”目标中的电建目标就此陆续进入收获阶段。

▲明月变电站位于长沙县干杉乡,属2008年开始服役的“元老级”变电站。随着经济发展,原有的供电容量已无法完全满足当地日益发展的乡镇工矿企业和居民生活用电量。特别是入夏后的高峰负荷,超载运行的明月变电站压力山大。电力供需矛盾日渐紧张,明月变电站改扩建迫在眉睫。

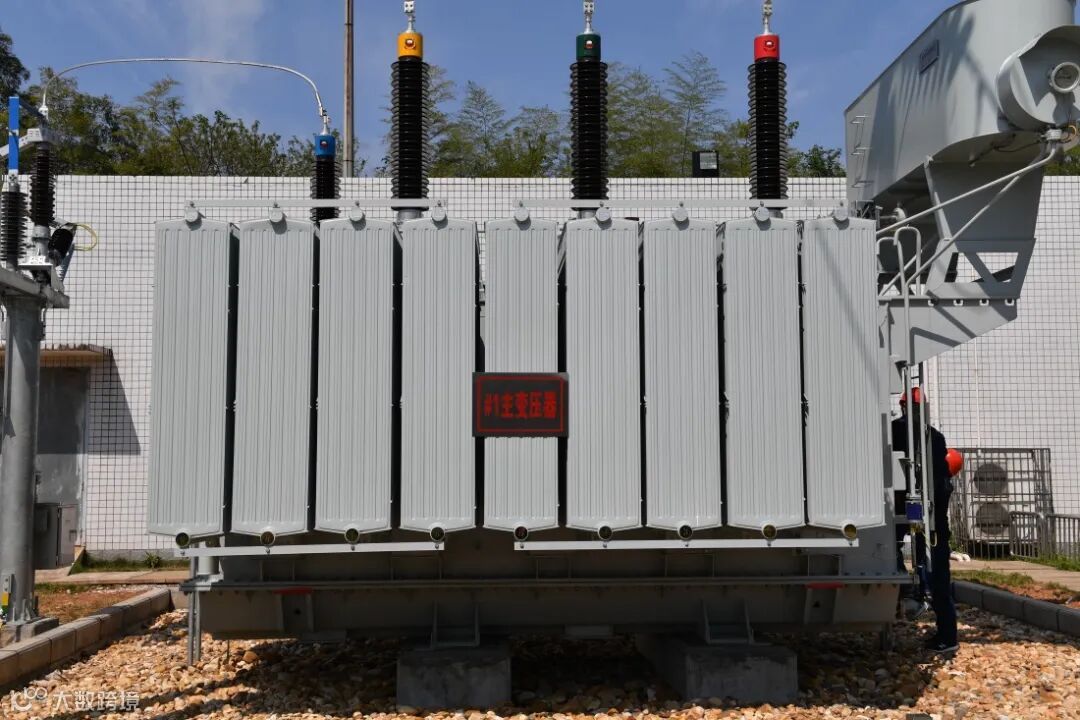

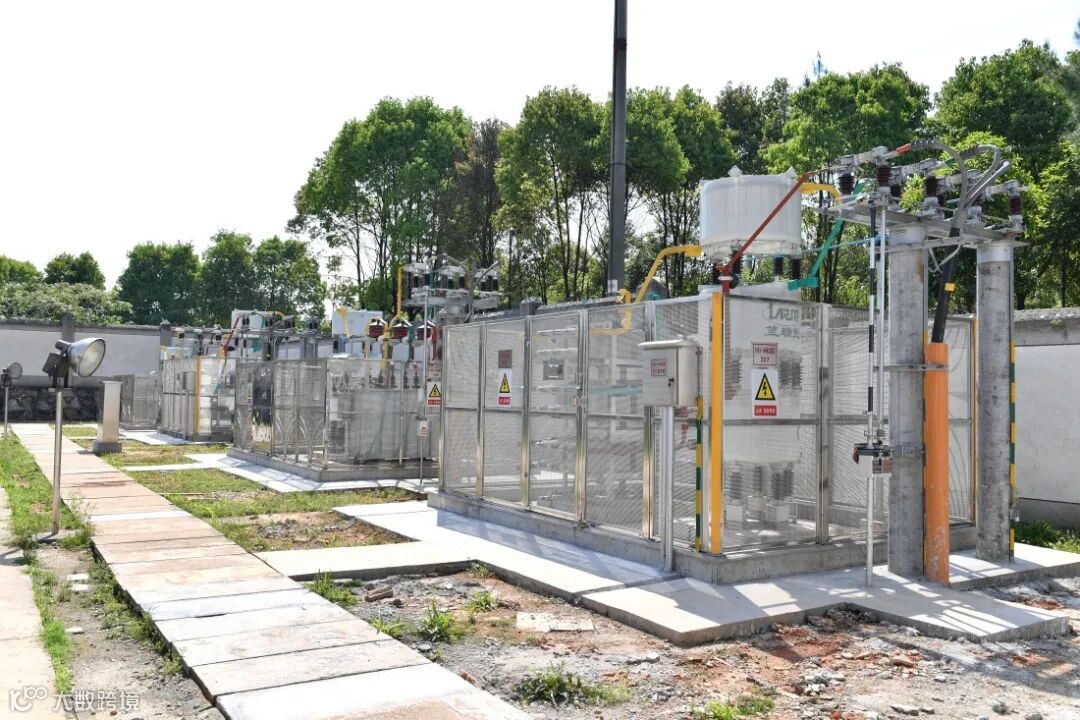

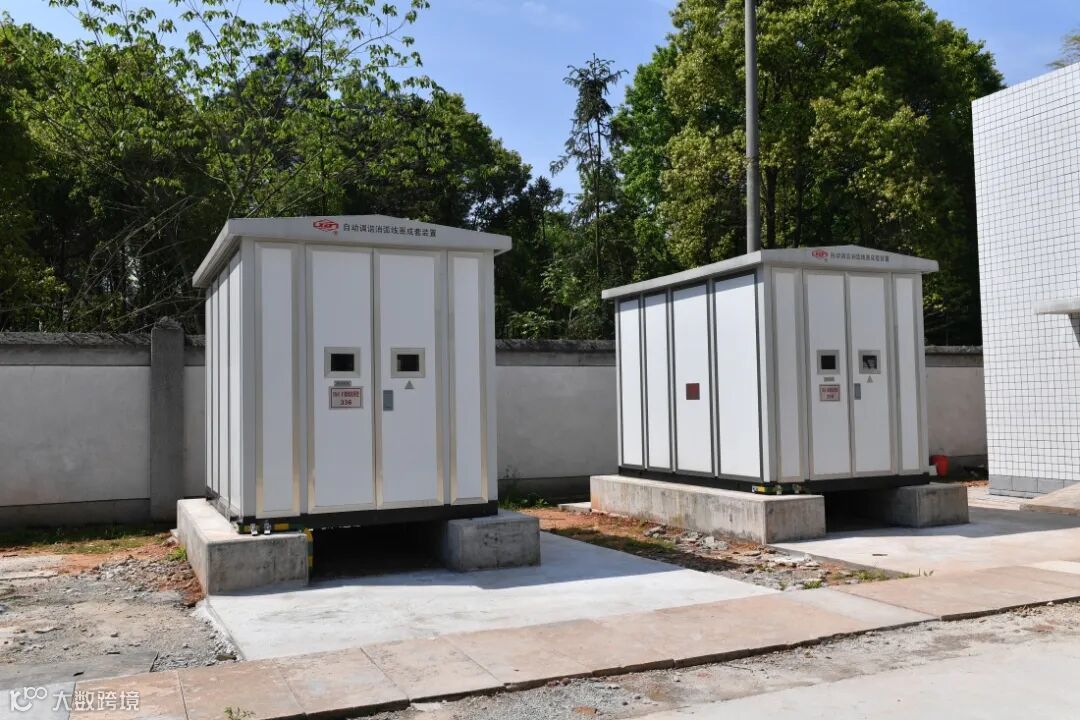

本次明月变电站改扩建需拆除原有的2台31.5兆伏安主变压器,新更换2台63兆伏安主变压器,制作24回10千伏电缆出线、4台电容器、2台1200千伏安接地站用变。承建单位湖南星电集团于2019年9月正式启动明月变电站改扩建,12月30日完成了2号主变压器投产。

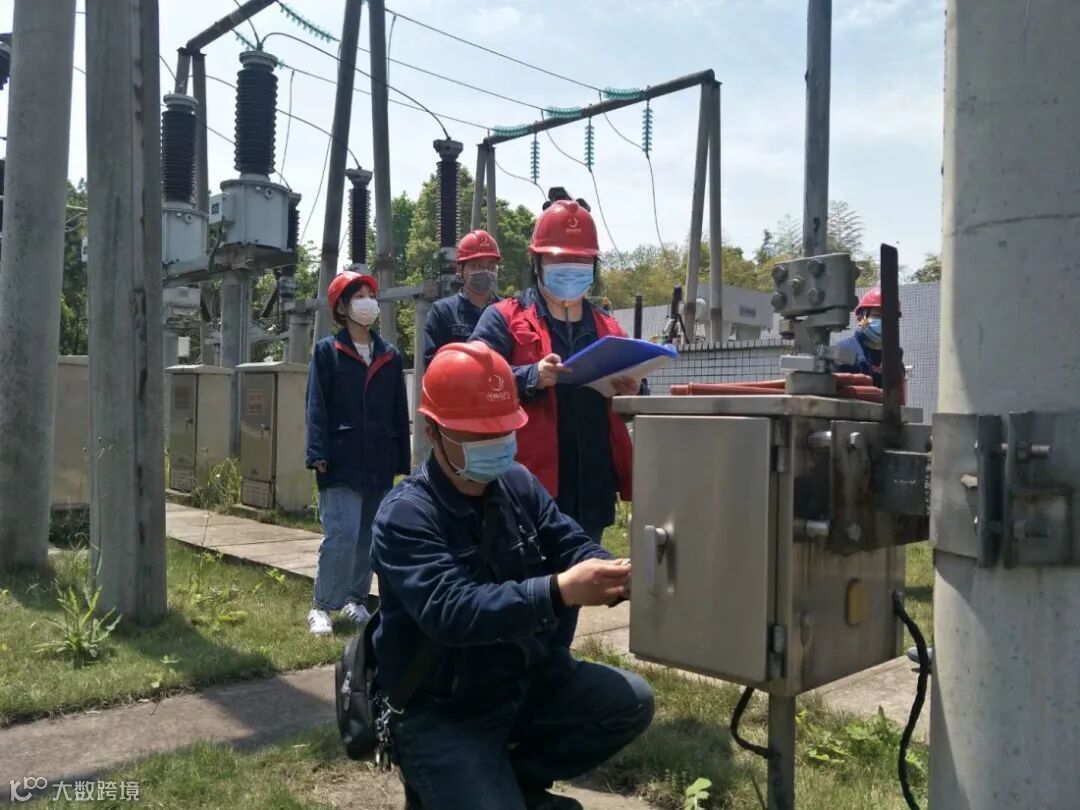

▲疫情发生后,明月变电站建设进度一度滞缓。后了解到明月变电站的供电范围内的黄兴镇干杉工业园区,有全省最大的医用口罩生产厂,不仅日供5至8万只高标准医用防护口罩,还是省内唯一一家具备儿童医用防护口罩生产资质的企业。疫情紧急,该工厂加足马力,工人们通宵达旦,一日要达到10万的惊人产能满足供应。为了迅速保障该企业的供电,星电集团克服疫情影响,迅速组织工人进行核酸检测,提前复工,有序推进建设进程。

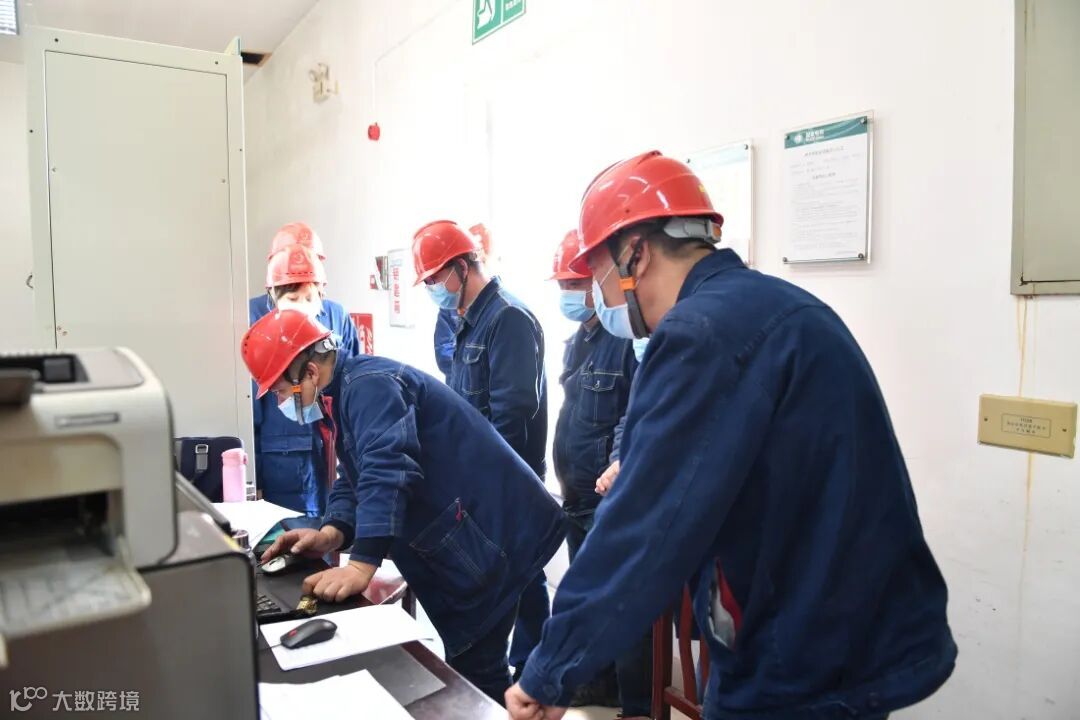

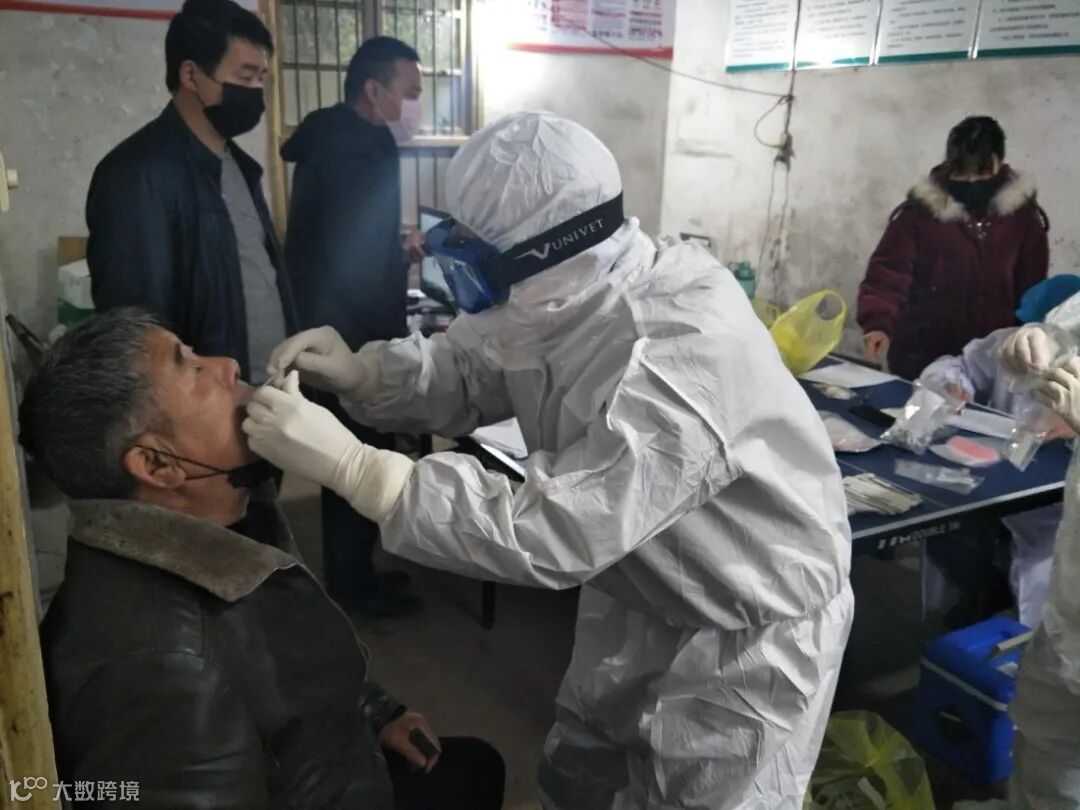

▲2月18日,星电集团部分施工人员克服重重困难,回到施工现场隔离一周。防疫措施到位后,2月24日明月变电站1号主变恢复施工,确保了工程进度。

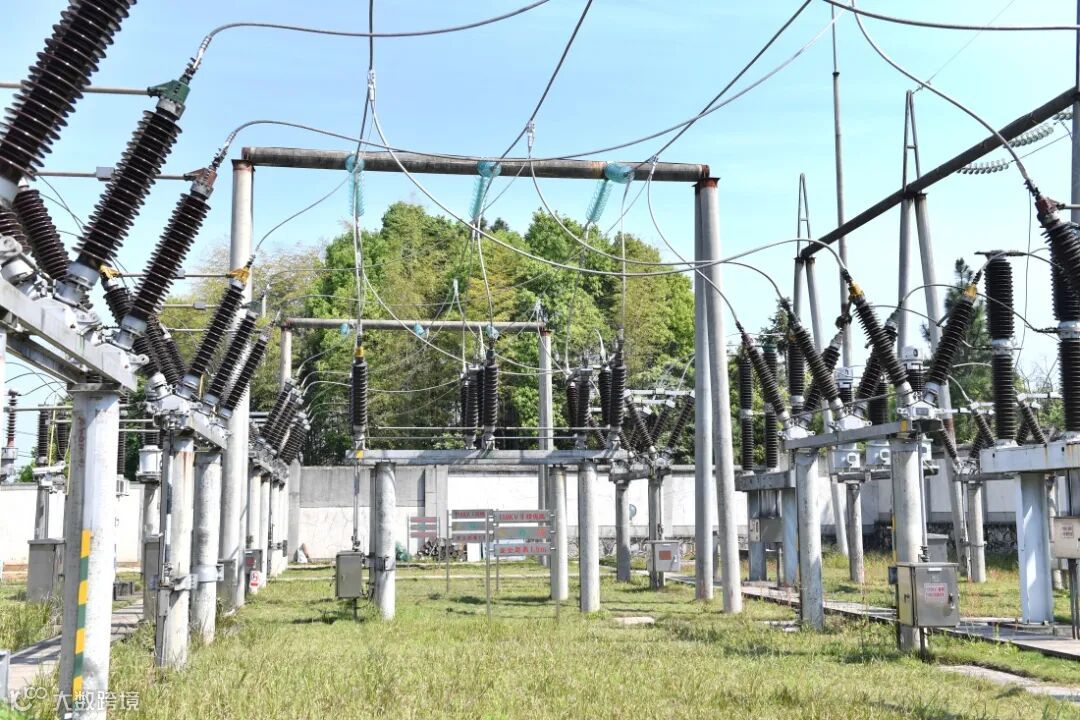

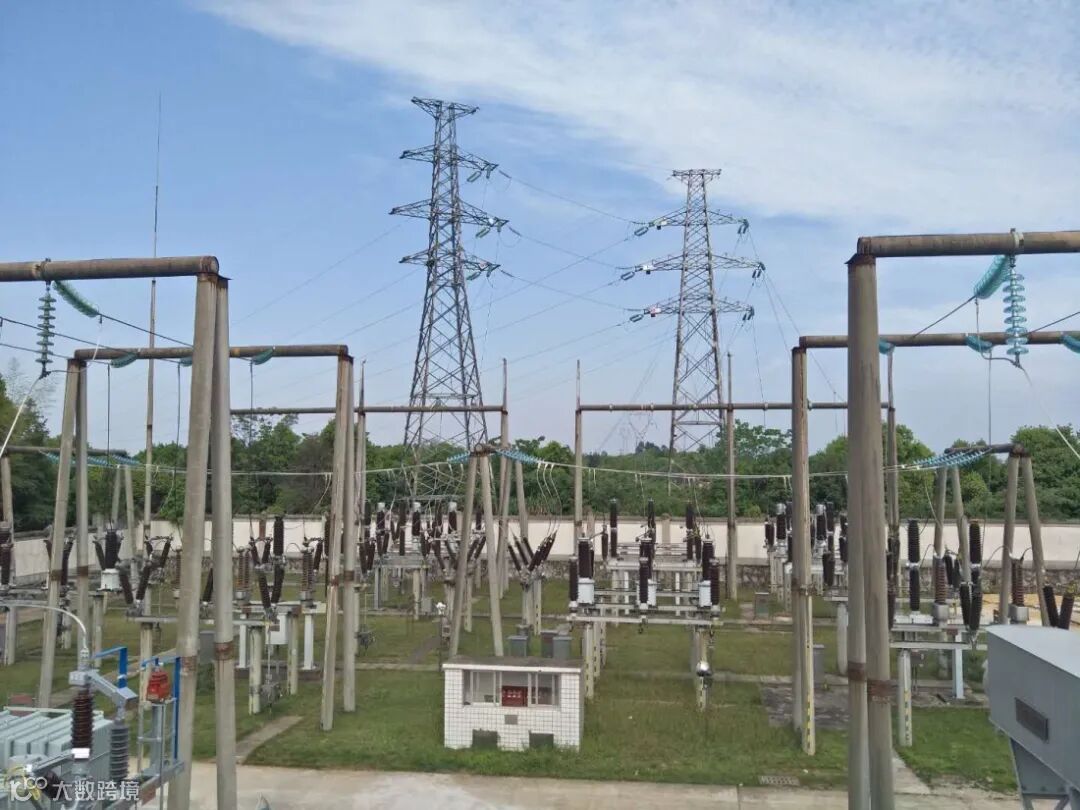

改扩建后的明月变电站顺利投运,优化了长沙县片区电网网架结构,提高了供电质量和可靠性,为黄兴、榔梨、干杉等地区的政府机关、学校、企业生产、居民生活用电提供了有力的支撑和保障,为长沙经济发展注入了新动能。
文|杨卫、文诗琴
