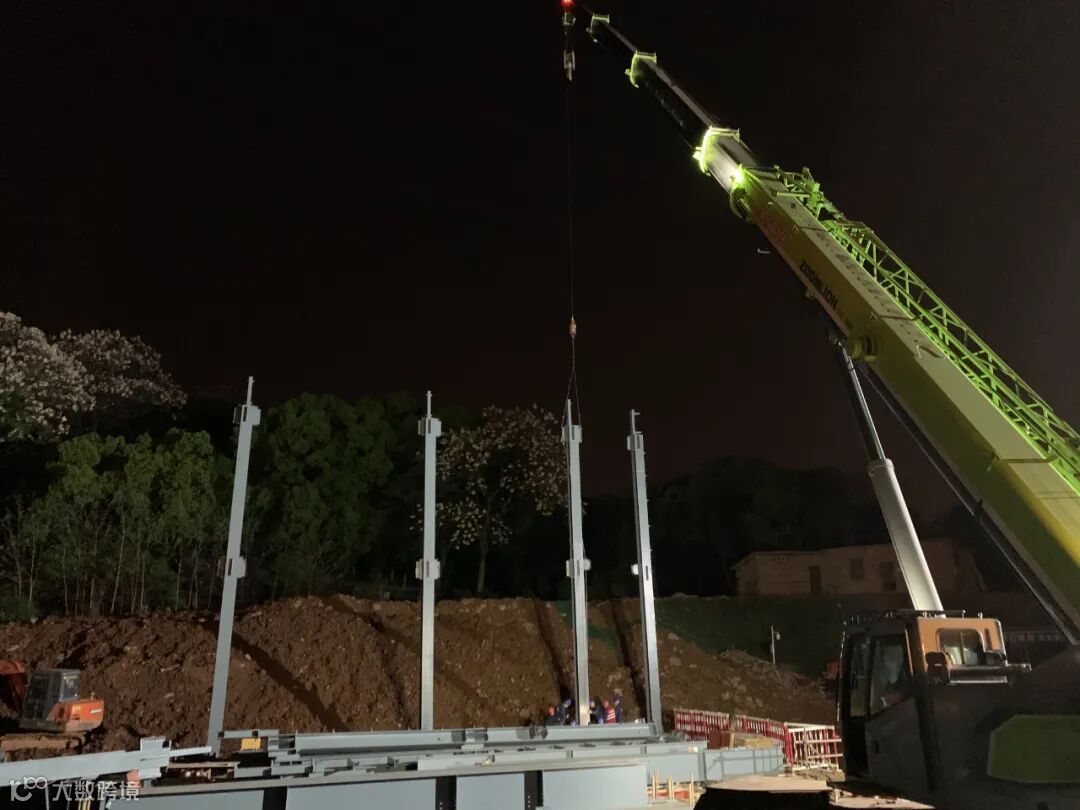

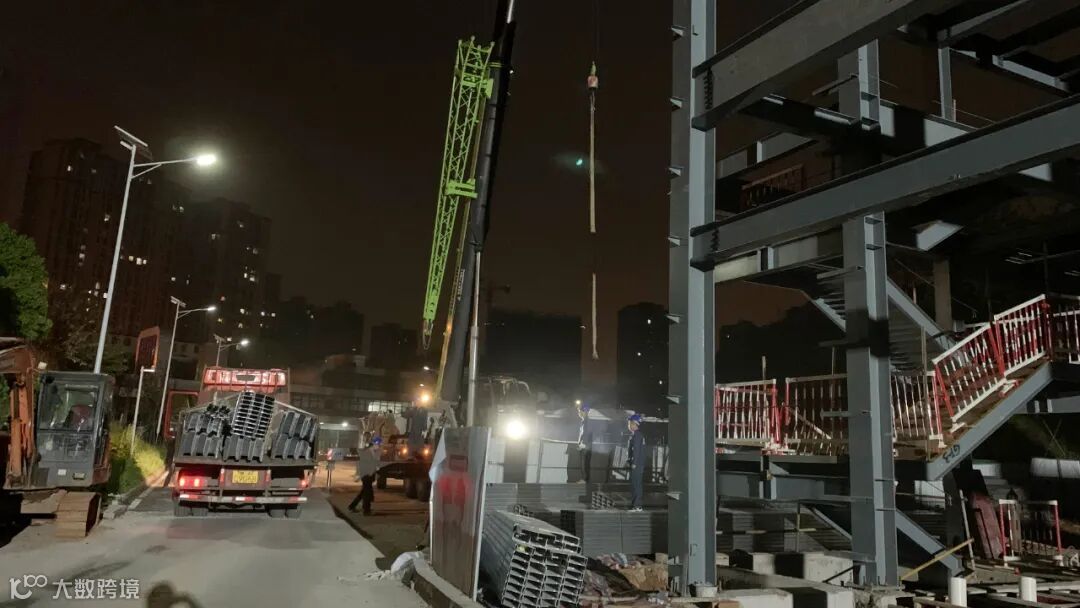

4月9日,钢结构进场。项目部外沟通内协调,争取到早上6点~23点的占道作业时间。但由于城市道路限行,钢结构只能晚上进场,为了节省时间成本和设备租赁成本,制定了凌晨1点~5点非公交运营时间段来吊装作业的方案。

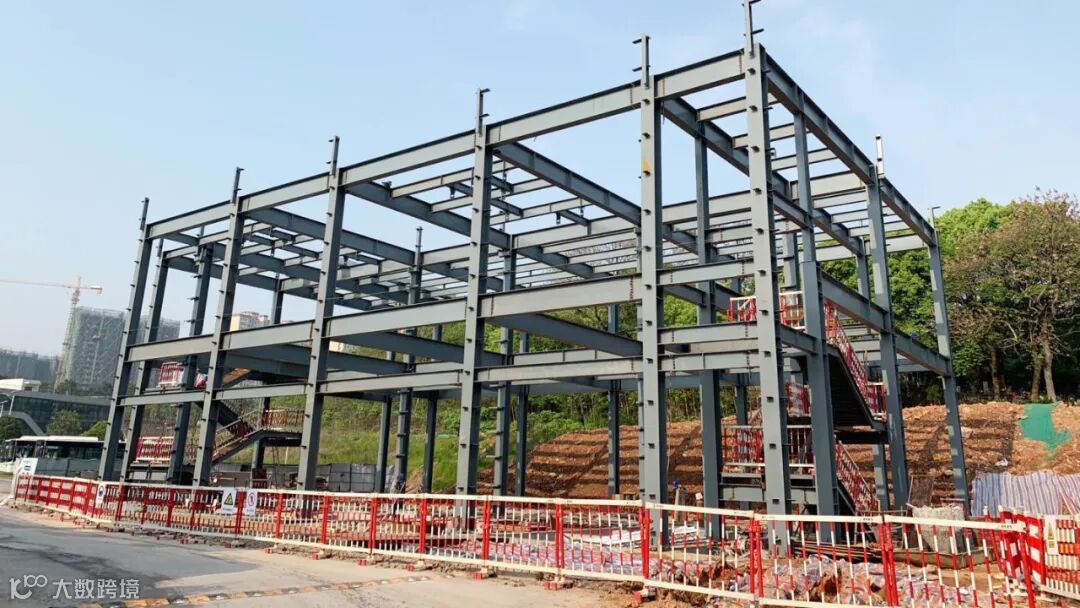

风里来,雨里去。经过13个夜晚的奋战,星宇公司啃下了这块硬骨头,一举顺利吊装完成钢柱52T钢梁106T,建筑主体在春雨滋润下赫然屹立。

春节期间突如其来的疫情,使电力建设被迫停工两个多月。星宇公司坚决抓实、抓细、抓紧疫情防控措施的同时,积极响应政府号召,落实复工复产要求,一手抓疫情防控,一手抓生产建设。

2月23日,项目返长人员进行核酸检测,“早发现、早隔离”潜在病毒,给金盆变复工送上了强力“定心丸”。
一份份参建承诺书,一个个鲜红的指印,深深地烙印在金盆变里程碑建设的时间轴上。星宇电力建设的勇敢、无畏,积极推动在复工复产。他们联合政府、社区等各部门办理复工手续,金盆变在第一时间内获得复工批复。

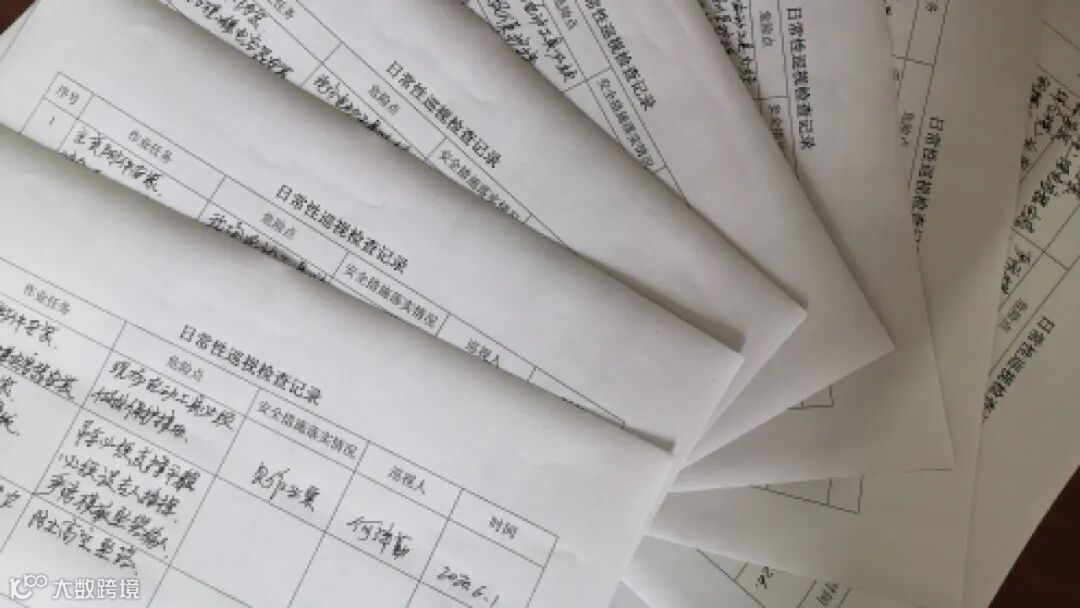

因为疫情影响,金盆变工期严重压缩,复工后又存在多项工程交叉作业的情况。项目部通过召开每日碰头会、安全技术交底会、周例会反复强调安全措施,并合理安排工序,明确责任到人,严抓质量、安全,确保工程安全有序开展。在保证安全和疫情防控措施到位的前提下,开足马力组织生产建设。

■■■
6月9日22时3分,长沙市气象台发布2020年首个暴雨红色预警信号:预计长沙市区南部未来3小时降雨量将达100毫米以上。在这场暴雨中,中海国际路段、韶山红星大市场门口已开启了“划船”模式,金盆变电站也未能幸免。
噼里啪啦的雨珠敲得板房屋顶战鼓雷鸣,雨水顺着屋檐落下,哗哗向低处排。项目负责人白浪心急如焚:“这么大的雨,室外的电缆沟肯定会积水。”他顾不得电闪雷鸣,撑着伞就往外冲去。没想降水量过大,电缆沟的积水流进了变电站的负一层,导致负一层的积水高度达到200毫米,形势严峻。

迎难而上,迅速出击。
白浪立刻回到项目部,召集所有人员召开紧急会议,安排两台水泵往外排水,其他人拿着铲子、盆子卷起裤脚也上阵,一个小时以后雨渐渐变小了,大家累得已直不起腰来。在他们严防死守下,所幸变电站没有受到损失。
连夜,项目部针对本次暴雨出现的问题,制定了设计变更方案,要求对与负一楼相通的电缆口进行封闭处理。第二天一早,便提交给设计院,问题得到及时处理。

如果你有一双善于发现美的眼睛,你会发现闪闪发光的不止有天上的星星,还有这样可爱的一群人。

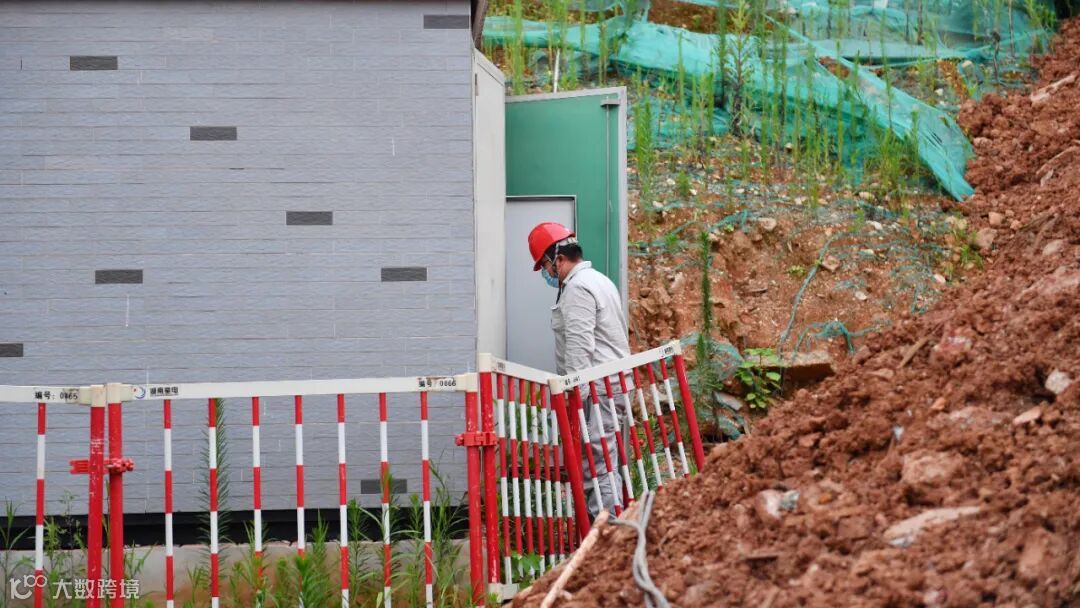

他始终坚持“安全第一,预防为主”的原则对项目进行管理,每天往复对生产点进行安全监督,发现违规违章的迹象,他会立马叫停。有他在身后站着,大家觉得做事很踏实。

今年,他们就退休了。金盆变是他们站的最后一班岗,他们主动放弃节假日,没有缺席过一天,兢兢业业,勤勤恳恳,这是老一批电力建设者的态度和担当。繁华褪去,他们的故事将会伴随着变电站在这座城市继续发光发热。
坚守初心,接力传承。
项目执行经理白浪、项目总工廖建均、质检员潘胜、陈嘉涵接过他们手中接力棒,默默奉献、艰苦奋斗,全心投入变电站建设;不惧风雨,不畏严寒,站好最后一班岗,全力为春节供电保驾护航。

▲廖建均
■■■
志不求易者成,事不避难者进

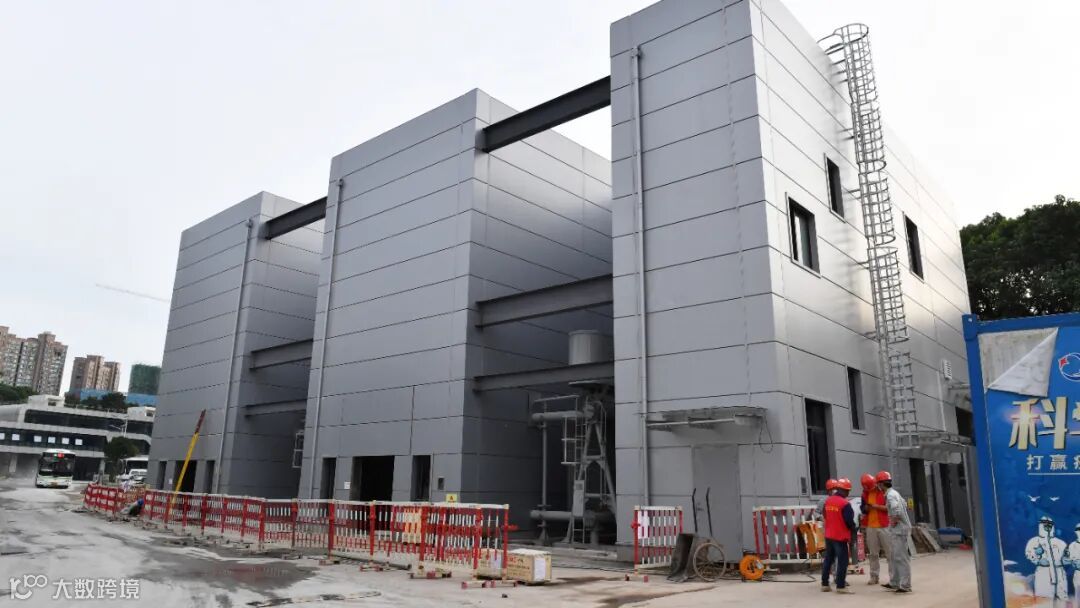

2021年1月12日19点09分,金盆110千伏变电站1号主变顺利投产。星宇人将时刻牢记初心与使命,继续发扬不怕苦、不怕难的干劲,为长沙电力建设添砖加瓦。
文|毛仕黎
审核|戴坚胜、龙莹
