6月17日上午,中铁十四局集团有限公司的两位主要负责人,将一面写“熟练的技能 优质的服务”字样的锦旗送到了星电集团星际配网工程分公司,对公司在中铁十四局的线路迁改工程中的精湛水平、忘我奉献,表示了高度的赞誉和衷心的感谢。
中铁十四局的线路迁改工程属于长沙市城投基础设施建设项目的重要组成部分。该工程需拆除原有的高压绝缘架空线225米,高压电缆800米,电杆6根;新建新立智能环网柜1台,新敷设高压电缆2130米,高压导线565米。

工程计划开工时间为4月17日,因新冠肺炎疫情影响,该工程未能按照预期时间开工,直到6月上旬才正式开工,整个工程要求赶在6月中旬左右竣工。工期短、任务重、气温高、工作环境复杂,多重困难集中在一起,施工难度可想而知。

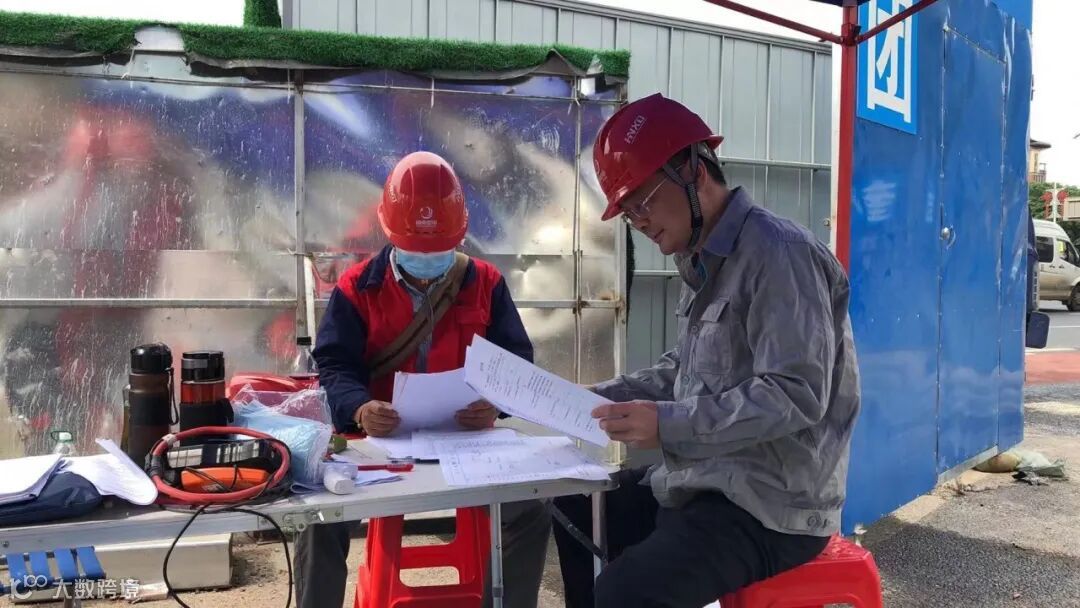

根据工程各方面的综合情况,整个工程的施工作业需要分段分区间完成。在电缆头的制作过程中,会采用国内现阶段最高的工艺技术—热熔式电缆头,这种制作工艺对环境要求很高,工时约为普通工艺的5倍,施工作业无疑又增添了难度。

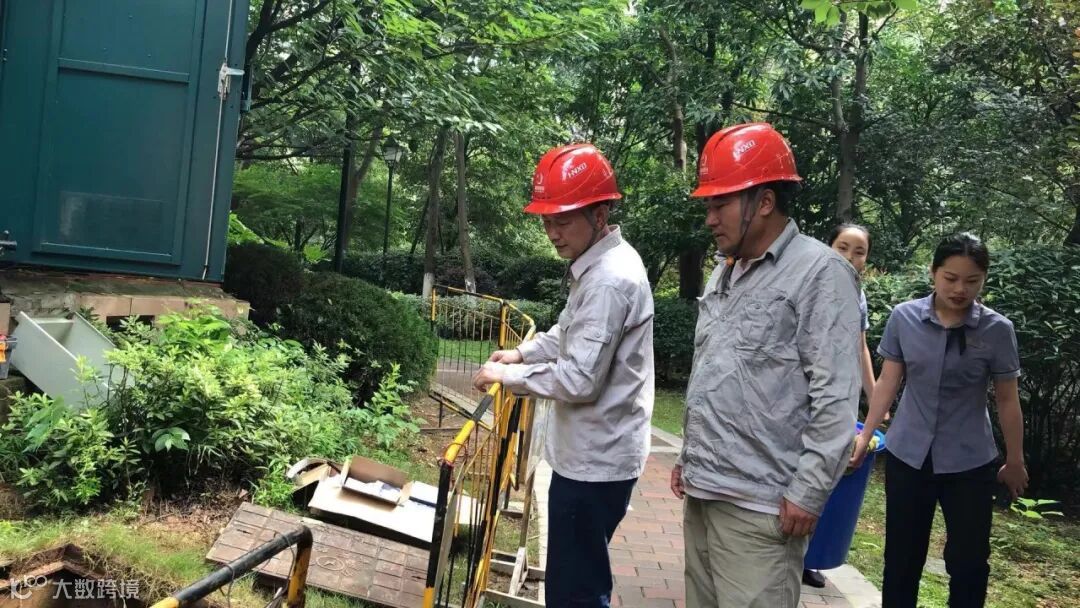

面对如此高难度的工作,星际配网公司没有推诿、没有退缩,而是选择了迎难而上,毅然决定要啃下这块硬骨头。

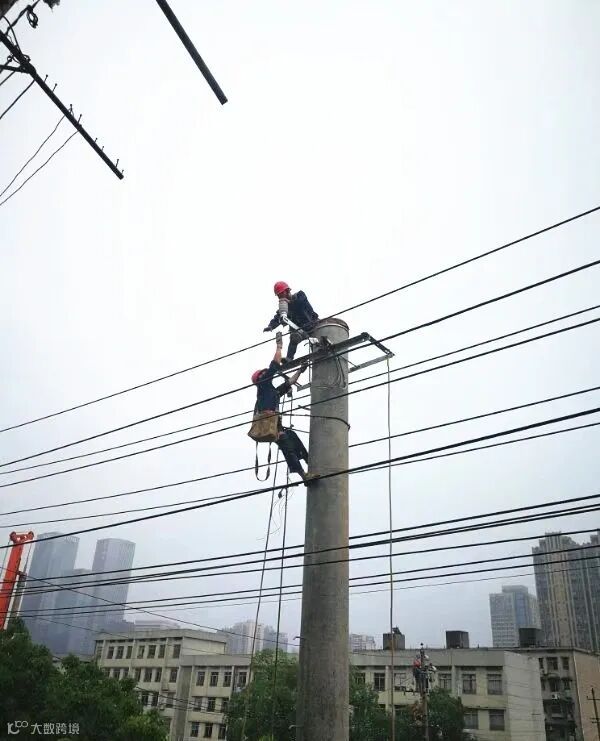

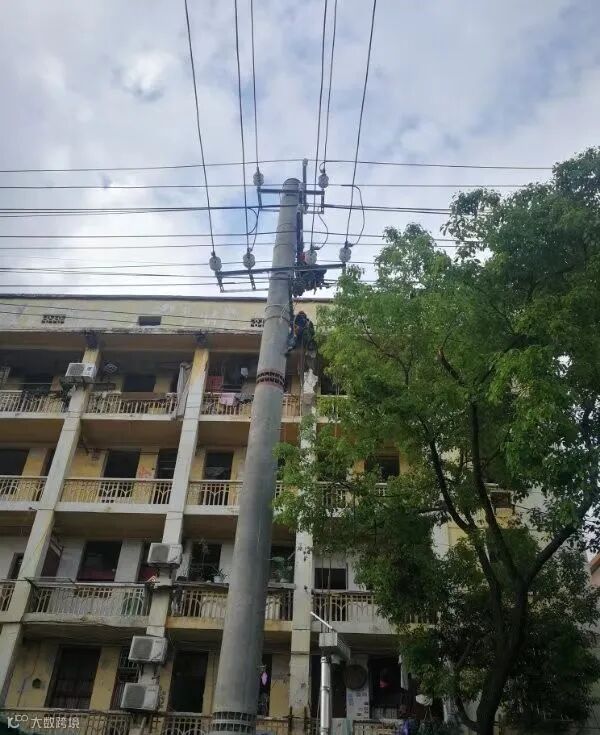

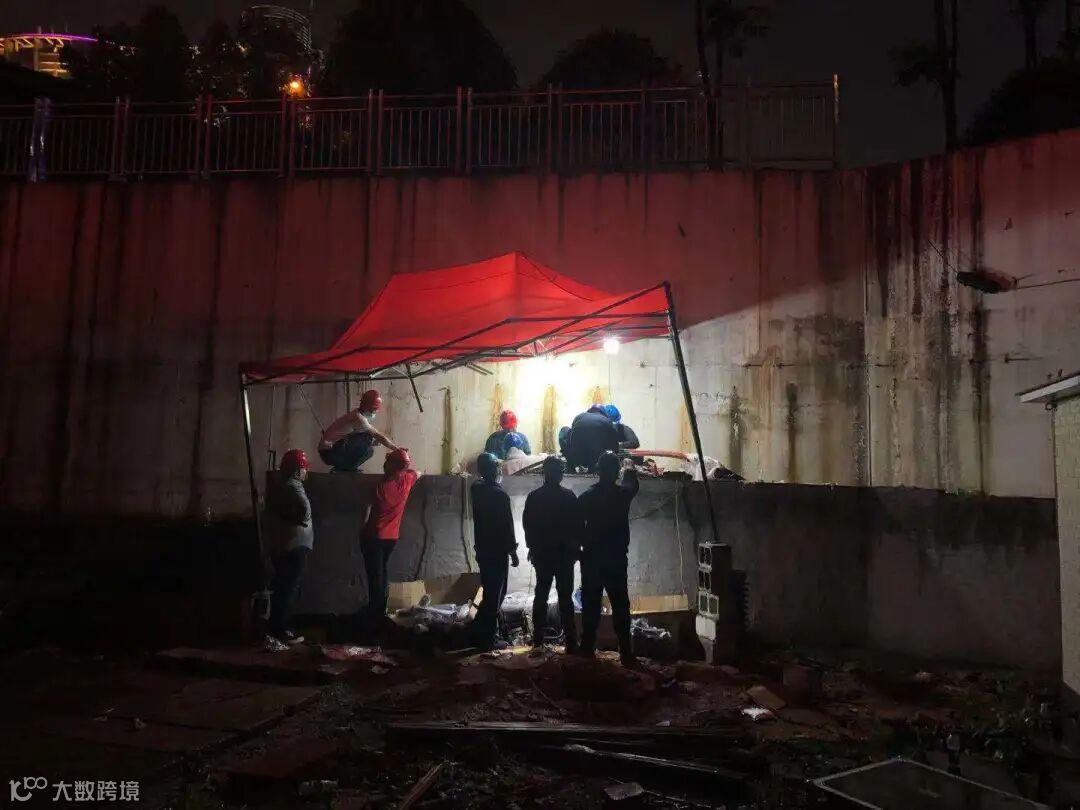

6月8日7:00,星际配网公司施工队正在进行第一次停电作业,停电时间仅仅只有宝贵的12个小时。天空下着暴雨,为保证热熔式电缆头高标准的制作条件,星际配网公司的施工人员不惧风雨,一直奋战到第二天凌晨2点。

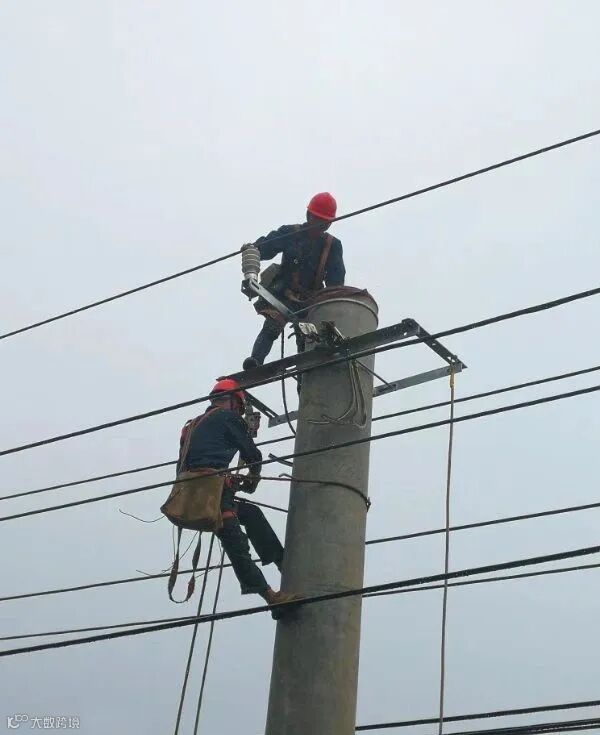

6月10日7:30,星际配网公司施工队开始进行第二次停电作业时间。停电当天,该公司的三个施工队共同参与施工,为更加安全优质高效的完成任务,各施工队各司其职、又相互配合,前后历时11个小时,完成了放电缆832米 ,制作9个中间头,1个终端头,电缆调试、开T、电缆识别等多项任务。当天,所有新建项目均顺利通过高压试验,一次性送电成功。
“客户的要求,就是我们的追求”,对于有着铁军之称的“配网工程人”来说,不断提高自身的业务技能及服务水平,让每一位客户都满意,是永不改变的座右铭。
在整个施工过程中,星际配网公司积极敬业的工作态度,优质的服务质量赢得了客户的赞赏。
