【决战630 我为星城建电网】星海公司冒雨作业 顺利扩建110千伏横高靖线

【决战630 我为星城建电网】星海公司冒雨作业  顺利扩建110千伏横高靖线 湖南星电集团
2020-07-01
2
导读:突破难题,奋力施工。

6月24日下午17时,110千伏横高靖线扩建工程施工现场传来好消息,星海公司负责的(高塘岭~靖港)段顺利通过了测试验收,历时一年多的通信路由扩展业务完美收官。

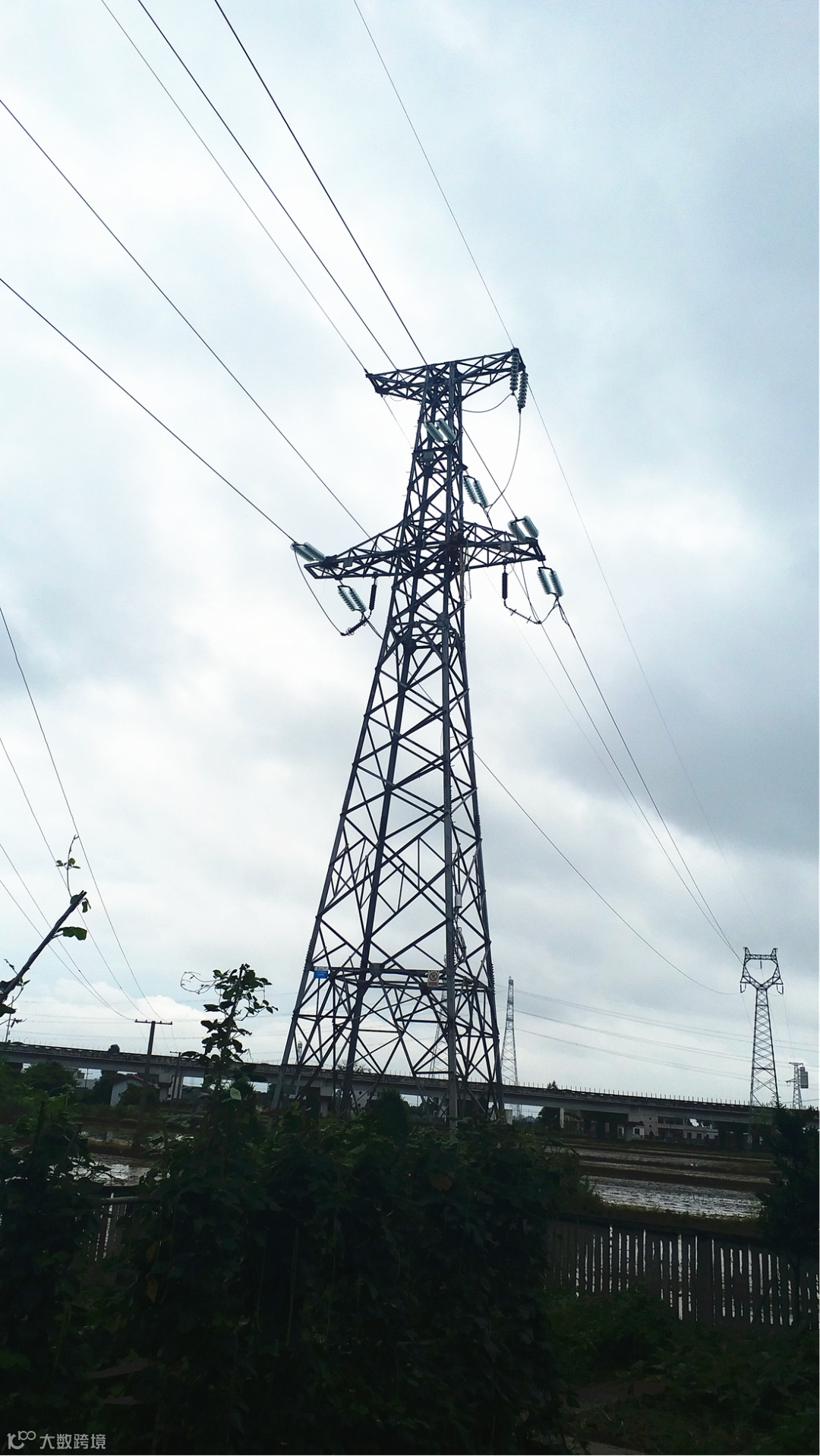

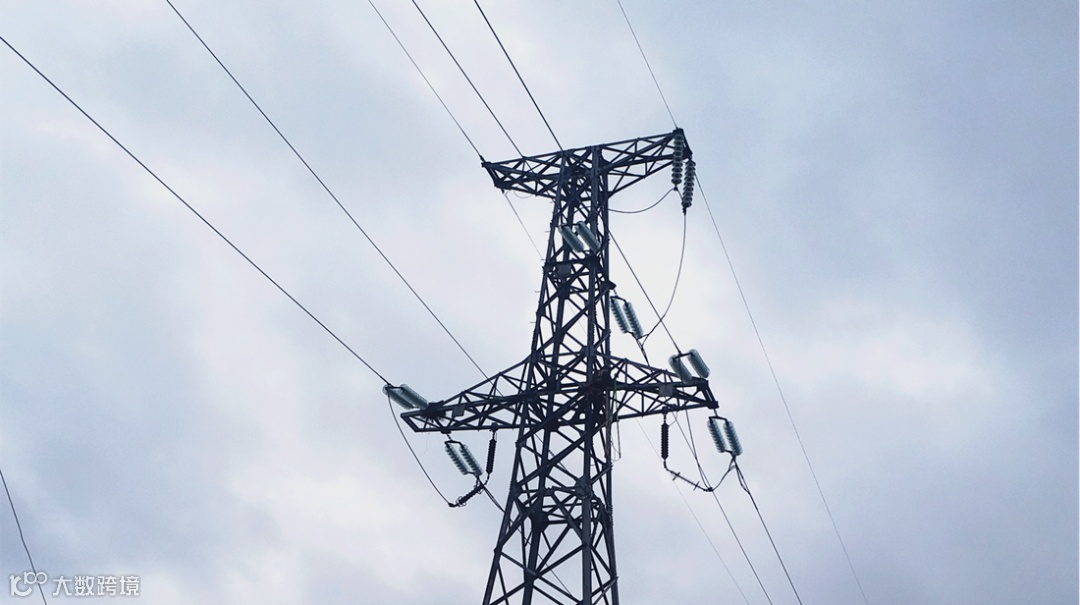

10千伏横高靖线光缆扩建工程(高塘岭~靖港)段的线路通信路由全长17公里,因电网扩容需求,要将原有的12芯光缆替换成48芯光缆,新替换的光缆沿原有的110千伏老线路同杆塔架设、敷设,其中三个跨段需用OPGW光缆进行熔接。



遭遇停电考验

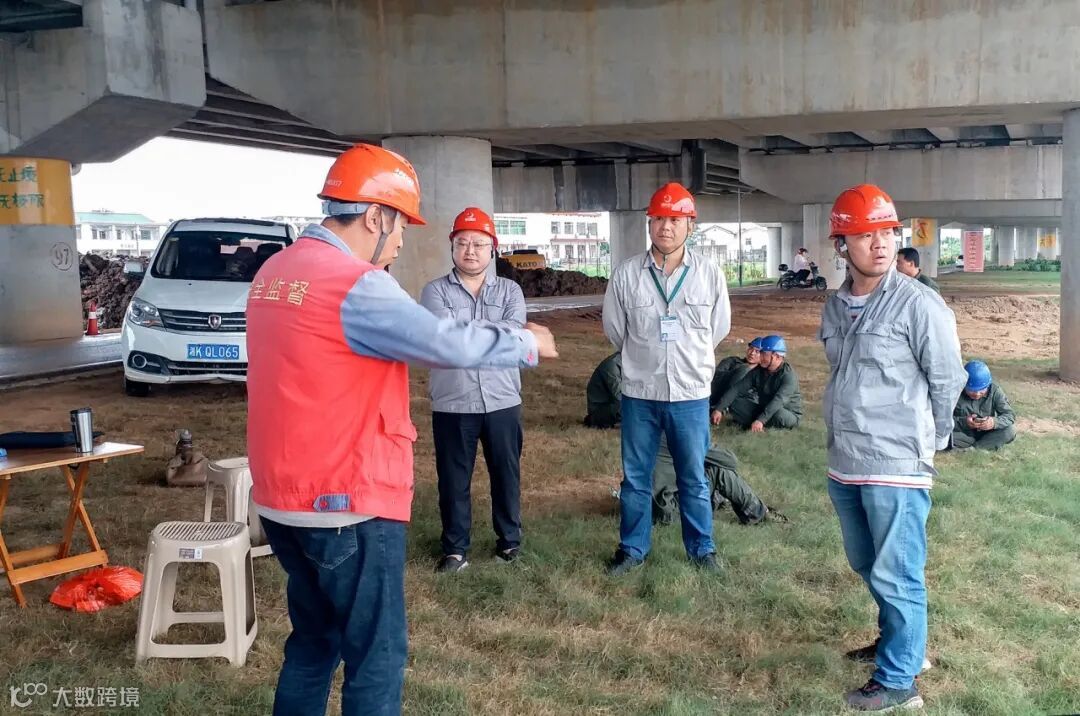

该工程最大的三级风险施工点位于线路的#48~#50跨高速段,涉及到高速公路管理部门和主网线路停电的配合,如何协调成为工作重点。

因主网停电影响面太广,输电部门审批十分谨慎,停电时间的申请也被多次否决。等到了今年6月份开展线路检修停电时,才有了2天的施工机会,短暂的工期对于星海公司组织实施施工工艺是一次严峻的挑战。

为了工程能按时保质完成,星海公司采取了一系列的缜密措施:

一是加强对施工队伍的监督和指导,保证工程的质量和进度。
二是进一步明确人员工作任务,细化安全职责。
三是提前做好各个职能部门的协调配合工作。

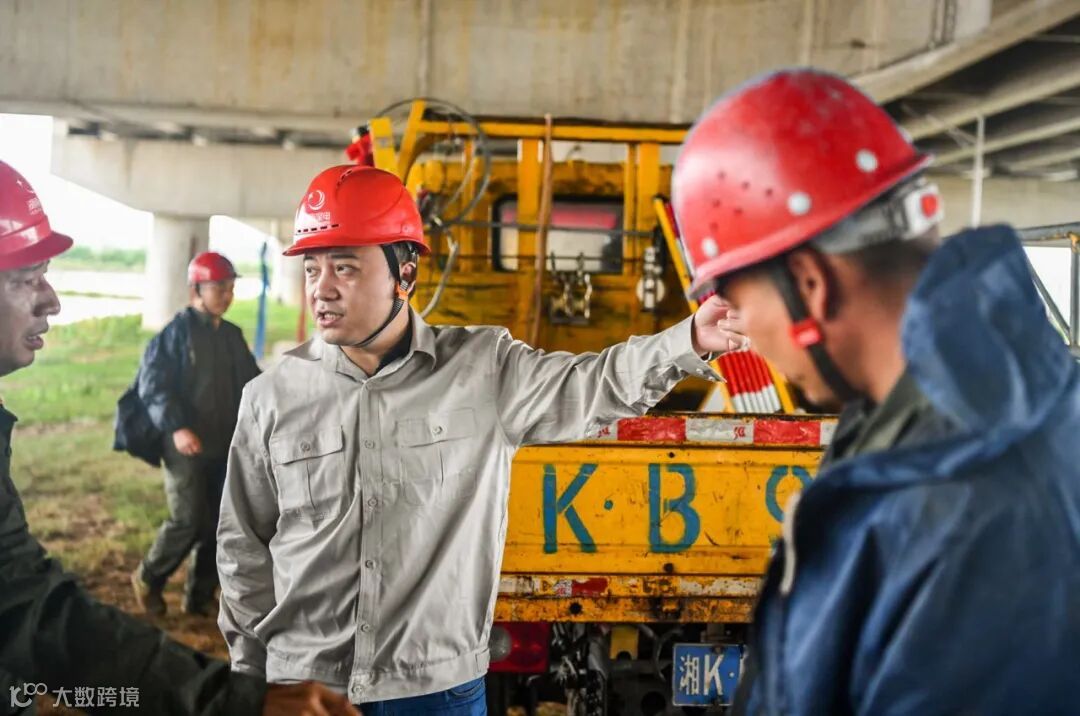

四是高危风险段作业,公司负责人必须进行现场安全把关。












又遇雷雨天气

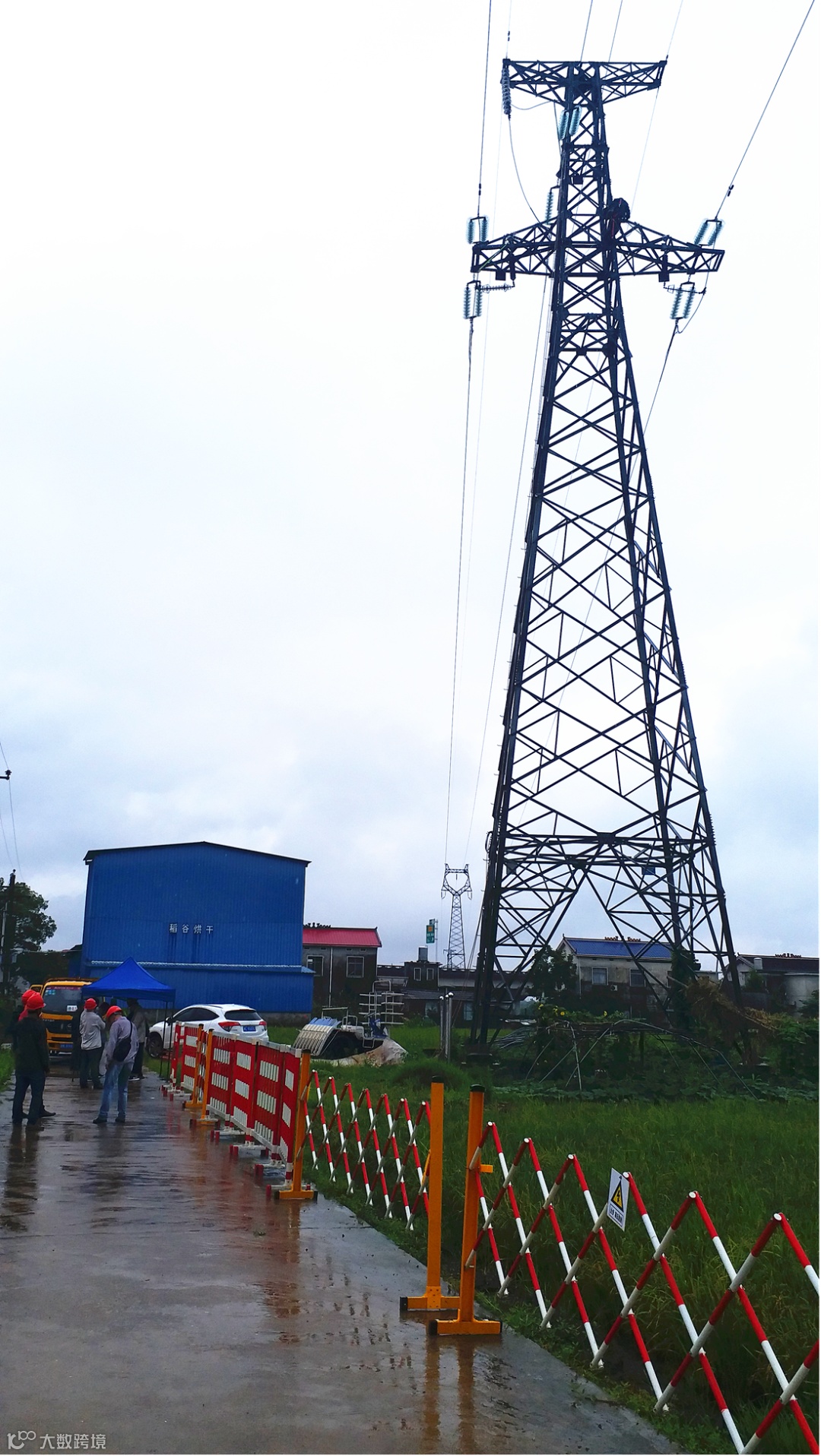

6月23日早上,雷雨不断,这让所有现场的施工人员心里没了底,由于下雨,塔上作业特别湿滑,眼睛也不能完全睁开。为了安全起见,星海公司果断暂停了施工,等候雨量减弱。

经过4个小时的焦急等候,大雨停歇间隙,队员们立马披上雨衣,套上防滑靴开始了施工作业。
经过两天16个小时不间断作业,星海公司不仅提前完成了施工任务,还保证了工程质量。


该工程通信线路的全面升级是当今通信调度业务多元化开展、电网运行日趋智能化的重点建设任务,将进一步改善、提高长沙片区供电可靠性及用电质量,为将来区域的电网扩容,城市经济发展提供坚实的后盾。
