11月4日凌晨5点,星电集团长沙带电作业分公司与星际配网工程分公司的 “夜行侠”们正在10千伏合丰线施工现场加班加点作业,采取“直线改耐+负荷转供”的“综合不停电”作业方式, 助力杆线“搬家”,成功保障长沙市武广新城道路改造杆迁项目顺利实施,为机场高速“腾地”。
综合专业优势 保障施工进度
武广新城道路杆迁项目的待迁电杆位于机场高速南北两侧辅道。目前该项目已进行到关键时期,若采取停电施工处理,会导致10千伏“合丰线”和同杆架设的“花桥线”及互联的“铺子园线”三条线路用户大面积停电,造成施工进度滞后。

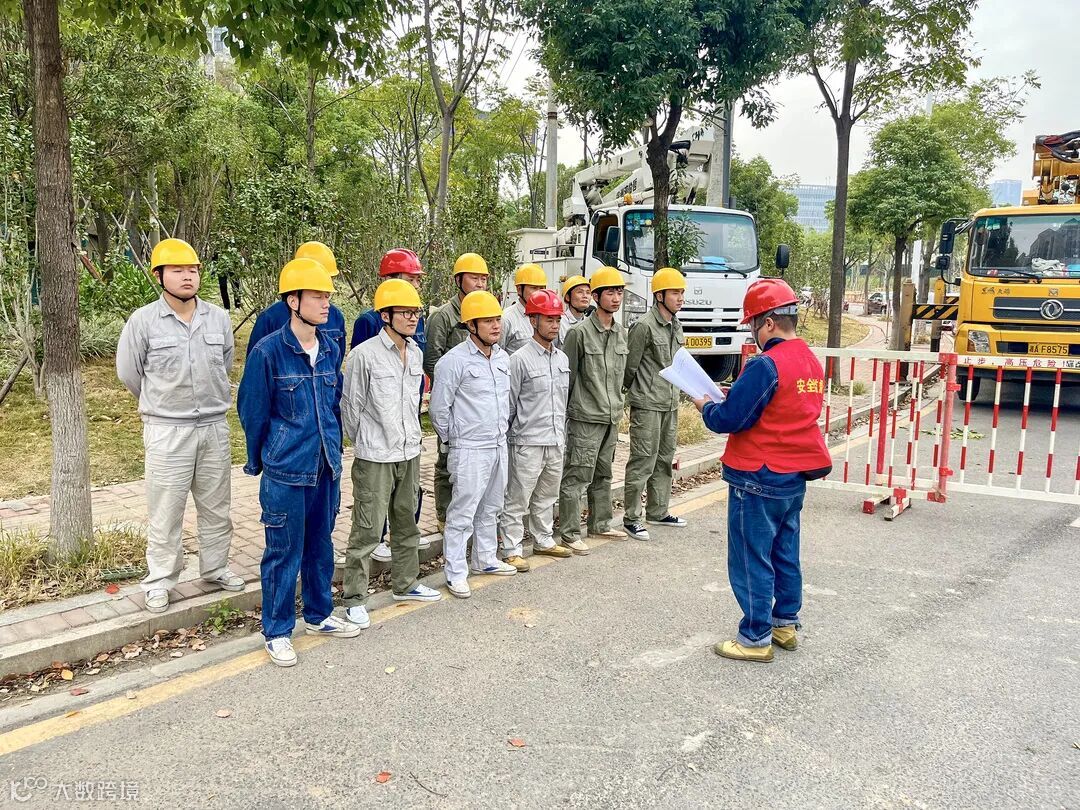

星电集团发挥“大兵团”作业优势,跨分(子)公司调配,组织带电作业分公司、星际公司成立联合攻坚小组,建立高效联动机制,多次赴现场实地查勘,认真分析配网线路结构和运行方式,详细制定施工作业安全和风险控制措施,着力破解施工过程的瓶颈问题,确定“两步走”停、带电配合施工方案,积极配合武广新城道路改造,确保杆迁施工进度。

综合时间安排 保障居民用电
施工队伍提前一天在10千伏合丰线013杆完成带负荷直线改耐张,优化原有配网线路网架结构,为后续施工提前做好铺垫。11月4日选取道路交通低峰时段利用旁路负荷开关车(特种设备)进行负荷转供的“综合不停电”作业方法配合杆线迁移,有效提升了整个杆迁项目实施过程中的安全保障和配网设备运行的供电可靠性。

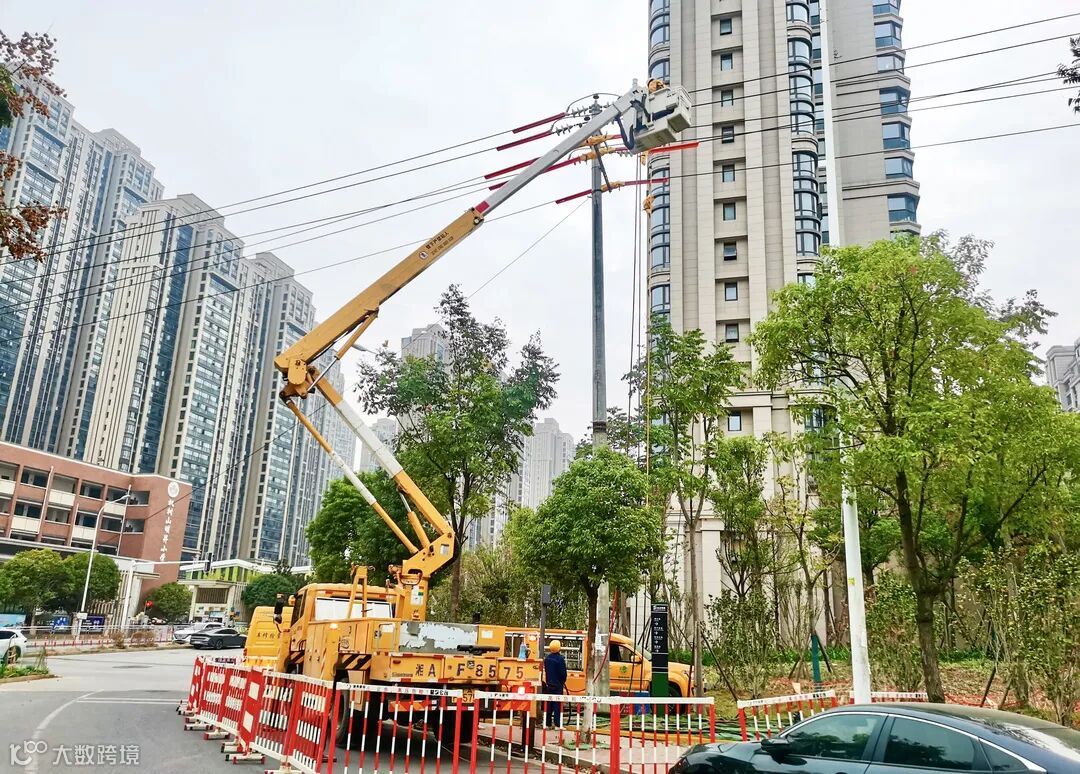

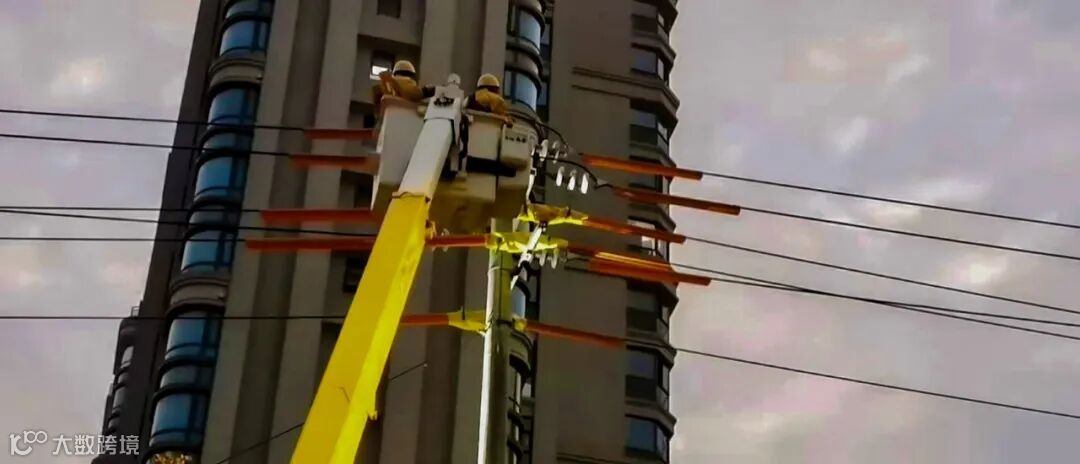

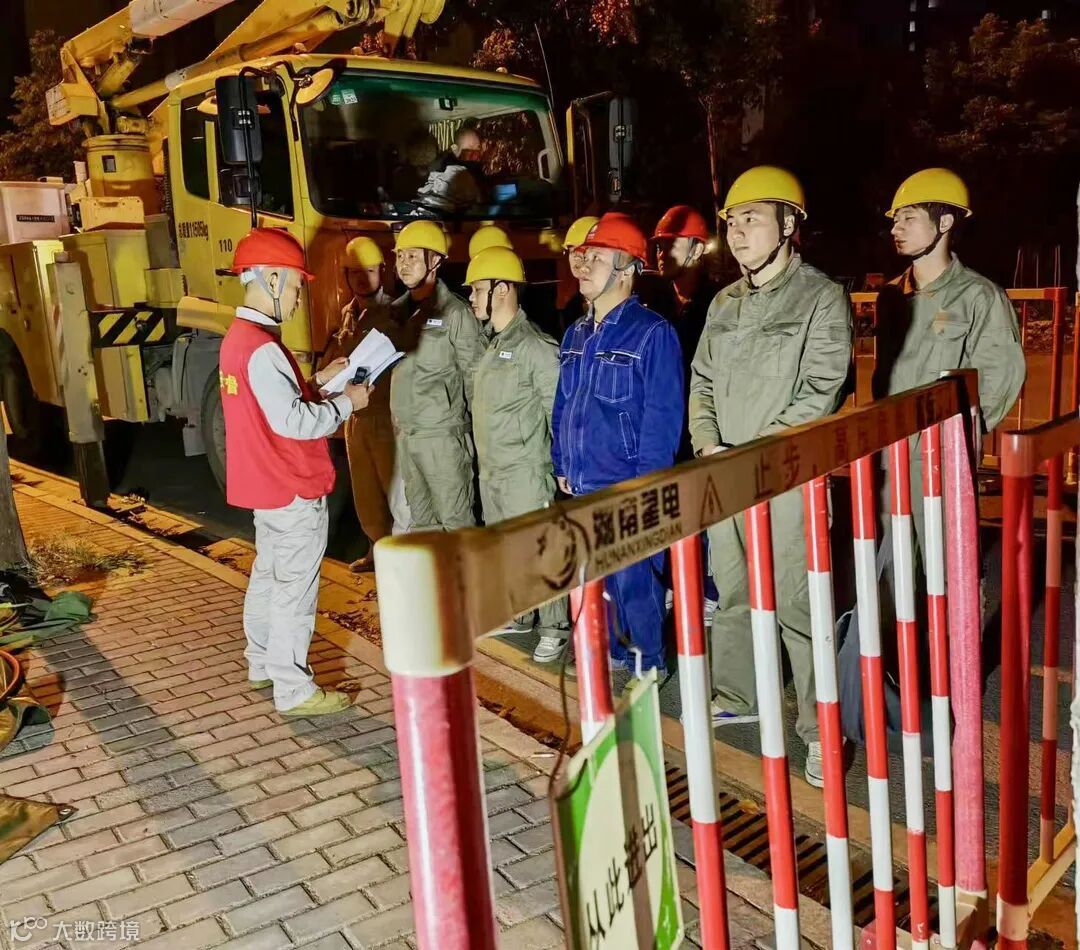

凌晨5点天还未亮,施工人员已经按照标准化流程开展着逐项操作。工作负责人的一声令下,旁路开关车正式“上岗”,伴随绝缘斗臂缓慢地升起,两名身着绝缘服的作业人员在空中熟练地进行操作,整个作业过程安全、规范、有序,有效保障周边近千户居民的用电“无忧”。

综合效能发挥 提升配网不停电作业能力
此次作业是湖南星电集团长沙带电作业分公司成立后迅速转变角色,投入正常施工检修状态后开展的第一次“综合不停电”大型作业,标志着星电集团配网不停电作业能力建设迈出了坚实的一步。
下阶段,带电作业分公司将继续践行“不停电就是最好的服务”理念,积极探索配网不停电作业新思路、新方法,全面提升配网不停电作业综合能力,打造一支精干高效的带电作业队伍,为星电集团高质量发展,长沙公司“强省会、创一流”战略目标实现做出新的更大贡献。
