近日,星电集团星沙公司10千伏大鱼线、高峰线等杆线迁移工程顺利竣工,成功为S206省道改扩建工程解决了施工“拦路虎”。
S206省道是长沙县S206-G319-X011安全文明示范路项目中的一段,是长沙县提质改造的快车道,预计于今年年底正式通车。道路改扩建过程中,沿线的电杆、变压器被迫成为“路中杆”,其中10千伏大鱼线、高峰线等杆线迁移迫在眉睫。


此次工程工程量十分庞大,需新建电力变压器9台,大弯矩杆63基,非预应力锥形杆85基,新敷设低压电缆225米,高低电缆135米,架设架空绝缘铝芯线14172米、架空绝缘导线18567米;需拆除变压器9台,水泥电杆142根,大弯矩杆1基,高压导线8748米,低压导线11746米。

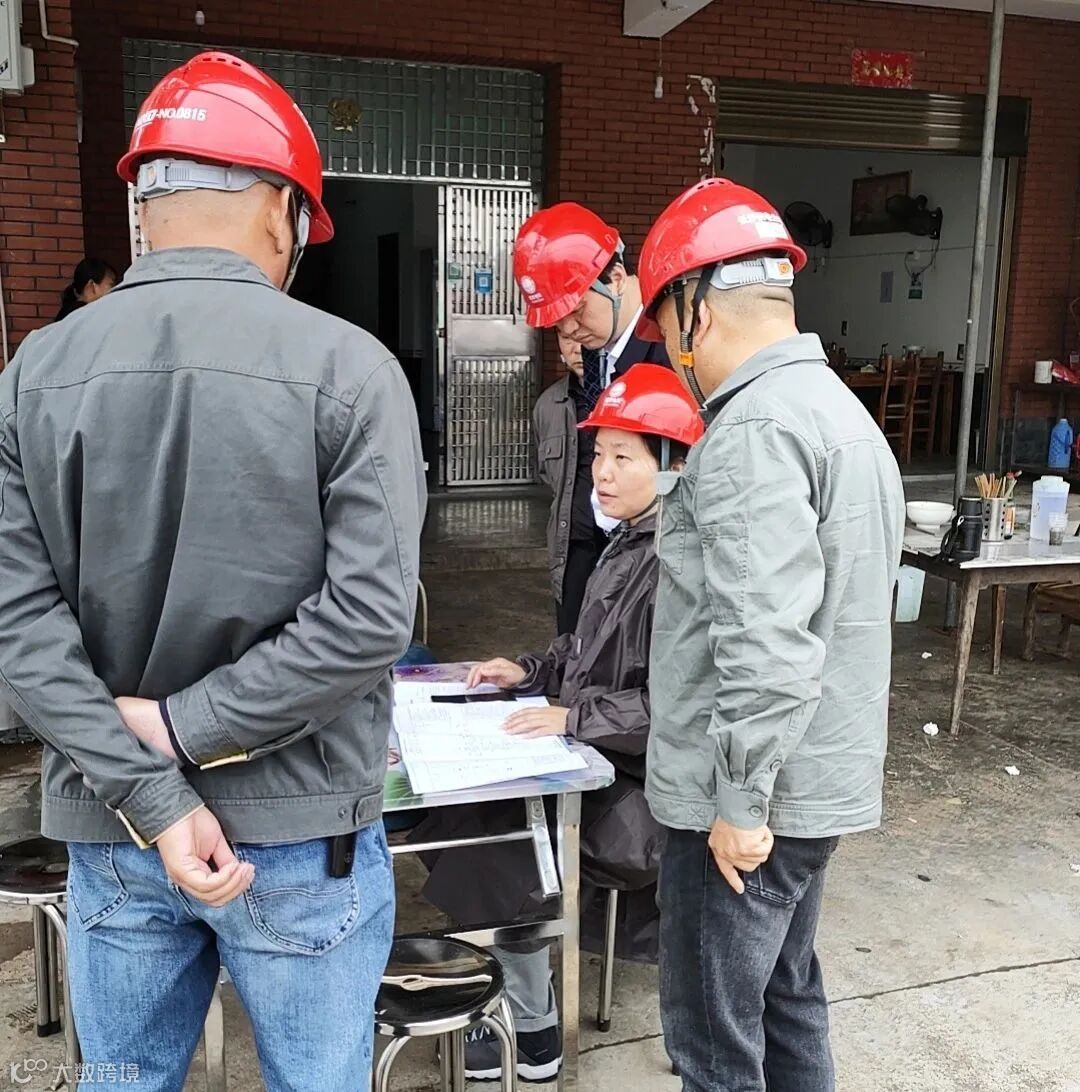

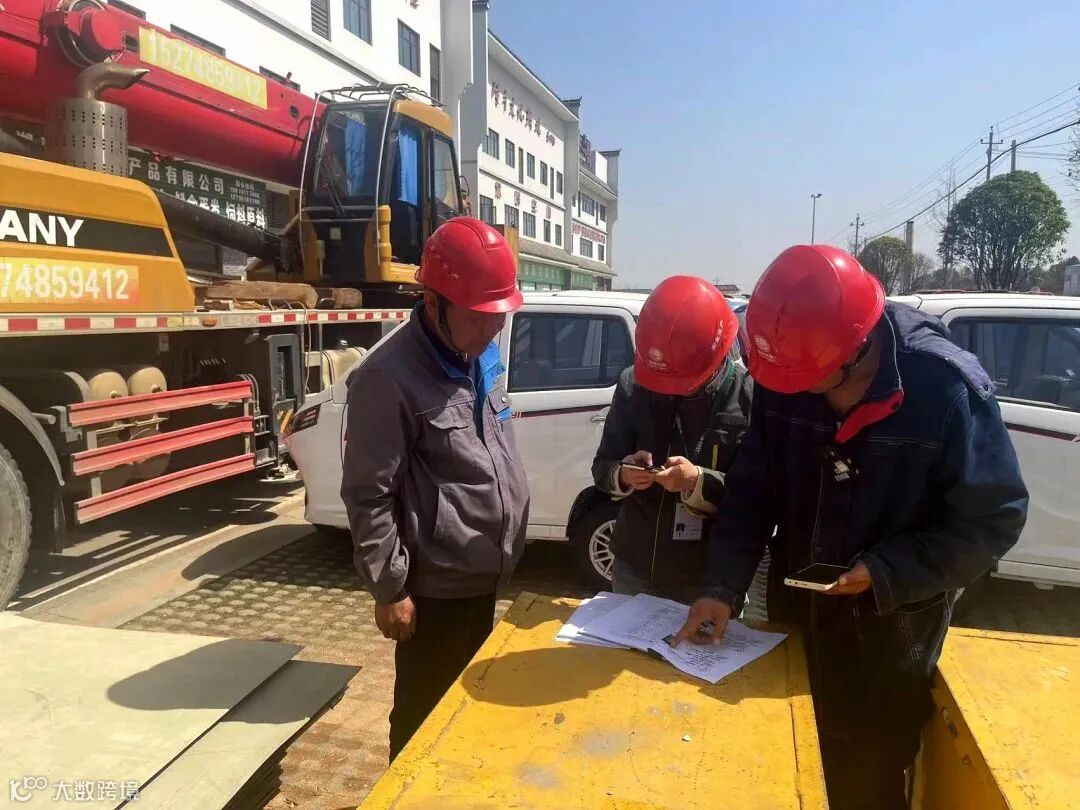

星沙公司认真贯彻落实“保持定力、系统施策、崇尚实干、创先争优”16字工作要求,扎实推进该项杆迁任务,集结精干力量投入杆迁奋战,前期进行了多次现场查勘,精心编制杆线及配变迁移改造方案,根据道路施工进度不断优化施工方案,明确时间节点,统筹做好线路迁改的推进、协调、监督等工作,确保项目有序推进。

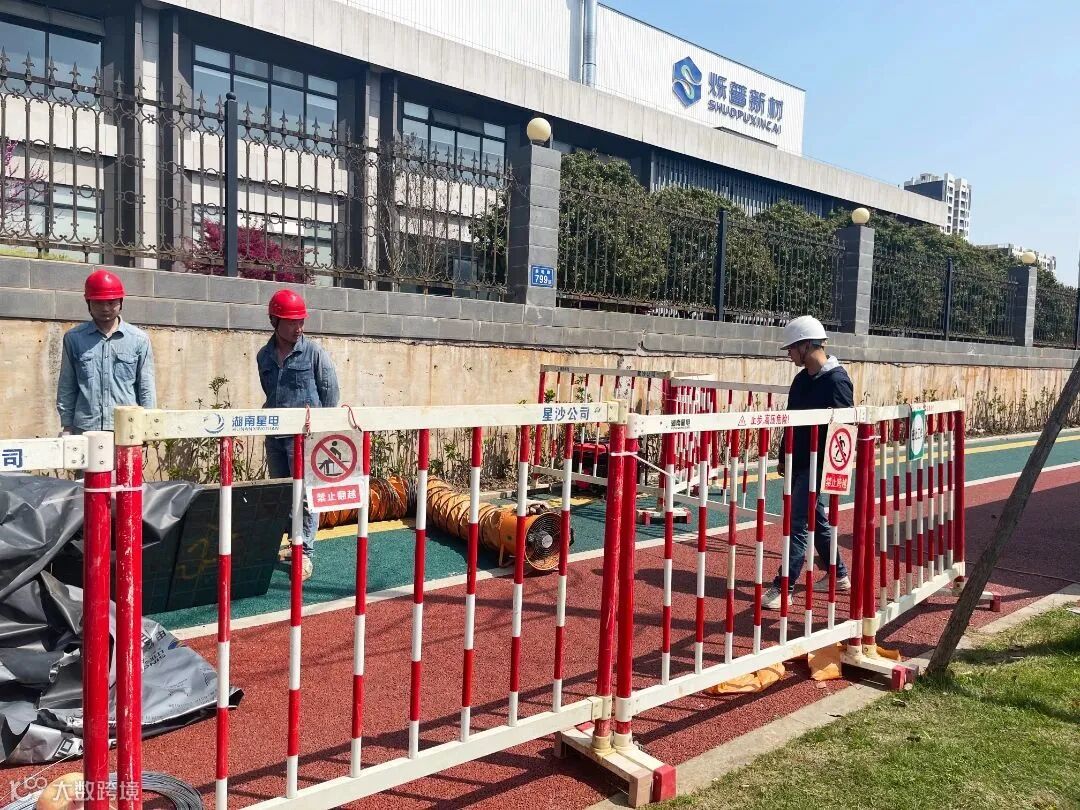

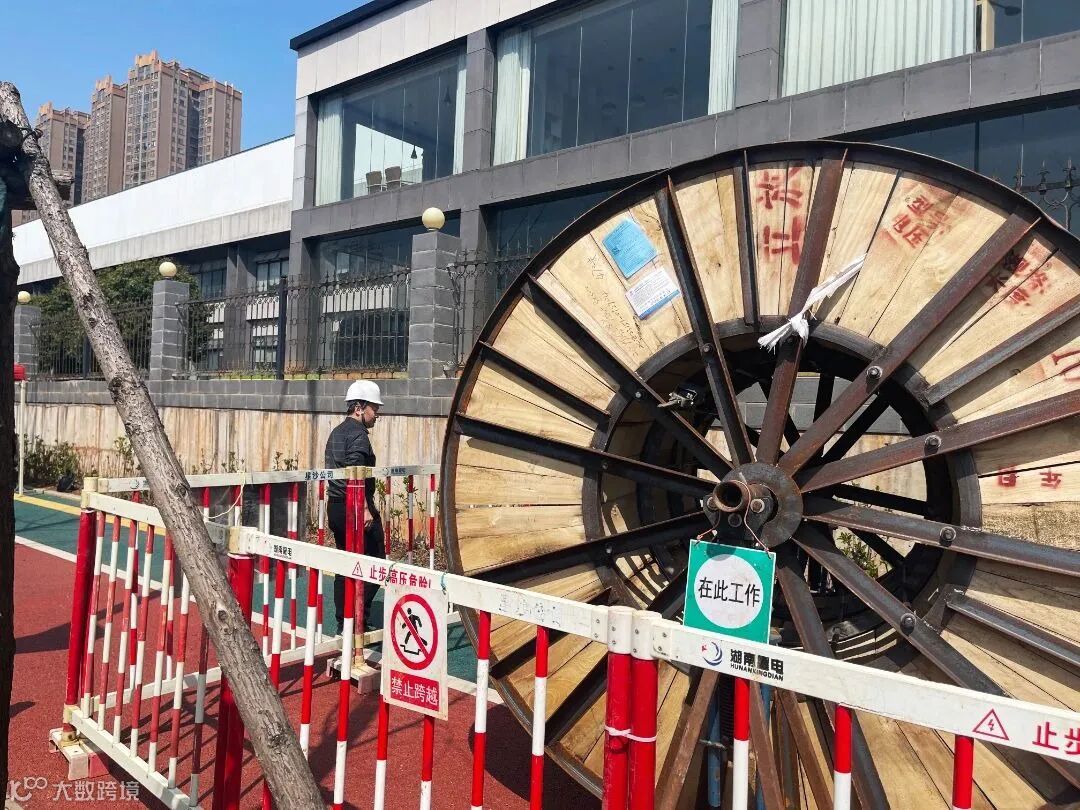

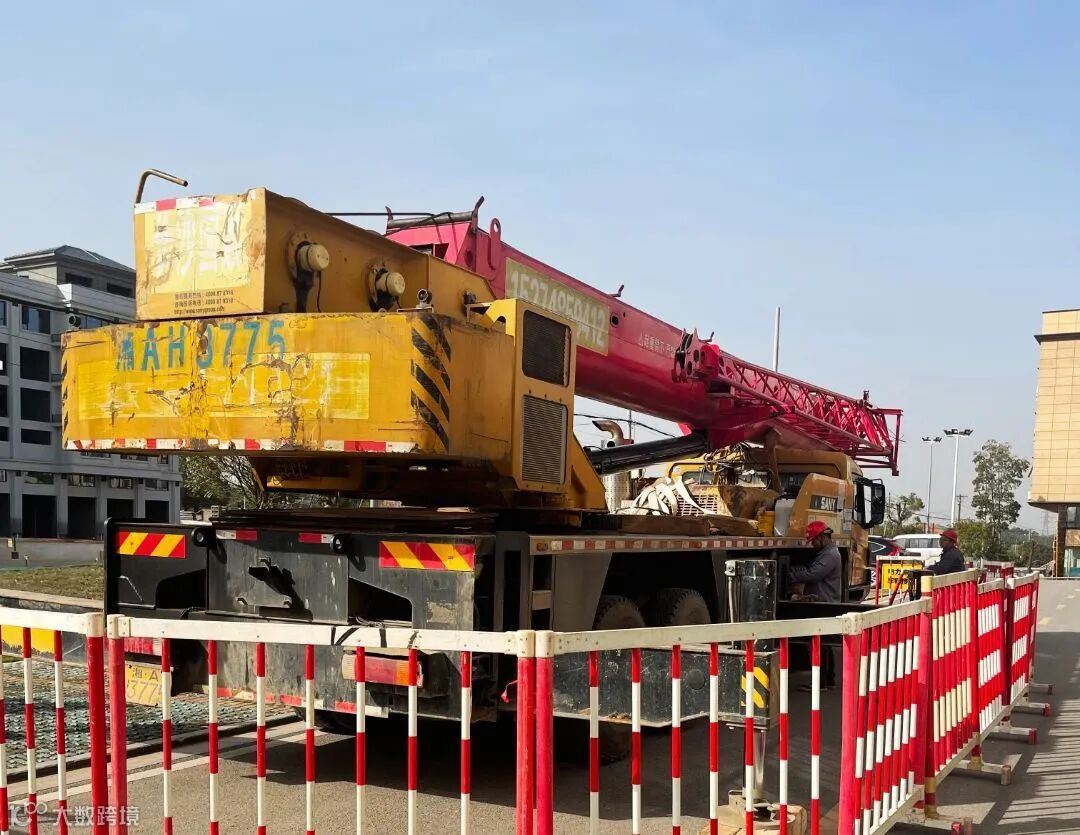

施工路段位于主干道,车流量大,施工空间有限。此次杆迁点多面广战线长,立杆基数较多,复杂的交通环境给吊车立杆工作带来较大风险。

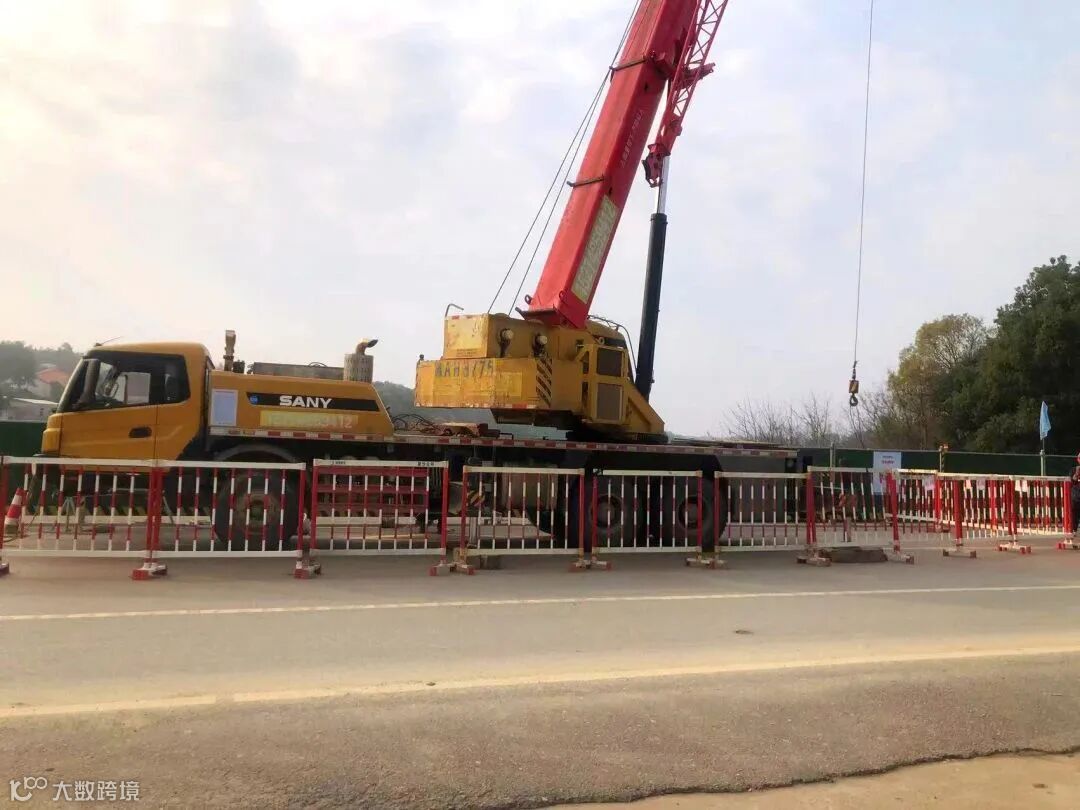

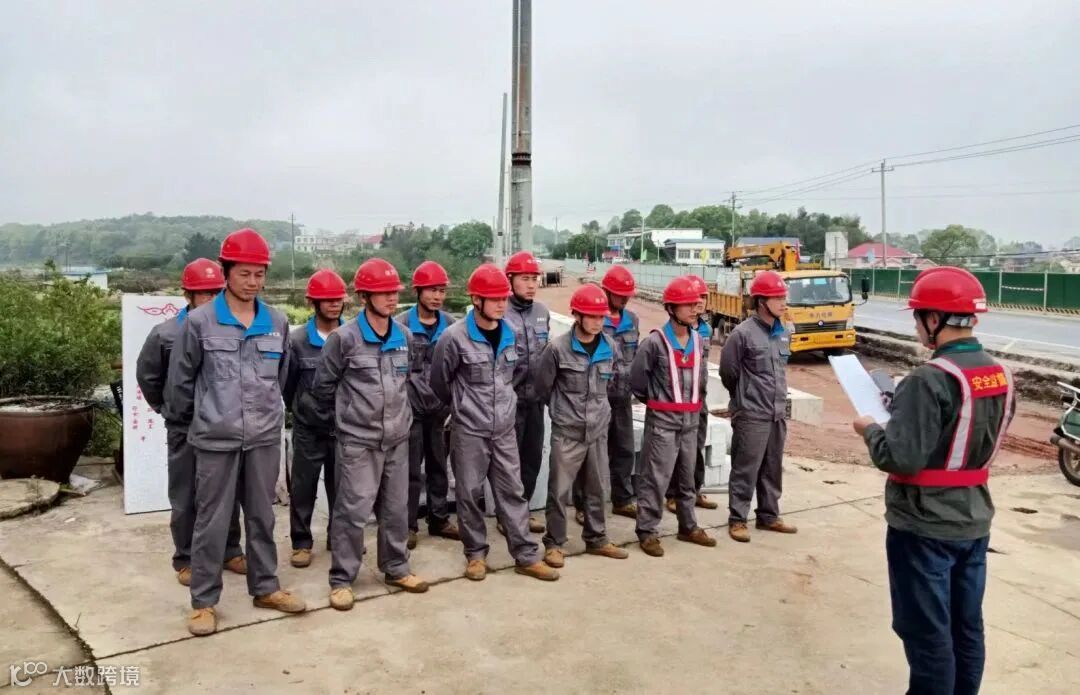

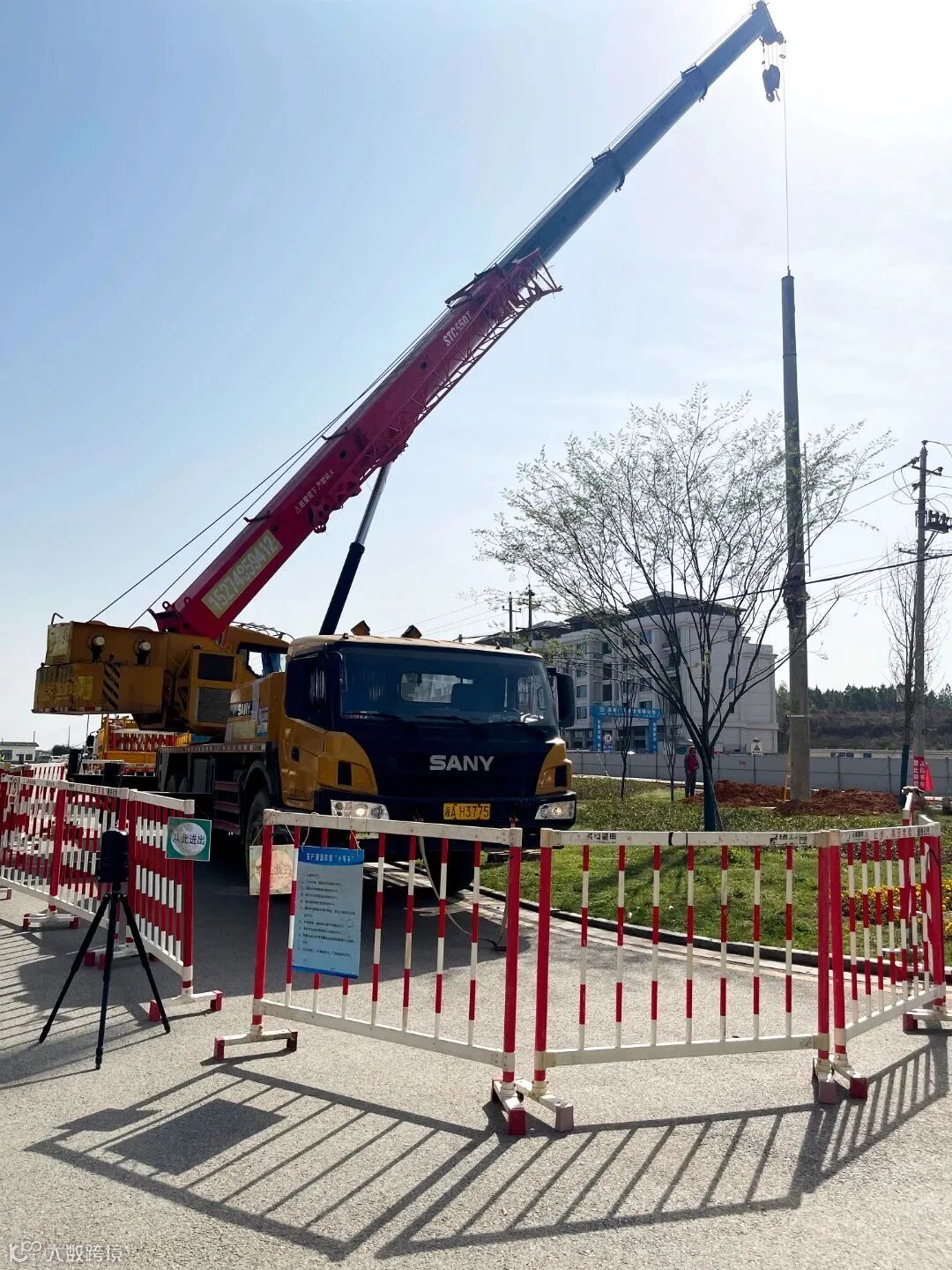

星沙公司安全生产分管负责人每日坚守现场认真履职,积极组织方案研讨,强化安全风险防控措施;现场负责人全程绷紧安全弦,对现场进行严格安全管控。兼顾吊车立杆与现场交通情况,时不时还要帮忙疏导交通,一人分饰多角;吊车司机在专人指挥下全神贯注地操纵机械,为让吊车在有限的空间内大展身手使出浑身解数;现场作业人员一丝不苟地忙着手里的活,杆上杆下配合默契,马不停蹄追赶进度。在他们日复一日忙前忙后的奔波下,148基新电杆一根接着一根地立了起来,它们昂首挺胸,傲然俯瞰着脚下川流不息的车流,宣告着杆线迁移的成功。

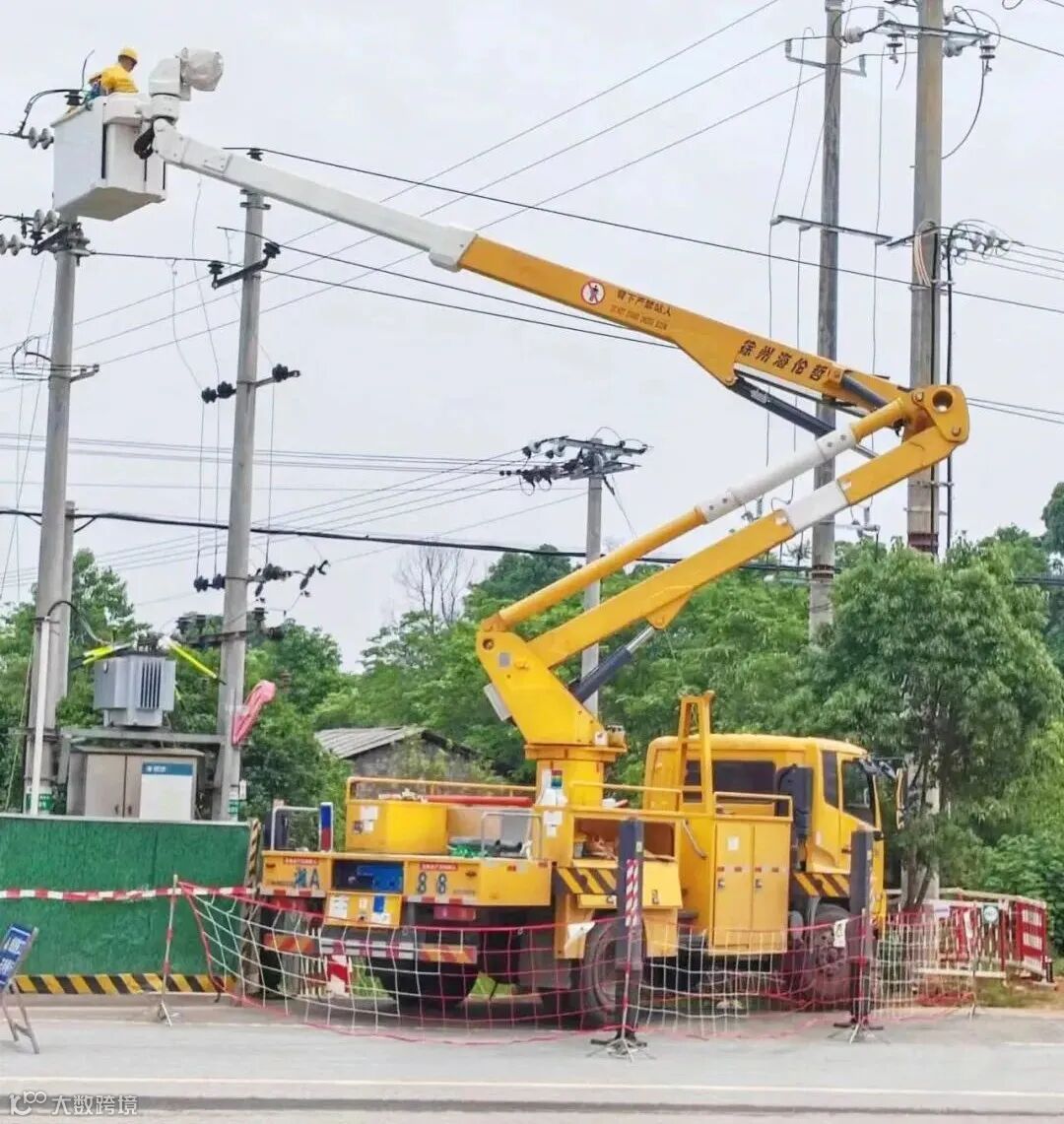

星沙公司始终将优质服务贯穿于整个施工过程,设身处地为沿线居民和企业着想,尽量减少停电时间,努力将施工对社会的影响降到最低。该工程自1月12日正式开工起,在国网风控平台上共发布了12次不停电作业信息,刷新了星沙公司承接杆迁工作以来单个项目开展不停电工作次数的最高记录,实现不停电完成立杆、变压器及金具开关安装、展放导线等工作任务。
极力压缩停电时间
星沙公司不断优化施工方案,前期与供电所协调配合低压台区单回路停电,提前完成跨越低压部分工作,大大减少了停电当天的工作量,有效压缩了停电时间。
合理制定停电计划
结合工程具体情况,综合考虑夏季高温等因素,对停电计划进行了优化安排及多方协调,5月份仅开展停电工作3次,在停电工作期间尽量采用带电解搭头方式,最大程度缩小停电范围,减少用户停电时户数。

此次杆迁工程的顺利完工大力推进了长沙县S206省道改扩建进度加快了长沙县S206-G319-X011快车道的建设,有效提高了沿线的电网供电能力。星沙公司将继续按照“保持定力、系统施策、崇尚实干、创先争优”16字工作要求,提升专业服务能力,优化人员素质,强化不停电作业技能水平,为集团全力发展不停电作业、实现不停电作业次数过万次目标贡献力量!
