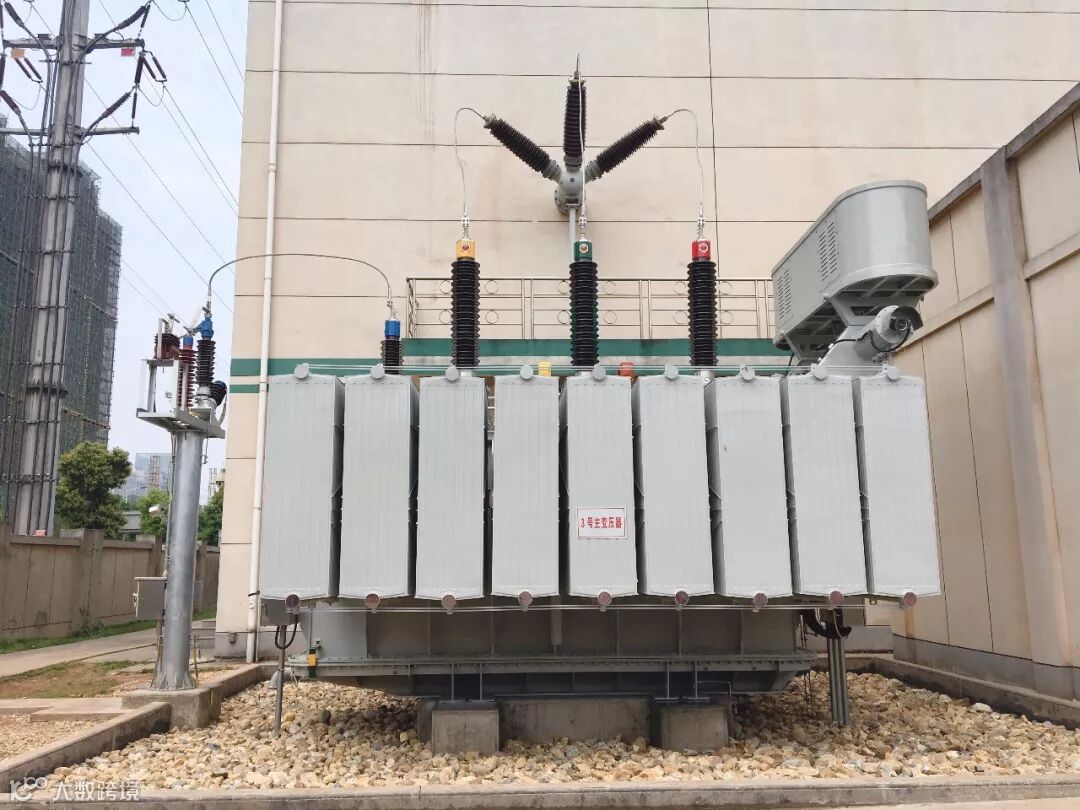

鹤鸣变电站3号主变五次冲击成功!

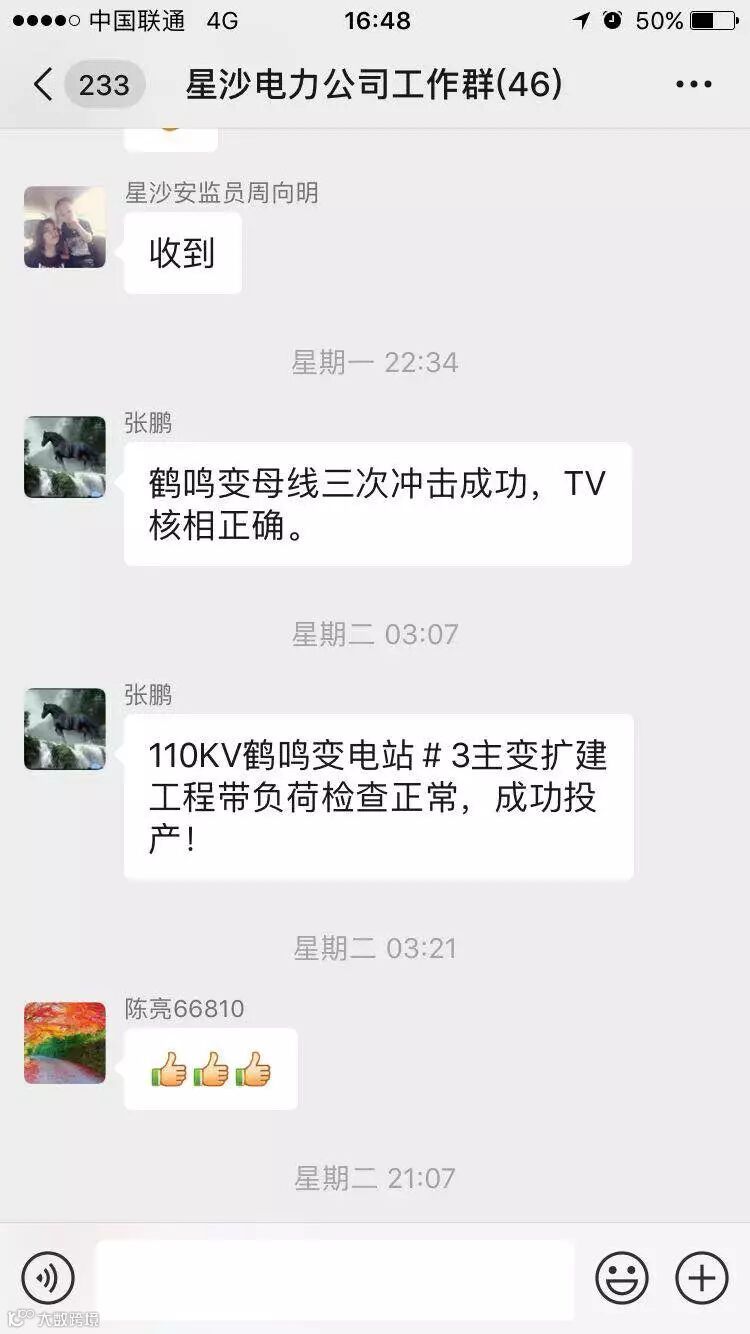

鹤鸣变电站母线三次冲击成功,TV核相正确!
鹤鸣变电站3号主变扩建工程带负荷检查正常,成功投产!
一条条从一线现场发回来的喜大普奔的消息,星电集团星沙公司上下悬着的心终于可以放下了。110kV鹤鸣变电站3号主变扩建工程成功投产,标志着星沙坚强电网再添利器。
随着经济社会快速发展,用电负荷不断攀升,而位于星沙汽车工业园区范围内的110kV鹤鸣变电站是长沙县电网负荷最重的变电站。原站容量为两台50MVA变压器,设备局限已经不能满足当地工业园区迅猛发展的用电需求。尤其是广汽菲克园区即将进行产品升级,能源支撑尤为重要,鹤鸣变电站增容迫在眉睫。
110kV鹤鸣变电站改扩建工程规模较大,需新增1台50MVA变压器、8回10千伏出线、2套10千伏电容器装置。该工程技术层面复杂,需要顾虑的因素也很多,比如新老设备的兼容性问题、停电施工时间对附近工业园区的影响力问题、广汽菲克园区产品升级发展的急迫的用电需求,以及与各方协调的事项繁杂等等。总之,此次鹤鸣变改扩建工程施工难度系数:五颗星!
该工程于2018年9月18日正式进场施工,为早日完成该站扩建,承建单位湖南星电集团施工人员抢晴天、战雨天,披荆斩棘、攻坚克难。于11月22日圆满完成了3号主变安装。
2019年3月15日至4月1日完成直流系统更换工作,这是一项六级特高危继电保护风险作业。由于是不停电作业,涉及到很多运行中的设备,所以施工难度很大,安全风险也很大。为了防止对运行设备造成一丝的影响,星沙公司主网项目部在施工前就制订了详实的直流系统更换方案,以及完善的安全、技术、组织措施,并且高度警惕,谨慎施工,全力做到万无一失,确保了此项工作的顺利完成。
2019年4月14日完成第一次停电工作。据了解,星沙公司主网项目部早期已经制定了一套可行的停电施工方案,可由于该方案停电时间太长,对附近工业园区影响太大,只能作罢。于是项目部的精英们又通过多次的头脑风暴以及与变电站现场的磨合,制定了一套新的停电施工方案,将停电时间缩短为一天,尽量将对当地工业园区的影响降到了最低。新方案于4月14日成功实施,可是这个方案却给后期的变电站改建工程增加了更大的施工难度。也就是说,为了满足当地的用电需求,项目部给自己挖了一个更深的坑,增设了一个更难的关卡,等着他们自己去挑战。

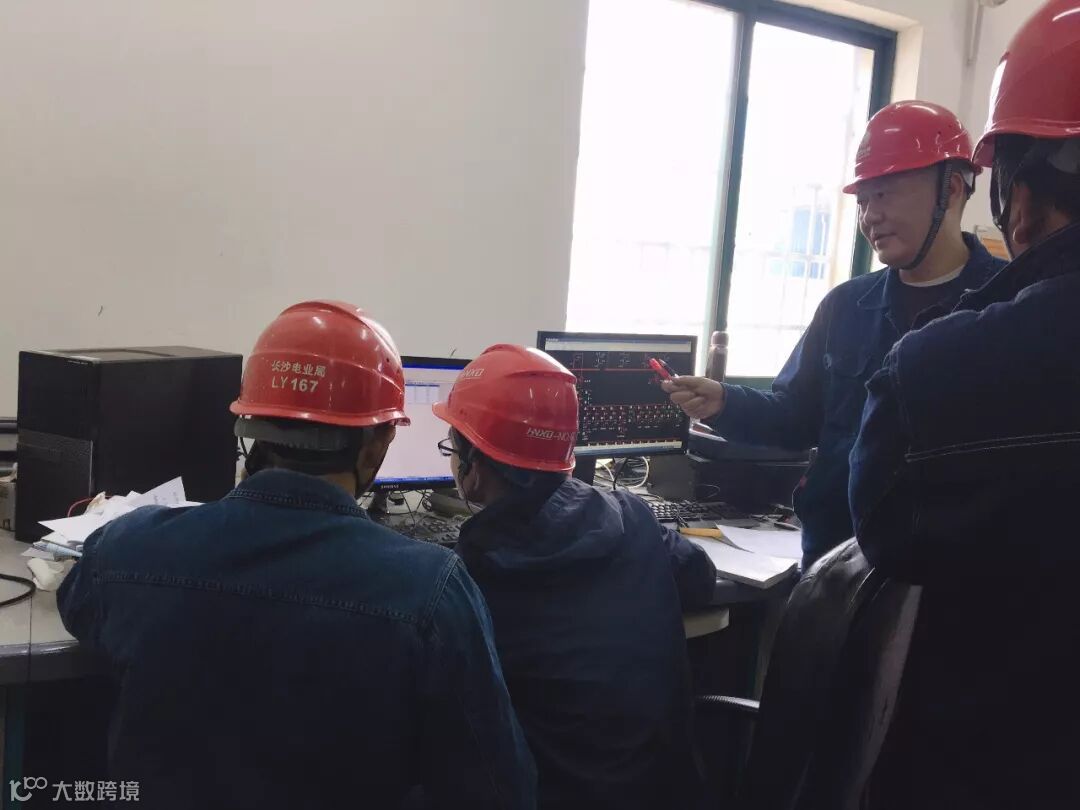

在鹤鸣变电站3号主变扩建工程施工至竣工阶段,星沙公司主网项目部全员积极参与到工程建设中,从基建施工、设备安装及调试全程参与。在确保工程进度的同时,落实好现场安全管理措施,提高施工工艺水平,积极做好了投产前的一切准备工作。
鹤鸣变电站3号主变投产送电后新增了50%的供电容量,将大大提高鹤鸣变电站的供电可靠性,满足当地汽车工业园区新增负荷的供电需求,为广汽菲克园区提供稳定可靠电源。
当3号主变成功投产的消息在公司群内宣告时,星沙公司负责人陈亮随即进行了点赞,有同事诧异:亮总居然那么晚还没睡觉?其实投产当日,他一直坚守在鹤鸣变现场至次日凌晨三点,直至主变成功投产。项目部负责人张鹏更是坚守到次日清晨六点,回到办公室补了两个小时的觉又组织项目部进行头脑风暴,商讨鹤鸣变的下一步工作。“鹤鸣变电站3号主变成功投产,标志着鹤鸣变的扩建工程完成了,可改建工程才刚刚开始,我们还不能松懈,更难啃的骨头还在后面!”张鹏如是说。

矫情的鹤鸣变电站牵动着星沙公司主网项目部每一个人的心,也成功得到了大家的倾情关注,同时也成功登上了项目部议程的热搜头条,占据了电力精英们每一次头脑风暴的主角,成为了一个热门变电站。
不眠之夜换来了鹤鸣变的华丽升级,可是鹤鸣变似乎并没有停止她的矫情风格,依然挥洒着她的任性,依然眷恋着项目部的守护。项目部负责人表示:不管矫情的鹤鸣变如何肆意放纵,不管后期还会出现多少疑难杂症,他们也绝不后退,而是披荆斩棘,迎难而上,竭尽全力,各个击破,定将鹤鸣变电站稳稳拿下。

星电星沙公司:杨卫
