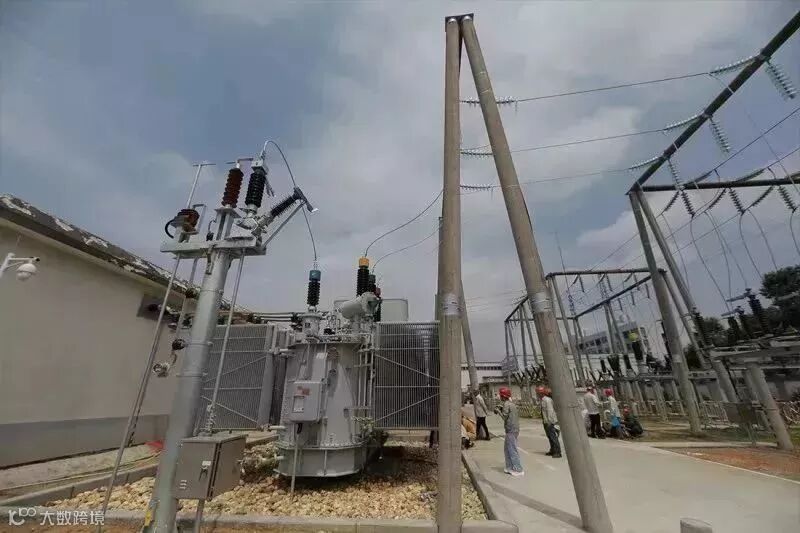

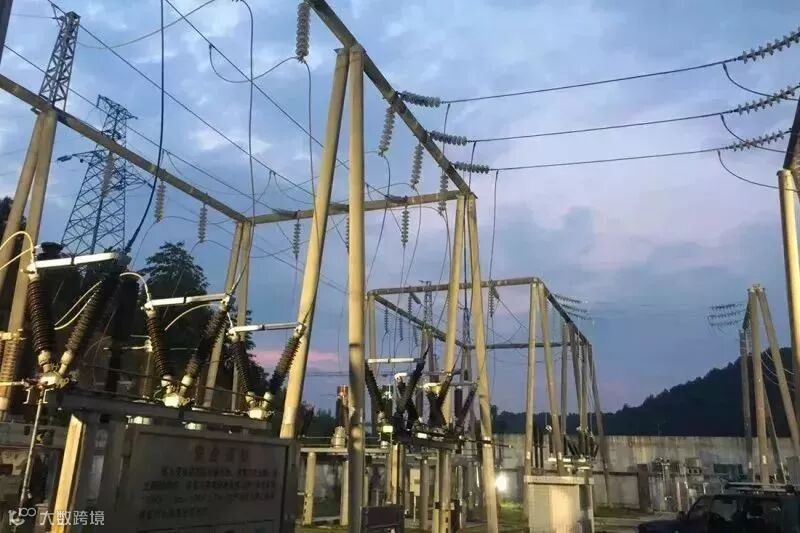

5月18日中午1:38,随着浏阳“630攻坚”110kV关口变电站2号主变第五次冲击试验顺利完成,该主变宣告正式投产运行。

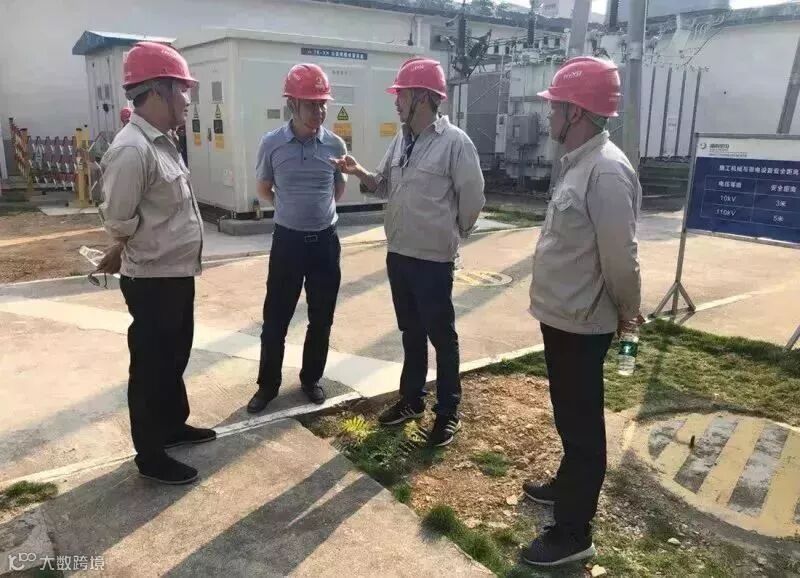

110kV关口变电站2号主变扩建工程是星电集团第一个“630攻坚”工程,为了确保该工程项目能安全优质完成,星电集团高度重视,指导星阳公司成立项目部,组织参建各方深入现场实地查验,针对每一处主要跨越均制定了符合现场实际的施工方案,严格加强风险预判、细化方案编制、强化过程控制,优化施工步骤、加大协调力度,稳步推进扩建工程建设。

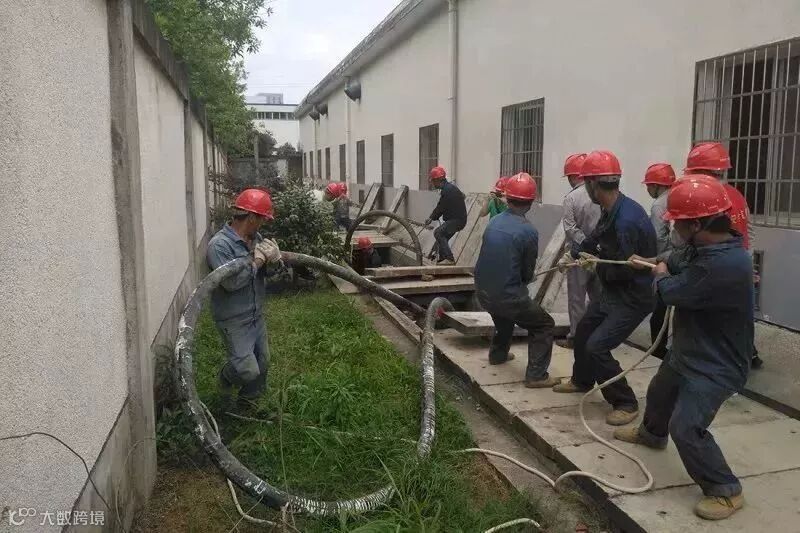

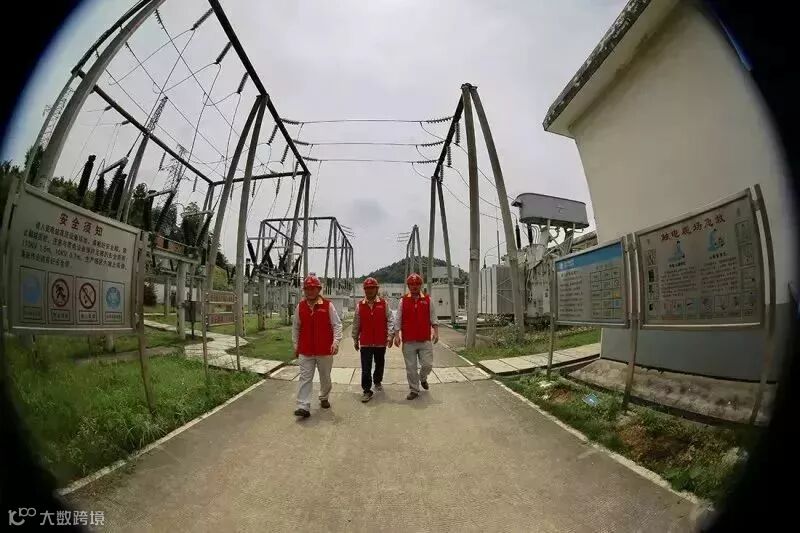

自从工程开工以来,星阳公司(电雷锋)共产党员服务队披星戴月、攻坚克难、努力奋斗、忘我工作,在确保安全、保障质量的前提下,2号主变扩建工程比预定日期提早40多天顺利投运。

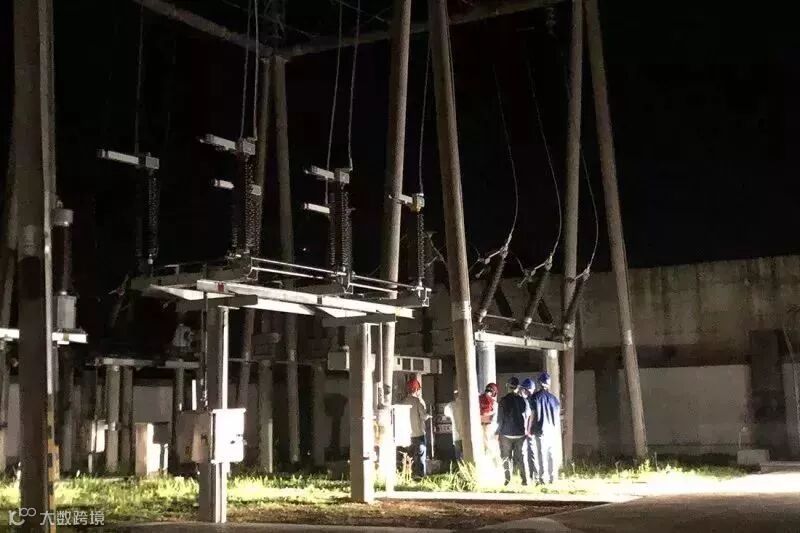

自17号晚开始,长沙公司建设部、星电集团、星阳公司、浏阳公司维操队、湘电监理公司(电雷锋)共产党员服务队驻守现场,通宵操作设备投运。

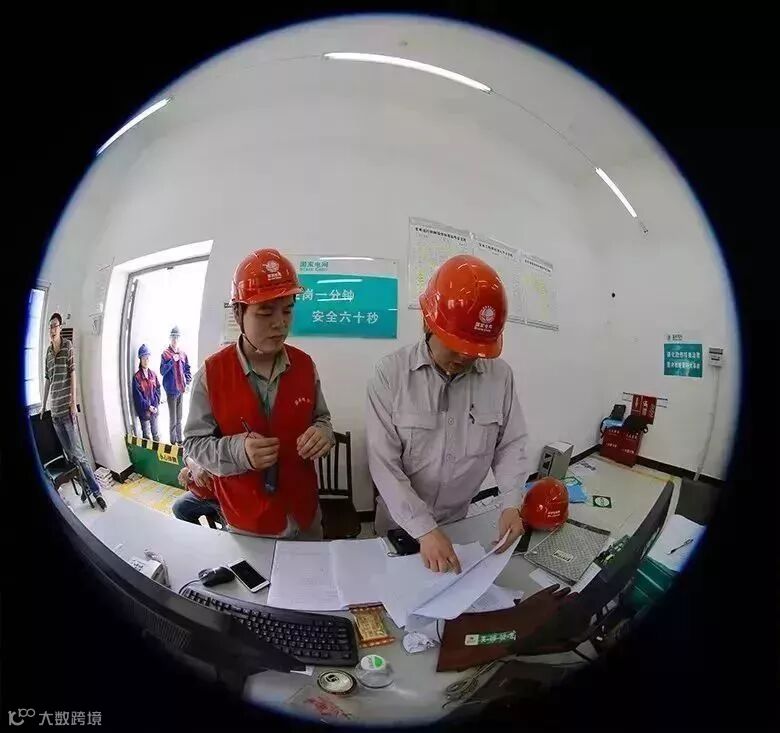

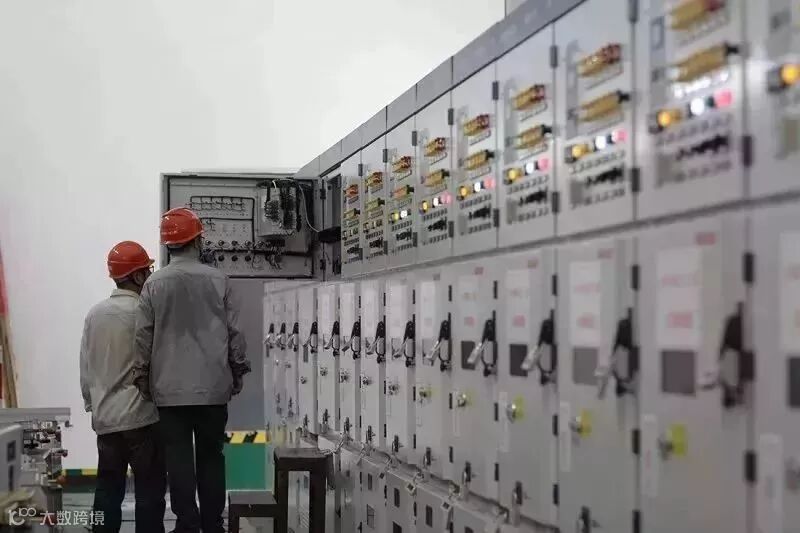

18日凌晨2:25 110kV线路备自投试验合格,3:45 10kV新增Ⅱ母受电正常(原l母带Ⅱ母)并送转供出线3回;13:04 主变投产。110kV关口变电站2号主变容量50兆伏安,新增10kV出线9回,将大大缓解浏阳城区防暑度夏的压力,为当地居民生活提供更优质、安全、可靠的电力供应。
